钢筋锚杆施工方案.docx
《钢筋锚杆施工方案.docx》由会员分享,可在线阅读,更多相关《钢筋锚杆施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

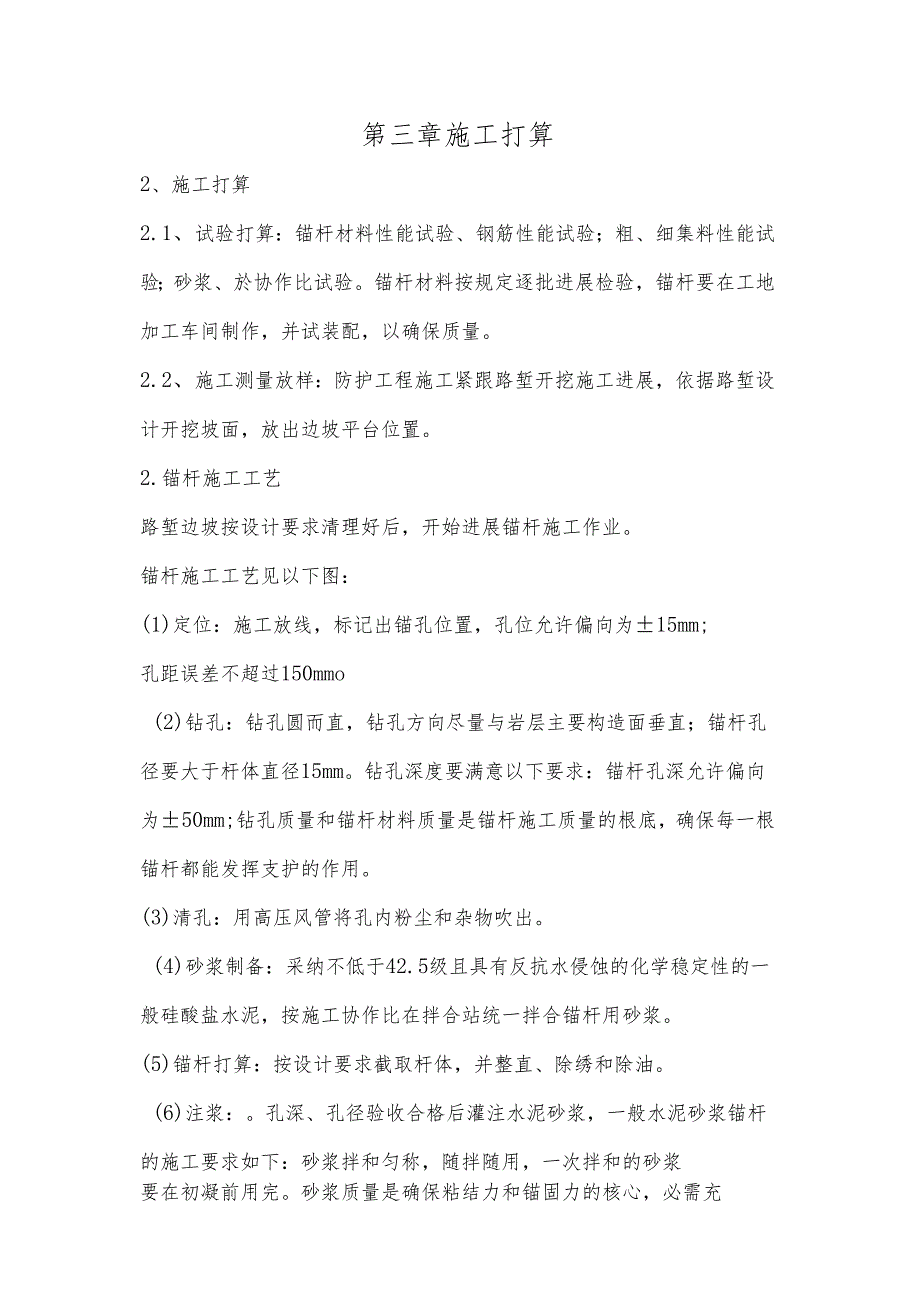

1、第三章施工打算2、施工打算2.1、 试验打算:锚杆材料性能试验、钢筋性能试验;粗、细集料性能试验;砂浆、於协作比试验。锚杆材料按规定逐批进展检验,锚杆要在工地加工车间制作,并试装配,以确保质量。2.2、 施工测量放样:防护工程施工紧跟路堑开挖施工进展,依据路堑设计开挖坡面,放出边坡平台位置。2.锚杆施工工艺路堑边坡按设计要求清理好后,开始进展锚杆施工作业。锚杆施工工艺见以下图:(1)定位:施工放线,标记出锚孔位置,孔位允许偏向为15mm;孔距误差不超过150mmo(2)钻孔:钻孔圆而直,钻孔方向尽量与岩层主要构造面垂直;锚杆孔径要大于杆体直径15mm。钻孔深度要满意以下要求:锚杆孔深允许偏向为
2、50mm;钻孔质量和锚杆材料质量是锚杆施工质量的根底,确保每一根锚杆都能发挥支护的作用。(3)清孔:用高压风管将孔内粉尘和杂物吹出。(4)砂浆制备:采纳不低于42.5级且具有反抗水侵蚀的化学稳定性的一般硅酸盐水泥,按施工协作比在拌合站统一拌合锚杆用砂浆。(5)锚杆打算:按设计要求截取杆体,并整直、除绣和除油。(6)注浆:。孔深、孔径验收合格后灌注水泥砂浆,一般水泥砂浆锚杆的施工要求如下:砂浆拌和匀称,随拌随用,一次拌和的砂浆要在初凝前用完。砂浆质量是确保粘结力和锚固力的核心,必需充分留意,严格限制在初凝前用完,并要遵守以下规定:1)注浆开始或中途暂停超过30分钟时,要用水光滑注浆罐及其管路。2

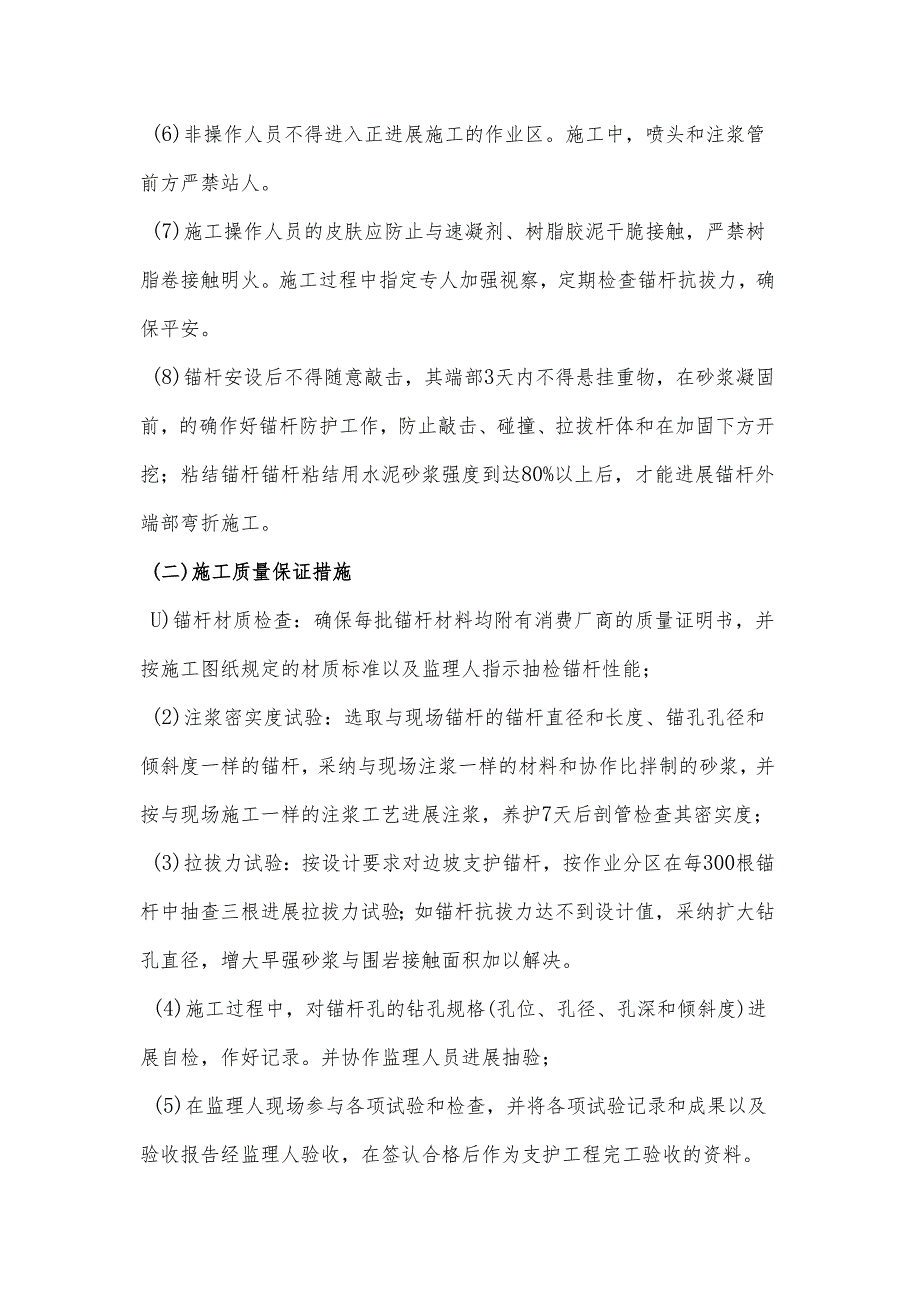

3、)注浆孔口压力限制在0.2O3Mpa之间;。3)注浆管要插至间隔孔底510cm处,随水泥砂浆的注入缓慢匀速拔出,直到注满为止。(7)插锚杆:注浆完毕后随即快速将锚杆体插入,锚杆杆体插入孔内的长度不得短于设计长度的95%o假设孔口无砂浆流出,必需将锚杆体拔出重新注浆。(7)补孔把锚杆口处用砂浆填充密实。第五章施工平安和质量保证措施(一)、施工平安措施(1)施工现场用电,电线架空不得低于3m,采纳“三相五线制,严格依据施工组织设计进展搭设,严禁随意拉线接电。必需设有保证施工要求的夜间照明;施工机具要保证“一机一箱一闸一漏,机具定人;定期检查电源线路和设备的电器部件,确保用电平安。(2)水箱、风包、
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 钢筋 施工 方案
