1、1 .编制依据12 .工程概况13 .施工部署23.1 人员、劳动力组织23. 2工期安排34. 3材料准备标准34.施工方法44.1 马道类型设计44. 2施工工序45. 3搭设方法45.质量要求55.1 构配件允许偏差55. 2上人马道搭设的允许偏差和检验方法66. 3扣件拧紧抽样检查数目及质量判定标准66.注意事项71. 1安全技术措施76. 2马道的验收和日常检查77. 3马道使用规定88. 4马道拆除规定89. 5环境保护措施97附图101 .编制依据1 .1通州区潞河医院门诊综合楼建设工程施工组织设计;2 .2通州区潞河医院门诊综合楼建设工程设计施工图纸;1 .3通州区潞河医院门诊
2、综合楼建设工程施工进度计戈J;1.4主要规范、规程序号名称编号1工程测量规范GB50026-202*2建筑工程质量验收统一标准GB50300-20013某某市建筑工程施工安全操作规程DBJO1-62-20024建筑施工扣件式钢管脚手架安全技术规程JGJ130-202*5建筑施工安全检查标准JGJ59-202*6建筑施工高处作业安全技术规范JGJ80-912 .工程概况通州区潞河医院门诊综合楼建设工程位于某某市通州潞河医院本部位于通州区新华南路82号。东至车站路,南到内外科病房楼至玉带河东街,西靠医院已有临时建筑,北临潞河名苑、水月院小区。表2.1-1工程建设概况工程名称通州区潞河医院门诊综合楼
3、建设工程地理位置某某市通州区潞河医院院内建设单位某某市通州区潞河医院勘察单位某某市勘察设计研究院总承包公司设计单位某某市建筑设计研究院监理单位某某市潞运建设工程监理服务中心代建公司某某通州房地产开发总承包公司质量监督部门某某市通州区建设工程质量监督站施工单位中国建筑股份总承包公司规模总建筑面积70800肝,其中地上面积40800户,地下面积30000m2,地上10层,建筑高度41.2m,地下3层,标高分别为-16.66m、T5.86m、-18.86m结构形式钢筋混凝土框架-剪力墙结构基础形式梁式筏板基础地下层高地下室3层车库部分层高3.9米,机房部分层高6米;地下室2层层高4.8米;地下室1层

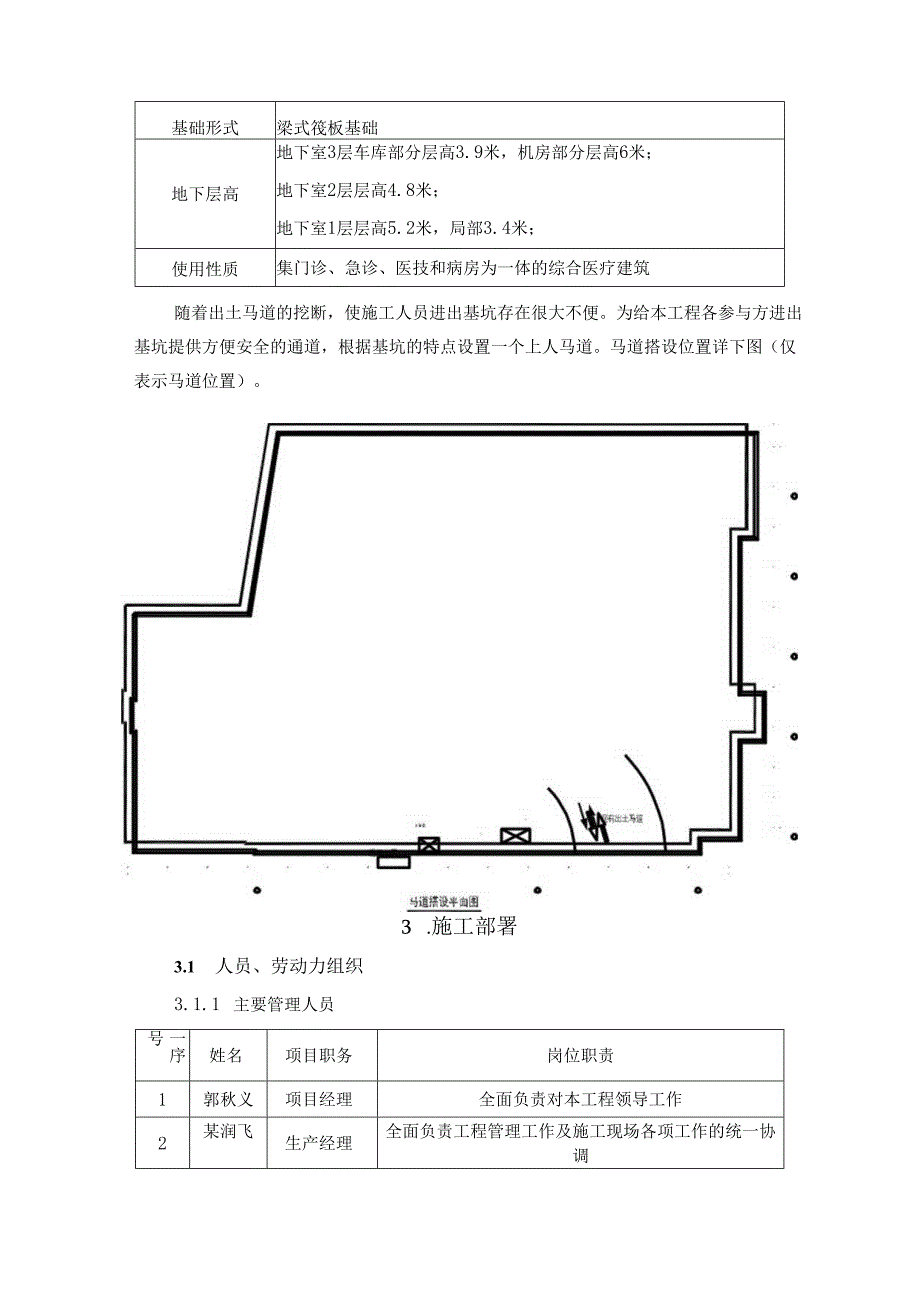

4、层高5.2米,局部3.4米;使用性质集门诊、急诊、医技和病房为一体的综合医疗建筑随着出土马道的挖断,使施工人员进出基坑存在很大不便。为给本工程各参与方进出基坑提供方便安全的通道,根据基坑的特点设置一个上人马道。马道搭设位置详下图(仅表示马道位置)。3 .施工部署3.1 人员、劳动力组织3.1.1 主要管理人员一序号姓名项目职务岗位职责1郭秋义项目经理全面负责对本工程领导工作2某润飞生产经理全面负责工程管理工作及施工现场各项工作的统一协调3杨浩技术负责全面负责马道施工技术工作4迟贵国质量负责负责检查马道施工的质量控制5杨志红安全负责负责马道施工现场的安全工作6胡韶文安全员负责现场安全工作的具体执
5、行与监管以及施工过程中的安全与文明施工管理7某立安全员负责现场安全工作的具体执行与监管以及施工过程中的安全与文明施工管理8某怀玉动力负责全面负责施工现场机械及水电管理协调工作9某激机电工长负责施工现场机械及水电具体管理协调工作10詹银安技术员负责马道施工方案的编制以及具体现场交底等工作11徐盛松试验员负责钢管、扣件的实验工作12吴某某工长负责施工现场的具体施工安排13刘思远工长负责施工现场的具体施工安排14刘文丰电工负责施工现场机械及水电管理工作15周尚斌电工负责施工现场机械及水电管理工作3.1.2施工劳动力马道搭设安排10人,架子搭设人员必须持证上岗。3.2工期安排3.2.1马道设在10轴轴
6、/A轴之间,搭设时间:2013年6月5日开始,2013年6月10日前完成。3.3材料准备标准结合本工程结构特点,挑选出刚度好、强度高的钢管,在选材方面需遵循以下原则:3.3.1马道采用全封闭钢管脚手架。由横杆、竖向立杆、安全栏杆、斜杆、挡脚板、剪刀撑等组成,采用明黄色钢管,并用扣件连接成整体。周围挂绿色密目安全,内侧每层底部设挡脚板。3.3.2钢管采用外径48mm,壁厚3.6mm的焊接钢管,钢管材质使用力学性能适中的Q235钢,其材质应符合碳素结构钢标准(GB/T700-202*)的相应规定。用于立杆、横杆、剪刀撑和斜杆的钢管长度为3m、4m、5m、6m。用于小横杆的钢管长度为l5m,以适应脚
7、手架宽的需要。3. 3.3钢管件禁止使用有明显变形、裂纹和严重锈蚀的钢管。4. 3.4应使用与钢管管径相配合的、符合我国现行标准的可锻铸铁扣件。严禁使用加工不合格、锈蚀、变形滑丝和有裂纹的扣件。5. 3.5脚手板采用50mm厚的松木板,宽度为200-250m11,长4m,为防止脚手板在使用过程中端头破裂损坏,应在板的两端8cm处用8#铅丝箍两道,并要钉牢o为了保证脚手板使用安全,每批脚手板在使用前必须逐块进行检查,发现有严重变形、四角不平的挑出不准使用。木脚手板有劈裂、大横节、有活节的不能使用。6. 3.6材料进场资料齐全,并进行检验验收。4.施工方法4.1 马道类型设计4. 1.1从基槽底开
