移民安置村基础设施提升工程施工组织计划说明.docx
《移民安置村基础设施提升工程施工组织计划说明.docx》由会员分享,可在线阅读,更多相关《移民安置村基础设施提升工程施工组织计划说明.docx(10页珍藏版)》请在第壹文秘上搜索。

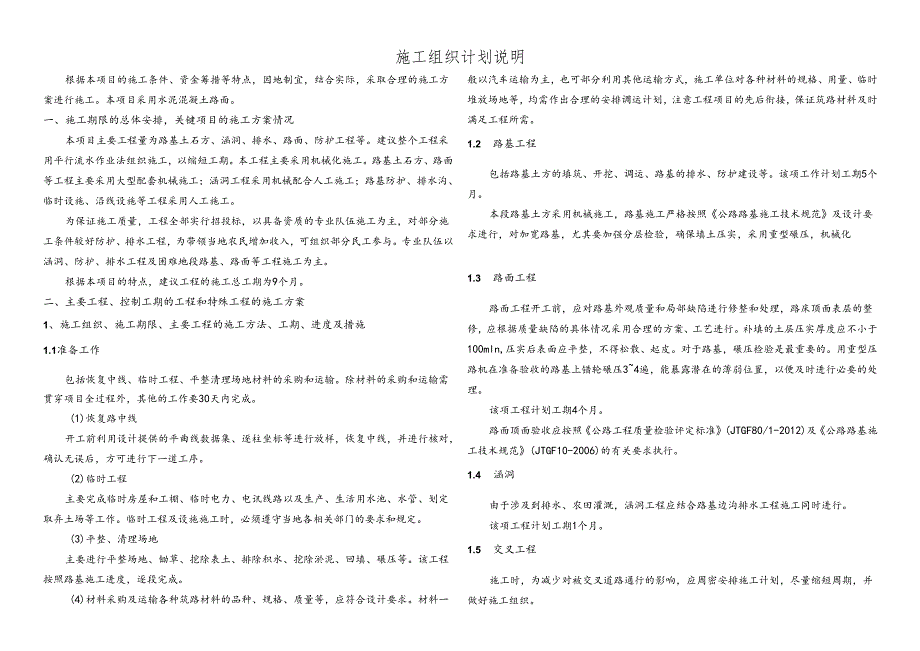

1、施工组织计划说明根据本项目的施工条件、资金筹措等特点,因地制宜,结合实际,采取合理的施工方案进行施工。本项目采用水泥混凝土路面。一、施工期限的总体安排,关键项目的施工方案情况本项目主要工程量为路基土石方、涵洞、排水、路面、防护工程等。建议整个工程采用平行流水作业法组织施工,以缩短工期。本工程主要采用机械化施工。路基土石方、路面等工程主要采用大型配套机械施工;涵洞工程采用机械配合人工施工;路基防护、排水沟、临时设施、沿线设施等工程采用人工施工。为保证施工质量,工程全部实行招投标,以具备资质的专业队伍施工为主,对部分施工条件较好防护、排水工程,为带领当地农民增加收入,可组织部分民工参与。专业队伍以
2、涵洞、防护、排水工程及困难地段路基、路面等工程施工为主。根据本项目的特点,建议工程的施工总工期为9个月。二、主要工程、控制工期的工程和特殊工程的施工方案1、施工组织、施工期限、主要工程的施工方法、工期、进度及措施1.1准备工作包括恢复中线、临时工程、平整清理场地材料的采购和运输。除材料的采购和运输需贯穿项目全过程外,其他的工作要30天内完成。(1)恢复路中线开工前利用设计提供的平曲线数据集、逐柱坐标等进行放样,恢复中线,并进行核对,确认无误后,方可进行下一道工序。(2)临时工程主要完成临时房屋和工棚、临时电力、电讯线路以及生产、生活用水池、水管、划定取弃土场等工作。临时工程及设施施工时,必须遵
3、守当地各相关部门的要求和规定。(3)平整、清理场地主要进行平整场地、锄草、挖除表土、排除积水、挖除淤泥、回填、碾压等。该工程按照路基施工进度,逐段完成。(4)材料采购及运输各种筑路材料的品种、规格、质量等,应符合设计要求。材料一般以汽车运输为主,也可部分利用其他运输方式,施工单位对各种材料的规格、用量、临时堆放场地等,均需作出合理的安排调运计划,注意工程项目的先后衔接,保证筑路材料及时满足工程所需。1.2 路基工程包括路基土方的填筑、开挖、调运、路基的排水、防护建设等。该项工作计划工期5个月。本段路基土方采用机械施工,路基施工严格按照公路路基施工技术规范及设计要求进行,对加宽路基,尤其要加强分
4、层检验,确保填土压实,采用重型碾压,机械化1.3 路面工程路面工程开工前,应对路基外观质量和局部缺陷进行修整和处理,路床顶面表层的整修,应根据质量缺陷的具体情况采用合理的方案、工艺进行。补填的土层压实厚度应不小于100mln,压实后表面应平整,不得松散、起皮。对于路基,碾压检验是最重要的。用重型压路机在准备验收的路基上错轮碾压34遍,能暴露潜在的薄弱位置,以便及时进行必要的处理。该项工程计划工期4个月。路面顶面验收应按照公路工程质量检验评定标准(JTGF80/1-2012)及公路路基施工技术规范(JTGF10-2006)的有关要求执行。1.4 涵洞由于涉及到排水、农田灌溉,涵洞工程应结合路基边

5、沟排水工程施工同时进行。该项工程计划工期1个月。1.5 交叉工程施工时,为减少对被交叉道路通行的影响,应周密安排施工计划,尽量缩短周期,并做好施工组织。该项工程内容较少,各分项工程如路基、路面等同步施工。1.6 沿线设施及其他工程一般规定项目施工前,项目法人应组织施工单位制定施工时的交通组织方案,在征得县级以上交通运输主管部门、公安机关同意后,方可进行封路施工。项目施工应采取“边施工、边通车”的原则,确需封闭的,要做到短封闭、可绕行、早开通。施工单位应认真按照安全生产法、公路法、中华人民共和国道路交通管理条例、交通部颁发的公路工程施工安全技术规程和安徽省、市人民政府颁发的各项道路工程施工安全管

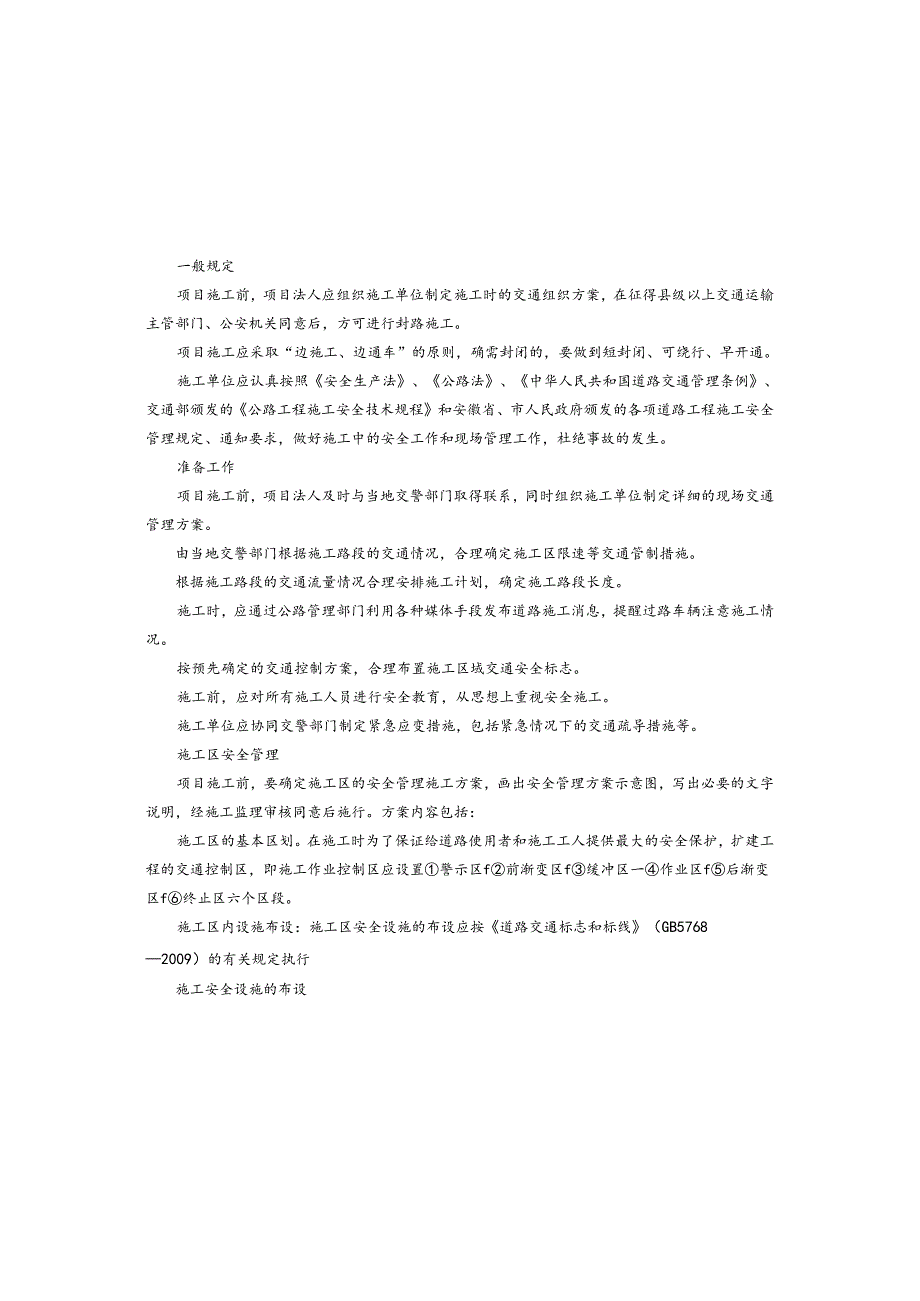

6、理规定、通知要求,做好施工中的安全工作和现场管理工作,杜绝事故的发生。准备工作项目施工前,项目法人及时与当地交警部门取得联系,同时组织施工单位制定详细的现场交通管理方案。由当地交警部门根据施工路段的交通情况,合理确定施工区限速等交通管制措施。根据施工路段的交通流量情况合理安排施工计划,确定施工路段长度。施工时,应通过公路管理部门利用各种媒体手段发布道路施工消息,提醒过路车辆注意施工情况。按预先确定的交通控制方案,合理布置施工区域交通安全标志。施工前,应对所有施工人员进行安全教育,从思想上重视安全施工。施工单位应协同交警部门制定紧急应变措施,包括紧急情况下的交通疏导措施等。施工区安全管理项目施工
7、前,要确定施工区的安全管理施工方案,画出安全管理方案示意图,写出必要的文字说明,经施工监理审核同意后施行。方案内容包括:施工区的基本区划。在施工时为了保证给道路使用者和施工工人提供最大的安全保护,扩建工程的交通控制区,即施工作业控制区应设置警示区f前渐变区f缓冲区一作业区f后渐变区f终止区六个区段。施工区内设施布设:施工区安全设施的布设应按道路交通标志和标线(GB57682009)的有关规定执行施工安全设施的布设本项目的沿线设施包括安全、管理设施中的交通标志、附属设施等。交通标线、交通标志和附属设施的铺设可在路面工程实施后来进行。该项工程计划工期1个月。2、施工时应注意的环保措施施工时,应尽量
