部分确定为一、二级风险点的超过一定规模的危险性较大分部分项工程清单.docx
《部分确定为一、二级风险点的超过一定规模的危险性较大分部分项工程清单.docx》由会员分享,可在线阅读,更多相关《部分确定为一、二级风险点的超过一定规模的危险性较大分部分项工程清单.docx(2页珍藏版)》请在第壹文秘上搜索。

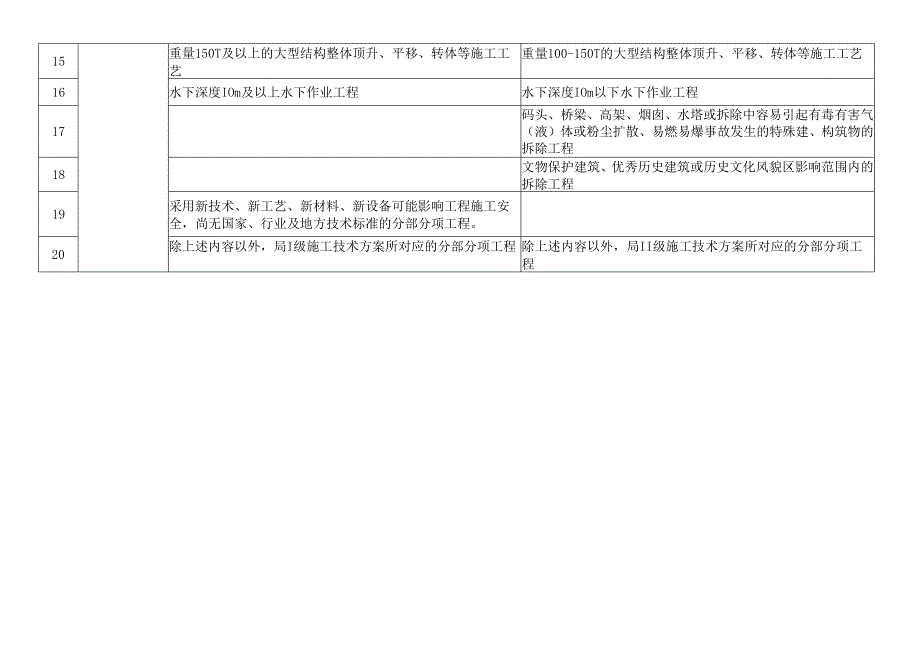

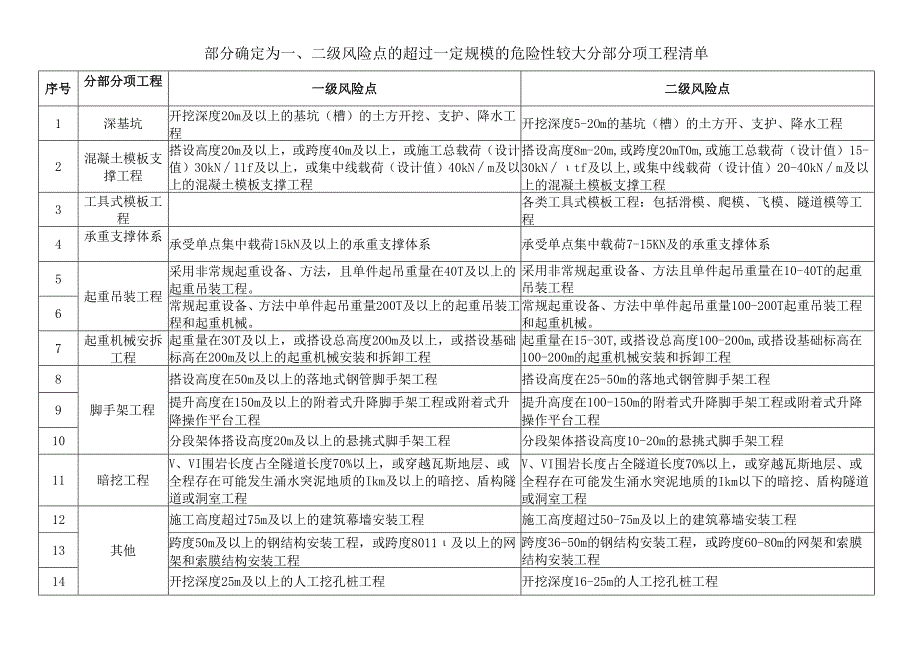

1、部分确定为一、二级风险点的超过一定规模的危险性较大分部分项工程清单序号分部分项工程一级风险点二级风险点1深基坑开挖深度20m及以上的基坑(槽)的土方开挖、支护、降水工程开挖深度5-2Om的基坑(槽)的土方开、支护、降水工程2混凝土模板支撑工程搭设高度20m及以上,或跨度40m及以上,或施工总载荷(设计值)30kN11f及以上,或集中线载荷(设计值)40kNm及以上的混凝土模板支撑工程搭设高度8m-20m,或跨度20mT0m,或施工总载荷(设计值)15-30kNtf及以上,或集中线载荷(设计值)20-40kNm及以上的混凝土模板支撑工程3工具式模板工程各类工具式模板工程:包括滑模、爬模、飞模、隧
2、道模等工程4承重支撑体系承受单点集中载荷15kN及以上的承重支撑体系承受单点集中载荷7-15KN及的承重支撑体系5起重吊装工程采用非常规起重设备、方法,且单件起吊重量在40T及以上的起重吊装工程。采用非常规起重设备、方法且单件起吊重量在10-40T的起重吊装工程6常规起重设备、方法中单件起吊重量200T及以上的起重吊装工程和起重机械。常规起重设备、方法中单件起吊重量100-200T起重吊装工程和起重机械。7起重机械安拆工程起重量在30T及以上,或搭设总高度20Om及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程起重量在15-30T,或搭设总高度100-200m,或搭设基础标高在1
