1、配管配线施工方案一.施工准备:在熟悉了解土建结构的情况下,掌握电气等专业图纸,特别是标高,平面隔墙尺寸,门窗位置,吊顶高度等,把这些有关尺寸资料画到电气有关施工图上,以便掌握电器设备、线路走向,各器件的实际位置尺寸等,这样才能密切配合土建搞好主体工程预埋线管、箱盒。二、工艺流程三.安装要求:1.电线管的预埋工作按照土建进度进行,在木工立好模板后,及时组织人员画线定位,在柱上及剪力墙上预埋箱盒,必须用透明塑料软管灌水,校平统一标高,预埋箱盒必须紧贴木板固定牢靠,电管与箱盒必须采用配套的元件涂专用胶水连接,电管和箱盒开口处塞上木塞或废水泥纸或者透明,防止水泥浆及灰渣进入造成堵塞。配管结束后,必须由

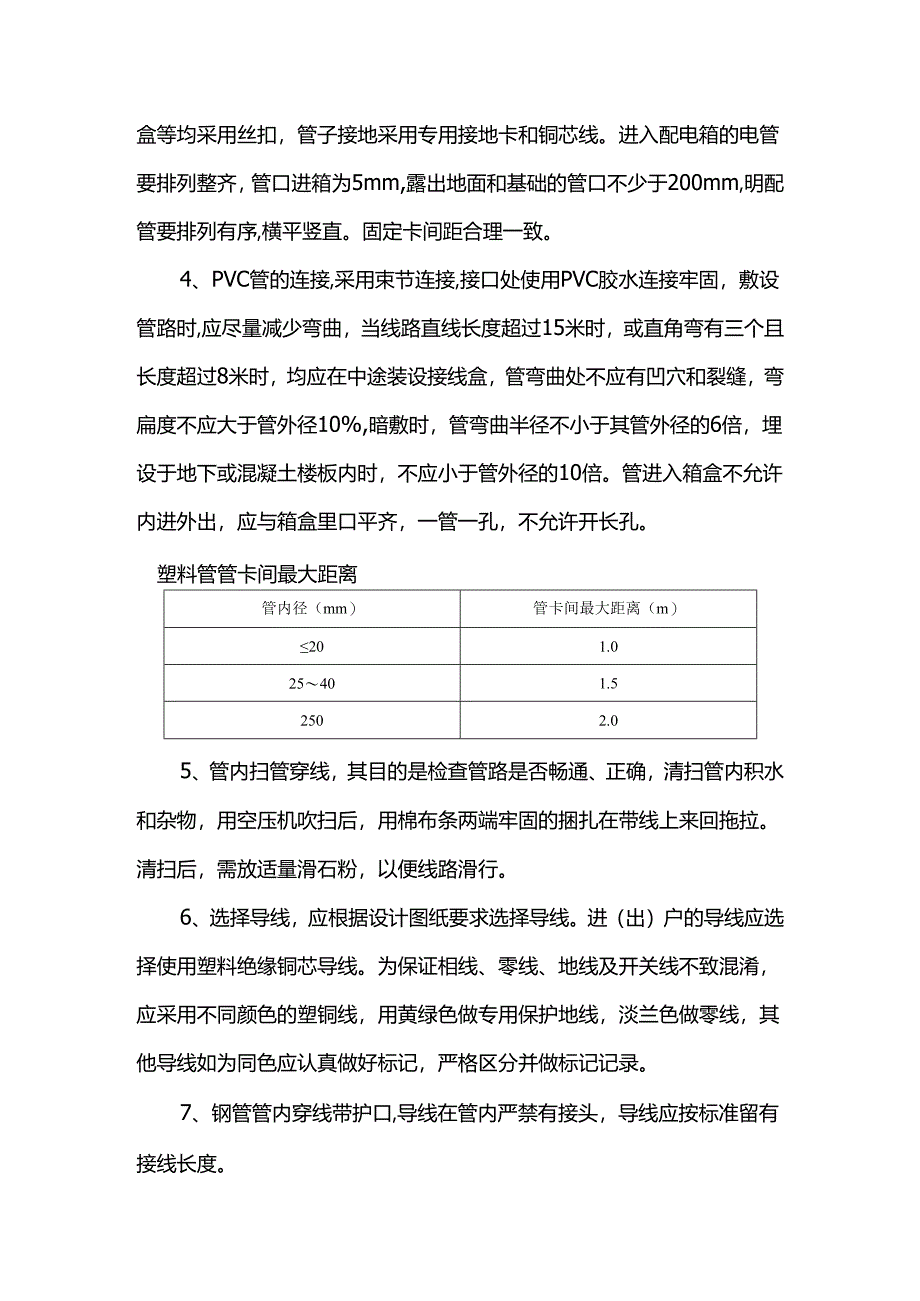

2、施工质量负责人核对,是否有遗漏放错现象,确保无误后填写自检评定表和隐蔽工程验收记录,请技术质量科、甲方和监理工程师来现场进行隐蔽工程检查验收,并做好隐蔽记录。2、在土建浇灌混凝土时,应派人监护配合,以免管路移位及碰坏。土建脱模后,应及时进行检查,发现问题及时处理。3、电气钢管的连接采用丝扣连接,进开关盒、灯头盒、插座盒、接线盒等均采用丝扣,管子接地采用专用接地卡和铜芯线。进入配电箱的电管要排列整齐,管口进箱为5mm,露出地面和基础的管口不少于200mm,明配管要排列有序,横平竖直。固定卡间距合理一致。4、PVC管的连接,采用束节连接,接口处使用PVC胶水连接牢固,敷设管路时,应尽量减少弯曲,当

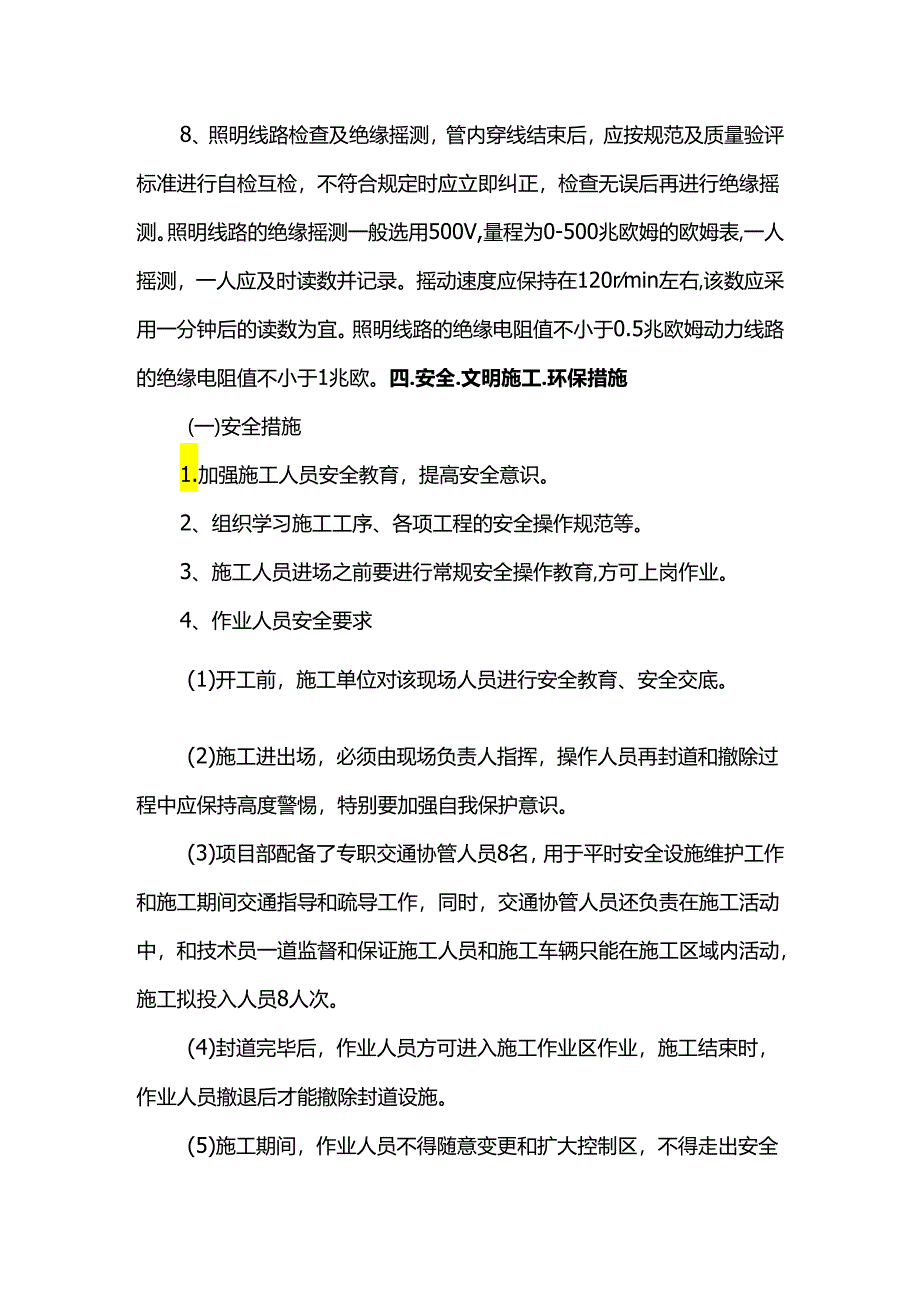

3、线路直线长度超过15米时,或直角弯有三个且长度超过8米时,均应在中途装设接线盒,管弯曲处不应有凹穴和裂缝,弯扁度不应大于管外径10%,暗敷时,管弯曲半径不小于其管外径的6倍,埋设于地下或混凝土楼板内时,不应小于管外径的10倍。管进入箱盒不允许内进外出,应与箱盒里口平齐,一管一孔,不允许开长孔。塑料管管卡间最大距离管内径(mm)管卡间最大距离(m)201.025401.52502.05、管内扫管穿线,其目的是检查管路是否畅通、正确,清扫管内积水和杂物,用空压机吹扫后,用棉布条两端牢固的捆扎在带线上来回拖拉。清扫后,需放适量滑石粉,以便线路滑行。6、选择导线,应根据设计图纸要求选择导线。进(出)户
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 配管配线 施工 方案
