机柜间冬季施工方案.doc
《机柜间冬季施工方案.doc》由会员分享,可在线阅读,更多相关《机柜间冬季施工方案.doc(10页珍藏版)》请在第壹文秘上搜索。

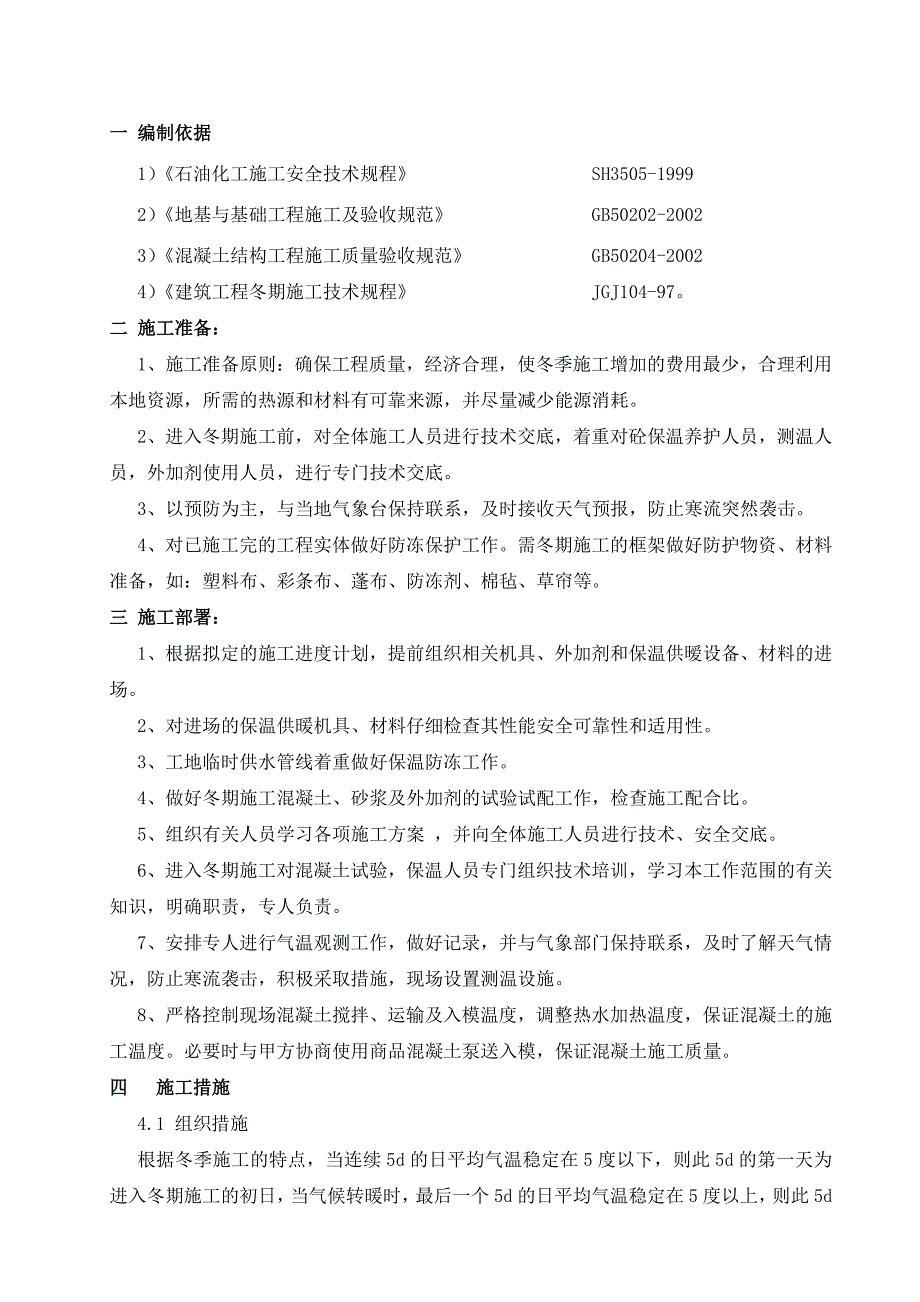

1、一 编制依据 1)石油化工施工安全技术规程 SH3505-19992)地基与基础工程施工及验收规范 GB50202-20023)混凝土结构工程施工质量验收规范 GB50204-20024)建筑工程冬期施工技术规程 JGJ104-97。二 施工准备:1、施工准备原则:确保工程质量,经济合理,使冬季施工增加的费用最少,合理利用本地资源,所需的热源和材料有可靠来源,并尽量减少能源消耗。2、进入冬期施工前,对全体施工人员进行技术交底,着重对砼保温养护人员,测温人员,外加剂使用人员,进行专门技术交底。3、以预防为主,与当地气象台保持联系,及时接收天气预报,防止寒流突然袭击。4、对已施工完的工程实体做好防
2、冻保护工作。需冬期施工的框架做好防护物资、材料准备,如:塑料布、彩条布、蓬布、防冻剂、棉毡、草帘等。三 施工部署:1、根据拟定的施工进度计划,提前组织相关机具、外加剂和保温供暧设备、材料的进场。2、对进场的保温供暖机具、材料仔细检查其性能安全可靠性和适用性。3、工地临时供水管线着重做好保温防冻工作。4、做好冬期施工混凝土、砂浆及外加剂的试验试配工作,检查施工配合比。5、组织有关人员学习各项施工方案 ,并向全体施工人员进行技术、安全交底。6、进入冬期施工对混凝土试验,保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责。7、安排专人进行气温观测工作,做好记录,并与气象部门保持联

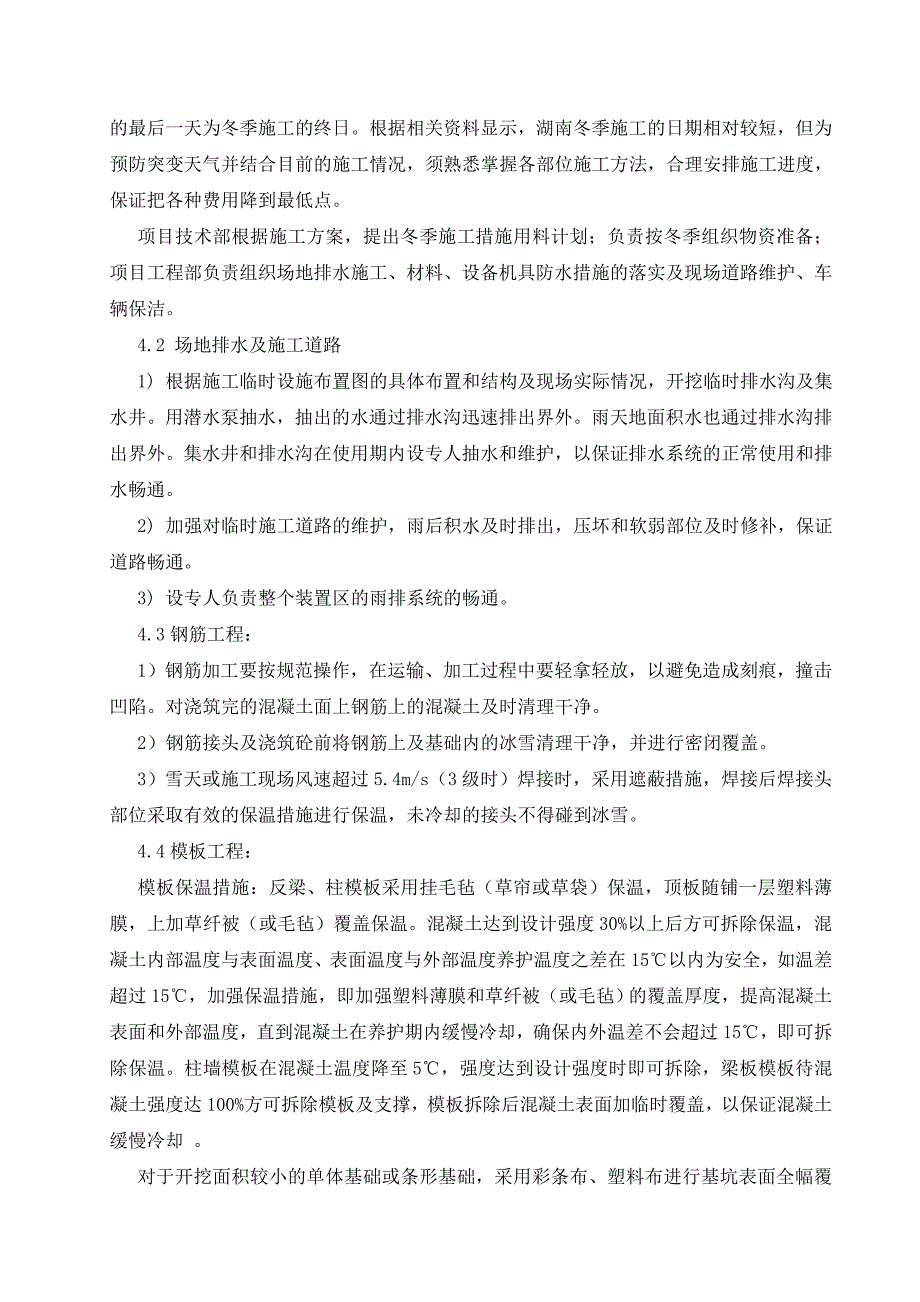

3、系,及时了解天气情况,防止寒流袭击,积极采取措施,现场设置测温设施。8、严格控制现场混凝土搅拌、运输及入模温度,调整热水加热温度,保证混凝土的施工温度。必要时与甲方协商使用商品混凝土泵送入模,保证混凝土施工质量。四 施工措施4.1 组织措施根据冬季施工的特点,当连续5d的日平均气温稳定在5度以下,则此5d的第一天为进入冬期施工的初日,当气候转暖时,最后一个5d的日平均气温稳定在5度以上,则此5d的最后一天为冬季施工的终日。根据相关资料显示,湖南冬季施工的日期相对较短,但为预防突变天气并结合目前的施工情况,须熟悉掌握各部位施工方法,合理安排施工进度,保证把各种费用降到最低点。项目技术部根据施工方
4、案,提出冬季施工措施用料计划;负责按冬季组织物资准备;项目工程部负责组织场地排水施工、材料、设备机具防水措施的落实及现场道路维护、车辆保洁。4.2 场地排水及施工道路1) 根据施工临时设施布置图的具体布置和结构及现场实际情况,开挖临时排水沟及集水井。用潜水泵抽水,抽出的水通过排水沟迅速排出界外。雨天地面积水也通过排水沟排出界外。集水井和排水沟在使用期内设专人抽水和维护,以保证排水系统的正常使用和排水畅通。2) 加强对临时施工道路的维护,雨后积水及时排出,压坏和软弱部位及时修补,保证道路畅通。3) 设专人负责整个装置区的雨排系统的畅通。4.3钢筋工程:1)钢筋加工要按规范操作,在运输、加工过程中
5、要轻拿轻放,以避免造成刻痕,撞击凹陷。对浇筑完的混凝土面上钢筋上的混凝土及时清理干净。2)钢筋接头及浇筑砼前将钢筋上及基础内的冰雪清理干净,并进行密闭覆盖。3)雪天或施工现场风速超过5.4m/s(3级时)焊接时,采用遮蔽措施,焊接后焊接头部位采取有效的保温措施进行保温,未冷却的接头不得碰到冰雪。4.4模板工程:模板保温措施:反梁、柱模板采用挂毛毡(草帘或草袋)保温,顶板随铺一层塑料薄膜,上加草纤被(或毛毡)覆盖保温。混凝土达到设计强度30%以上后方可拆除保温,混凝土内部温度与表面温度、表面温度与外部温度养护温度之差在15以内为安全,如温差超过15,加强保温措施,即加强塑料薄膜和草纤被(或毛毡)

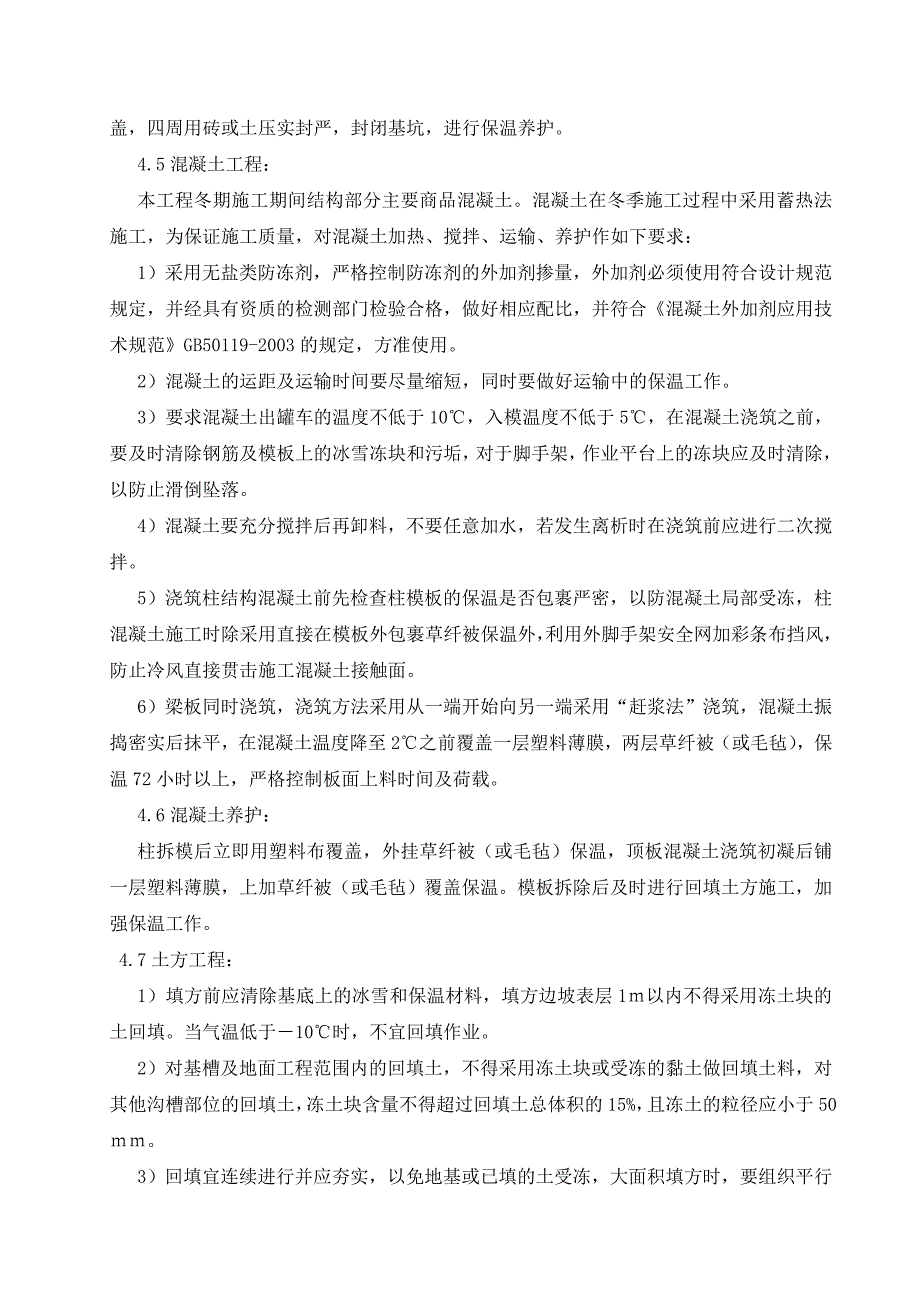

6、的覆盖厚度,提高混凝土表面和外部温度,直到混凝土在养护期内缓慢冷却,确保内外温差不会超过15,即可拆除保温。柱墙模板在混凝土温度降至5,强度达到设计强度时即可拆除,梁板模板待混凝土强度达100%方可拆除模板及支撑,模板拆除后混凝土表面加临时覆盖,以保证混凝土缓慢冷却 。对于开挖面积较小的单体基础或条形基础,采用彩条布、塑料布进行基坑表面全幅覆盖,四周用砖或土压实封严,封闭基坑,进行保温养护。4.5混凝土工程:本工程冬期施工期间结构部分主要商品混凝土。混凝土在冬季施工过程中采用蓄热法施工,为保证施工质量,对混凝土加热、搅拌、运输、养护作如下要求:1)采用无盐类防冻剂,严格控制防冻剂的外加剂掺量,
7、外加剂必须使用符合设计规范规定,并经具有资质的检测部门检验合格,做好相应配比,并符合混凝土外加剂应用技术规范GB50119-2003的规定,方准使用。2)混凝土的运距及运输时间要尽量缩短,同时要做好运输中的保温工作。3)要求混凝土出罐车的温度不低于10,入模温度不低于5,在混凝土浇筑之前,要及时清除钢筋及模板上的冰雪冻块和污垢,对于脚手架,作业平台上的冻块应及时清除,以防止滑倒坠落。4)混凝土要充分搅拌后再卸料,不要任意加水,若发生离析时在浇筑前应进行二次搅拌。5)浇筑柱结构混凝土前先检查柱模板的保温是否包裹严密,以防混凝土局部受冻,柱混凝土施工时除采用直接在模板外包裹草纤被保温外,利用外脚手
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 机柜 冬季 施工 方案
![提示](https://www.1wenmi.com/images/bang_tan.gif)
