20150724-侯台工程建设情况日报.docx
《20150724-侯台工程建设情况日报.docx》由会员分享,可在线阅读,更多相关《20150724-侯台工程建设情况日报.docx(4页珍藏版)》请在第壹文秘上搜索。

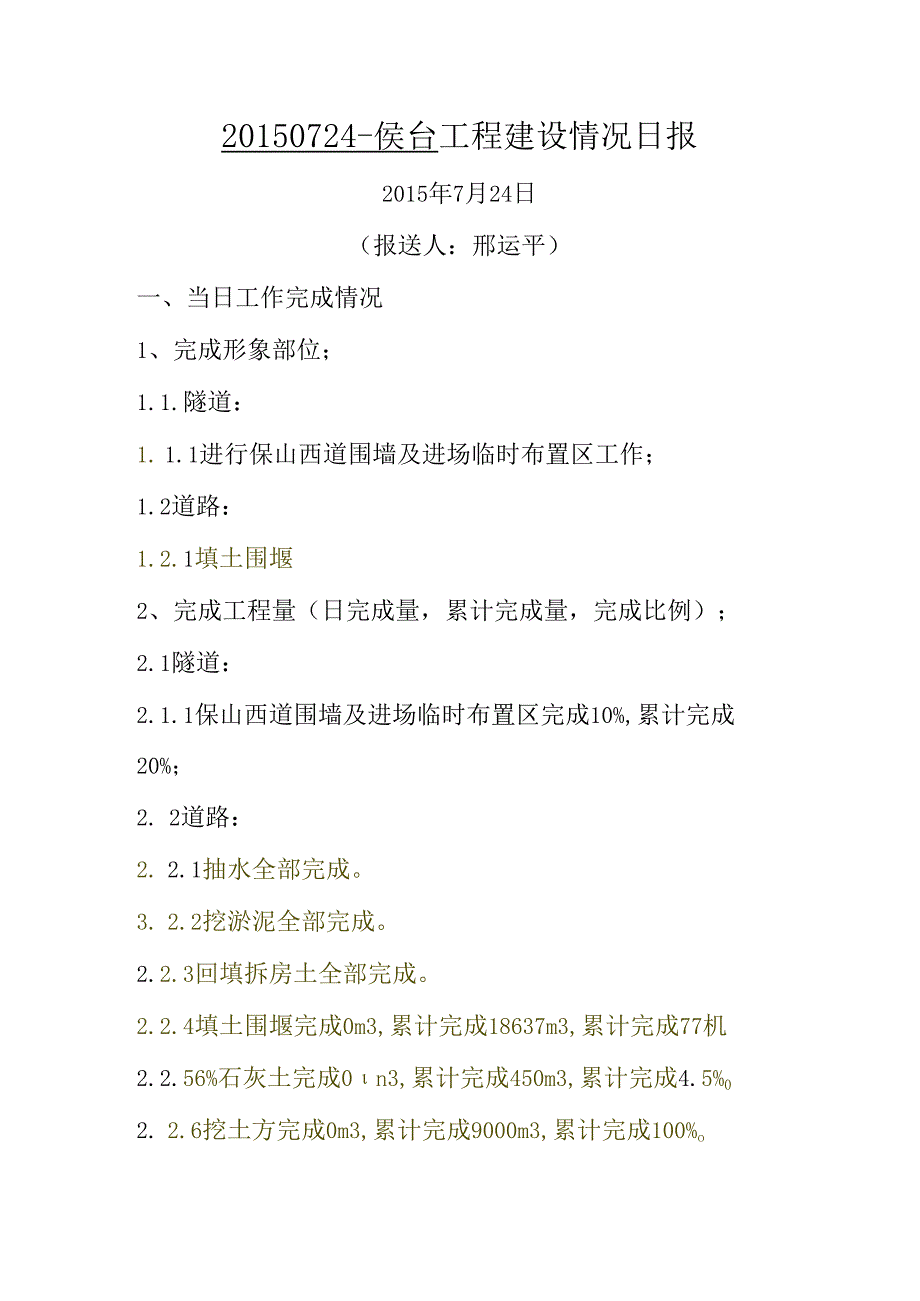

1、20150724-侯台工程建设情况日报2015年7月24日(报送人:邢运平)一、当日工作完成情况1、完成形象部位;1.1.隧道:1. 1.1进行保山西道围墙及进场临时布置区工作;1.2道路:1.2.1填土围堰2、完成工程量(日完成量,累计完成量,完成比例);2.1隧道:2.1.1保山西道围墙及进场临时布置区完成10%,累计完成20%;2. 2道路:2. 2.1抽水全部完成。3. 2.2挖淤泥全部完成。2.2.3回填拆房土全部完成。2.2.4填土围堰完成0m3,累计完成18637m3,累计完成77机2.2.56%石灰土完成0n3,累计完成450m3,累计完成4.5%02. 2.6挖土方完成0m3

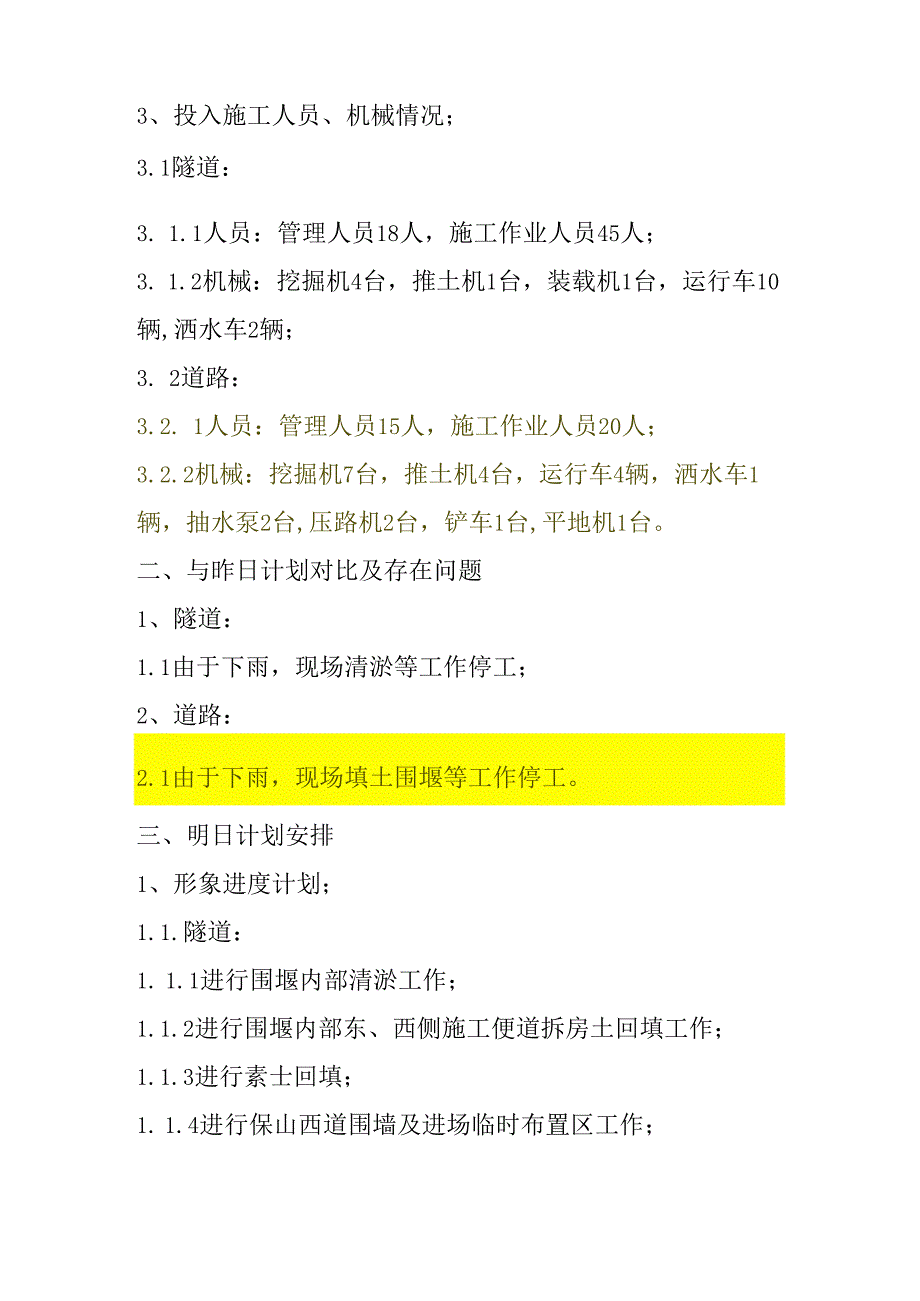

2、,累计完成9000m3,累计完成100%o3、投入施工人员、机械情况;3.1隧道:3. 1.1人员:管理人员18人,施工作业人员45人;3. 1.2机械:挖掘机4台,推土机1台,装载机1台,运行车10辆,洒水车2辆;3. 2道路:3.2. 1人员:管理人员15人,施工作业人员20人;3.2.2机械:挖掘机7台,推土机4台,运行车4辆,洒水车1辆,抽水泵2台,压路机2台,铲车1台,平地机1台。二、与昨日计划对比及存在问题1、隧道:1.1由于下雨,现场清淤等工作停工;2、道路:2.1由于下雨,现场填土围堰等工作停工。三、明日计划安排1、形象进度计划;1.1.隧道:1. 1.1进行围堰内部清淤工作;

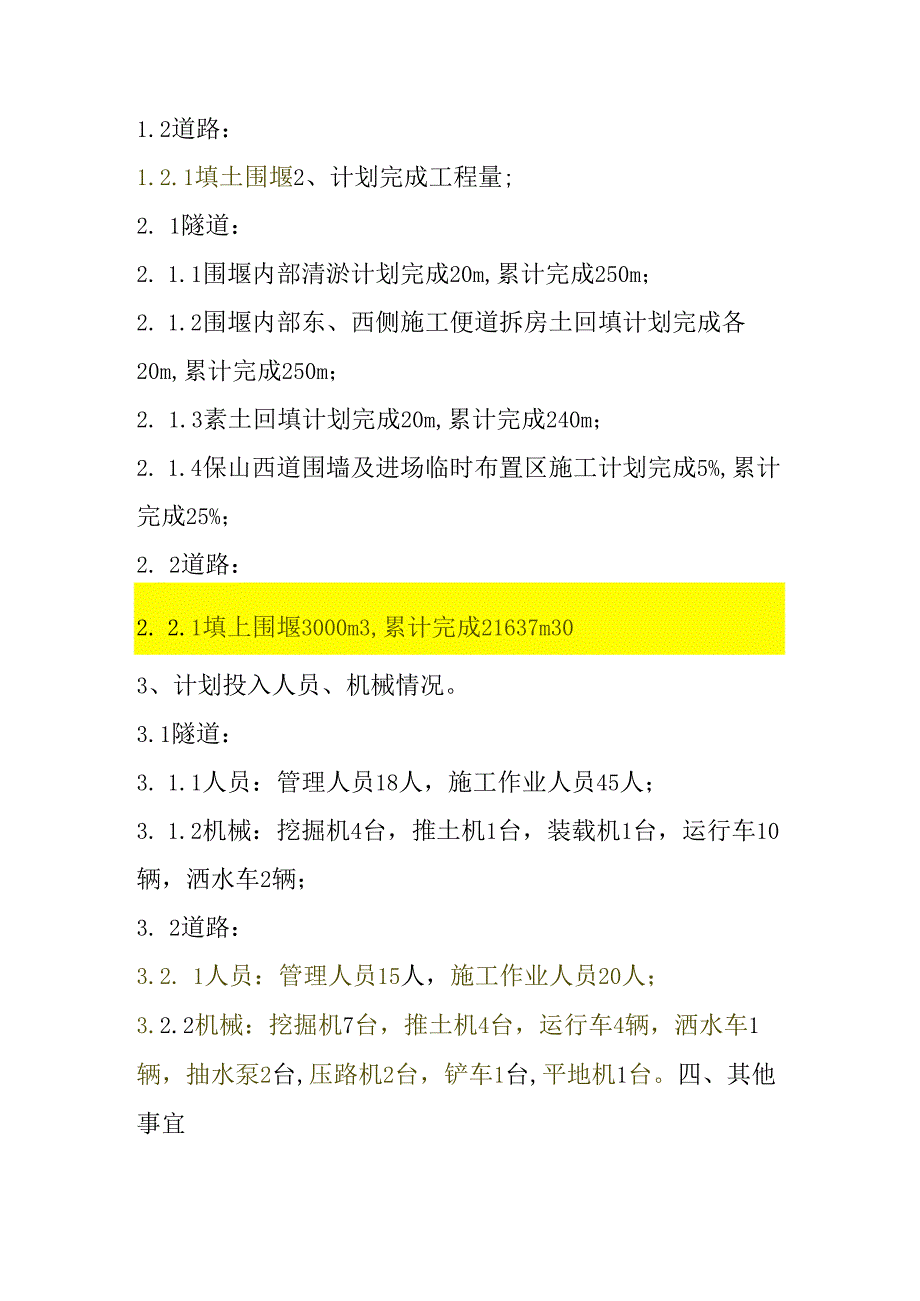

3、1.1.2进行围堰内部东、西侧施工便道拆房土回填工作;1.1.3进行素士回填;1. 1.4进行保山西道围墙及进场临时布置区工作;1.2道路:1.2.1填土围堰2、计划完成工程量;2. 1隧道:2. 1.1围堰内部清淤计划完成20m,累计完成250m;2. 1.2围堰内部东、西侧施工便道拆房土回填计划完成各20m,累计完成250m;2. 1.3素土回填计划完成20m,累计完成240m;2. 1.4保山西道围墙及进场临时布置区施工计划完成5%,累计完成25%;2. 2道路:2. 2.1填上围堰3000m3,累计完成21637m303、计划投入人员、机械情况。3.1隧道:3. 1.1人员:管理人员18人,施工作业人员45人;3. 1.2机械:挖掘机4台,推土机1台,装载机1台,运行车10辆,洒水车2辆;3. 2道路:3.2. 1人员:管理人员15人,施工作业人员20人;3.2.2机械:挖掘机7台,推土机4台,运行车4辆,洒水车1辆,抽水泵2台,压路机2台,铲车1台,平地机1台。四、其他事宜1隧道:1.1现场由于当地迁坟问题,围堰施工受阻;2道路:2.1燃气切改协调问题,其他区域施工受阻。
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 20150724 工程 建设 情况 日报
