楼实体试块留置方案.docx
《楼实体试块留置方案.docx》由会员分享,可在线阅读,更多相关《楼实体试块留置方案.docx(8页珍藏版)》请在第壹文秘上搜索。

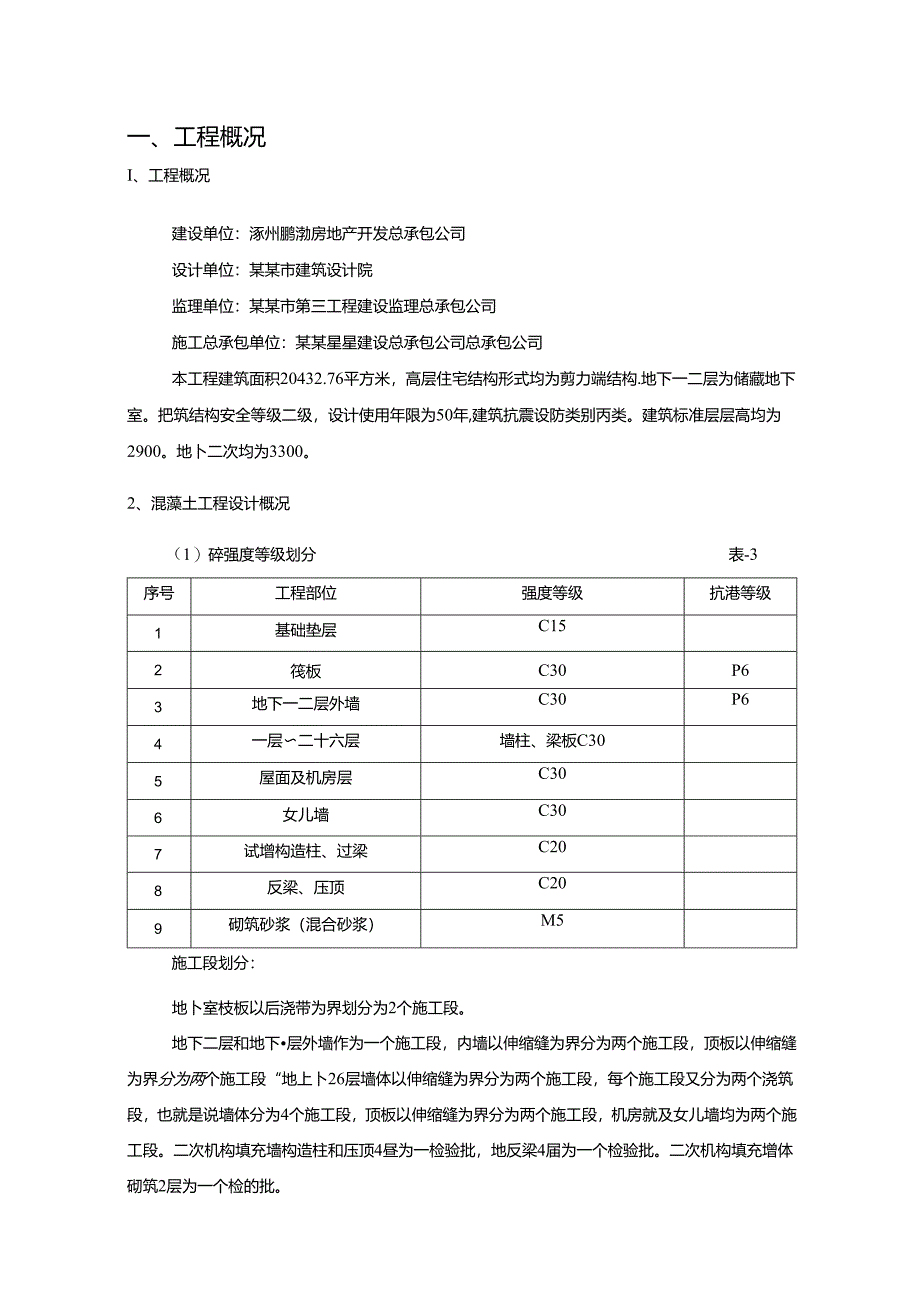

1、一、工程概况2二、混凝土、砂浆试块的留置及送样规定3(一)凝土试件留置:3(二)地下防水工程抗渗混凝土抗徭试件留置3(三)结构实体检验用同条件养护试件的留区方式和取样数量3(四)混凝土坍落度试验操作要点4(五)砂浆试件留置4附表一:地下室试块留置、送检一览表4附表二:主体结构试块留置送检一览表5附表三:二次结构填充墙试块朋置送检一览表6附表四:二次结构填充墙构造柱试块留置送检一览表一、工程概况I、工程概况建设单位:涿州鹏渤房地产开发总承包公司设计单位:某某市建筑设计院监理单位:某某市第三工程建设监理总承包公司施工总承包单位:某某星星建设总承包公司总承包公司本工程建筑面积20432.76平方米,
2、高层住宅结构形式均为剪力端结构.地下一二层为储藏地下室。把筑结构安全等级二级,设计使用年限为50年,建筑抗震设防类别丙类。建筑标准层层高均为2900。地卜二次均为3300。2、混藻土工程设计概况(1)碎强度等级划分表-3序号工程部位强度等级抗港等级1基础垫层C152筏板C30P63地下一二层外墙C30P64一层二十六层墙柱、梁板C305屋面及机房层C306女儿墙C307试增构造柱、过梁C208反梁、压顶C209砌筑砂浆(混合砂浆)M5施工段划分:地卜室枝板以后浇带为界划分为2个施工段。地下二层和地下层外墙作为一个施工段,内墙以伸缩缝为界分为两个施工段,顶板以伸缩缝为界分为两个施工段“地上卜26

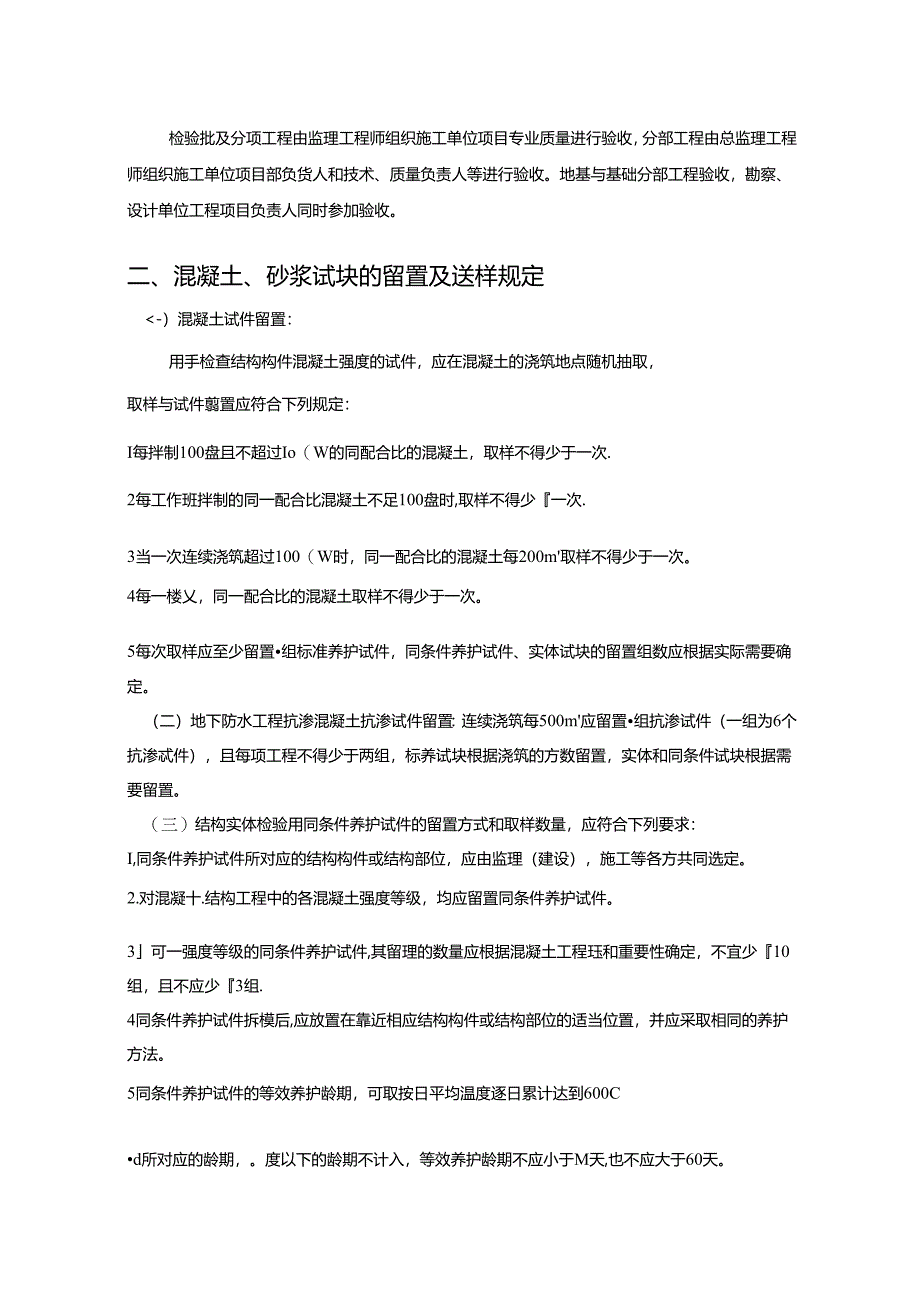

3、层墙体以伸缩缝为界分为两个施工段,每个施工段又分为两个浇筑段,也就是说墙体分为4个施工段,顶板以伸缩缝为界分为两个施工段,机房就及女儿墙均为两个施工段。二次机构填充墙构造柱和压顶4昼为一检验批,地反梁4届为一个检验批。二次机构填充增体砌筑2层为一个检的批。检验批及分项工程由监理工程师组织施工单位项目专业质量进行验收,分部工程由总监理工程师组织施工单位项目部负货人和技术、质量负责人等进行验收。地基与基础分部工程验收,勘察、设计单位工程项目负责人同时参加验收。二、混凝土、砂浆试块的留置及送样规定-)混凝土试件留置:用手检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取,取样与试件翦置应符合
4、下列规定:I每拌制100盘且不超过Io(W的同配合比的混凝土,取样不得少于一次.2每工作班拌制的同一配合比混凝土不足100盘时,取样不得少一次.3当一次连续浇筑超过100(W时,同一配合比的混凝土每200m取样不得少于一次。4每一楼乂,同一配合比的混凝土取样不得少于一次。5每次取样应至少留置组标准养护试件,同条件养护试件、实体试块的留置组数应根据实际需要确定。(二)地下防水工程抗渗混凝土抗渗试件留置:连续浇筑每500m应留置组抗渗试件(一组为6个抗渗忒件),且每项工程不得少于两组,标养试块根据浇筑的方数留置,实体和同条件试块根据需要留置。(三)结构实体检验用同条件养护试件的留置方式和取样数量,
5、应符合下列要求:I,同条件养护试件所对应的结构构件或结构部位,应由监理(建设),施工等各方共同选定。2.对混凝十.结构工程中的各混凝土强度等级,均应留置同条件养护试件。3可一强度等级的同条件养护试件,其留理的数量应根据混凝土工程珏和重要性确定,不宜少10组,且不应少3组.4同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取相同的养护方法。5同条件养护试件的等效养护龄期,可取按日平均温度逐日累计达到600Cd所对应的龄期,。度以下的龄期不计入,等效养护龄期不应小于M天,也不应大于60天。(四)混凝土坍落度试骁操作要点:I.试验前应湿润工具与仪器2应分三层均匀加料,每层插
6、捣25次3 .坍落度筒提起过程为5-10秒,整个试验过程在150秒内完成4 .测量简高与坍落后混;凝土试体最高点之间的高度差,即为坍落度值(五)砂浆试件留置:由于本工程砌体工程大量采用加气混凝土砌块,砂浆用量较少,因此土0.000以卜全部、士0.000以上按4层且不超过250立方米砌体中的各种标号的砂浆,每台搅拌机应至少检查一次,每次至少制作一组试块(每组3块)。如砂浆标号或配合比变更时,还应制作试块。砂浆试块制作要求:1 .制作砌筑砂浆试件时,将无底试模放在预先铺有吸水性较好的纸的普通钻土砖上(时的吸水率不小于10%含水率不大于20),试模内壁事先涂刷薄层机油或脱模剂。2 .放于矿上的吸水纸
