雨季施工注意事项.docx
《雨季施工注意事项.docx》由会员分享,可在线阅读,更多相关《雨季施工注意事项.docx(5页珍藏版)》请在第壹文秘上搜索。

1、雨季施工注意事项一、施工现场排水1、在办公区西北角、现场工人厕所西侧各设置一个化粪池,沿西侧围挡设置排水管线经三级化粪池沉淀后流入市政管网,施工现场排水平面布置图见附件。2、为保证道路通畅,不集水,在道路一侧修筑排水沟,经大门口沉淀池处理后流入市政管网。排水沟截面如下图:4-*IMMf20012C3、雨季来临前,现场基坑土方回填完毕,现场在地势较低位置设置集水坑,初步设计集水坑1.5立方,共4处,下雨时配备水泵进行集水坑排水(其中配两台作为备用4、整理施工现场,保证排水畅通。将现场施工、运输破坏的现场排水坡度重新修好,清理施工现场道路两侧排水沟,保证排水畅通。检查场内外的排水设施,确保排水设备

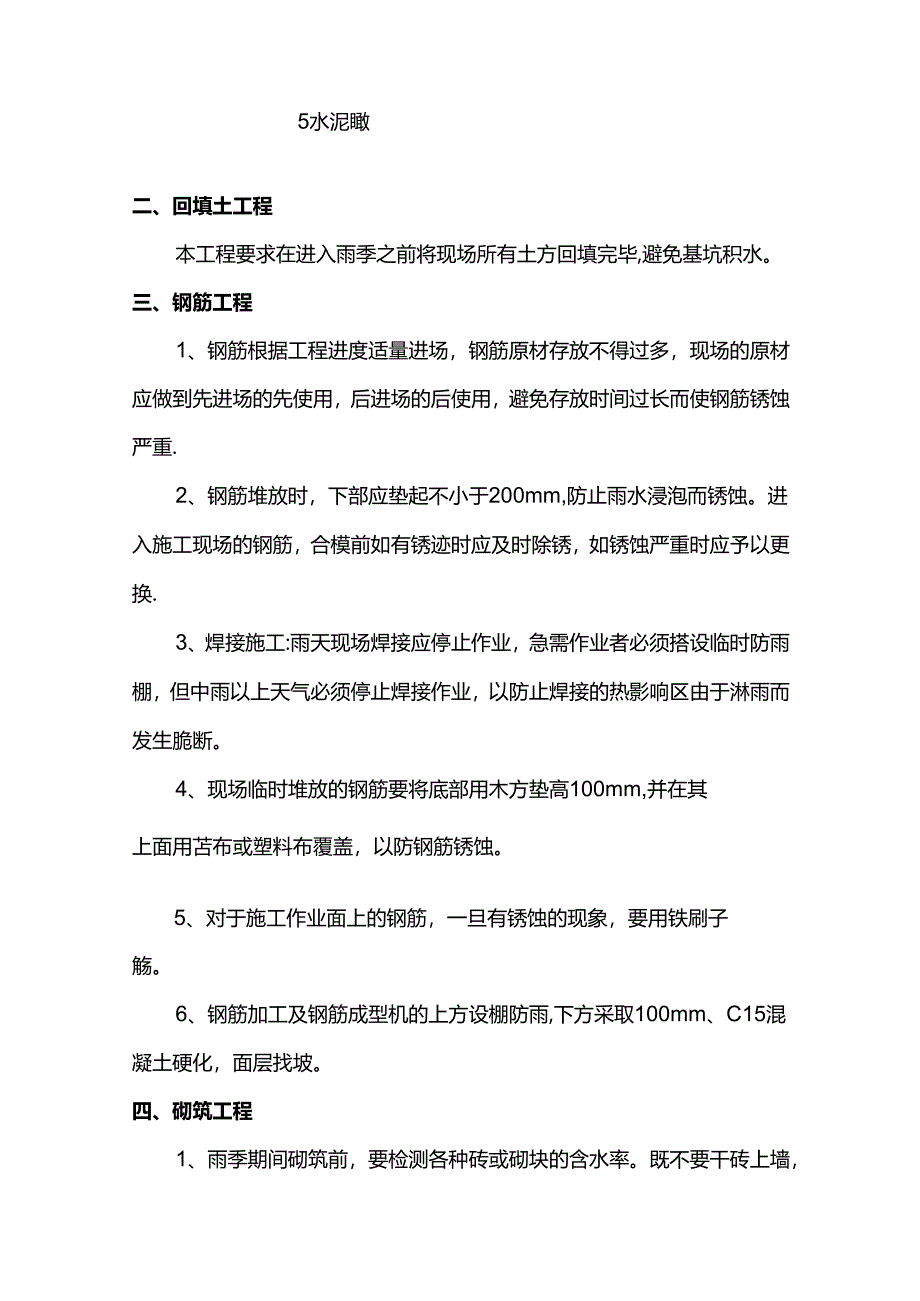

2、完好,以保证暴雨后能在较短的时间排出积水。根据实际情况,利用施工现场的集水井就近为原则作为现场排水集中点。5、施工现场围墙等的基础应高出自然地面200mm以上,以保证该部分结构的安全。5水泥瞰二、回填土工程本工程要求在进入雨季之前将现场所有土方回填完毕,避免基坑积水。三、钢筋工程1、钢筋根据工程进度适量进场,钢筋原材存放不得过多,现场的原材应做到先进场的先使用,后进场的后使用,避免存放时间过长而使钢筋锈蚀严重.2、钢筋堆放时,下部应垫起不小于200mm,防止雨水浸泡而锈蚀。进入施工现场的钢筋,合模前如有锈迹时应及时除锈,如锈蚀严重时应予以更换.3、焊接施工:雨天现场焊接应停止作业,急需作业者必

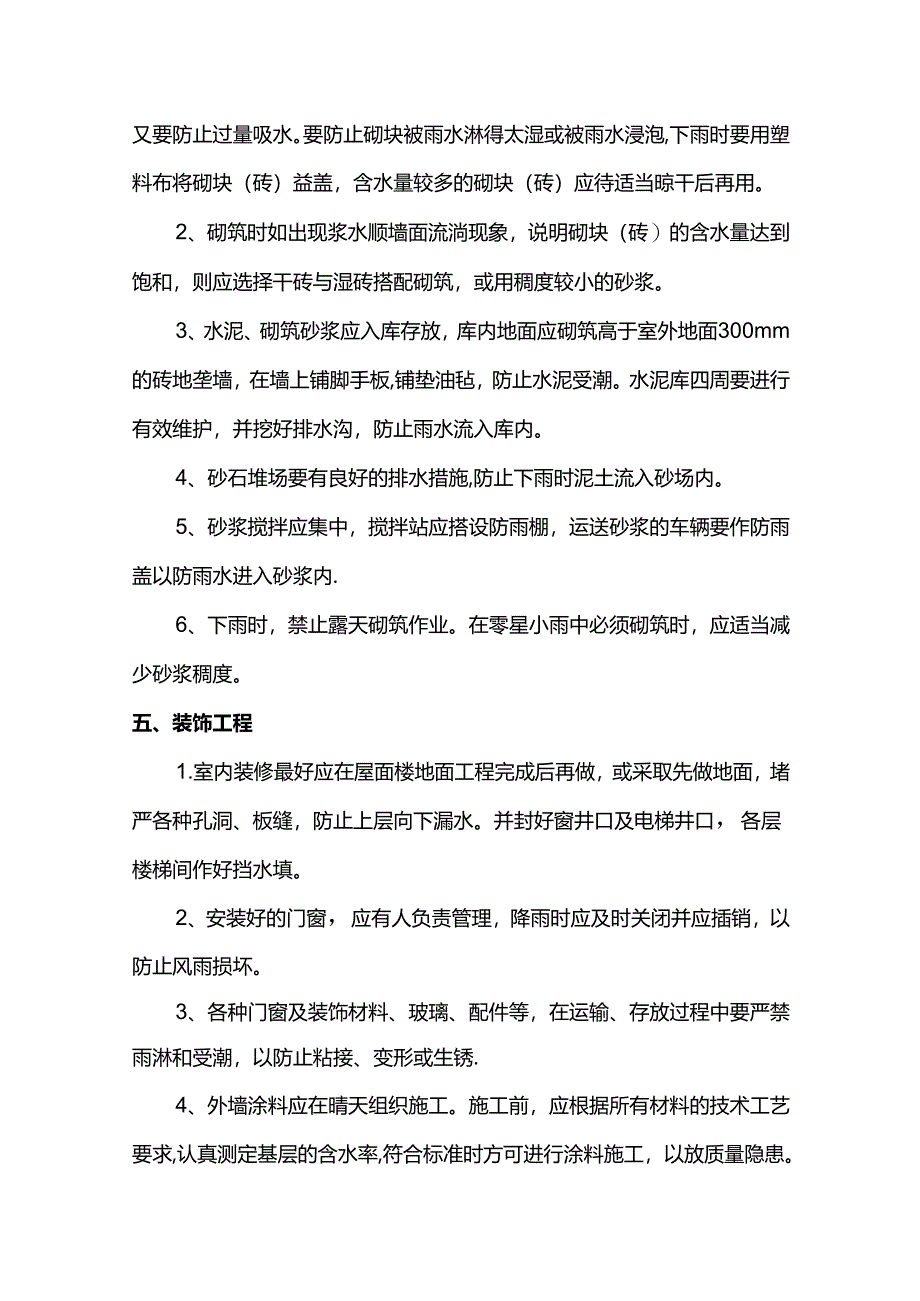

3、须搭设临时防雨棚,但中雨以上天气必须停止焊接作业,以防止焊接的热影响区由于淋雨而发生脆断。4、现场临时堆放的钢筋要将底部用木方垫高100mm,并在其上面用苫布或塑料布覆盖,以防钢筋锈蚀。5、对于施工作业面上的钢筋,一旦有锈蚀的现象,要用铁刷子觞。6、钢筋加工及钢筋成型机的上方设棚防雨,下方采取100mm、C15混凝土硬化,面层找坡。四、砌筑工程1、雨季期间砌筑前,要检测各种砖或砌块的含水率。既不要干砖上墙,又要防止过量吸水。要防止砌块被雨水淋得太湿或被雨水浸泡,下雨时要用塑料布将砌块(砖)益盖,含水量较多的砌块(砖)应待适当晾干后再用。2、砌筑时如出现浆水顺墙面流淌现象,说明砌块(砖)的含水量
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 雨季 施工 注意事项
