停车位(一标段)施工组织设计.docx
《停车位(一标段)施工组织设计.docx》由会员分享,可在线阅读,更多相关《停车位(一标段)施工组织设计.docx(34页珍藏版)》请在第壹文秘上搜索。

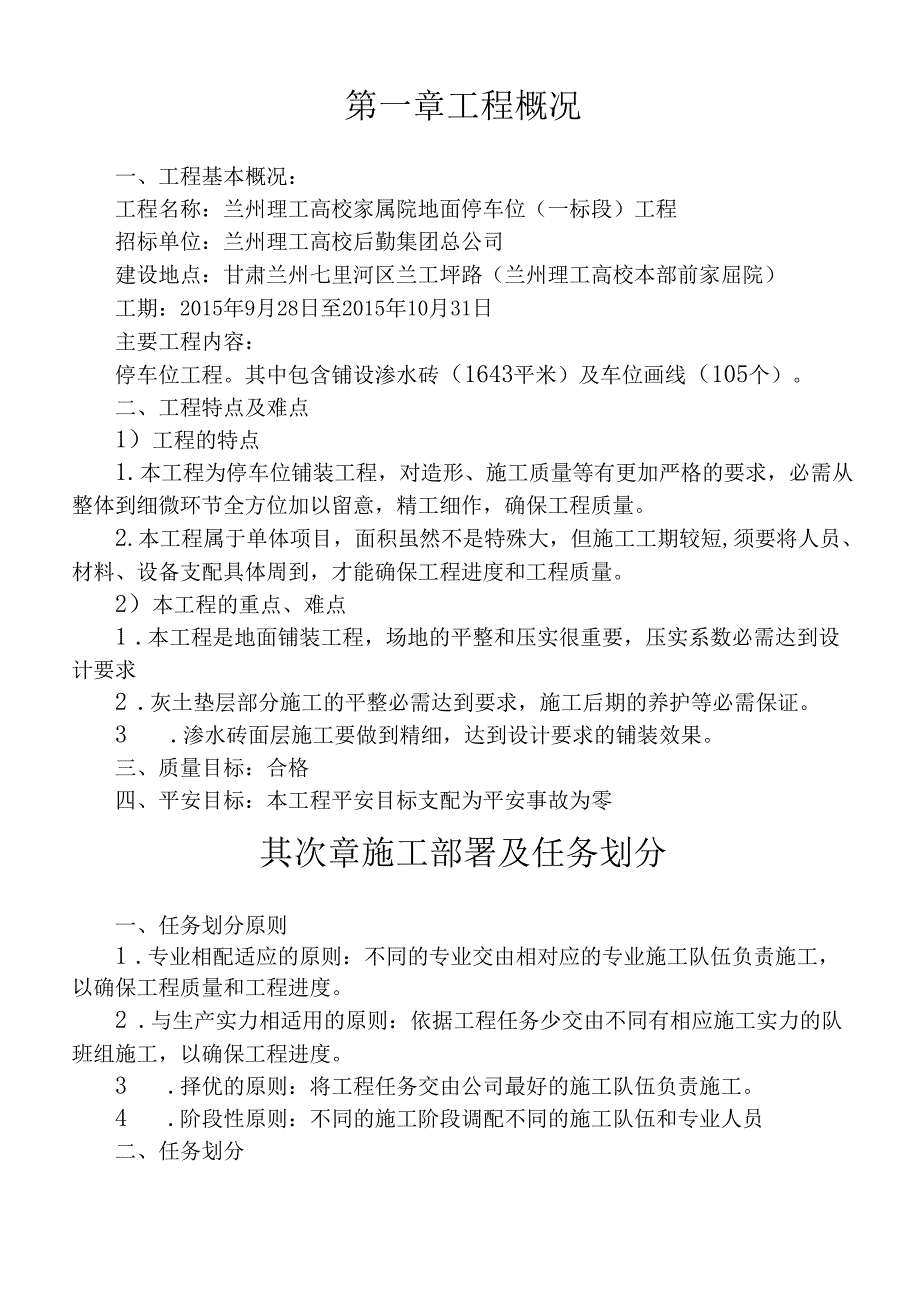

1、兰州理工高校家属院地面停车位(一标段)工程施工组织设计书目第一章工程概况3第二章工程任务的划分4第三章主要材料支配10第四章施工现场平面布置及临时设施临时道路11第五章施工进度支配和各阶段进度的保证措施14第六章分部分项工程主要施工方法、技术措施及质量保证措施18第七章平安文明施工及环境保证措施23第八章新技术、新产品、新工艺、新材料应用30第九章降低施工成本的措施31附表34第一章工程概况一、工程基本概况:工程名称:兰州理工高校家属院地面停车位(一标段)工程招标单位:兰州理工高校后勤集团总公司建设地点:甘肃兰州七里河区兰工坪路(兰州理工高校本部前家屈院)工期:2015年9月28日至2015年
2、10月31日主要工程内容:停车位工程。其中包含铺设渗水砖(1643平米)及车位画线(105个)。二、工程特点及难点1)工程的特点1.本工程为停车位铺装工程,对造形、施工质量等有更加严格的要求,必需从整体到细微环节全方位加以留意,精工细作,确保工程质量。2.本工程属于单体项目,面积虽然不是特殊大,但施工工期较短,须要将人员、材料、设备支配具体周到,才能确保工程进度和工程质量。2)本工程的重点、难点1 .本工程是地面铺装工程,场地的平整和压实很重要,压实系数必需达到设计要求2 .灰土垫层部分施工的平整必需达到要求,施工后期的养护等必需保证。3 .渗水砖面层施工要做到精细,达到设计要求的铺装效果。三
3、、质量目标:合格四、平安目标:本工程平安目标支配为平安事故为零其次章施工部署及任务划分一、任务划分原则1 .专业相配适应的原则:不同的专业交由相对应的专业施工队伍负责施工,以确保工程质量和工程进度。2 .与生产实力相适用的原则:依据工程任务少交由不同有相应施工实力的队班组施工,以确保工程进度。3 .择优的原则:将工程任务交由公司最好的施工队伍负责施工。4 .阶段性原则:不同的施工阶段调配不同的施工队伍和专业人员二、任务划分序号工程内容实施单位主要工种组成1场地挖掘施工一队机械工班2场地平整施工二队普工班3渗水砖面层施工三队(专业铺装)铺装工4后勤保障后勤人员三、施工段划分本工程支配分只作为单体
4、工程一个施工段,各工种流水穿插作业。四、组织管理机构考虑到本工程的体量、难度和重要性,我公司将按合同要求与项目施工组织管理的须要组建了我司南河庭院住宅小区施工项目经理管理部。1、项目部组织管理机构项目经理项目副经理技术负责人安装Ni工员土费工员机胃理员劳动组织进度限制网络支配作业交叉流水施工资料标准材整理员成M同管理员支配统计工科分析限额领料成本实脩合同管理资料标准施工班现2、项目部管理人员岗位职责(1)、项目经理岗位职责、项目经理必需在企业法定代表人授权的范围和时间内行使职权,不得越权。、贯彻执行国家的有关法律法规和政策,执行企业的各项规章制度,自觉接受上级有关部门的指导和监督。对本项目工程
5、平安管理负全面责任。、组织制定和落定项目部管理人员的职责,权限和各项管理制度,正确处理企业,项目部与个人的利益关系和经济往来。、组织或参与质量支配编制,制定项目工期、质量、成本、平安、文明施工等多项措施,并组织实施。、组织编制项目的年、季、月度施工支配及劳动力、材料、机械设备等要素的运用支配,并组织实施。、严格财经纪律,建立项目成本核算体系和核算制度,推行多种形式的承包责任制,并对发包工程进度、质量、平安、成本等进行监督管理,内部经济往来严格执行项目经理“一支笔”制度。、要主动进行工程付款进度的挥手,负责工程项目的经济技术签证和合同违约的索赔。、主动组织处理由施工缘由出现的工程质量缺陷,做好工
6、程回访保修。、项目副经理帮助项目经理完成岗位职责。(2)、项目技术负责人岗位职责、帮助项目经理抓好施工技术管理,检查和督促,对施工规范、操作、规程、落实施工规范标准,操作规程及四新工艺的执行,保障施工工程质量始终处于受控状态。、组织编制施工组织设计和专项技术方案,并在施工过程中细致实施,并负责报上级部门审批。、组织有关项目管理人员学习规范、工艺标准、熟识图纸及对劳务人员进行常常的质量意识教化和技术培训。、对于每项工程开工前做好平安、质量技术的交底,刚好解决影响工程平安、质量的技术问题,并检查执行状况。、参与隐藏工程的验收和技术复核工作。、负责进场原材料、构件、半成品的质量技术把关。、参与质量事
7、故的调查处理,对一般质量事故负责制定整改实施方案。(3)、项目施工员岗位职责、严格贯彻执行建筑施工的各种规章制度、规程、规范标准等,切实搞好施工管理工作。、参与图纸会审编制施工方案,严格执行质量支配,按施工组织设计限制好工程进度,质量及平安目标。、执行施工预算,协调处理现场的施工变更、料机、成本核算等工作,合理签发任务单,限制驾驭人工费开支不超过公司规定的范围之内,做好交工验收工作(1、交工资料准备齐全,2、交工验收手续齐全)。、做好施工记录,刚好填写施工日记,组织隐藏验收、质量评定,技术复核和分部分项工程平安技术交底工作。、合理验收和正确结算包工任务单,对生产工人班组要按月考勤。、严格执行公
