1、发现的问题清单一、质量问题(一)项目法人新疆水发集团建设公司SJZ项目部1 .分部工程施工质量评定表签字不符合规范要求分部工程KS248+347.1-KS249+277.2(三)、退水涵退0+000-1+900填筑等分部工程施工质量评定表中,项目法人施工质量评定验收结论认定意见签字人应由技术负责人签字,实际由项目部分管副主任或技术科负责人签字。不符合水利水电工程施工质量检验与评定规程(S1.176-2007)第5.3.2条规定。2 .分部工程核备报送严重滞后S3竖井分部工程于2017年3月6日通过险收,至今未报项目站核备。(二)施工单位中铁十二局集团有限公司(新疆YE输水工程KS段S2T标项目

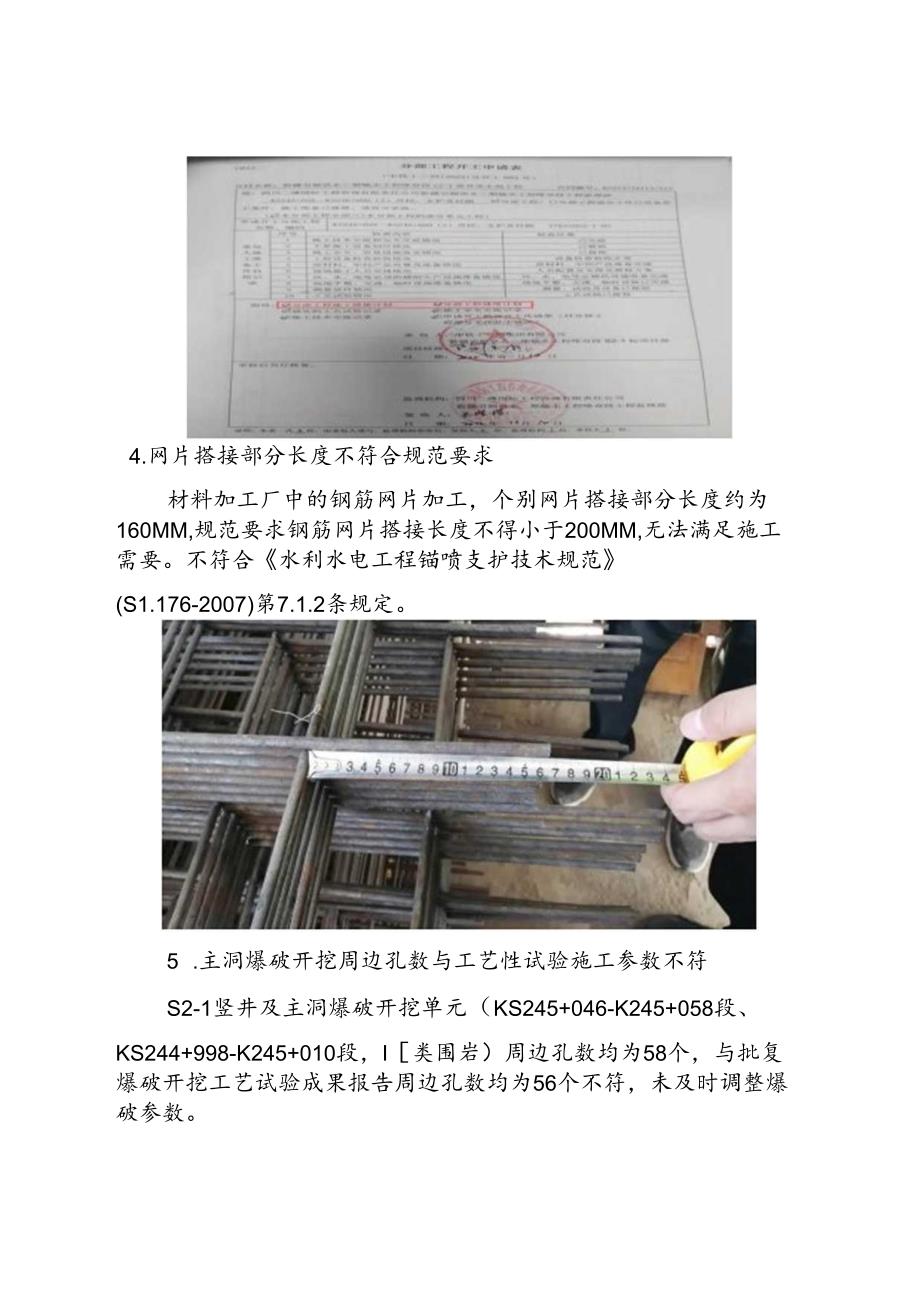

2、经理部)3 .提交的分部工程开工资料不全2022年分开工004号文件,附件中要求有分部工程施工措施计划、分部工程进度计划,实际文件中未附相关资料。不符合水利水电工程施工质量检验与评定规程(S1.176-2007)第4.3.2条规定。4.网片搭接部分长度不符合规范要求材料加工厂中的钢筋网片加工,个别网片搭接部分长度约为160MM,规范要求钢筋网片搭接长度不得小于200MM,无法满足施工需要。不符合水利水电工程锚喷支护技术规范(S1.176-2007)第7.1.2条规定。5 .主洞爆破开挖周边孔数与工艺性试验施工参数不符S2-1竖井及主洞爆破开挖单元(KS245+046-K245+058段、KS2
3、44+998-K245+010段,I类围岩)周边孔数均为58个,与批复爆破开挖工艺试验成果报告周边孔数均为56个不符,未及时调整爆破参数。6 .进场袋装水泥包装袋产品标识不规范堆放于拌和楼保温棚中的袋装水泥(KK324011),包装袋上无“出厂编号,包装年、月、日”等标识,不符合GB748-2005第10.2条规定。7 .水泥碱含量检测频次不足工程使用的袋装水泥为42.5中抗硫酸盐硅酸盐水泥(低OP-MSRt即要求为低碱水泥,碱含量检测权配合比开展一次检测,未按“袋装水泥每200T为一个检验批,不足一个检验批量的混凝土原材料应作为一个检验批”的规定进行检测。不符合GB748-2005第7.10
4、条和D1./T5298-2013第4.6.1条规定。8 .中抗硫酸盐水泥检测指标不全9 2.5中抗硫酸盐硅酸盐水泥(低碱)P.MSR,全项检测缺少硅酸三钙和铝酸三钙、氧化镁、三氧化硫、抗硫酸盐性等指标。不符合GB748-2005第7条规定。9 .150钢拱架连接板螺孔尺寸控制不到位150钢拱架连接板螺孔尺寸不规则,孔径明显大于设计“R=13”的要求。10 .分部工程验收不及时2022年10月1日,S2T竖井3个分部工程已完工,截至检查时未进行分部工程验收。11 .混凝土备查表未填写2021年9月4日17:34至5日9:00浇筑的一仓混凝土(井身衬砌05(V1220.6V1216.1),共浇筑1
5、5小时,混凝土拌合物性能检验备查表中“称量”栏检验数据填写为配合比,未按规范“每8H不应少于2次进行称量偏差检查记录”的要求进行记录。不符合S1.677-2014第I1.3.3条规定。12 .坚井开挖单元工程质量评定资料填写不规范S2-1竖井V743.6-553.272开挖、支护及衬砌分部,单元工程井身开挖44(V667.1-653.6)(1)主控项目光面爆破和预裂爆破效果栏两茬炮之间的台阶或预裂爆破孔的最大外斜值检查记录表未填写实测值(填写质量标准);(2)洞、井轴线填写符合设计无测量资料;(3)一般项目有结构要求或有配筋预埋件径向尺寸检查记录栏填写检测4个断面,共40个点,其中超过质量标准
6、13个点且合格率填写100%;(4)开挖面平整度检查记录栏填写检测4个断面,共40个点无40个点检测数据;(5)开挖面平整度栏检测4个断面分别为9.2CM,9.4CM,9.8CM,9.6CM与监理平行检测数据差别较大,监理平行检验数据为4.6CM,3.7CM,5.2CM,3.ICM且无支撑数据。不符合水利部水利水电工程单元工程施工质量验收评定标准-土石方工程(S1.631-2012)第5.2.2条规定。13 .坚井混凝土衬砌单元工程质量评定不规范(1)S2-1竖井V734.6V553.272开挖、支护及衬砌分部井身衬砌143(V599.6,V595.1)单元工程施工质量验收评定表。单元工程量未
7、填写;单元工程试块于2022年10月4日检测并出具检测报告(编号BG-TKY-2022-097),该单元已于2022年10月3日进行了评定。(2)混凝土浇筑开仓报审表,监理机构意见栏审批意见“同意混凝土浇筑,4小时内有效”提高标准,规范为“延后时间宜控制在24H之内”;监理机构意见栏未明确批准的时、分,不利于计算验仓有效时间。(3)所有工序评定表,监理单位签字人员范倩倩无水利行业监理工程师证;一般项目的检查项目,完全符合质量标准时,合格率均填写100%,未按规范“一般项目的检查项目,完全符合质量标准时,合格率按90%填写”。(4)模板工序表,主控项目“结构物边线与设计边线”检(测)记录直接填写
8、为偏差值,未见实测原始数据(如实测半径);一般项目“结构物水平断面内部尺寸”检查(测)记录填写的实测数据不真实(含模板厚度),与实际检测方法不符(以竖井中线为基准,采用钢尺测半径,不含模板厚度),模板高度建议不测(5)浇筑工序表,检验项目“铺筑间歇时间”、“脱模”质量标准未明确具体时间(规范规定或通过试验确,如),检查记录也未填写实际时间(如铺筑时间为90M1.N)。(6)外观工序表,评定时间为脱模后(2022年9月8日)不妥,应在混凝土龄期到后,“表面裂缝”稳定且不再发展后进行评定。(7)混凝土单元工程原材料检验备查表,引气剂检验日期为2021年7月12日(批号2021-07-30),使用已
9、过保质期的材料(1年);单元工程量未填写。8)混凝土拌和物性能检验备查表,单元工程量未填写;检验项目“称量偏差”检验数据填写配合比有错,应按规范“各种原材料的配料称量,每8H不应少于2次”的要求频次开展;检验项目“砂子、小石饱和面干吸水率”有误,应为“砂了表面含水率”;检验项目“砂了表面含水率”检验数据砂子仅检测1组,频次不足(检验1次/4H);检验项目“含气量”和“出机口温度”各检测2组,频次不足(检验2次/4H)。中国水利水电第十四工程局有限公司(新疆YE输水工程KS隈洞标项目经理部)14 .项目部人员变更未履行变更手续KS9标招标人员除项目经理和技术负责人履行变更手续,其他投标人员未履行
10、变更手续且无项目部印章启动文件。15 .变更后的技术负责资格有所降低目前中水十局KS所有标段技术负责人均已变更为李久源,变更前无类似隧洞工程施工技术负责人经历,不满足招标文件“有类似隧洞工程施工技术负责人经因”的要求。违反水利工程质量管理规定(水利部令第52号)第三十二条规定。16 .分部工程验收不及时(1) KSIo竖井标,KS263+570KS264+785.9(Z)两个分部于2018年4月前完工,截至检查时未及时完成分部验收(其中S3竖井井口部分未完成内容可以遗留)。(2) S3-1竖井标,S3-1竖井V1207.500MV897.000M开挖、支护及衬砌(含井口),S3T竖井897.0
11、00M538.386M开挖、支护及衬砌(含马头门)两个分部工程于2022年9月前完工,截至检查时未及时完成分部验收(其中S3竖T井井口部分未完成内容和马头门未完成内容可以遗留)。(3) KS1.X标,S4竖井V808.21.7539847(三)开挖、支护及衬砌(含井口)分部工程已完成(井口部分未完成内容可以遗留),截至检查时未及时完成分部验收。17 .分部工程评定不规范,未及报质量监督机构核备KS隧洞KS1.O勘探试验洞施工S3竖井OOONCV544.147M(三)开挖、支护及衬砌(含井口)分部工程施工质量评定表,各单元工程种类的工程量未填写;施工单位自评意见栏评定人未签字;该分部工程于201
12、7年3月6日完成验收,截至检查时未报质量监督机构核备。18 .TBM开挖段面系统锚杆施工未按设计要求完成KS1.X标TBM施工已穿过8个分部工程(KS268+025KS279+025(T)开挖及支护、KS266+025KS268+025(T)开挖及支护、KS264+785.9KS266+025(T)开挖及支护、KS253+193KS255+000(T)开挖及支护),但每个分部工程相应单元的系统锚杆未能及时施工完成并完成单元工程评定。19 .单元工程未及时进行评定延伸段KS253+193KS250+800(T)开挖及支护分部开挖单元工程(桩号250+800900)已施工完成,截至检查时未进行单元
13、工程质量评定。20 .单元工程评定不规范延伸段KS253+193KS250+800(T)开挖及支护分部开挖单元工程(251+100251+000)施工质量验收评定表,主控项目“不良地质洞段处理”检查记录填写开挖完成后不良地质的支护情况不妥,应填写开挖前对不良地质进行预处理的措施;一般项目“洞室壁面清理”检查记录填写的内容完全符合质量要求,相应的合格率填写“100%”有错,应为90舟;监理单位复核人员王绍卿无水利行业监理工程师证。21 .监理单位签字人员资格不满足规范要求施工测量成果报验单(水电十四局2023测量006),审查意见栏监理人员梁朝刚签字,该人员无水利行业监理工程师证。不符合S1.2
14、88-2014附录CB13规定。22 .现TBM开挖轴线偏差不满足规范要求现场核查TBM控制室设备2023年6月30日、7月2日至3日开挖记录,刀头水平偏差最大T80UM,最小748MM,刀头垂直偏差最大61MM,最小1MM,大部分开挖隧洞轴线允许偏差超标。23 .未按照设计及规范要求施工(1) TBMII-2延伸段(掌子面桩号KS250+756)TBM掘进水平偏差-151MM;(2)延伸段(KS250+800KS250+810)H类围岩局部节理发育,存在掉块风险,未按要求采取支护措施;(3)延伸段(KS250+930KS250+940)顶拱漏水点未处理。不符合水工建筑物地下开挖工程施工规范(
15、S1.378-2007)第7.3.3条规定、不符合水利水电工程锚喷支护技术规范(S1.377-2007)第7.3.4、第10.2.9条规定。24 .检测报告不规范单根锚杆无损检测报告(编号IX-MGWS-2023-O1.o)未附检测记录表无法判断砂浆饱满度是否符合规范要求。中铁十六局集团有限公司(新疆YE揄水工程KS段X标项目经理部)-io-25 .现场钢筋加工、安装不规范现场隧洞内堆放的钢筋半成品,搭接焊接头存在咬边,焊绕高度(0.25D)不足现象;钢筋母材存在弯曲变形;桩号KS273+597KS273+609已安装的钢筋存在油污;已安装的内侧环向钢筋部分紧靠喷射混凝土面,保护层(6CM)大部分不足;存在架立筋代替分布钢筋的现象。26 .现场施工缝处理不符合规范要求桩号KS273+585KS273+597现场仰拱已浇筑混凝土,侧墙部位施工缝采用拉毛措施,缝面凸凹不平、露石、琉松。不符合S1.677-2014第7.4.19条规定。27 .已衬砌混凝土结构缝桩号KS273+549KS273+609,共浇筑4仓边顶拱混凝土,结构缝侧混凝土存在破损现象,部分闭孔泡沫板两侧未振捣密度;仰拱结构缝与边顶拱结构缝错开约6CM左右。28 .橡胶止水带检测项目不全止水带检测报告(“兵建检”字第231931)检验项目缺少“压缩永久变形”、“脆性温度”、“臭氧老
