XXX一期商业工程保温上人屋面施工方案.docx
《XXX一期商业工程保温上人屋面施工方案.docx》由会员分享,可在线阅读,更多相关《XXX一期商业工程保温上人屋面施工方案.docx(18页珍藏版)》请在第壹文秘上搜索。

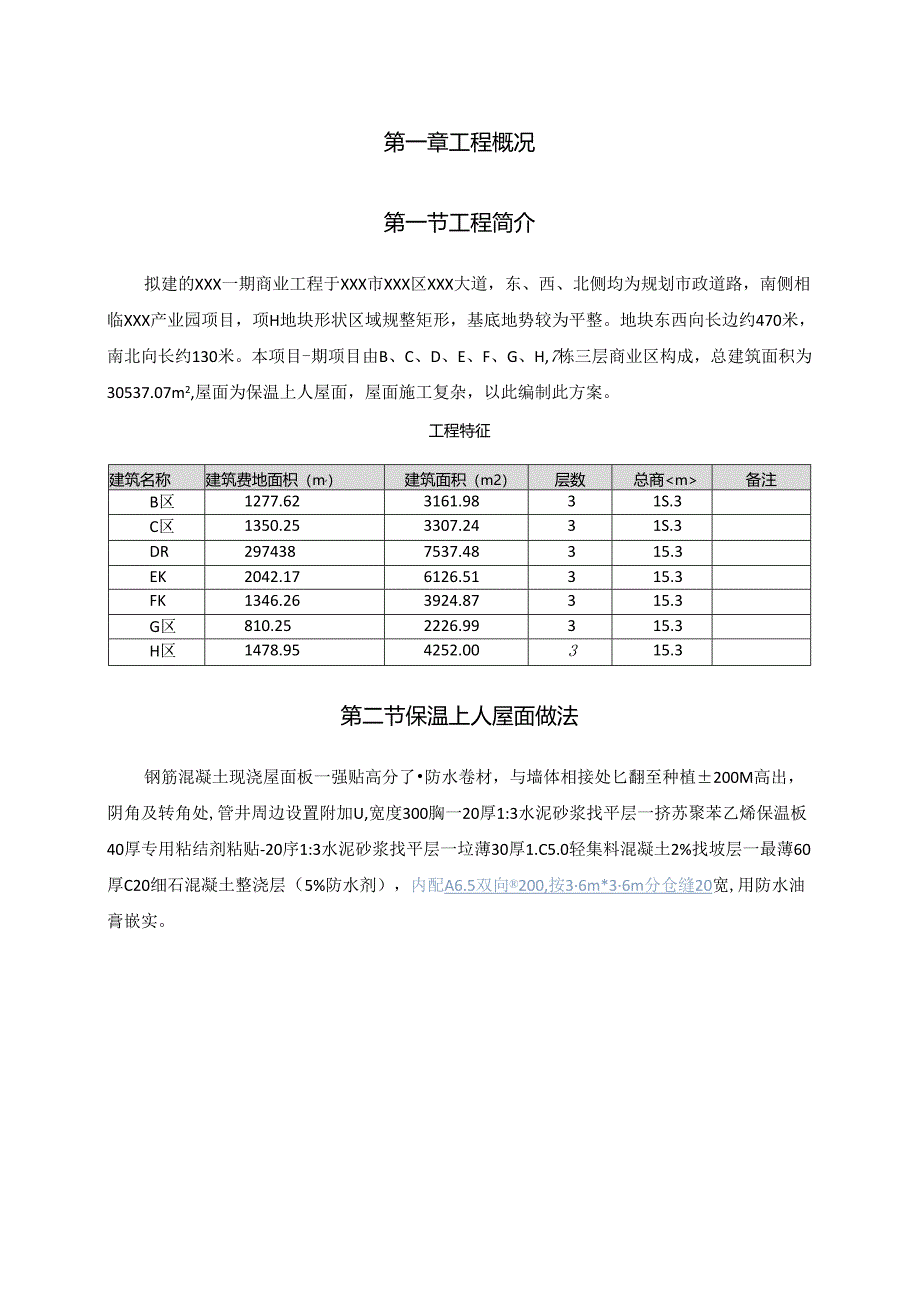

1、XXX一期商业工程屋面施工方案编制人:审核人:审批人:目录第一章工程概况1第一节工程简介1第二节保温上人屋面做法1第三节建筑立面图2第二章编制依据3第三章施工准备3第四章施工工艺4第一节保温上人屋面工艺流程4第二节保温上人屋面施工方法4第三节变形缱施工工艺11第五章施工质量控制措施13第一节材料质量控制13第二节施工质量控制14第六章成品保护措施14第七章安全文明施工及环保环卫措施16第一章工程概况第一节工程简介拟建的XXX一期商业工程于XXX市XXX区XXX大道,东、西、北侧均为规划市政道路,南侧相临XXX产业园项目,项H地块形状区域规整矩形,基底地势较为平整。地块东西向长边约470米,南北
2、向长约130米。本项目-期项目由B、C、D、E、F、G、H,7栋三层商业区构成,总建筑面积为30537.07m2,屋面为保温上人屋面,屋面施工复杂,以此编制此方案。工程特征建筑名称建筑费地面枳(m,)建筑面积(m2)层数总商备注B区1277.623161.9831S.3C区1350.253307.2431S.3DR2974387537.48315.3EK2042.176126.51315.3FK1346.263924.87315.3G区810.252226.99315.3H区1478.954252.00315.3第二节保温上人屋面做法钢筋混凝土现浇屋面板一强贴高分了防水卷材,与墙体相接处匕翻至
3、种植200M高出,阴角及转角处,管井周边设置附加U,宽度300胸一20厚1:3水泥砂浆找平层一挤苏聚苯乙烯保温板40厚专用粘结剂粘贴-20序1:3水泥砂浆找平层一垃薄30厚1.C5.0轻集料混凝土2%找坡层一最薄60厚C20细石混凝土整浇层(5%防水剂),内配A6.5双向200,按36m*36m分仓缝20宽,用防水油膏嵌实。第三节建筑立面图本工程7栋商业区都是保温上人屋面,做法都是一样的,B区建筑正立面如下图,其余见建筑施工图。B区正立面图第二章编制依据阳光新城期工程施工图纸:阳光新城一期工程施工组织设计:技术核定通知单SJS.YGXC-004;屋面工程技术规范(GB50345-2012);混
4、凝土结构工程施工质量验收规施3(GB50204-2010):屋面工程质量验收规范(GB5O2O7-2O12).第三章施工准备1技术准备1.1 组织施工技术人员熟悉仔细审查图纸和技术核定中,了解设计意图,清楚各部位的尺寸关系,了解设计图中屋面各道工序的施工工艺.对施工人员进行详细明确的交底,做到人人心中有数。1.2 学习有关的规范、规程,编制施工方案并进行方案交底.1.3 现场各区域货任工程师,必须对屋面各操作班组进行书面和口头交底,明幽操作中的技术要求和质量控制标准和措施“施工前,分包班组管理人员必须向其操作人员进行技术交底。1.4 在施工前,必须认真查阅图纸,方案、相关安全质属规范,/解掌握
5、回填土的施工工艺,按施工方案和技术规程对操作者进行方案交底。1.5 做好屋面各道工序的技术资料和施工过程中的检验记录,并及时收集和整理上述资料,以保证技术资料的及时、准确、完整。1.6 每道工序施工完成后宜经监理验收才进入下一道施工工序。2机械准备平锹、木刮杠、手推车、木拍子、木抹子、电动搅拌器、高压吹风机、手持压滚、压子、小平铲、铁桶、剪刀、钢卷尺、小线、粉笔、彩色笔、焊接机、红粉、扫帘等。3材料准备施工中所用到的保温板、防水卷材、排水板等材料,应先进行预定,材料进场,必须要做验收和检验,句查材料材质证明及材料进场存储工作,确保材料使用时符合要求,第四章施工工艺第一节保温上人屋面工艺流程基层
6、清理一强贴高分了防水卷材一检查验收-20厚1:3水泥砂浆保护层一弹线控制一配专用粘结剂一粘贴40厚挤塑聚苯乙烯保温板一检查险收一抹20厚1:3水泥砂浆找平层一钟线找坡度一最薄30厚1.C5,0轻集料混凝土2%找坡层一检杳验收-60厚C20细石混凝土整浇以(5%防水剂),内配A6.5双向QOO,按柱网分仓,缝20宽,用防水油仔报实一检查验收第二节保温上人屋面施工方法1防水层施工1.1 防水层1.1.1 工艺流程:基层表面清理、修补一基层处理剂一定位、弹基准线f节点部位粘贴一铺贴自粘性防水卷材一棍压、扑气一收头处理及搭接一组织验收。1.1.2 基层表面清理、修补施工防水层前先将结构有积水部分用布吸
7、干,凸出基层表面的混凝土等粘结杂物要铲平,基必清扫干净,不得影响防水房的有效厚度和防水U的粘贴“1.1.3 操作要点卷材总体铺贴顺序为:先高垮,后低跨:同等高度,先远后近:同一立面,从高向低处开始销贴.1.1.4 基所处理剂基面清理干净物收合格后,将专用基层处理剂均匀涂刷在基层表面,按一个方向进行,辱薄均匀,不漏底、不堆积.1.1.5 弹线、试铺在底涂上按实际搭接面积弹出粘贴控制线,严格按粘贴控制线试铺及实际粘贴卷材,以确保卷材搭接长度够,搭接长度根据材料说明确定。根据现场特点,确定弹线密度,以便确保卷材粘贴,不会因累积误差而出现粘贴歪斜的现彖,卷材应先试铺就位,按需要形状正确剪裁后,方可开始
