二○一四年三月份工程安全检(巡)查情况统计表.docx
《二○一四年三月份工程安全检(巡)查情况统计表.docx》由会员分享,可在线阅读,更多相关《二○一四年三月份工程安全检(巡)查情况统计表.docx(9页珍藏版)》请在第壹文秘上搜索。

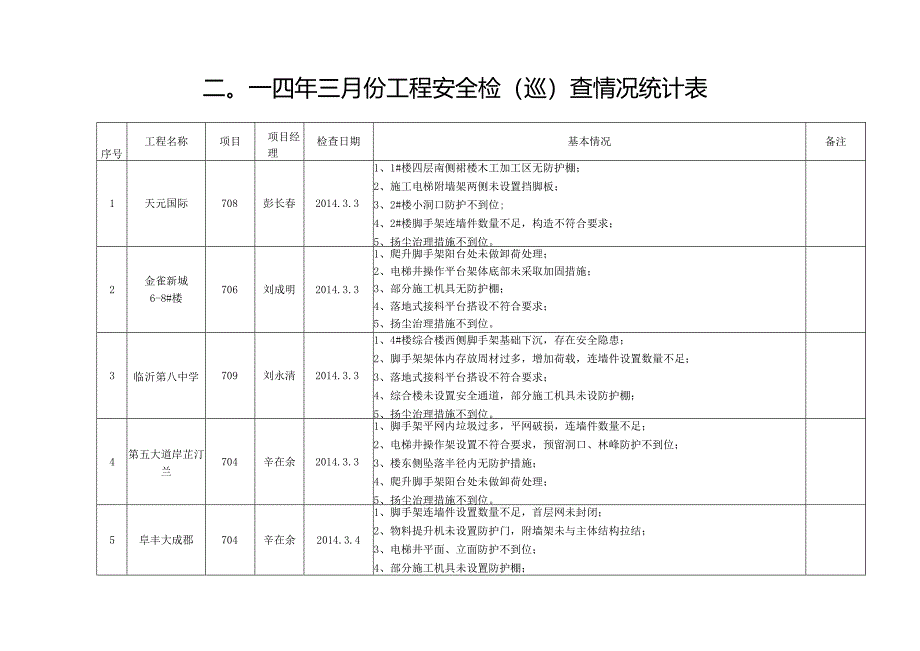

1、二。一四年三月份工程安全检(巡)查情况统计表序号工程名称项目项目经理检查日期基本情况备注1天元国际708彭长春2014.3.31、1#楼四层南侧裙楼木工加工区无防护棚;2、施工电梯附墙架两侧未设置挡脚板;3、2#楼小洞口防护不到位;4、2#楼脚手架连墙件数量不足,构造不符合要求;5、扬尘治理措施不到位。2金雀新城6-8#楼706刘成明2014.3.31、爬升脚手架阳台处未做卸荷处理;2、电梯井操作平台架体底部未采取加固措施;3、部分施工机具无防护棚;4、落地式接料平台搭设不符合要求;5、扬尘治理措施不到位。3临沂第八中学709刘永清2014.3.31、4#楼综合楼西侧脚手架基础下沉,存在安全隐

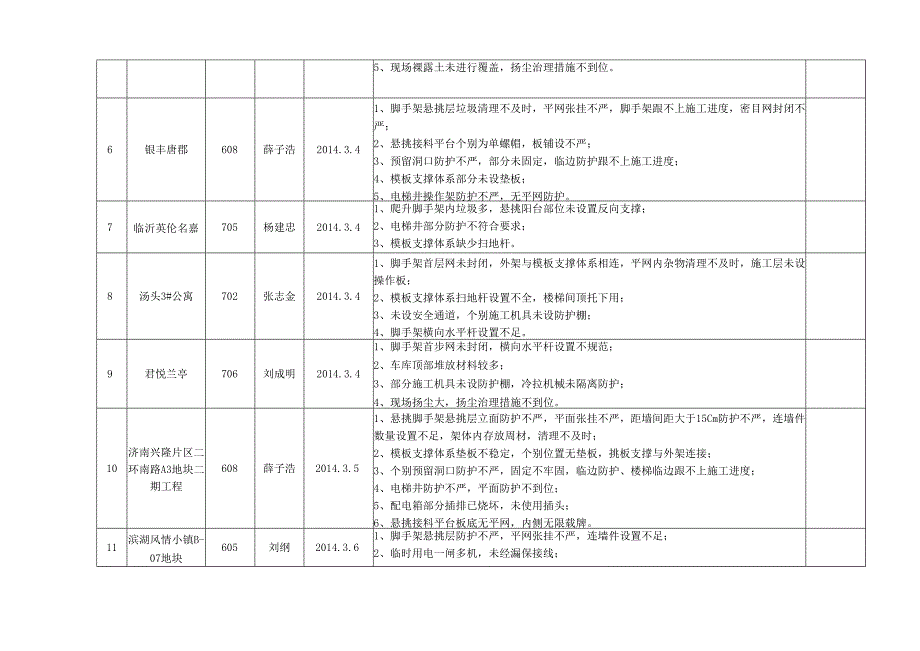

2、患;2、脚手架架体内存放周材过多,增加荷载,连墙件设置数量不足;3、落地式接料平台搭设不符合要求;4、综合楼未设置安全通道,部分施工机具未设防护棚;5、扬尘治理措施不到位。4第五大道岸芷汀兰704辛在余2014.3.31、脚手架平网内垃圾过多,平网破损,连墙件数量不足;2、电梯井操作架设置不符合要求,预留洞口、林峰防护不到位;3、楼东侧坠落半径内无防护措施;4、爬升脚手架阳台处未做卸荷处理;5、扬尘治理措施不到位。5阜丰大成郡704辛在余2014.3.41、脚手架连墙件设置数量不足,首层网未封闭;2、物料提升机未设置防护门,附墙架未与主体结构拉结;3、电梯井平面、立面防护不到位;4、部分施工机
3、具未设置防护棚;5、现场裸露土未进行覆盖,扬尘治理措施不到位。6银丰唐郡608薛子浩2014.3.41、脚手架悬挑层垃圾清理不及时,平网张挂不严,脚手架跟不上施工进度,密目网封闭不严;2、悬挑接料平台个别为单螺帽,板铺设不严;3、预留洞口防护不严,部分未固定,临边防护跟不上施工进度;4、模板支撑体系部分未设垫板;5、电梯井操作架防护不严,无平网防护。7临沂英伦名嘉705杨建忠2014.3.41、爬升脚手架内垃圾多,悬挑阳台部位未设置反向支撑;2、电梯井部分防护不符合要求;3、模板支撑体系缺少扫地杆。8汤头3#公寓702张志金2014.3.41、脚手架首层网未封闭,外架与模板支撑体系相连,平网内
4、杂物清理不及时,施工层未设操作板;2、模板支撑体系扫地杆设置不全,楼梯间顶托下用;3、未设安全通道,个别施工机具未设防护棚;4、脚手架横向水平杆设置不足。9君悦兰亭706刘成明2014.3.41、脚手架首步网未封闭,横向水平杆设置不规范;2、车库顶部堆放材料较多;3、部分施工机具未设防护棚,冷拉机械未隔离防护;4、现场扬尘大,扬尘治理措施不到位。10济南兴隆片区二环南路A3地块二期工程608薛子浩2014.3.51、悬挑脚手架悬挑层立面防护不严,平面张挂不严,距墙间距大于15Cm防护不严,连墙件数量设置不足,架体内存放周材,清理不及时;2、模板支撑体系垫板不稳定,个别位置无垫板,挑板支撑与外架

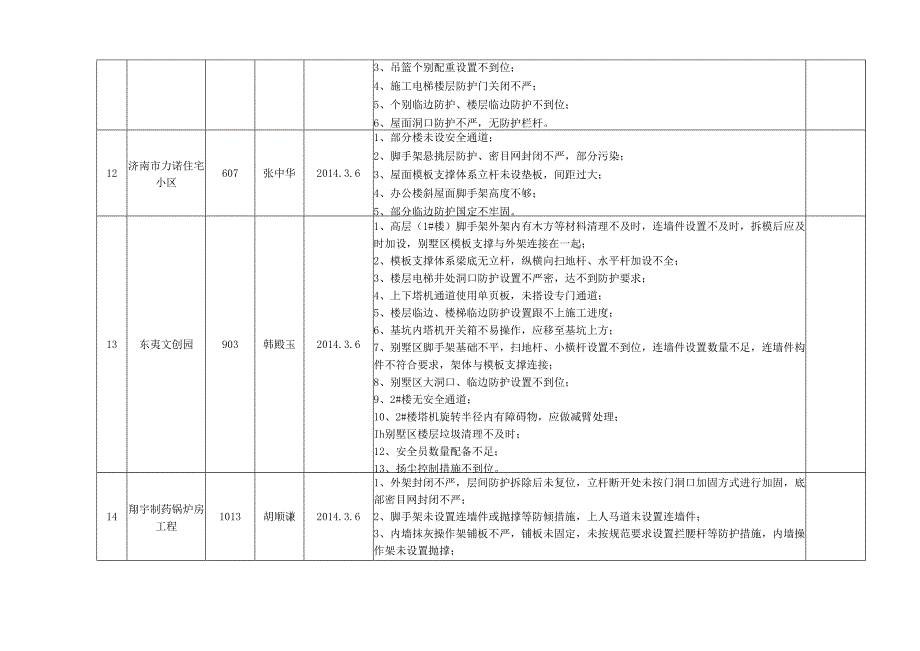

5、连接;3、个别预留洞口防护不严,固定不牢固,临边防护、楼梯临边跟不上施工进度;4、电梯井防护不严,平面防护不到位;5、配电箱部分插排已烧坏,未使用插头;6、悬挑接料平台板底无平网,内侧无限载牌。11滨湖风情小镇B-07地块605刘纲2014.3.61、脚手架悬挑层防护不严,平网张挂不严,连墙件设置不足;2、临时用电一闸多机,未经漏保接线;3、吊篮个别配重设置不到位;4、施工电梯楼层防护门关闭不严;5、个别临边防护、楼层临边防护不到位;6、屋面洞口防护不严,无防护栏杆。12济南市力诺住宅小区607张中华2014.3.61、部分楼未设安全通道;2、脚手架悬挑层防护、密目网封闭不严,部分污染;3、屋
6、面模板支撑体系立杆未设垫板,间距过大;4、办公楼斜屋面脚手架高度不够;5、部分临边防护国定不牢固。13东夷文创园903韩殿玉2014.3.61、高层(1#楼)脚手架外架内有木方等材料清理不及时,连墙件设置不及时,拆模后应及时加设,别墅区模板支撑与外架连接在一起;2、模板支撑体系梁底无立杆,纵横向扫地杆、水平杆加设不全;3、楼层电梯井处洞口防护设置不严密,达不到防护要求;4、上下塔机通道使用单页板,未搭设专门通道;5、楼层临边、楼梯临边防护设置跟不上施工进度;6、基坑内塔机开关箱不易操作,应移至基坑上方;7、别墅区脚手架基础不平,扫地杆、小横杆设置不到位,连墙件设置数量不足,连墙件构件不符合要求
7、,架体与模板支撑连接;8、别墅区大洞口、临边防护设置不到位;9、2#楼无安全通道;10、2#楼塔机旋转半径内有障碍物,应做减臂处理;Ih别墅区楼层垃圾清理不及时;12、安全员数量配备不足;13、扬尘控制措施不到位。14翔宇制药锅炉房工程1013胡顺谦2014.3.61、外架封闭不严,层间防护拆除后未复位,立杆断开处未按门洞口加固方式进行加固,底部密目网封闭不严;2、脚手架未设置连墙件或抛撑等防倾措施,上人马道未设置连墙件;3、内墙抹灰操作架铺板不严,铺板未固定,未按规范要求设置拦腰杆等防护措施,内墙操作架未设置抛撑;4、入口未设置防护棚;5、交叉作业防护不到位。15皇山花园三期I1.O1.代尊
