下穿既有线导洞开挖技术交底2017.5.4.docx

《下穿既有线导洞开挖技术交底2017.5.4.docx》由会员分享,可在线阅读,更多相关《下穿既有线导洞开挖技术交底2017.5.4.docx(2页珍藏版)》请在第壹文秘上搜索。
1、下穿既有线导洞开挖技术交底一、Hi工机械设冬及人员1、机械设备工班提供设备,每个导洞配备一台喷储机,两台电俾机,一台钻孔机,一台注浆机,一台投浆机,工班保证以上设备完好并务有部分易损件.工区提供设备:两台空压机,一台携拌机,一台龙门吊,工区每天安排专人对设备进行检查和保养,确保完好.以上机械设备需做好曾记表,每天检查保养,发现问题及时修理,每天做好检杳记录,保障部每天进行复核.2、人员(按要求细化至名字)管理人员:每个班配备一名值班技术员和安全管理员,必须在现场值守(量少一人在场),不得离开掌子面.发现一次高岗,扣除当天工资.施工人员:每个导洞每班不少于6人,电焊工1-2人,班长1人;另外要求

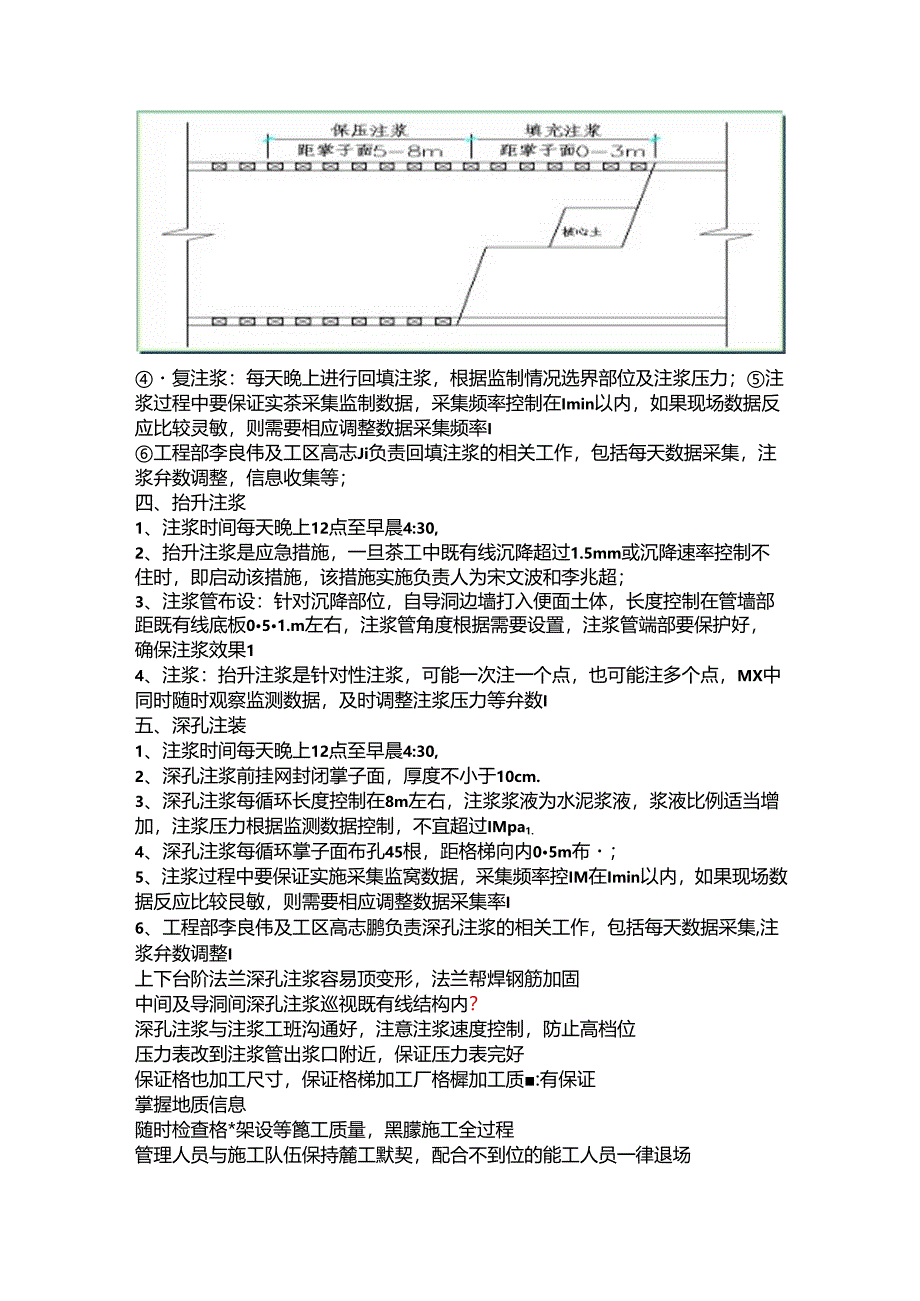

2、工班每班有1名带班人员.注浆工班I每导洞回填注浆不少于3人,带班1人.在每个导洞门口张贴人员表,包括以上全部人员及项目部值班人员.3、监测情况学子面附近接入网线,现场设一处办公区域,项目部工程部的一体机24h实时监涌既有线沉降数据.4、应急物资现场应急物资储备充足,二、初期支护1、每福格桥节点均留好施工照片,每天汇总至工程部,工程部及工区留存.2、格,尺寸说整技术员全过程盯拄,不得出现安装后返工现象,出现一次,扣除技术员当天工资.3、测量点及时跟进,中线点据学子面不得超过5m,里程点不得超过3m,标高点不得超过3m.4、全部格栅烧一设程,格播间距50cm2cm.5、上台阶格栅架设完成后,及时进
