单机试车记录(石墨换热器).docx

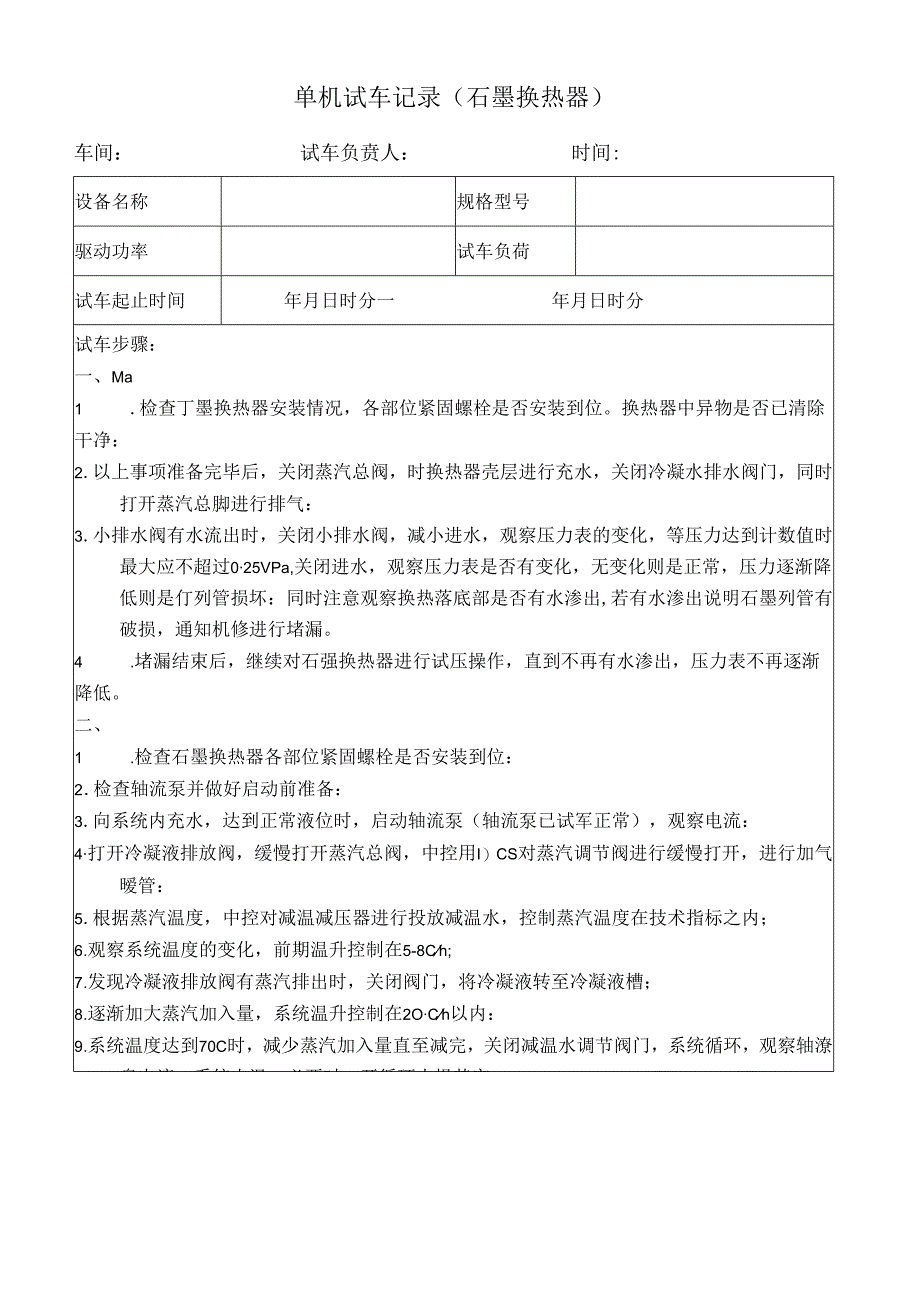

《单机试车记录(石墨换热器).docx》由会员分享,可在线阅读,更多相关《单机试车记录(石墨换热器).docx(2页珍藏版)》请在第壹文秘上搜索。
1、单机试车记录(石墨换热器)车间:试车负贲人:时间:设备名称规格型号驱动功率试车负荷试车起止时间年月日时分一年月日时分试车步骤:一、Ma1 .检查丁墨换热器安装情况,各部位紧固螺栓是否安装到位。换热器中异物是否已清除干净:2 .以上事项准备完毕后,关闭蒸汽总阀,时换热器壳层进行充水,关闭冷凝水排水阀门,同时打开蒸汽总脚进行排气:3 .小排水阀有水流出时,关闭小排水阀,减小进水,观察压力表的变化,等压力达到计数值时最大应不超过025VPa,关闭进水,观察压力表是否有变化,无变化则是正常,压力逐渐降低则是仃列管损坏:同时注意观察换热落底部是否有水渗出,若有水渗出说明石墨列管有破损,通知机修进行堵漏。
2、4 .堵漏结束后,继续对石强换热器进行试压操作,直到不再有水渗出,压力表不再逐渐降低。二、1 .检查石墨换热器各部位紧固螺栓是否安装到位:2 .检查轴流泵并做好启动前准备:3 .向系统内充水,达到正常液位时,启动轴流泵(轴流泵已试军正常),观察电流:4打开冷凝液排放阀,缓慢打开蒸汽总阀,中控用I)CS对蒸汽调节阀进行缓慢打开,进行加气暧管:5 .根据蒸汽温度,中控对减温减压器进行投放减温水,控制蒸汽温度在技术指标之内;6 .观察系统温度的变化,前期温升控制在5-8Ch;7 .发现冷凝液排放阀有蒸汽排出时,关闭阀门,将冷凝液转至冷凝液槽;8 .逐渐加大蒸汽加入量,系统温升控制在2OCh以内:9 .系统温度达到70C时,减少蒸汽加入量直至减完,关闭减温水调节阀门,系统循环,观察轴潦泉电流、系统水温,必要时,开循环水提其空;10 .试车完毕后,通知电工断电试车效果评价:参加或车人员签名:
