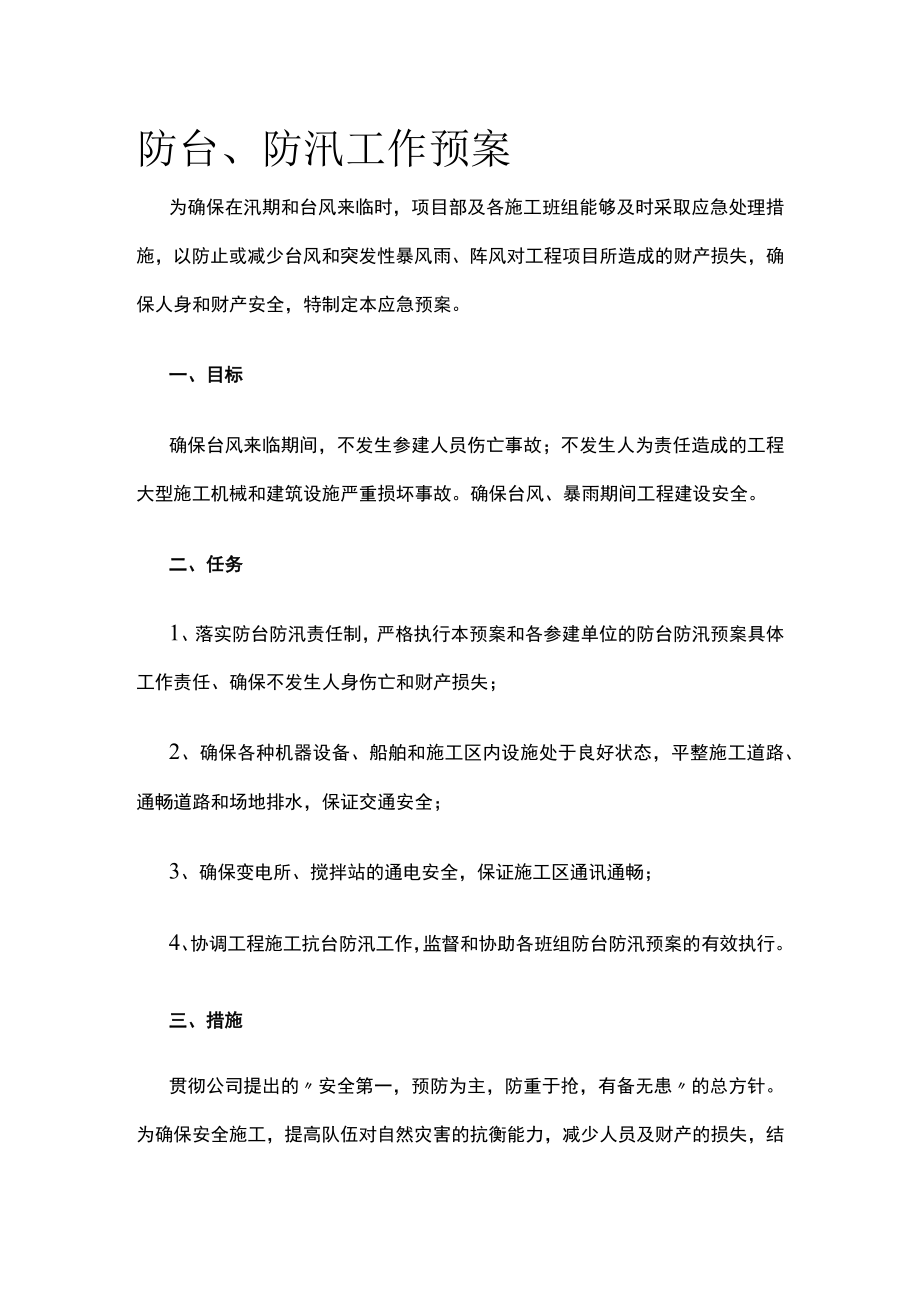

1、防台、防汛工作预案为确保在汛期和台风来临时,项目部及各施工班组能够及时采取应急处理措施,以防止或减少台风和突发性暴风雨、阵风对工程项目所造成的财产损失,确保人身和财产安全,特制定本应急预案。一、目标确保台风来临期间,不发生参建人员伤亡事故;不发生人为责任造成的工程大型施工机械和建筑设施严重损坏事故。确保台风、暴雨期间工程建设安全。二、任务1、落实防台防汛责任制,严格执行本预案和各参建单位的防台防汛预案具体工作责任、确保不发生人身伤亡和财产损失;2、确保各种机器设备、船舶和施工区内设施处于良好状态,平整施工道路、通畅道路和场地排水,保证交通安全;3、确保变电所、搅拌站的通电安全,保证施工区通讯通

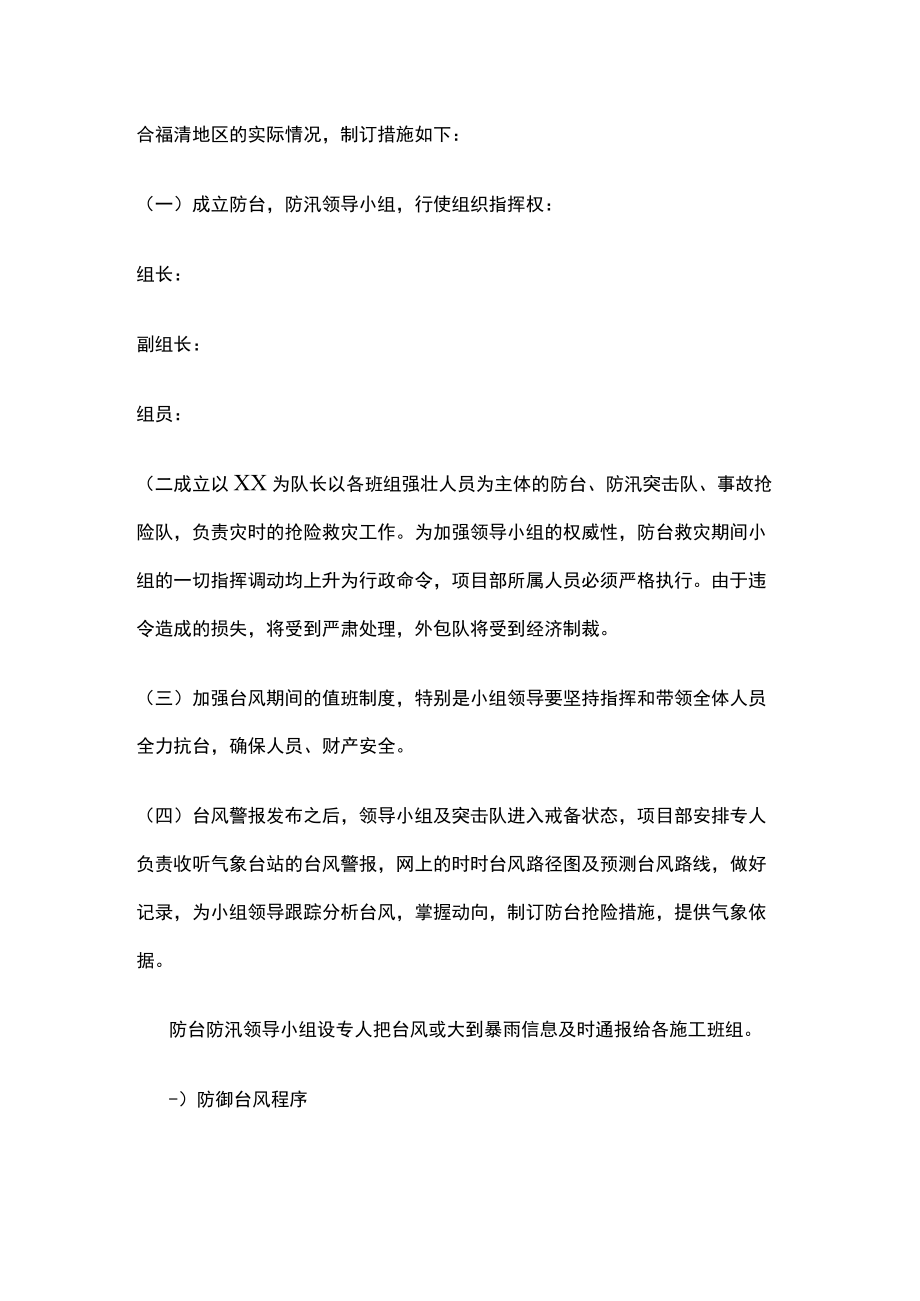

2、畅;4、协调工程施工抗台防汛工作,监督和协助各班组防台防汛预案的有效执行。三、措施贯彻公司提出的安全第一,预防为主,防重于抢,有备无患的总方针。为确保安全施工,提高队伍对自然灾害的抗衡能力,减少人员及财产的损失,结合福清地区的实际情况,制订措施如下:(一)成立防台,防汛领导小组,行使组织指挥权:组长:副组长:组员:(二成立以XX为队长以各班组强壮人员为主体的防台、防汛突击队、事故抢险队,负责灾时的抢险救灾工作。为加强领导小组的权威性,防台救灾期间小组的一切指挥调动均上升为行政命令,项目部所属人员必须严格执行。由于违令造成的损失,将受到严肃处理,外包队将受到经济制裁。(三)加强台风期间的值班制度

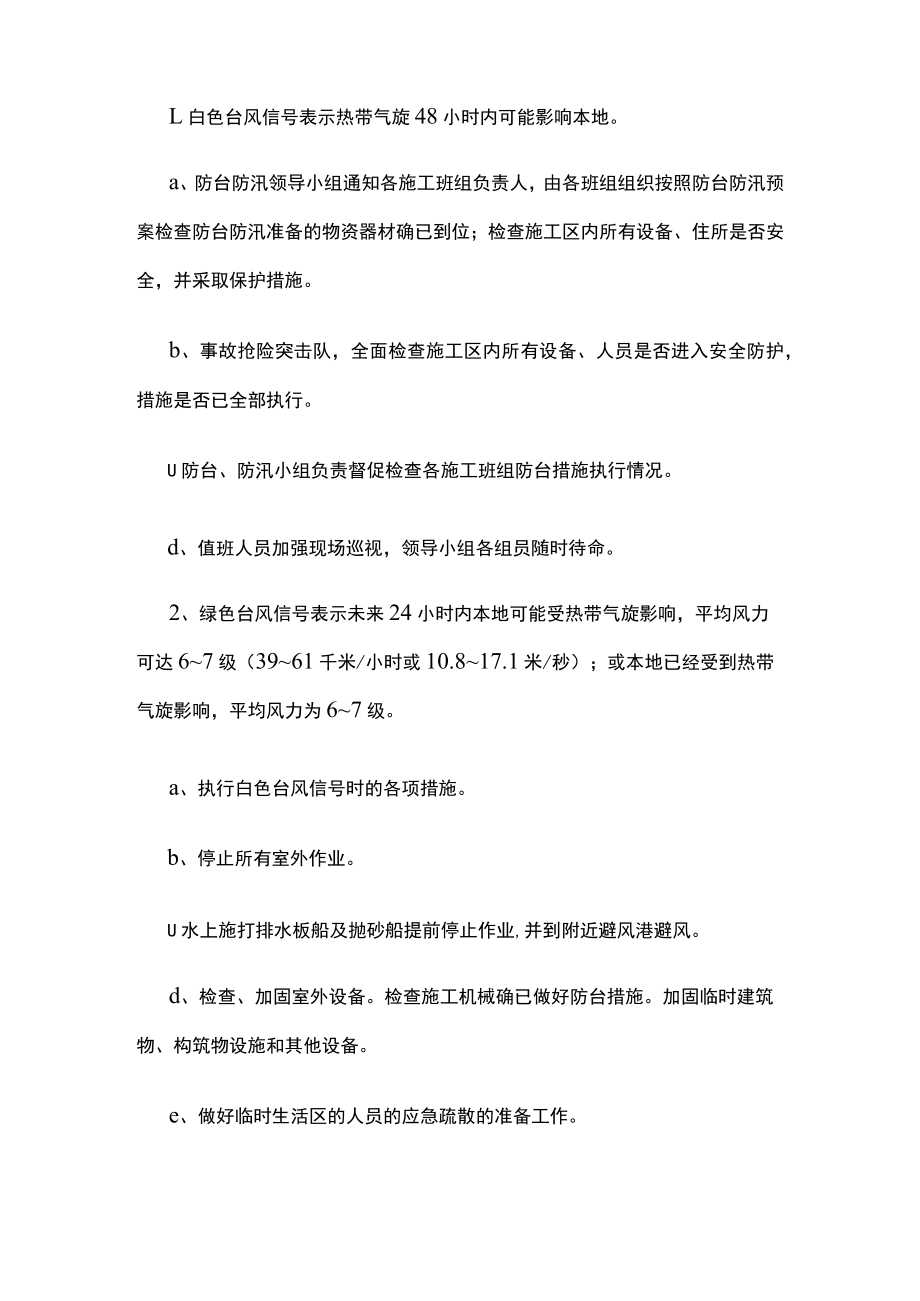

3、,特别是小组领导要坚持指挥和带领全体人员全力抗台,确保人员、财产安全。(四)台风警报发布之后,领导小组及突击队进入戒备状态,项目部安排专人负责收听气象台站的台风警报,网上的时时台风路径图及预测台风路线,做好记录,为小组领导跟踪分析台风,掌握动向,制订防台抢险措施,提供气象依据。防台防汛领导小组设专人把台风或大到暴雨信息及时通报给各施工班组。-)防御台风程序L白色台风信号表示热带气旋48小时内可能影响本地。a、防台防汛领导小组通知各施工班组负责人,由各班组组织按照防台防汛预案检查防台防汛准备的物资器材确已到位;检查施工区内所有设备、住所是否安全,并采取保护措施。b、事故抢险突击队,全面检查施工区
4、内所有设备、人员是否进入安全防护,措施是否已全部执行。U防台、防汛小组负责督促检查各施工班组防台措施执行情况。d、值班人员加强现场巡视,领导小组各组员随时待命。2、绿色台风信号表示未来24小时内本地可能受热带气旋影响,平均风力可达67级(3961千米/小时或10.817.1米/秒);或本地已经受到热带气旋影响,平均风力为67级。a、执行白色台风信号时的各项措施。b、停止所有室外作业。U水上施打排水板船及抛砂船提前停止作业,并到附近避风港避风。d、检查、加固室外设备。检查施工机械确已做好防台措施。加固临时建筑物、构筑物设施和其他设备。e、做好临时生活区的人员的应急疏散的准备工作。f、检查工程现场
5、有关设施和建筑物的防台措施确已执行。3、黄色台风信号表示本地未来12小时内可能受热带气旋影响,平均风力可达8级(6274千米/小时或17.220.7米/秒)以上;或已经受到热带气旋的影响,平均风力89级(17.224.4米/秒)表示已进入防风状态。a、执行绿色台风信号时的各项措施。b、全面进入防风状态。工地开始专人值班,并时时了解网上公布的台风路径图,及时向防台防汛领导小组汇报最新台风信息。U防台防汛领导小组进入工作状态,各施工班组负责人组织检查其施工范围内的防台防汛工作。d、项目部按照部门的预案,布置人员到预定岗位待命。e、所有办公室门窗要做好防风措施。f、资料档案室、财务部做好重要档案资料
6、的保管工作,不要把重要资料放在办公室迎风面的办公室内。g、办公系统的计算机系统做好备份工作,并做好防护措施。4、红色台风信号表示本地受热带气旋影响,未来12小时内平均风力可达10级(89102千米/小时或24.528.4米/秒)以上;或已经受热带气旋影响,平均风力为1011级(24.532.6米/秒)o表示立即全面进入紧急防台风状态。a、执行黄色台风信号时的各项措施。b、全体人员立即进入紧急防台风状态,各部门立即启动防台防汛预案,按照预案布置,防台防汛人员立即进入预定岗位,坚守临时岗位。U防台防汛领导小组组长坐镇防台防汛办公室指挥全工地人员防台防汛工作。d、突击队员在防台防汛办公室待命;布置在
7、港区内所有设备、人员待命,各施工班组人员、抢险队队员待命。e、没有采取可靠措施的情况下,任何人不得独立在室外行走。5、黑色台风信号表示台风未来12小时内在本地或附近登陆,平均风力12级(118133千米/小时或32.7米侬以上);或已经受到台风的影响,平均风力12级或以上。表示已进入特别紧急的防台风抗台风状态。a、执行红色台风信号时的各项措施。b、工地所有人员应撤离到安全的地方。c、未经防台防汛领导小组组长批准,田可人不得出到室外工作。6、台风解除信号。表示热带气旋影响已经过去,风力在5级以下时解除。a、台风解除通知由防台防汛领导小组下达指令,办公室发布。b、防台防汛领导小组组织检查现场受灾情
8、况,及时组织抢修。二)防御暴雨工作程序1、黄色暴雨信号。其含义为:6小时内,本地区将可能有暴雨发生。a、防台防汛办公室通过当地气象咨询电话,了解降水最新情况,并随时将气象信息通报给防台防汛领导小组,事故抢险队立即赶到现场,同时防台防汛领导小组根据预报情况决定向现场再增派防汛值班力量。各施工班组在接到防台防汛领导小组通知,组织力量立即赶到现场,并立即指派现场部门值班人员执行防台防汛预案有关防汛措施。b、参建各单位接到通知后,立即通知所有人员关闭门窗,检查现场各配电点开关有否关闭,做好防暴雨措施。c、检查施工及生活区排水沟畅通情况,有无杂物堵塞。d、防台防汛小组督促检查参建施工班组现场防暴雨和排水
9、设施情况;室外电气设备和其他构筑物防雨措施。2、红色暴雨信号。其含义为:在刚过去的3小时内,本地部分地区降雨量已达50毫米以上,且雨势可能持续。a、执行黄色暴雨信号各项措施。b、暂停户外所有检修作业和现场施工工作。3、黑色暴雨信号。其含义为:在刚过去的3小时内,本地部分地区降雨量已达100毫米以上,且雨势可能持续。a、执行红色暴雨信号各项措施。b、全体人员立即进入紧急防汛状态。防台防汛领导小组组长坐镇防台防汛办公室指挥全部防汛工作,各小组进入预定位置。U停止所有户外检修作业和施工作业。d、事故抢险队随时准备处理险情。四.防台风重点部位及防台风重点工作(-)关键场所、部位1、施工便道以及西驳岸的
10、边坡防护。2、临建设施,主要指临时工棚、仓库、以及施工过程中使用的各种标识牌、警示牌、宣传栏等。3、施工车辆和机械设备,包括现场使用的自卸车、钩机、铲车。4、现场办公室、生活区。5、水上作业的施工船舶。6、临时施工用电设施。7、预制场和水泥搅拌站。(二)本工程防台重点工作:L确保台风来临前全体人员撤到安全区域,工程施工暂停;2、对四脚空心方块预制场的水泥搅拌站空仓,并进行斜撑锚固;3、对陆上施工机械设备进行重点加固,陆上施打排水板机应停放在安全区域并放下井架,施工材料应采取防风、防雨、防潮措施;4、对所有临时设施进行加固。5、加强对供电线路巡查,必要时拉闸停电。6、对于开山取石的采石厂区域的浮
11、土危石进行清理,施工便道的排水泄洪通道进行疏通。7、对所有工程文件和资料以及贵重物品进行安全保护,必要时提前转移到安全位置。五.应急处理主要设备防台防汛领导小组要求各参建施工班组必须配备以下设备,并定期进行维护保养。L防台防汛器材:排水泵、编织沙袋、铁锹等工器具,必须专库存放。2、个人防护设备:救生圈、救生服、手套、靴子和呼吸保护装置等。3、通讯联系设备:警报器、对讲机、移动电话、固定电话和传真机。4、医疗支持设备:救护车辆(必须指定专车作为救护车)、小车、担架、夹板、氧气和急救箱等。5、应急电力设备:备用柴油发电机、应急灯和手电筒等。6、消防设备:便携式灭火器、自用呼吸器和输水装置等。六、检查与考核L各施工班组必须严格执行防台防汛责任制,服从项目部统一安排,以大局为重。2、凡在防台防汛期间违反劳动纪律,不服从防台、防汛领导小组工作安排的,一律严处。3、对办事不力,工作推脱的班组要追究其负责人的责任。4、擅自脱离值班岗位人员,按照有关规定严肃处理。6、进入紧急防台防汛期间,由防台防汛小组负责督办;检查防台防汛责任制落实情况;检查防台防汛工作纪律。
