8武汉2号线南延一标公司下半年工作会汇报材料 [20180711.docx
《8武汉2号线南延一标公司下半年工作会汇报材料 [20180711.docx》由会员分享,可在线阅读,更多相关《8武汉2号线南延一标公司下半年工作会汇报材料 [20180711.docx(8页珍藏版)》请在第壹文秘上搜索。

1、武汉市轨道交通2号线南延线第一标段汇报材料一、项目概况武汉轨道交通2号线南延线第一标段,项目位于武汉市洪山区主干道珞瑜东路,华中科技大学附近。项目工程主要包括:珞雄路站(不含)华科大站区间、华科大站、华科大站光谷大道站区间、光谷大道站,共2站2区间。合同总造价4.24亿元。项目于2016年3月6日正式开工建设,除去暂定金总造价3.5亿元,完工比例93%。2018年计划产值9700万,目前完成产值6400万,剩余产值3300万,开累完成3.26亿元。具体形象进度如下:1、珞华盾构区间、华光盾构区间均完成并办理移交;2、华科大站附属出入口、风亭均全部完成并办理移交;剩余1号出入口暗挖过街通道,目前

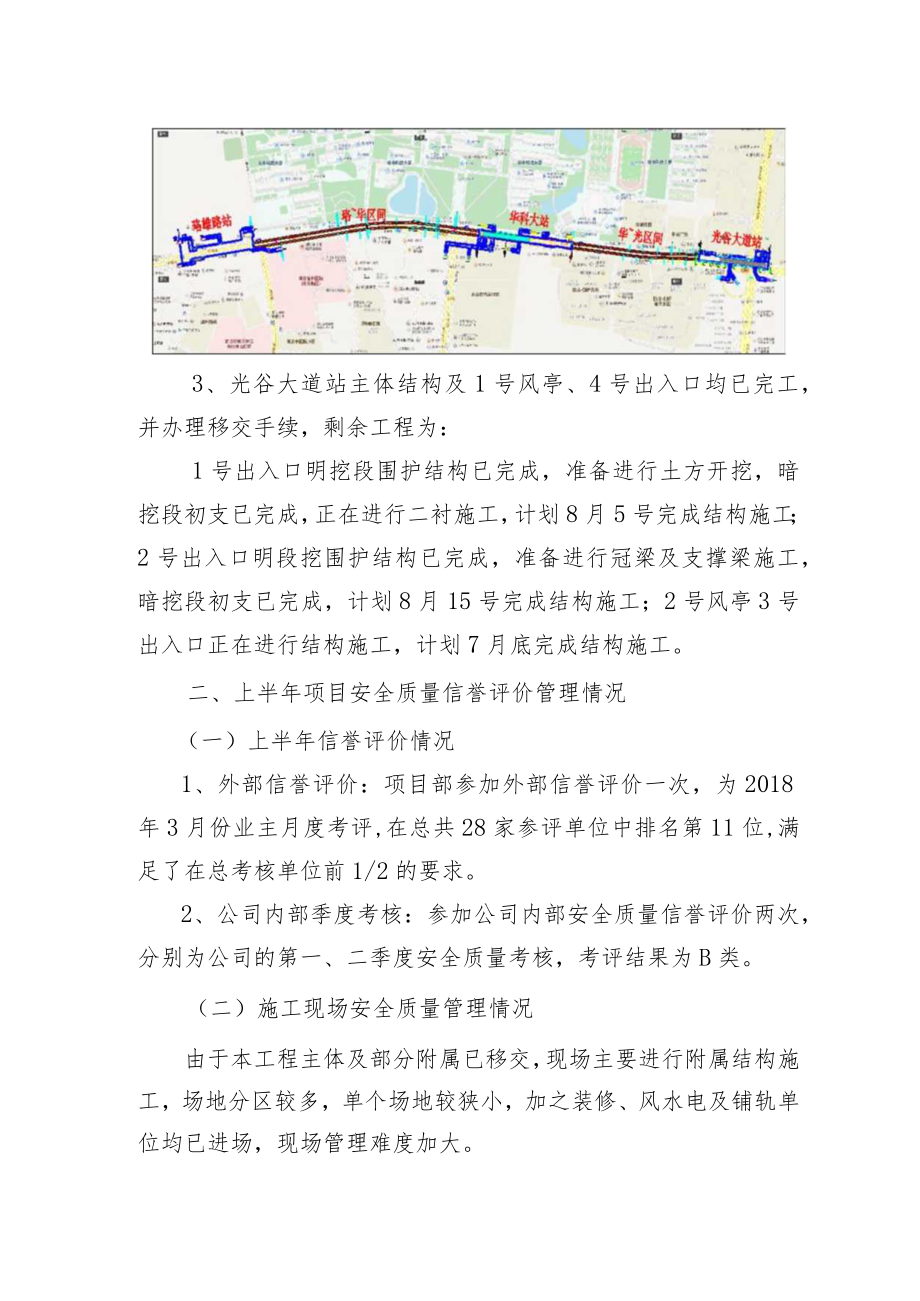

2、左导已土方开挖已完成,右导开挖完成48m(设计60m),完成80%,剩余工程计划8月31号完成。3、光谷大道站主体结构及1号风亭、4号出入口均已完工,并办理移交手续,剩余工程为:1号出入口明挖段围护结构已完成,准备进行土方开挖,暗挖段初支已完成,正在进行二衬施工,计划8月5号完成结构施工;2号出入口明段挖围护结构已完成,准备进行冠梁及支撑梁施工,暗挖段初支已完成,计划8月15号完成结构施工;2号风亭3号出入口正在进行结构施工,计划7月底完成结构施工。二、上半年项目安全质量信誉评价管理情况(一)上半年信誉评价情况1、外部信誉评价:项目部参加外部信誉评价一次,为2018年3月份业主月度考评,在总共
3、28家参评单位中排名第11位,满足了在总考核单位前1/2的要求。2、公司内部季度考核:参加公司内部安全质量信誉评价两次,分别为公司的第一、二季度安全质量考核,考评结果为B类。(二)施工现场安全质量管理情况由于本工程主体及部分附属已移交,现场主要进行附属结构施工,场地分区较多,单个场地较狭小,加之装修、风水电及铺轨单位均已进场,现场管理难度加大。剩余工程现场管控重点是3个暗挖通道及两个附属明挖基坑的土方开挖。3个暗挖通道均为浅埋暗挖,周边渗漏水明显,洞内施工风险高,文明施工较差。结合现场情况,项目部在管理人员分配及资源配置上向暗挖施工倾斜,从规范作业人员行为出发,对进场人员进行技术交底,严格按照
4、设计图纸施工,加强过程监管力度,严格执行三检制度,确保每道工序验收合格后进入下步施工;按照公司要求进行班组长质量管理,每月进行班组长考核评比;根据现场生产要素,对施工方案进行优化组合,确保施工安全、质量、进度等处于受控状态。三、项目安全质量信誉评价管理中存在的主要问题通过地铁公司安全质量信誉评价以及公司的季度考核情况来看,项目主要存在以下主要问题:1、场地文明施工标准化差,项目处于后期,部分道路破损较严重,未及时进行修复,排水系统未及时完善,存在积水现象,排水不畅,路面泥泞,场地文明施工较差。2、临边防护未及时安装或安装后,施工作业人员拆除或破坏,造成临边防护缺失。3、防水基面不平整,防水质量
5、难以保证。侧墙桩间由于代建桩大部分侵入限界,在处理完成后未及时复喷混凝土,造成侧墙网喷质量差,喷射面不平整。4、材料管理,车站主体工程施工完成后,对施工用钢管、方木、模板、扣件等材料未及时清理退场,各种材料混放,未进行下垫和覆盖,堆码混乱。5、车站内二次结构、附属点多面广,临时用电为了施工方便,未严格按照方案设置,电力电线布设不整齐,有拖地现象,存在安全隐患。6、内业资料归集整理不完整,存在漏项,过程资料未做到边施工变归集,很多过程资料为后补资料,施工记录及工序资料未紧跟施工进度。以上存在的问题已按照地铁公司、公司的安全质量管理标准要求,逐条进行了整改落实,且已进行了回复验收,达到了标准化管理
6、要求。在后续的施工中,将举一反三,杜绝类似的问题再次发生,提高项目部安全质量管理标准。四、项目长期存在问题的原因分析通过业主的月度考评以及公司的安全稽查,暴露了我项目在安全质量管理方面存在管理漏洞,需加强项目安全质量文明施工管理。1、项目处在收尾阶段,管理人员标准化管理思想意识松懈,未重视后期安全文明施工标准化管理。2、监管不到位,现场设置了安全管理人员及群安员,但对三违行为未及时制止或视而不见;对作业人员安全交底流于形式,未起到约束作业人员行为的目的;奖惩制度执行不彻底,未起到警示作用。3、重施工轻安全,项目中后期施工任务量大,点多面广,车站主体二次结构和附属工程同时施工作业,光谷大道站施工
7、作业面已达七个,现场管理难度增加,迫于施工工期压力大,项目管理人员精力过于偏重进度,在安全质量管理方面,在思想上不够重视,管理力度下降,对现场发现的安全质量隐患问题未彻底整改落实。4、项目策划不到位。项目前期对施工现场进行了详细策划,制定了安全质量管理方案和场地布置图。但实际施工时,因前期管线改迁耽误时间和业主提前工期等原因,造成现场施工作业面增多。项目部未及时根据实际情况调整前期策划,导致现场标准化程度不高。5、制度执行不彻底。项目部虽已建立安全质量管理制度,但不能严格按照制度要求执行,管理人员大多清楚规范作业的制度要求,但实际工作中,因大干赶工期、按按制度要求存在各种困难等原因,不断的降低
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 8武汉2号线南延一标公司下半年工作会汇报材料 20180711 武汉 号线南延一标 公司 下半年 工作会 汇报 材料 20180711
