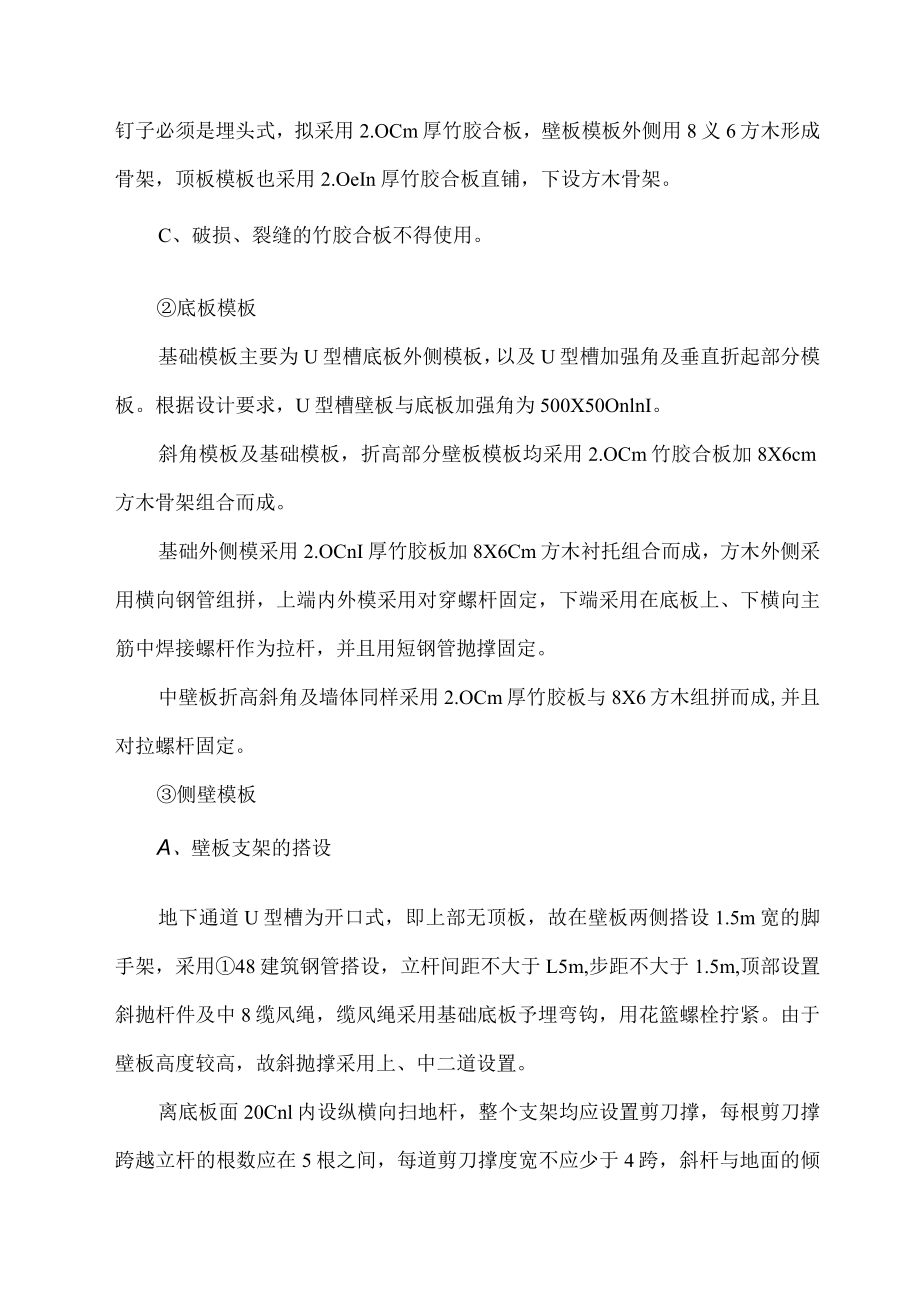

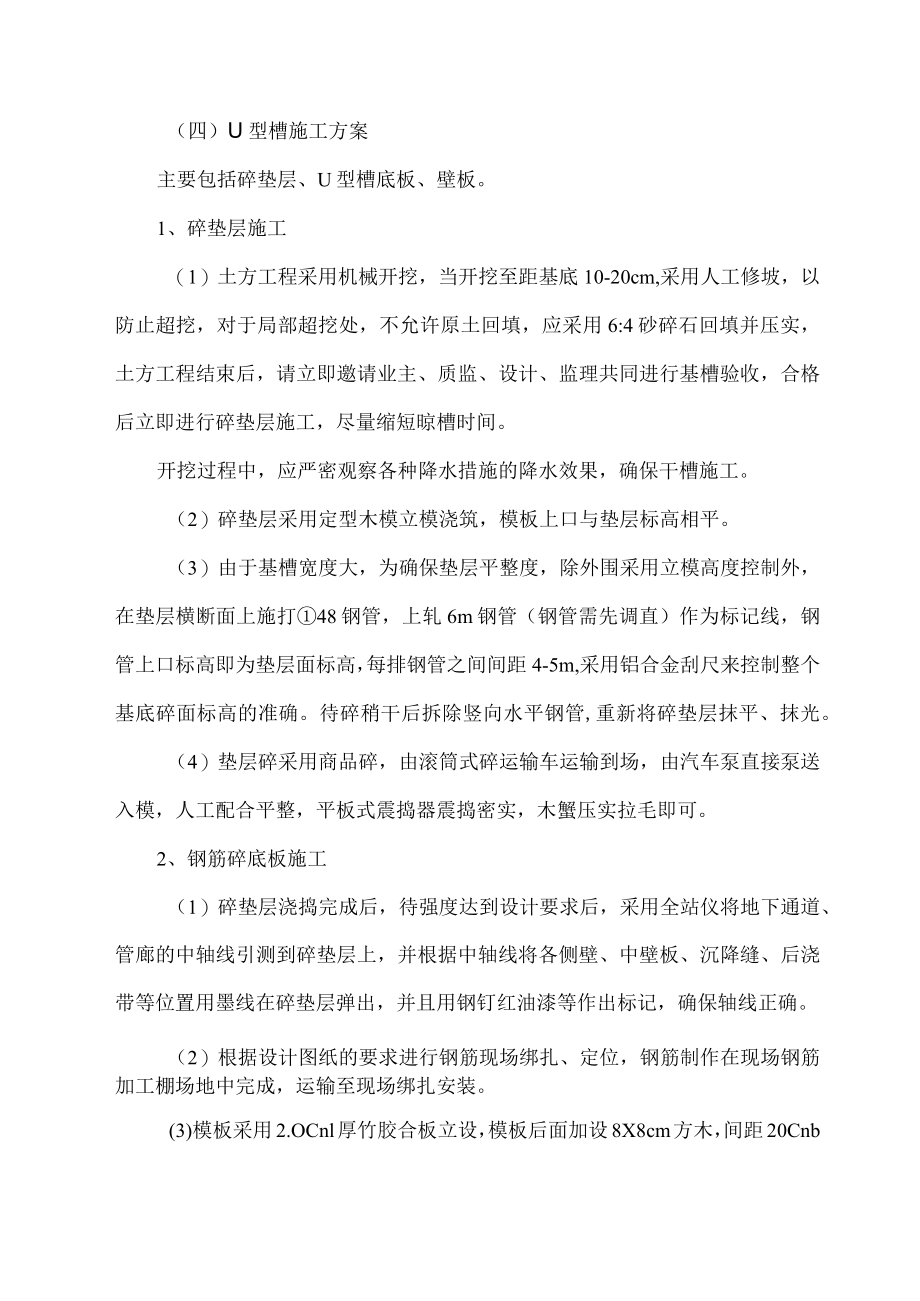

1、(四)U型槽施工方案主要包括碎垫层、U型槽底板、壁板。1、碎垫层施工(1)土方工程采用机械开挖,当开挖至距基底10-20cm,采用人工修坡,以防止超挖,对于局部超挖处,不允许原土回填,应采用6:4砂碎石回填并压实,土方工程结束后,请立即邀请业主、质监、设计、监理共同进行基槽验收,合格后立即进行碎垫层施工,尽量缩短晾槽时间。开挖过程中,应严密观察各种降水措施的降水效果,确保干槽施工。(2)碎垫层采用定型木模立模浇筑,模板上口与垫层标高相平。(3)由于基槽宽度大,为确保垫层平整度,除外围采用立模高度控制外,在垫层横断面上施打48钢管,上轧6m钢管(钢管需先调直)作为标记线,钢管上口标高即为垫层面标
2、高,每排钢管之间间距4-5m,采用铝合金刮尺来控制整个基底碎面标高的准确。待碎稍干后拆除竖向水平钢管,重新将碎垫层抹平、抹光。(4)垫层碎采用商品碎,由滚筒式碎运输车运输到场,由汽车泵直接泵送入模,人工配合平整,平板式震捣器震捣密实,木蟹压实拉毛即可。2、钢筋碎底板施工(1)碎垫层浇捣完成后,待强度达到设计要求后,采用全站仪将地下通道、管廊的中轴线引测到碎垫层上,并根据中轴线将各侧壁、中壁板、沉降缝、后浇带等位置用墨线在碎垫层弹出,并且用钢钉红油漆等作出标记,确保轴线正确。(2)根据设计图纸的要求进行钢筋现场绑扎、定位,钢筋制作在现场钢筋加工棚场地中完成,运输至现场绑扎安装。(3)模板采用2.

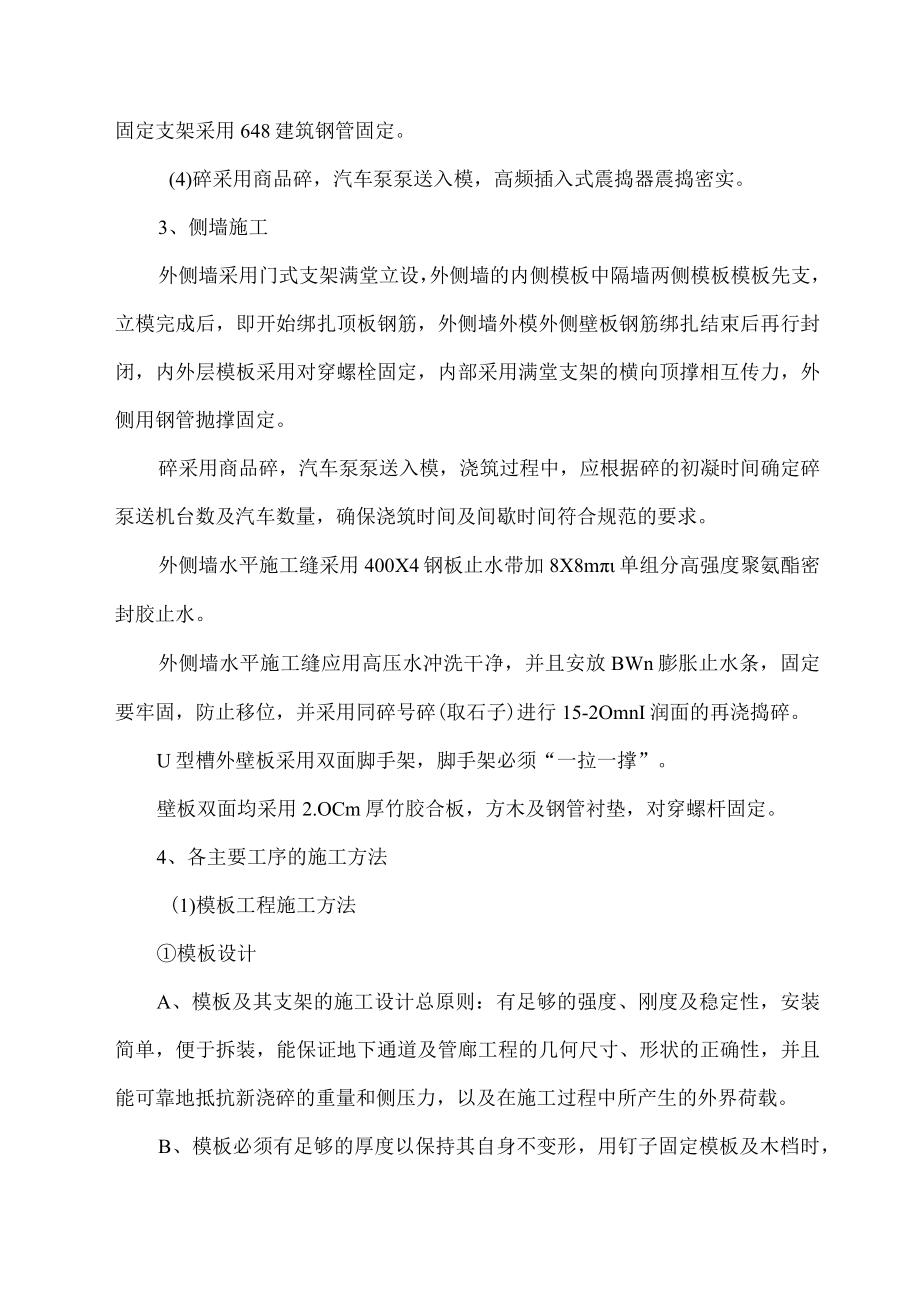

3、OCnl厚竹胶合板立设,模板后面加设8X8cm方木,间距20Cnb固定支架采用648建筑钢管固定。(4)碎采用商品碎,汽车泵泵送入模,高频插入式震捣器震捣密实。3、侧墙施工外侧墙采用门式支架满堂立设,外侧墙的内侧模板中隔墙两侧模板模板先支,立模完成后,即开始绑扎顶板钢筋,外侧墙外模外侧壁板钢筋绑扎结束后再行封闭,内外层模板采用对穿螺栓固定,内部采用满堂支架的横向顶撑相互传力,外侧用钢管抛撑固定。碎采用商品碎,汽车泵泵送入模,浇筑过程中,应根据碎的初凝时间确定碎泵送机台数及汽车数量,确保浇筑时间及间歇时间符合规范的要求。外侧墙水平施工缝采用400X4钢板止水带加8X8m单组分高强度聚氨酯密封胶止
4、水。外侧墙水平施工缝应用高压水冲洗干净,并且安放BWn膨胀止水条,固定要牢固,防止移位,并采用同碎号碎(取石子)进行15-2OmnI润面的再浇捣碎。U型槽外壁板采用双面脚手架,脚手架必须“一拉一撑”。壁板双面均采用2.OCm厚竹胶合板,方木及钢管衬垫,对穿螺杆固定。4、各主要工序的施工方法(1)模板工程施工方法模板设计A、模板及其支架的施工设计总原则:有足够的强度、刚度及稳定性,安装简单,便于拆装,能保证地下通道及管廊工程的几何尺寸、形状的正确性,并且能可靠地抵抗新浇碎的重量和侧压力,以及在施工过程中所产生的外界荷载。B、模板必须有足够的厚度以保持其自身不变形,用钉子固定模板及木档时,钉子必须
5、是埋头式,拟采用2.OCm厚竹胶合板,壁板模板外侧用8义6方木形成骨架,顶板模板也采用2.OeIn厚竹胶合板直铺,下设方木骨架。C、破损、裂缝的竹胶合板不得使用。底板模板基础模板主要为U型槽底板外侧模板,以及U型槽加强角及垂直折起部分模板。根据设计要求,U型槽壁板与底板加强角为500X50OnlnI。斜角模板及基础模板,折高部分壁板模板均采用2.OCm竹胶合板加8X6cm方木骨架组合而成。基础外侧模采用2.OCnI厚竹胶板加8X6Cm方木衬托组合而成,方木外侧采用横向钢管组拼,上端内外模采用对穿螺杆固定,下端采用在底板上、下横向主筋中焊接螺杆作为拉杆,并且用短钢管抛撑固定。中壁板折高斜角及墙体
6、同样采用2.OCm厚竹胶板与8X6方木组拼而成,并且对拉螺杆固定。侧壁模板A、壁板支架的搭设地下通道U型槽为开口式,即上部无顶板,故在壁板两侧搭设1.5m宽的脚手架,采用48建筑钢管搭设,立杆间距不大于L5m,步距不大于1.5m,顶部设置斜抛杆件及中8缆风绳,缆风绳采用基础底板予埋弯钩,用花篮螺栓拧紧。由于壁板高度较高,故斜抛撑采用上、中二道设置。离底板面20Cnl内设纵横向扫地杆,整个支架均应设置剪刀撑,每根剪刀撑跨越立杆的根数应在5根之间,每道剪刀撑度宽不应少于4跨,斜杆与地面的倾角宜在45-60度之间。剪刀撑斜杆的接头除顶层可以采用搭接外,其余各接头均采用对接扣件连接,剪刀撑斜杆应用旋转
7、扣件固定在立杆上,对受条件限制必须固定在水平杆上的,则固定在水平杆上的扣件离主节点间的距离不应大于IOCm。B、壁板模板立设壁板模板立设前先根据基础折高部分壁板上所弹出的水平线进行配板,依据符合设计标高及拼缝严密为原则,自上而下配制模板。壁板模板下口搁置在支架横向钢管上,下口用十字轧固定。a.外壁板模板立设外壁板模板采用2.OCrn厚竹胶合板及8义6cm方木组合而成,内外层模板采用对穿螺杆固定,由于U型槽外侧墙均为防水实体,故对拉螺杆上设置两块止水铁板,铁板与螺杆之间采用双面焊接,铁件采用正方形,尺寸不小于5X5Cmob.中壁板模板立设中壁板模板同样采用2.OCrn竹胶板及8X6方木组合而成,
8、双面模板同样采用对拉螺杆固定,由于中壁板不受防水工程限制,故螺杆上不设置止水铁板,并且螺杆上套上直径相适应的PVC套管,以便于拆模后直接将螺杆拔除。沉降缝,后浇带及水平施工缝专用模板A、沉降缝(变形缝)立模方法:根据设计要求,地下通道处有外贴式止水带及中埋式橡胶止水带两种。外贴式止水带在垫层浇筑过程予留凹槽,待底板钢筋安装完毕后,先将外贴式止水带安放入予留凹槽中。根据设计要求,沉降处宽度为3cm,内填闭孔泡沫塑料板,故在实际施工中,先采用4cm厚木板代替泡沫塑料板,待碎完成后,拆模后将木板拆除,再将泡沫塑料板相贴在碎上。4cm木板沿橡胶止水带上下各两块,在与中埋式橡胶止水带接触处,将木板刨削成
