EPC项目实施要点.docx
《EPC项目实施要点.docx》由会员分享,可在线阅读,更多相关《EPC项目实施要点.docx(34页珍藏版)》请在第壹文秘上搜索。

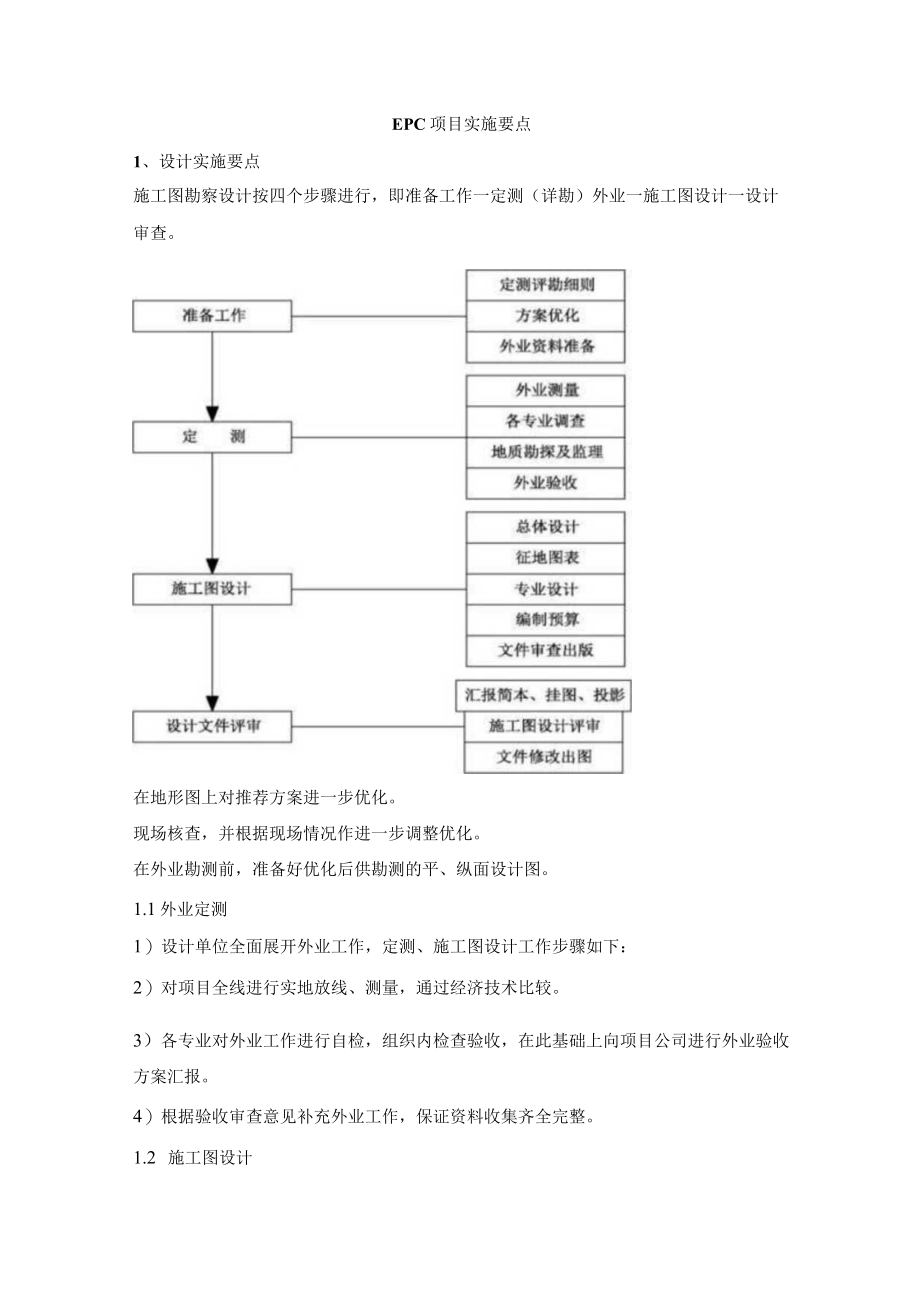

1、EPC项目实施要点1、设计实施要点施工图勘察设计按四个步骤进行,即准备工作一定测(详勘)外业一施工图设计一设计审查。在地形图上对推荐方案进一步优化。现场核查,并根据现场情况作进一步调整优化。在外业勘测前,准备好优化后供勘测的平、纵面设计图。1.1外业定测1)设计单位全面展开外业工作,定测、施工图设计工作步骤如下:2)对项目全线进行实地放线、测量,通过经济技术比较。3)各专业对外业工作进行自检,组织内检查验收,在此基础上向项目公司进行外业验收方案汇报。4)根据验收审查意见补充外业工作,保证资料收集齐全完整。1.2 施工图设计1)设计单位根据项目的具体情况和外业调查资料,结合有关外业调查验收意见,

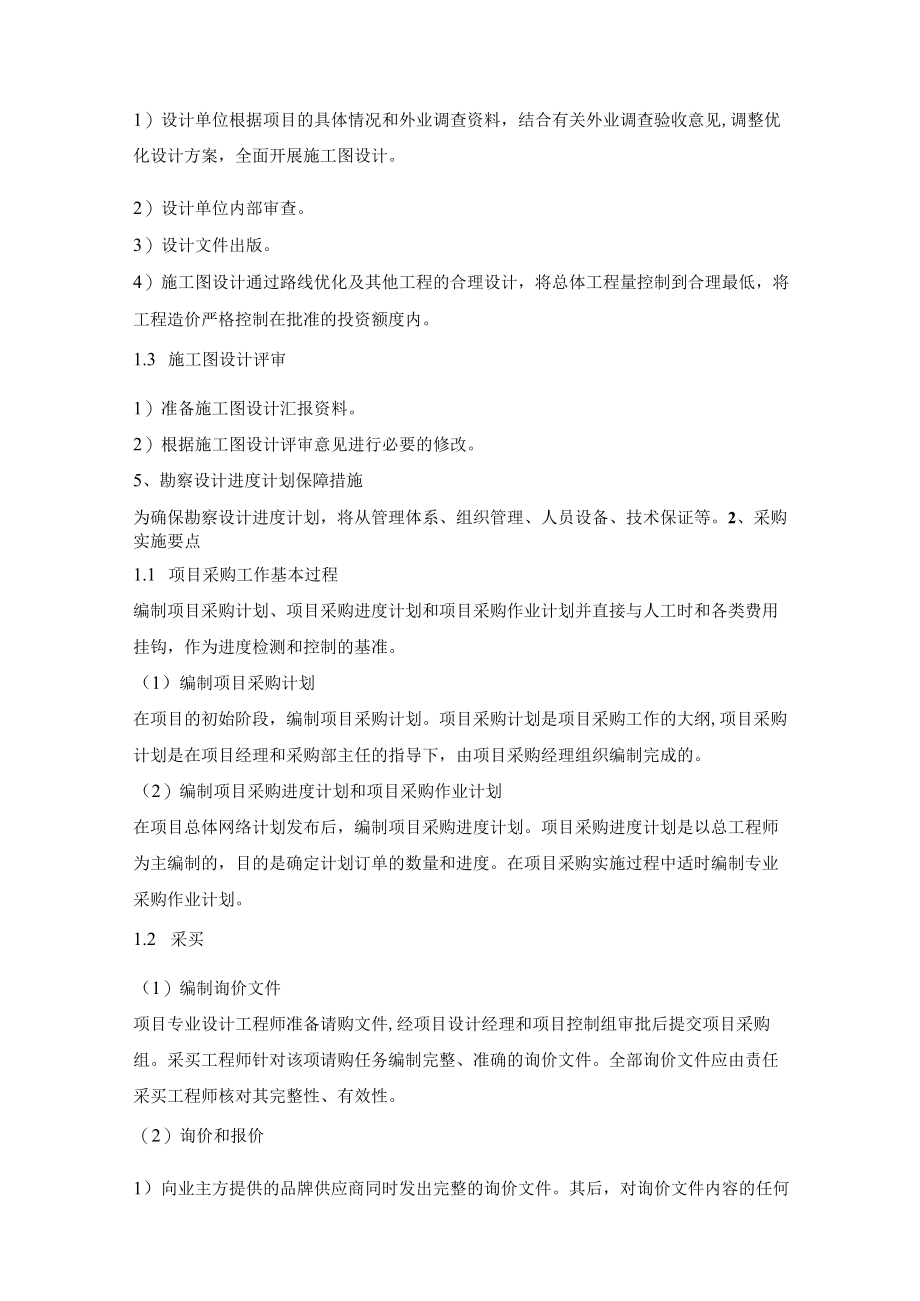

2、调整优化设计方案,全面开展施工图设计。2)设计单位内部审查。3)设计文件出版。4)施工图设计通过路线优化及其他工程的合理设计,将总体工程量控制到合理最低,将工程造价严格控制在批准的投资额度内。1.3 施工图设计评审1)准备施工图设计汇报资料。2)根据施工图设计评审意见进行必要的修改。5、勘察设计进度计划保障措施为确保勘察设计进度计划,将从管理体系、组织管理、人员设备、技术保证等。2、采购实施要点1.1 项目采购工作基本过程编制项目采购计划、项目采购进度计划和项目采购作业计划并直接与人工时和各类费用挂钩,作为进度检测和控制的基准。(1)编制项目采购计划在项目的初始阶段,编制项目采购计划。项目采购
3、计划是项目采购工作的大纲,项目采购计划是在项目经理和采购部主任的指导下,由项目采购经理组织编制完成的。(2)编制项目采购进度计划和项目采购作业计划在项目总体网络计划发布后,编制项目采购进度计划。项目采购进度计划是以总工程师为主编制的,目的是确定计划订单的数量和进度。在项目采购实施过程中适时编制专业采购作业计划。1.2 采买(1)编制询价文件项目专业设计工程师准备请购文件,经项目设计经理和项目控制组审批后提交项目采购组。采买工程师针对该项请购任务编制完整、准确的询价文件。全部询价文件应由责任采买工程师核对其完整性、有效性。(2)询价和报价1)向业主方提供的品牌供应商同时发出完整的询价文件。其后,

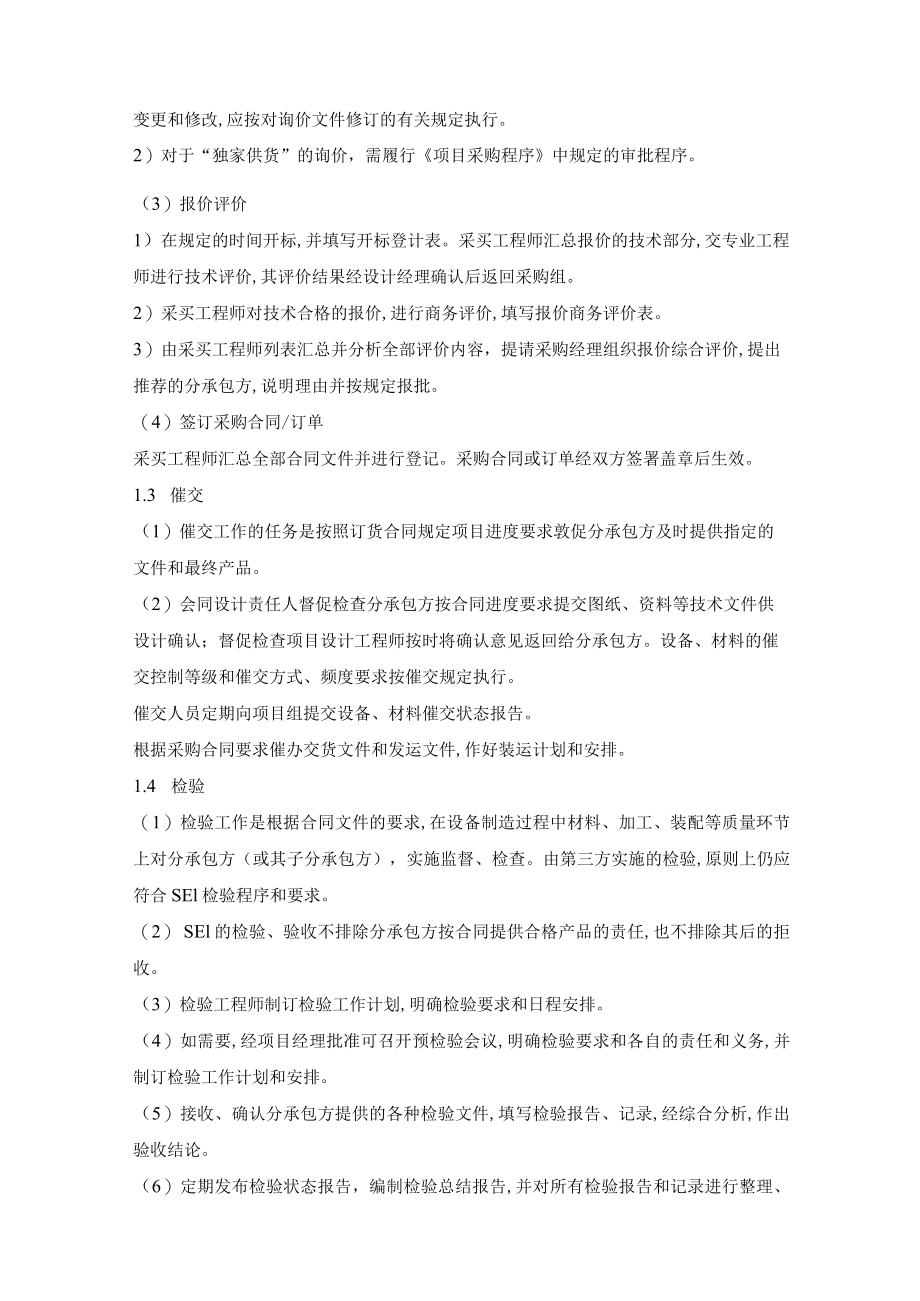

4、对询价文件内容的任何变更和修改,应按对询价文件修订的有关规定执行。2)对于“独家供货”的询价,需履行项目采购程序中规定的审批程序。(3)报价评价1)在规定的时间开标,并填写开标登计表。采买工程师汇总报价的技术部分,交专业工程师进行技术评价,其评价结果经设计经理确认后返回采购组。2)采买工程师对技术合格的报价,进行商务评价,填写报价商务评价表。3)由采买工程师列表汇总并分析全部评价内容,提请采购经理组织报价综合评价,提出推荐的分承包方,说明理由并按规定报批。(4)签订采购合同/订单采买工程师汇总全部合同文件并进行登记。采购合同或订单经双方签署盖章后生效。1.3 催交(1)催交工作的任务是按照订货
5、合同规定项目进度要求敦促分承包方及时提供指定的文件和最终产品。(2)会同设计责任人督促检查分承包方按合同进度要求提交图纸、资料等技术文件供设计确认;督促检查项目设计工程师按时将确认意见返回给分承包方。设备、材料的催交控制等级和催交方式、频度要求按催交规定执行。催交人员定期向项目组提交设备、材料催交状态报告。根据采购合同要求催办交货文件和发运文件,作好装运计划和安排。1.4 检验(1)检验工作是根据合同文件的要求,在设备制造过程中材料、加工、装配等质量环节上对分承包方(或其子分承包方),实施监督、检查。由第三方实施的检验,原则上仍应符合SEl检验程序和要求。(2) SEl的检验、验收不排除分承包
6、方按合同提供合格产品的责任,也不排除其后的拒收。(3)检验工程师制订检验工作计划,明确检验要求和日程安排。(4)如需要,经项目经理批准可召开预检验会议,明确检验要求和各自的责任和义务,并制订检验工作计划和安排。(5)接收、确认分承包方提供的各种检验文件,填写检验报告、记录,经综合分析,作出验收结论。(6)定期发布检验状态报告,编制检验总结报告,并对所有检验报告和记录进行整理、归档。1.5 运输(1)对于分承包方提供的设备、材料在验收之后,根据项目安排,可以委托分承包方或专门的货运代理机构办理货物的运输事宜。按要求及时、安全、经济地将货物运抵施工现场(或指定仓库)。(2)运输协调员全面负责运输工
7、作的计划、协调和安排,提出运输费用计划。进行运输委托询价,确定货运代理或运输公司,签订运输合同。(3)敦促、检查货物的包装、运输文件的完备和有效性,并落实运输方案。(4)签发发运通知,并提请采购组的现场工作组安排清关、商检和提货等事宜。(5)定期提出设备、材料运输状态报告。(6)审查运费账单,对涉及运输责任的损坏、短缺、滞期等提出索赔。(7)货运文件接收、移交和保存。1.6 物资的接收、保管和发放(1)根据设备、材料开箱检验程序进行检验。合格的设备、材料由仓库管理人员负责清点、核实,办理登记、分类、入库和入账手续。(2)设备、材料接收和发放工作程序规定了对采购的设备、材料(或业主提供的产品)入
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- EPC 项目 实施 要点
![提示](https://www.1wenmi.com/images/bang_tan.gif)
