多孔砖砌体的施工质量技术交底记录.docx
《多孔砖砌体的施工质量技术交底记录.docx》由会员分享,可在线阅读,更多相关《多孔砖砌体的施工质量技术交底记录.docx(1页珍藏版)》请在第壹文秘上搜索。

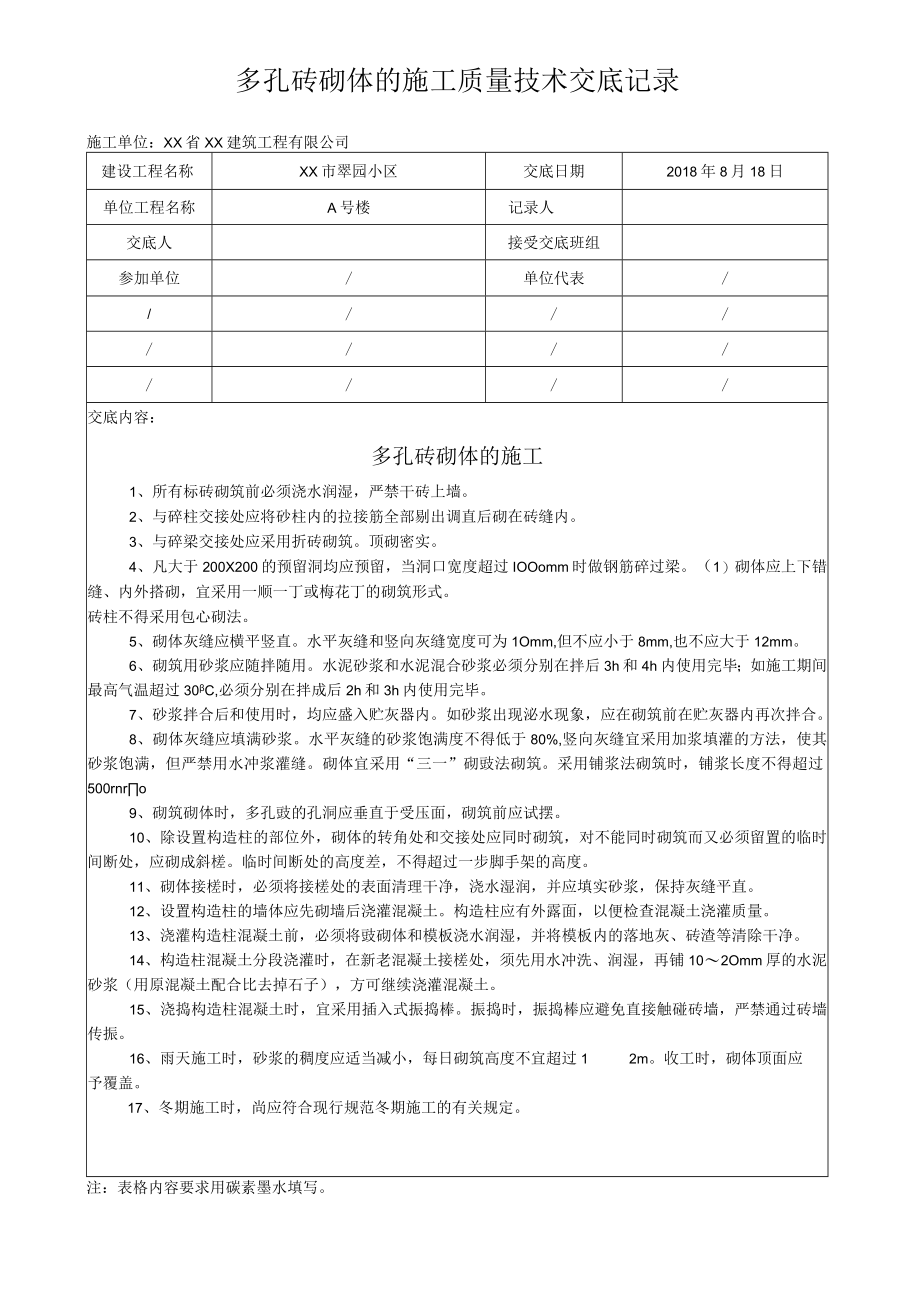

1、多孔砖砌体的施工质量技术交底记录施工单位:XX省XX建筑工程有限公司建设工程名称XX市翠园小区交底日期2018年8月18日单位工程名称A号楼记录人交底人接受交底班组参加单位/单位代表/交底内容:多孔砖砌体的施工1、所有标砖砌筑前必须浇水润湿,严禁干砖上墙。2、与碎柱交接处应将砂柱内的拉接筋全部剔出调直后砌在砖缝内。3、与碎梁交接处应采用折砖砌筑。顶砌密实。4、凡大于200X200的预留洞均应预留,当洞口宽度超过IOOomm时做钢筋碎过梁。(1)砌体应上下错缝、内外搭砌,宜采用一顺一丁或梅花丁的砌筑形式。砖柱不得采用包心砌法。5、砌体灰缝应横平竖直。水平灰缝和竖向灰缝宽度可为1Omm,但不应小于
2、8mm,也不应大于12mm。6、砌筑用砂浆应随拌随用。水泥砂浆和水泥混合砂浆必须分别在拌后3h和4h内使用完毕;如施工期间最高气温超过30C,必须分别在拌成后2h和3h内使用完毕。7、砂浆拌合后和使用时,均应盛入贮灰器内。如砂浆出现泌水现象,应在砌筑前在贮灰器内再次拌合。8、砌体灰缝应填满砂浆。水平灰缝的砂浆饱满度不得低于80%,竖向灰缝宜采用加浆填灌的方法,使其砂浆饱满,但严禁用水冲浆灌缝。砌体宜采用“三一”砌豉法砌筑。采用铺浆法砌筑时,铺浆长度不得超过500rnro9、砌筑砌体时,多孔豉的孔洞应垂直于受压面,砌筑前应试摆。10、除设置构造柱的部位外,砌体的转角处和交接处应同时砌筑,对不能同
3、时砌筑而又必须留置的临时间断处,应砌成斜槎。临时间断处的高度差,不得超过一步脚手架的高度。11、砌体接槎时,必须将接槎处的表面清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。12、设置构造柱的墙体应先砌墙后浇灌混凝土。构造柱应有外露面,以便检查混凝土浇灌质量。13、浇灌构造柱混凝土前,必须将豉砌体和模板浇水润湿,并将模板内的落地灰、砖渣等清除干净。14、构造柱混凝土分段浇灌时,在新老混凝土接槎处,须先用水冲洗、润湿,再铺102Omm厚的水泥砂浆(用原混凝土配合比去掉石子),方可继续浇灌混凝土。15、浇捣构造柱混凝土时,宜采用插入式振捣棒。振捣时,振捣棒应避免直接触碰砖墙,严禁通过砖墙传振。16、雨天施工时,砂浆的稠度应适当减小,每日砌筑高度不宜超过12m。收工时,砌体顶面应予覆盖。17、冬期施工时,尚应符合现行规范冬期施工的有关规定。注:表格内容要求用碳素墨水填写。
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 多孔 砖砌体 施工 质量 技术 交底 记录
