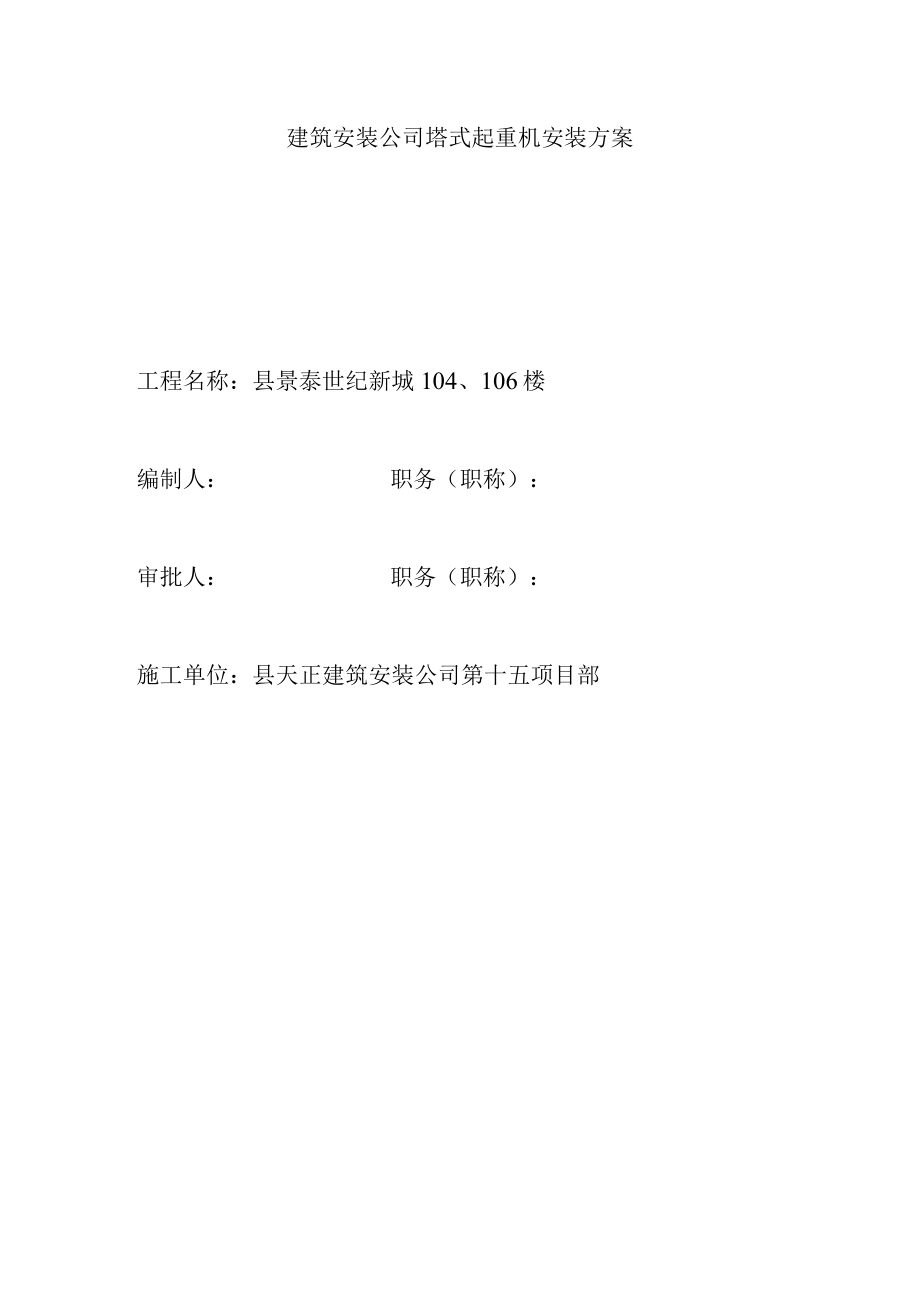

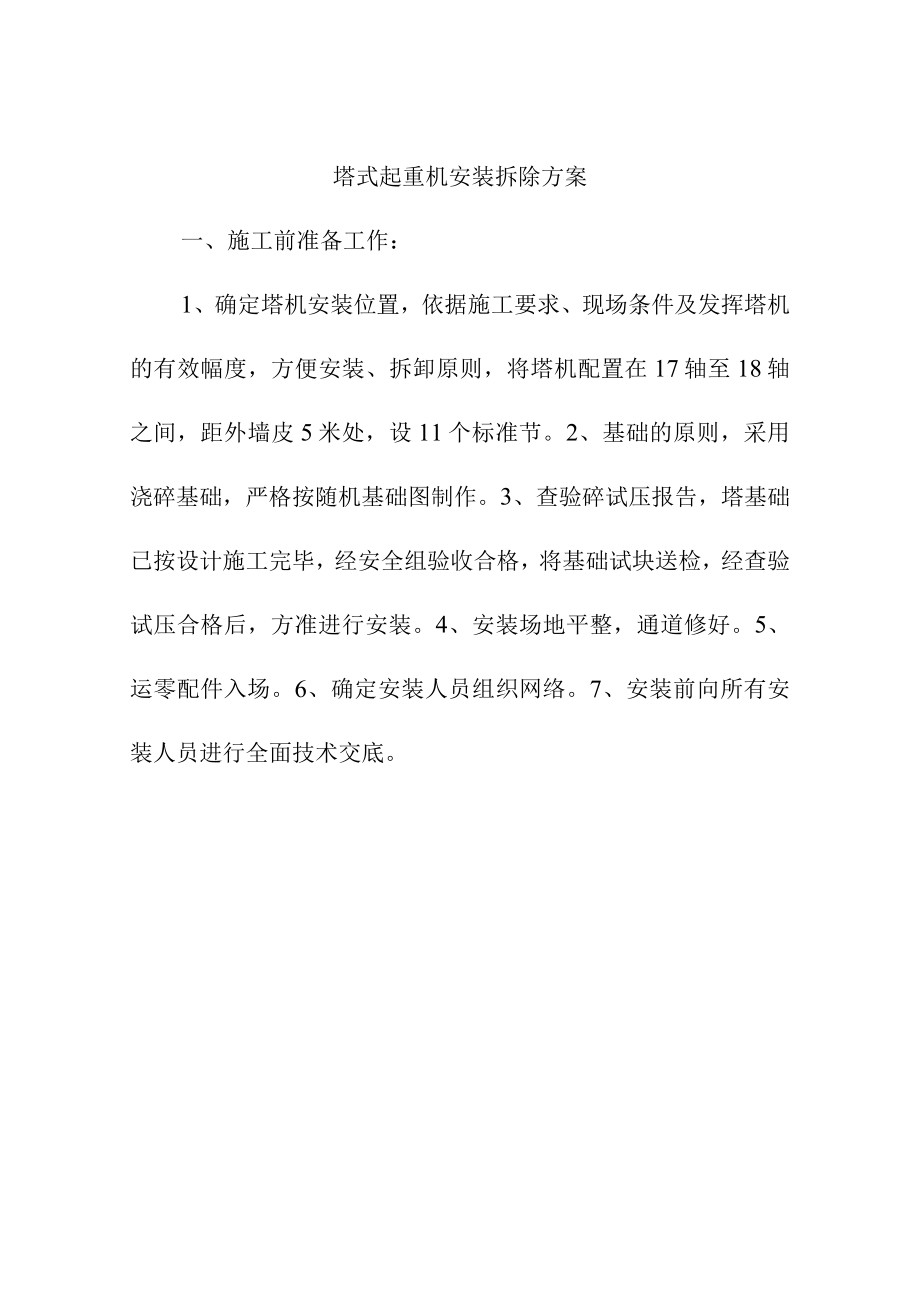

1、建筑安装公司塔式起重机安装方案工程名称:县景泰世纪新城104、106楼编制人:职务(职称):审批人:职务(职称):施工单位:县天正建筑安装公司第十五项目部塔式起重机安装拆除方案一、施工前准备工作:1、确定塔机安装位置,依据施工要求、现场条件及发挥塔机的有效幅度,方便安装、拆卸原则,将塔机配置在17轴至18轴之间,距外墙皮5米处,设11个标准节。2、基础的原则,采用浇碎基础,严格按随机基础图制作。3、查验碎试压报告,塔基础已按设计施工完毕,经安全组验收合格,将基础试块送检,经查验试压合格后,方准进行安装。4、安装场地平整,通道修好。5、运零配件入场。6、确定安装人员组织网络。7、安装前向所有安装

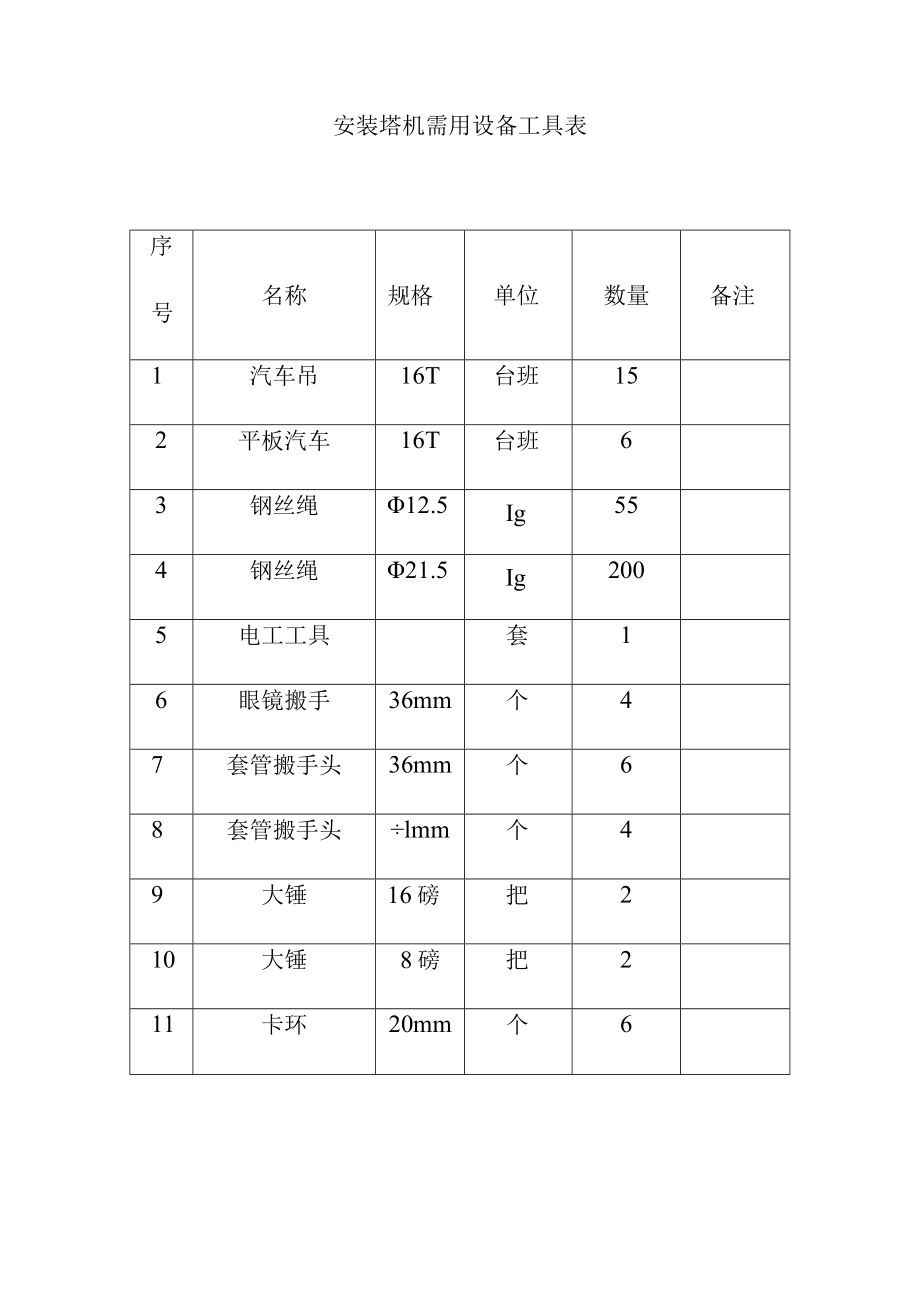

2、人员进行全面技术交底。安装塔机需用设备工具表序号名称规格单位数量备注1汽车吊16T台班152平板汽车16T台班63钢丝绳12.5Ig554钢丝绳21.5Ig2005电工工具套16眼镜搬手36mm个47套管搬手头36mm个68套管搬手头lmm个49大锤16磅把210大锤8磅把211卡环20mm个612卡环32mm个613卡扣10-12mm个1014螺丝刀20mm把4安装及拆除工种使用情况表序号工作内容使用工具工种备注1基础安装20测量工、力工机械工、钳工包括打混凝土.清理基础.打夯2工作前准备18力工清理现场3安装塔体40机械工4电气安装10电工5吊装20架子工塔机各项性能指标项目指标起重力距3
3、15M.m最大起重量3T工作幅度25-38m起升高度27m塔机自重12.7+5T平衡重2.6T底架宽5.05.Om2最大回转半径19.35m最大工作风速20ms顶升操作风速不大于13ms塔机安装与拆除人员配备人员职责总指挥(1人)负责安装与拆卸整个过程中的指挥工作。包括:人员调配,时间安排、车辆调配、问题处理。技术负责人(1人)负责安装拆除整个过程中的技术问题,包括安装拆除前各机构技术性能的检查,安装后各项性能试验,施工过程出现的技术问题,根据现场情况制定安全措施。安装拆除(6人)负责安装前各机构组装,拆机的解体、编号。机件、机构保存架子工(2人)负责塔机安装、拆除的吊装、运输及吊运的合理安排
4、电工(2人)负责塔机全部电器设备安装、拆除、保管。二、安装方案1、塔机安装程度及要求塔机的安装必须按以下步骤进行:(1)底架(2)套架、回转支座、回转平台、液压系统、平台栏杆。(3)塔帽(4)平衡臂、起升机构,(5)吊臂,变幅机构、变幅小车。(6)配重(7)司机室、操作台、配电箱。(8)底架斜撑。2、塔机顶升加高程序及要求(1)检查塔机安装的各项内容是不是进行完毕和正确无误;(2)进行起升、回转、变幅等各项动作试运转;(3)用起升机构吊到塔机顶升时吊臂所处正下方位所能吊到的位置,并吊第一个标准节挂在引进小车的平台梁上,在用手钩组吊一标准节,并使标准节位于约12.85m幅度外,此时节、塔机上部顶
5、升部重量,重心通过油缸上钦点,以保持顶升重量平衡,顶升时滚轮的摩擦力最小。(4)检查顶升液压系统。A、检查油箱中油面是否符合要求;B、检查液压油牌号是否正确;C、检查动机转向是否正确;D、调整安全阀的固定压力;E、顶升开始时,液压系统空车试运转。再操纵手动换向阀,使油缸伸缩数次,并排除系统内的空气,运转正常后方可进行顶升作业;(5)开始顶升时,先将横梁耳轴放入倒数第二个标准节上边的支撑槽中,拆去下转台与标准节间的联系螺栓;(6)顶升套架1.15m左右,接着伸出支撑鞘,再缩回油缸活塞杆,使套架支撑在前述标准节的上边支撑块上;(7)缩回油缸活塞杆到第一个标准节侧面的下边支撑块上,并将槽梁两端耳轴放
