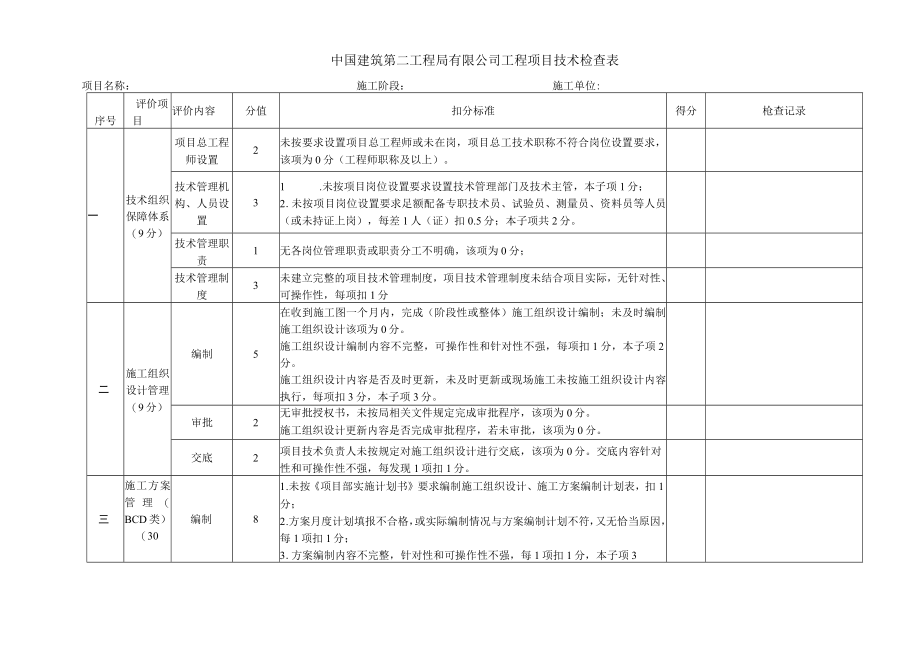

1、中国建筑第二工程局有限公司工程项目技术检查表项目名称:施工阶段:施工单位:序号评价项目评价内容分值扣分标准得分枪查记录一技术组织保障体系(9分)项目总工程师设置2未按要求设置项目总工程师或未在岗,项目总工技术职称不符合岗位设置要求,该项为0分(工程师职称及以上)。技术管理机构、人员设置31 .未按项目岗位设置要求设置技术管理部门及技术主管,本子项1分;2 .未按项目岗位设置要求足额配备专职技术员、试验员、测量员、资料员等人员(或未持证上岗),每差1人(证)扣0.5分;本子项共2分。技术管理职责1无各岗位管理职责或职责分工不明确,该项为0分;技术管理制度3未建立完整的项目技术管理制度,项目技术管
2、理制度未结合项目实际,无针对性、可操作性,每项扣1分二施工组织设计管理(9分)编制5在收到施工图一个月内,完成(阶段性或整体)施工组织设计编制;未及时编制施工组织设计该项为0分。施工组织设计编制内容不完整,可操作性和针对性不强,每项扣1分,本子项2分。施工组织设计内容是否及时更新,未及时更新或现场施工未按施工组织设计内容执行,每项扣3分,本子项3分。审批2无审批授权书,未按局相关文件规定完成审批程序,该项为0分。施工组织设计更新内容是否完成审批程序,若未审批,该项为0分。交底2项目技术负责人未按规定对施工组织设计进行交底,该项为0分。交底内容针对性和可操作性不强,每发现1项扣1分。三施工方案管
3、理(BCD类)(30编制81 .未按项目部实施计划书要求编制施工组织设计、施工方案编制计划表,扣1分;2 .方案月度计划填报不合格,或实际编制情况与方案编制计划不符,又无恰当原因,每1项扣1分;3 .方案编制内容不完整,针对性和可操作性不强,每1项扣1分,本子项3序号评价项目评价内容分值扣分标准得分检查记录分)分。3 .未按照分公司下发的施工方案范本要求和内容编制,每1项扣1分,本子项2分。4 .方案编制滞后影响现场施工,本大项为。分。(中建二局开展建设工程落实施工方案专项行动工作方案中第二条规定的方案要求全数检查)方案对比分析4模板支撑方案、外架方案、总平面布置方案、大型机械配置方案、土方调
4、配等五类方案,没有对比分析文件的,每1项扣1分。对比分析明显敷衍的,每1项扣1分。审批3未按照局及分公司文件规定完成审批程序,每项方案扣1分。交底5L未按项目部实施计划书编制方案一、二、三级交底计划(含施组类及超过一定规模的危险性较大的分部分项工程方案交底计划),或交底计划时间滞后于实施时间,每1项扣1分。2.未按规定对施工方案进行分级交底,交底内容针对性和可操作性不强,签字不齐全,每1项扣1分。实施10L现场施工未按照施工方案实施,有较大偏离,每1项扣1分(至少检查10项以上方案);3.施工方案完成后必须履行验收手续,未履行每项扣1分。要求技术负责人参加验收却未参加,每1项扣3分,本项扣分不

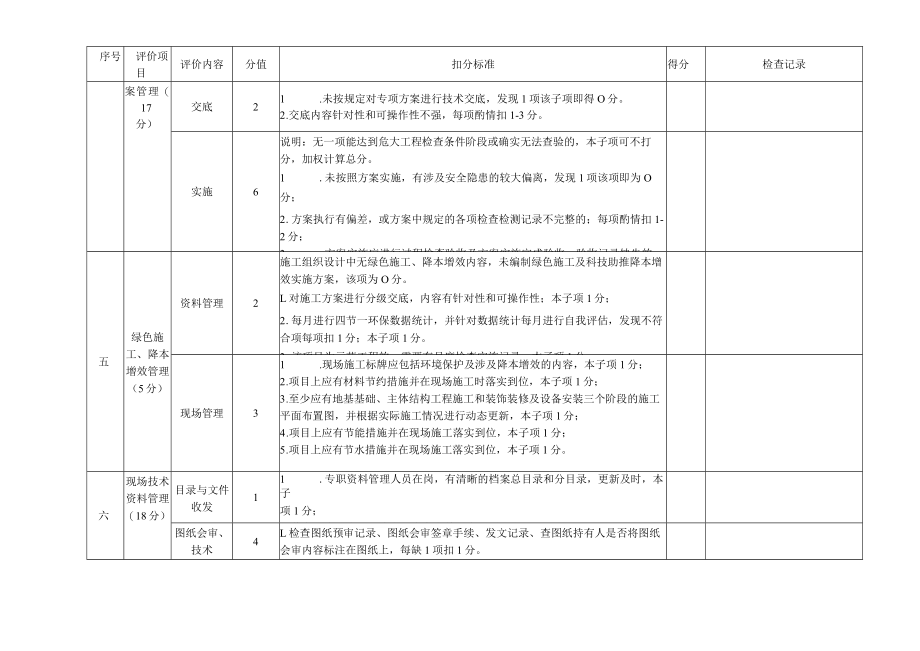

5、设上限。四超过定规模的危险性较大分部分项工程专项方编制51 .未按规定编制专项方案,缺失1项第四大项即为。分;2 .编制针对性不强每项酌情扣1-3分。3 .未按照分公司下发的施工方案范本要求和内容编制,每1项扣2分。说明:项目涉及的所有危大工程项目要求全数检查。审批、论证41 .方案须经专家论证,应有论证报告,专家签字齐全,论证结果有效;2 .按照局施组设计审批程序文件进行规范审批。以上要求缺失1项第四大项即为0分。序号评价项目评价内容分值扣分标准得分检查记录案管理(17分)交底21 .未按规定对专项方案进行技术交底,发现1项该子项即得O分。2 .交底内容针对性和可操作性不强,每项酌情扣1-3
