抽水蓄能电站道路工程工程主要技术难点特点分析及应对措施.docx
《抽水蓄能电站道路工程工程主要技术难点特点分析及应对措施.docx》由会员分享,可在线阅读,更多相关《抽水蓄能电站道路工程工程主要技术难点特点分析及应对措施.docx(12页珍藏版)》请在第壹文秘上搜索。

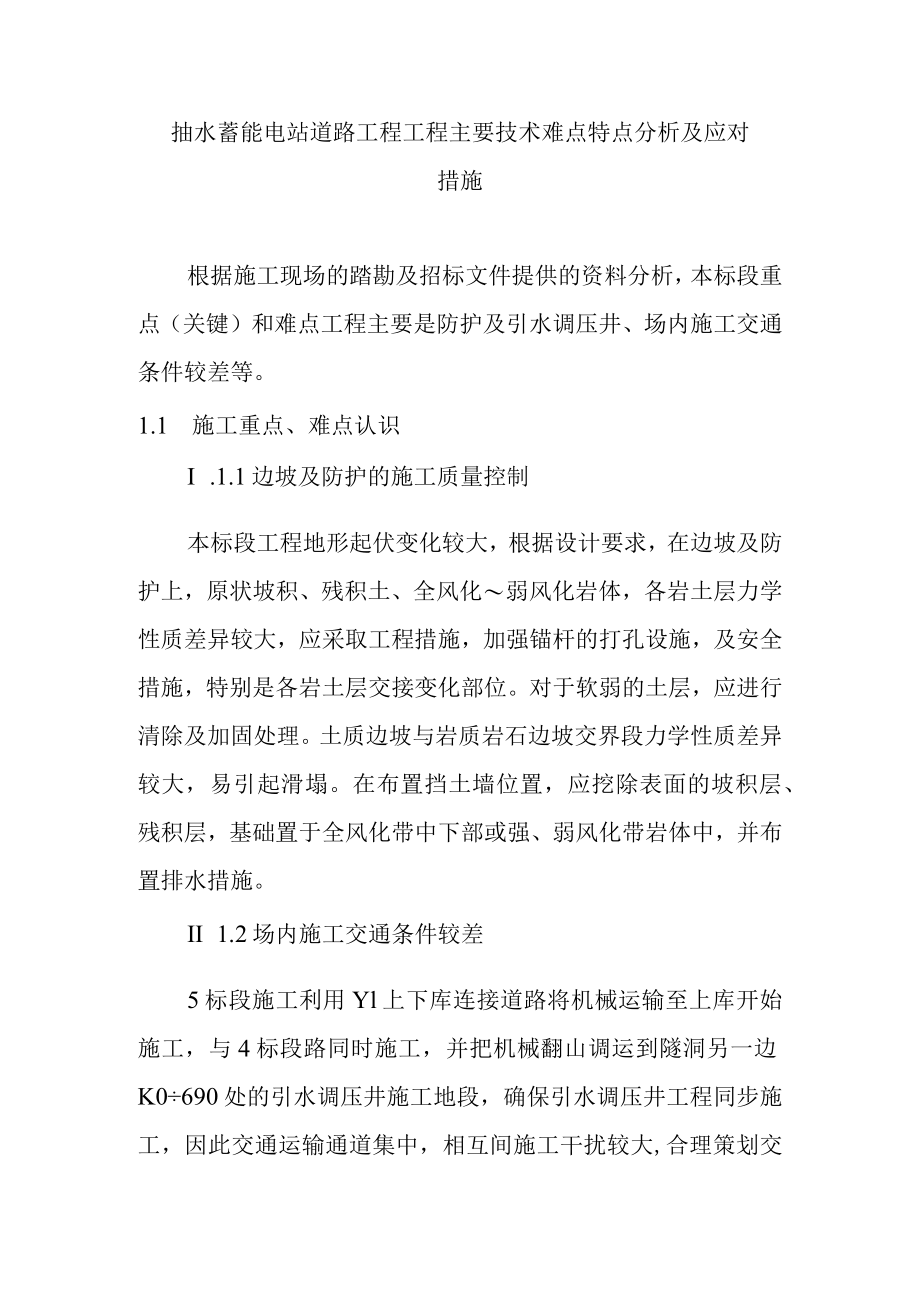

1、抽水蓄能电站道路工程工程主要技术难点特点分析及应对措施根据施工现场的踏勘及招标文件提供的资料分析,本标段重点(关键)和难点工程主要是防护及引水调压井、场内施工交通条件较差等。1.1 施工重点、难点认识I .1.1边坡及防护的施工质量控制本标段工程地形起伏变化较大,根据设计要求,在边坡及防护上,原状坡积、残积土、全风化弱风化岩体,各岩土层力学性质差异较大,应采取工程措施,加强锚杆的打孔设施,及安全措施,特别是各岩土层交接变化部位。对于软弱的土层,应进行清除及加固处理。土质边坡与岩质岩石边坡交界段力学性质差异较大,易引起滑塌。在布置挡土墙位置,应挖除表面的坡积层、残积层,基础置于全风化带中下部或强

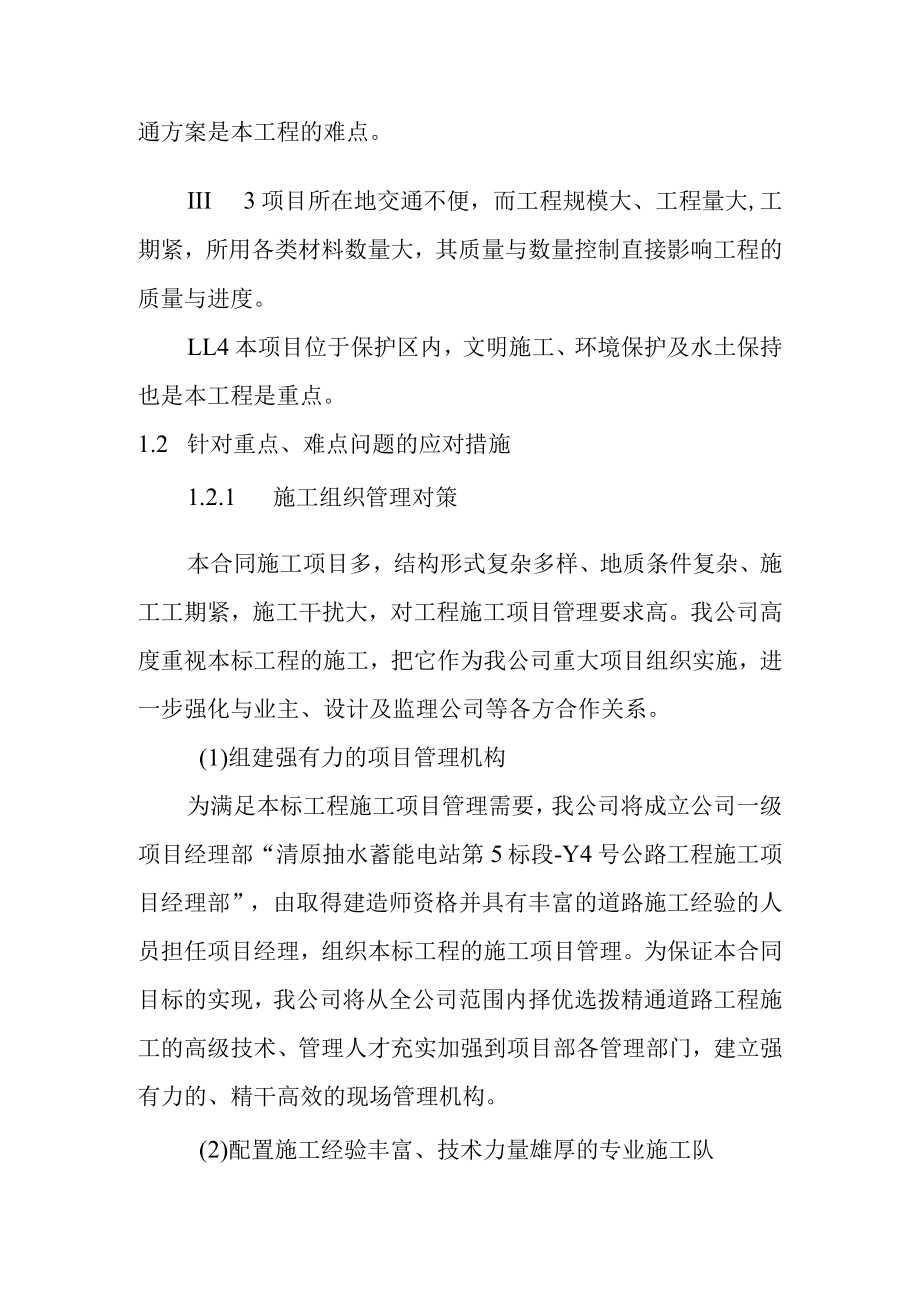

2、、弱风化带岩体中,并布置排水措施。II 1.2场内施工交通条件较差5标段施工利用Yl上下库连接道路将机械运输至上库开始施工,与4标段路同时施工,并把机械翻山调运到隧洞另一边K0690处的引水调压井施工地段,确保引水调压井工程同步施工,因此交通运输通道集中,相互间施工干扰较大,合理策划交通方案是本工程的难点。III 3项目所在地交通不便,而工程规模大、工程量大,工期紧,所用各类材料数量大,其质量与数量控制直接影响工程的质量与进度。LL4本项目位于保护区内,文明施工、环境保护及水土保持也是本工程是重点。1.2 针对重点、难点问题的应对措施1.2.1 施工组织管理对策本合同施工项目多,结构形式复杂多

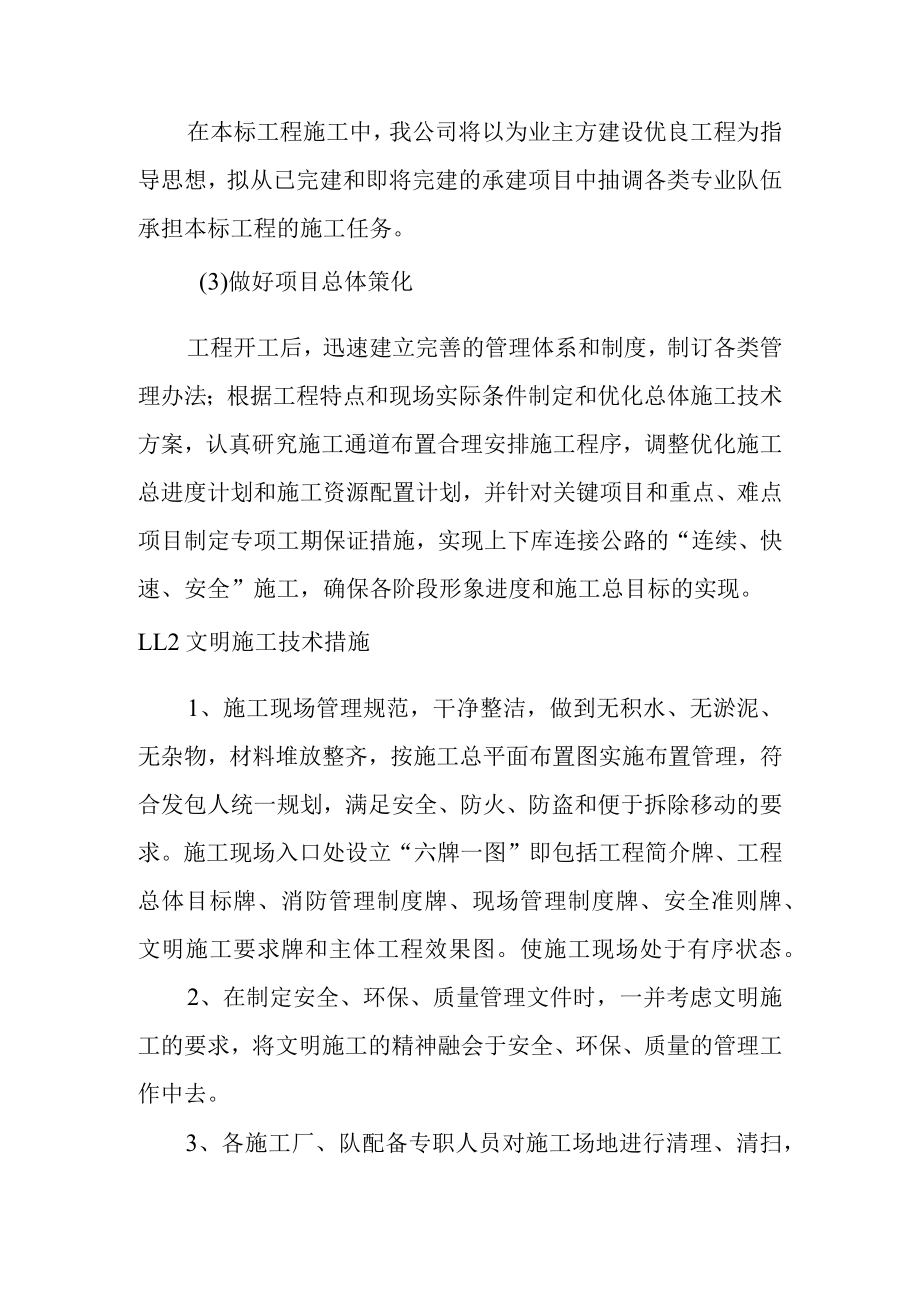

3、样、地质条件复杂、施工工期紧,施工干扰大,对工程施工项目管理要求高。我公司高度重视本标工程的施工,把它作为我公司重大项目组织实施,进一步强化与业主、设计及监理公司等各方合作关系。(1)组建强有力的项目管理机构为满足本标工程施工项目管理需要,我公司将成立公司一级项目经理部“清原抽水蓄能电站第5标段-Y4号公路工程施工项目经理部”,由取得建造师资格并具有丰富的道路施工经验的人员担任项目经理,组织本标工程的施工项目管理。为保证本合同目标的实现,我公司将从全公司范围内择优选拨精通道路工程施工的高级技术、管理人才充实加强到项目部各管理部门,建立强有力的、精干高效的现场管理机构。(2)配置施工经验丰富、技
4、术力量雄厚的专业施工队在本标工程施工中,我公司将以为业主方建设优良工程为指导思想,拟从已完建和即将完建的承建项目中抽调各类专业队伍承担本标工程的施工任务。(3)做好项目总体策化工程开工后,迅速建立完善的管理体系和制度,制订各类管理办法;根据工程特点和现场实际条件制定和优化总体施工技术方案,认真研究施工通道布置合理安排施工程序,调整优化施工总进度计划和施工资源配置计划,并针对关键项目和重点、难点项目制定专项工期保证措施,实现上下库连接公路的“连续、快速、安全”施工,确保各阶段形象进度和施工总目标的实现。LL2文明施工技术措施1、施工现场管理规范,干净整洁,做到无积水、无淤泥、无杂物,材料堆放整齐
5、,按施工总平面布置图实施布置管理,符合发包人统一规划,满足安全、防火、防盗和便于拆除移动的要求。施工现场入口处设立“六牌一图”即包括工程简介牌、工程总体目标牌、消防管理制度牌、现场管理制度牌、安全准则牌、文明施工要求牌和主体工程效果图。使施工现场处于有序状态。2、在制定安全、环保、质量管理文件时,一并考虑文明施工的要求,将文明施工的精神融会于安全、环保、质量的管理工作中去。3、各施工厂、队配备专职人员对施工场地进行清理、清扫,使现场材料堆放整齐有序、场地清洁平整。4、对公共区域,由项目部组织专职队伍清扫,确保道路通畅平整、标示齐全、梯道完备、排水通畅。5、每周由安全环保监察部组织生产调度室、综
6、合办公室、机电物资部及工程技术部等部门联合进行文明施工大检查,把文明施工检查情况在生产调度会上向各有关单位及项目经理汇报,提出进一步的整改措施。6、合理安排施工顺序避免工序相互干扰,凡下道工序对上道工序会产生损伤或污染的,要对上道工序采取保护或覆盖措施。7、设备、材料进场、使用登记清楚,管理规范到位。钢材、水泥等材料在指定的位置堆放整齐,能入库的尽量入库,不能入库的进行上遮下垫、防雨淋、防日晒等处理措施,设置专人看管;物质、设备退场时办理退场手续。8、对施工区场内道路的管理:(1)施工道路保养维护、保证路基坚实稳定、平整、无积水、无块石,严禁各种违章利用、侵占、污染、毁坏路产的行为。(2)无施
7、工区专用通行证的车辆和达到报废条件的车辆,不得进入施工区场内行驶。(3)施工设备严禁沿道停放,在指定地点有序停放,经常冲洗擦拭,确保设备的车容车貌和完好率。(4)不在施工区内场内道路用地范围内修建建筑设施、设立广告牌、堆放设置物体、摆摊经营和从事与道路无关的活动。(5)施工车辆礼貌行车,自觉遵守交通法规,不超速、超载,服从交警及现场指挥人员指挥,未经主管同意不准将车交给其他人驾驶;保持车况良好,车容车貌整洁,下班后对车辆冲洗擦拭干净,并按指定位置停放整齐。9、按照建设管理单位发布的各项安全文明施工管理制度中有关规定,所有进入施工作业区人员要求配置安全帽,进入生产现场的安全监察和质检人员使用的安
8、全帽分别在帽正面印“安全监察”和“质检”字样,并对作业人员进行统一着装,安全管理人员、质检人员服装颜色统一为橘黄色,兼职安全员右臂佩戴安全员专用红袖套,保证现场管理规范有序。现场工作人员上班必须佩戴证明其身份的上岗证。10、道路、施工场地标志、标示设置齐全。施工车辆停放场保持整洁和便于人工操作的状态,没有障碍物品。11、作业面设置移动式厕所,在洞外设置固定厕所,派专职人员负责清扫,使现场施工人员能够比较方便地入厕,严禁随地大小便。12、凡已拆摸的部位不得有积水、杂物、垃圾、粪便、弃置不用的器具,排水沟清洁通畅,施工废水和堆体渗水采取边沟汇集接力抽排。13、作业面照明采取固定集中照明与移动照明相
