1、某交通工程桥梁拆除专项安全技术方案编制:审核:审批:202x年XX月目录一、编制依据3二、工程概况3(一)、XXX线3。、XXX线3三、主要拆除工程部位3(一)、XXX线3()、XXX线4(三)、桥梁拆除的重点及难点4四、施工总体部署41、总体安排42、主要投入的施工机具及安全防护:4五、施工专项安全技术方案4(一)、技术准备4(二)、施工方案及安全控制5六、安全组织机构和应急救援小组61、安全生产管理小组72、应急救援小组7七、安全保障体制7八、安全保障措施7九、文明施工措施87、积极配合业主搞好地方关系,决不出现施工内容以外的纠纷。9附件:工艺流程图9一、编制依据1、项目施工承包合同2、公

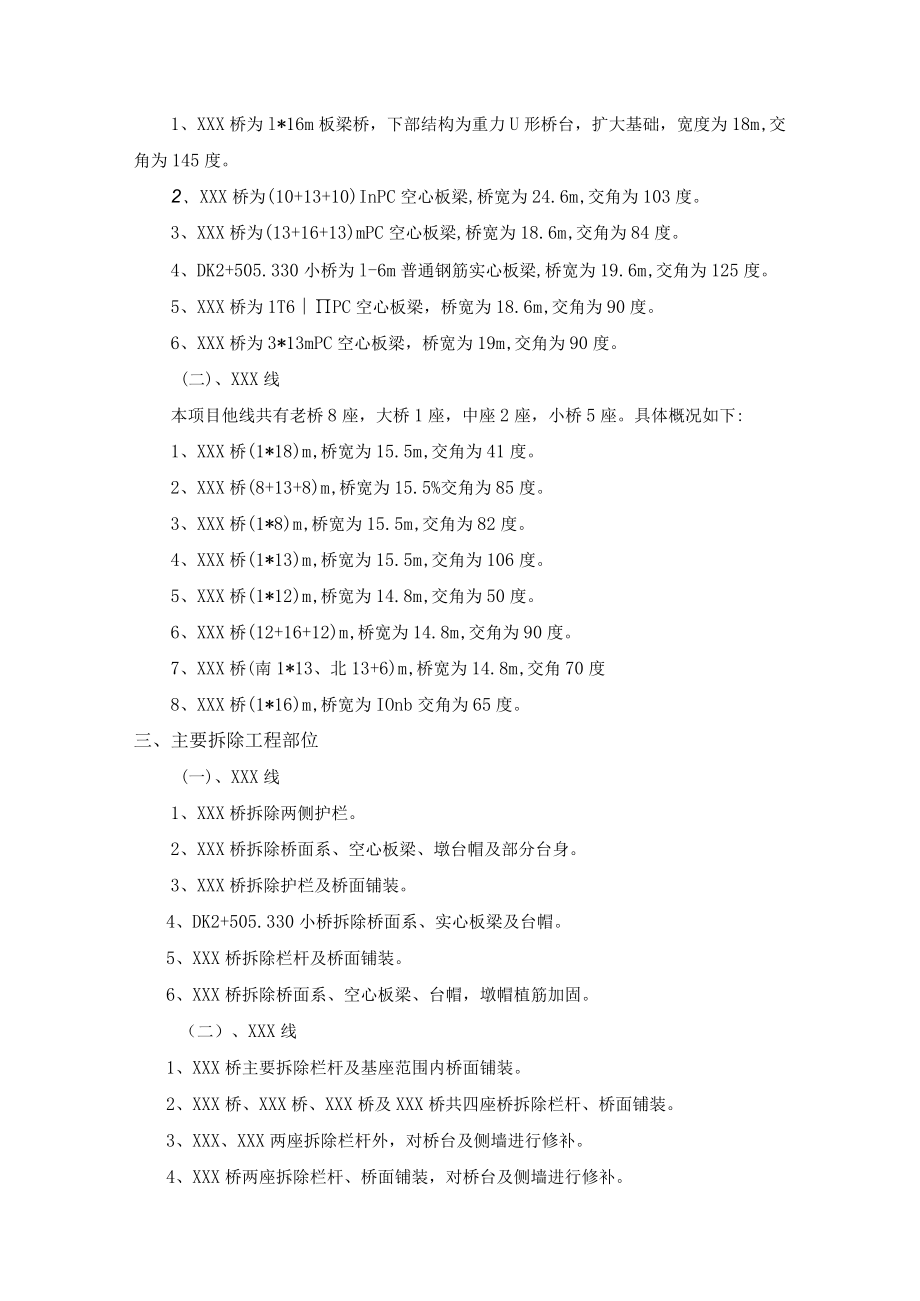

2、路工程桥涵施工规范3、相关施工安全技术规程二、工程概况(一)、XXX线本项目XXX全线共有老桥6座,其中小桥4座,中桥2座。具体概况如下:1、XXX桥为l*16m板梁桥,下部结构为重力U形桥台,扩大基础,宽度为18m,交角为145度。2、XXX桥为(10+13+10)InPC空心板梁,桥宽为24.6m,交角为103度。3、XXX桥为(13+16+13)mPC空心板梁,桥宽为18.6m,交角为84度。4、DK2+505.330小桥为l-6m普通钢筋实心板梁,桥宽为19.6m,交角为125度。5、XXX桥为1T6PC空心板梁,桥宽为18.6m,交角为90度。6、XXX桥为3*13mPC空心板梁,桥
3、宽为19m,交角为90度。(二)、XXX线本项目他线共有老桥8座,大桥1座,中座2座,小桥5座。具体概况如下:1、XXX桥(1*18)m,桥宽为15.5m,交角为41度。2、XXX桥(8+13+8)m,桥宽为15.5%交角为85度。3、XXX桥(1*8)m,桥宽为15.5m,交角为82度。4、XXX桥(1*13)m,桥宽为15.5m,交角为106度。5、XXX桥(1*12)m,桥宽为14.8m,交角为50度。6、XXX桥(12+16+12)m,桥宽为14.8m,交角为90度。7、XXX桥(南1*13、北13+6)m,桥宽为14.8m,交角70度8、XXX桥(1*16)m,桥宽为IOnb交角为6
4、5度。三、主要拆除工程部位(一)、XXX线1、XXX桥拆除两侧护栏。2、XXX桥拆除桥面系、空心板梁、墩台帽及部分台身。3、XXX桥拆除护栏及桥面铺装。4、DK2+505.330小桥拆除桥面系、实心板梁及台帽。5、XXX桥拆除栏杆及桥面铺装。6、XXX桥拆除桥面系、空心板梁、台帽,墩帽植筋加固。(二)、XXX线1、XXX桥主要拆除栏杆及基座范围内桥面铺装。2、XXX桥、XXX桥、XXX桥及XXX桥共四座桥拆除栏杆、桥面铺装。3、XXX、XXX两座拆除栏杆外,对桥台及侧墙进行修补。4、XXX桥两座拆除栏杆、桥面铺装,对桥台及侧墙进行修补。(三)、桥梁拆除的重点及难点重点及难点为多孔桥梁梁板拆除起
5、吊工作和XXX桥桥墩墩帽拆除工作。其中XXX桥(10+13+10)mPC空心板梁及墩帽拆除、XXX桥为三跨3T3mPC空心板梁拆除及墩帽植筋。四、施工总体部署1、总体安排由于本工程位于集镇区,其旅游景点和工厂企业多,具有车流量大的特点。为了不防碍地方交通,采取半幅封闭半幅施工。梁板吊装采用50T汽车吊,墩帽采用左右幅切断切割分离和墩帽立柱上下切割分离后,吊车整体半幅墩帽吊离,在拆除过程中对于落入河中的碎块进行打捞清理河道。2、主要投入的施工机具及安全防护:1台吊车,3台空压机,1台装载机,1套气割设备,1台运梁平车,1台镐头机,3台发电机,警示牌每桥全套,每人安全防护用品全套。五、施工专项安全
6、技术方案采取半幅封闭式施工,根据现场具体情况及有关要求,在确保工程安全、高效的前提下,安全专项技术方案如下:(一)、技术准备1、在施工前,进行全面的现场勘查,熟悉施工环境,配合老桥两侧的管线等拆迁尽快完成。2、在拆桥前专职安全员组织参加拆桥施工的全体施工人员,进行针对本工程施工特点专门进行一次安全技术交底,内容为针对本拆除工程特点进行安全操作规程和施工要点的交底。3、做好老桥拆除现场的维护,在拆除老桥施工区域设置施工安全警示标志牌,人员采取可靠防护措施。本项目位于非航道上,但偶尔有民船行驶,故在拆除期间,尤其是吊离板梁期间,对桥下所有船只进行禁止通行。4、相关生产要素的组织,用于本工程的所有机
7、械设备、人员均组织完毕,方案得到批准后即迅速进场施工。(二)、施工方案及安全控制拆除的施工总体顺序应遵循“拆桥为建桥的逆顺序,先上部后下部、吊梁先边梁后中梁、先陆上后水下”的施工原则进行。1、护栏拆除非镐头机破除栏杆预先进行简单固定,用空压机解除栏杆与基座约束,连体式栏杆用装载机铲运,单体式栏杆人工搬运,最后空压机破碎基座,碎垃圾尽量不使落入河中。安全注意事项:拆除外向内拉,人员作业距梁外边至少保持有20cm安全距离,桥半幅全封闭的栏杆不作其它处理;未作全封闭则需要用钢管临时围栏,距离桥梁外边缘至少L5m,搭设安全牢固,防止人员坠落。2、桥面铺装的破除更换板梁桥面铺装的凿除采用镐头机的方式进行
