细石混凝土地面技术交底模板.docx
《细石混凝土地面技术交底模板.docx》由会员分享,可在线阅读,更多相关《细石混凝土地面技术交底模板.docx(4页珍藏版)》请在第壹文秘上搜索。

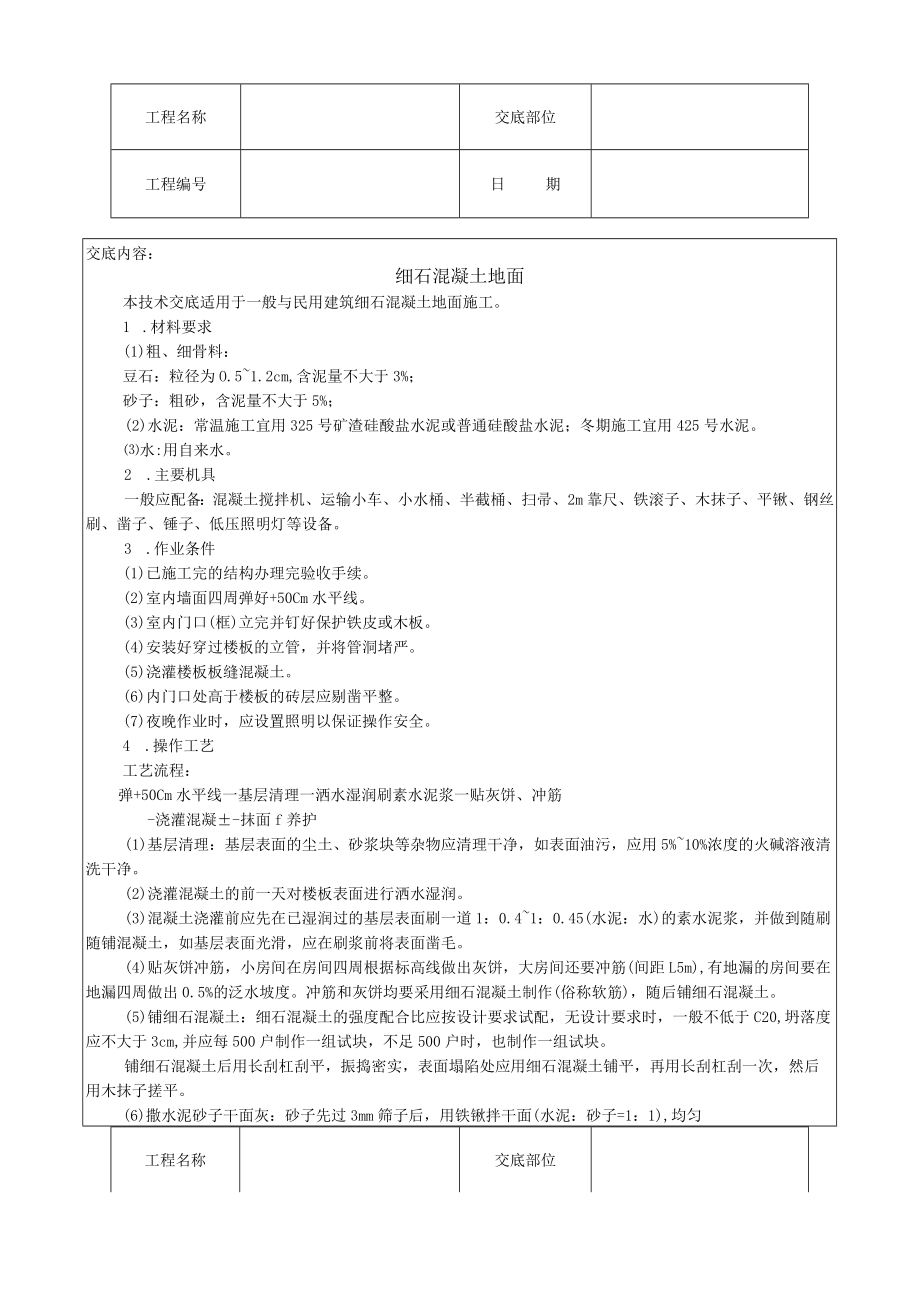

1、工程名称交底部位工程编号日期交底内容:细石混凝土地面本技术交底适用于一般与民用建筑细石混凝土地面施工。1 .材料要求(1)粗、细骨料:豆石:粒径为O.51.2cm,含泥量不大于3%;砂子:粗砂,含泥量不大于5%;(2)水泥:常温施工宜用325号矿渣硅酸盐水泥或普通硅酸盐水泥;冬期施工宜用425号水泥。水:用自来水。2 .主要机具一般应配备:混凝土搅拌机、运输小车、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、低压照明灯等设备。3 .作业条件(1)已施工完的结构办理完验收手续。(2)室内墙面四周弹好+50Cm水平线。(3)室内门口(框)立完并钉好保护铁皮或木板。(4)
2、安装好穿过楼板的立管,并将管洞堵严。(5)浇灌楼板板缝混凝土。(6)内门口处高于楼板的砖层应剔凿平整。(7)夜晚作业时,应设置照明以保证操作安全。4 .操作工艺工艺流程:弹+50Cm水平线一基层清理一洒水湿润刷素水泥浆一贴灰饼、冲筋-浇灌混凝-抹面f养护(1)基层清理:基层表面的尘土、砂浆块等杂物应清理干净,如表面油污,应用5%10%浓度的火碱溶液清洗干净。(2)浇灌混凝土的前一天对楼板表面进行洒水湿润。(3)混凝土浇灌前应先在已湿润过的基层表面刷一道1:0.41:0.45(水泥:水)的素水泥浆,并做到随刷随铺混凝土,如基层表面光滑,应在刷浆前将表面凿毛。(4)贴灰饼冲筋,小房间在房间四周根据
3、标高线做出灰饼,大房间还要冲筋(间距L5m),有地漏的房间要在地漏四周做出0.5%的泛水坡度。冲筋和灰饼均要采用细石混凝土制作(俗称软筋),随后铺细石混凝土。(5)铺细石混凝土:细石混凝土的强度配合比应按设计要求试配,无设计要求时,一般不低于C20,坍落度应不大于3cm,并应每500户制作一组试块,不足500户时,也制作一组试块。铺细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用细石混凝土铺平,再用长刮杠刮一次,然后用木抹子搓平。(6)撒水泥砂子干面灰:砂子先过3mm筛子后,用铁锹拌干面(水泥:砂子=1:1),均匀工程名称交底部位工程编号日期地撒在细石混凝T上面层上,待灰面吸水后用长刮杠刮平
4、,随即用木抹子搓平。(7)第一遍抹压,用铁抹子轻轻抹压面层,把脚印压平。(8)第二遍抹压,当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,此时要注意不漏压,并将面层上的凹坑、砂眼和脚印压平。(9)第三遍抹压,当地面面层上人稍有脚印,而抹压不出现抹子纹时,用铁抹子进行第三遍抹压,此时抹压要用力稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成。(10)养护,地面交活24h后,及时养护,以后每天洒水两次,至少连续养护7d后,方能上人。若设计为分格缝地面,在撒水泥砂子干面灰、过杠和木抹子搓平以后,应在地面上弹线,用铁抹子在弹线两侧各20Cnl宽范围内抹压一遍,再用溜缝抹子划缝,
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 混凝土 地面 技术 交底 模板
