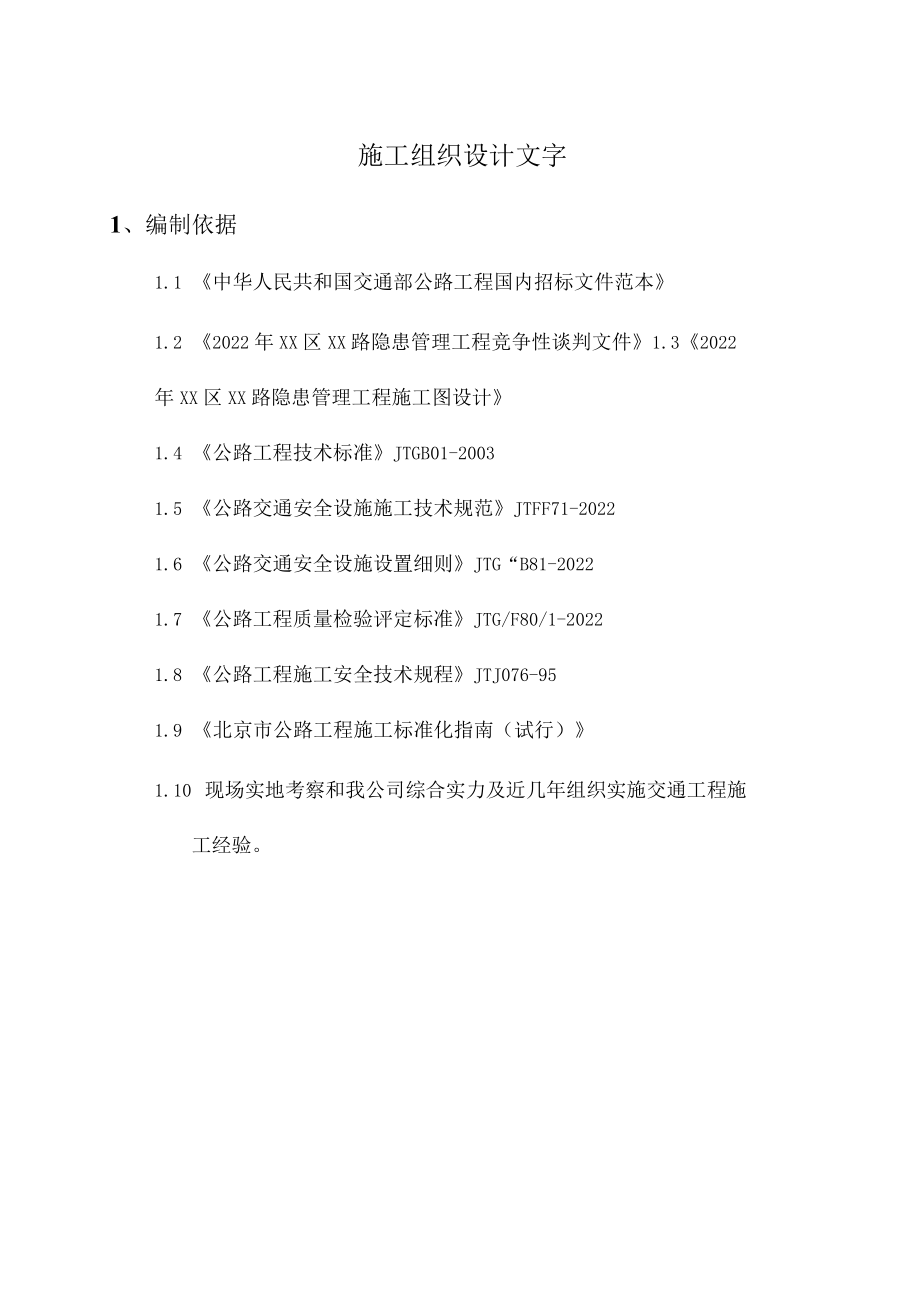

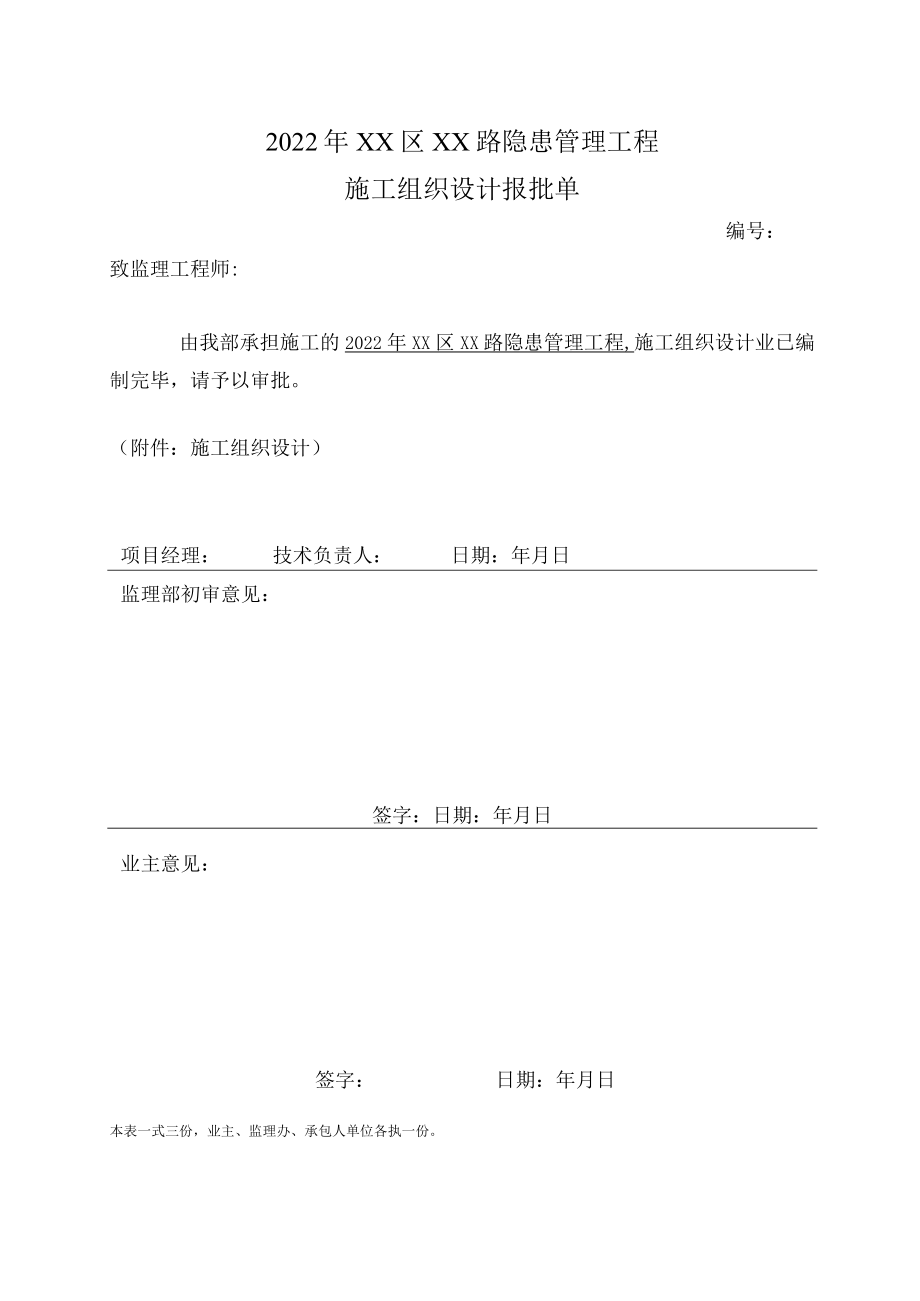

1、2022年XX区XX路隐患管理工程施工组织设计报批单编号:致监理工程师:由我部承担施工的2022年XX区XX路隐患管理工程,施工组织设计业已编制完毕,请予以审批。(附件:施工组织设计)项目经理:技术负责人:日期:年月日监理部初审意见:签字:日期:年月日业主意见:签字:日期:年月日本表一式三份,业主、监理办、承包人单位各执一份。2022年XX区XX路隐患管理工程施工组织设计XX路桥养护工程有限公施工组织设计文字1、编制依据1.1 中华人民共和国交通部公路工程国内招标文件范本1.2 2022年XX区XX路隐患管理工程竞争性谈判文件1.32022年XX区XX路隐患管理工程施工图设计1.4 公路工程技
2、术标准JTGB01-20031.5 公路交通安全设施施工技术规范JTFF71-20221.6 公路交通安全设施设置细则JTG“B81-20221.7 公路工程质量检验评定标准JTG/F80/1-20221.8 公路工程施工安全技术规程JTJ076-951.9 北京市公路工程施工标准化指南(试行)1.10 现场实地考察和我公司综合实力及近几年组织实施交通工程施工经验。2、工程概况XX路(S213)起于北京市安定门,止于延庆县四海镇,全长84公里,途径昌平区、XX区、延庆县3个区县。XX路XX段起于昌平、XX界点(K54+700),止于XX、延庆界点四海梁(K77+400),XX区内全长22.7公
3、里。与省市道怀长路、县道怀黄路相交,是北京城区通往北部山区的重要放射性道路。工程内容主要包括:版面波形护栏。本项目工程管理单位为北京市交通委员会路政局XX公路分局3、施工部署3.1 施工原则3.1.1 根据本工程时间紧、任务急等特点,合理划分施工区段,细致安排施工周期,促使工程全面展开。3.1.2 积极响应业主对合同工期的要求,合理安排工期。3.2 施工部署严格按有关合同工期的要求,合理安排本标段的各分项工程施工。我单位根据本工程施工设计图和业主的要求及对现场情况的调查,并参照以往类似工程的施工经验,优化配置各项资源,以确保甲方对本工程工期的要求,因此本工程的计划开工时间为:2022年6月14
4、日,计划开竣工日期:2022年7月13日,工程估计工期1个月。3.3 .施工准备3.3.1 施工组织机构情况公司组建项目部,按项目法组织施工,代表公司履行施工合同。项目部设置包括与业主管理单位相对应的职能部室和业务相关人员。具体承揽该工程的施工组织机构详见【施工组织机构框图】。施工组织机构框图主要管理人员:项目经理:张杰卿总工程师:苏海军财务负责人:杨玉莲施工负责人:张朝令安全员:曹磊332主要材料准备根据进度计划安排,提前进行单项工程材料核算,准备工程需要的质量优良的施工材料。施工材料波形梁护栏设施等必须提前加工定货及采购。提前选定材料的供应厂家,对厂家的资质、生产规模、生产工艺及质量控制手
5、段进行考核,并经监理工程师批准后方能进入施工现场。由于施工现场范围狭窄,不能在现场堆积储存大量的材料,施工前必须按计划做好材料调运工作。3.3.3主要机械设备准备为加快施工进度,保证工程工期,所有进场施工机械设备提前维修、保养,并做好调试。各种机械设备根据工程需要及施工进度计划安排适时进入现场,以确保工程需要。主要施工机械设备序号机械名称计划进场数量状态18t以上汽车吊3良好2发机电组6良好3电焊机2良好3.3.4施工用电、用水计划本工程用电量不大,经理部拟在四宝路附近村庄租用现有住房,生活用电可在项目部内解决,并自备发机电提供施工用电,保证现场电力供应不中断。项目生活用水在项目部院内解决,现
6、场配备1台水车,用以施工现场用水和洒水降尘。335项目部驻地建设我公司的前身为公路养护公司,长期进行京加路、滦赤路、宝碾路、四宝路、琉辛路等养护工作,时常进行高速公路的交通工程设施修复、新建工作,对于交通设施施工非常有经验。我公司将安排拟组建的项目经理部开始运作由项目经理负责人员协调、分工。同时对项目部所在位置进行选址和基础设施建设,保证在监理工程师下达指令后所有人员全部到位,能立刻进场。项目经理部位置拟在XX路附近的村庄租用现有住房,不需暂时占地。3.4 技术准备3.4.1 熟悉施工图纸和有关文件施工进场后,项目经理部即将组织全体施工人员对施工图纸和资料进行学习和自审,做到心中有数,发现问题
7、必须在设计交底和图纸会审中提出并予以解决。342复查和了解施工现场施工进场后,项目经理部组织人员复查和了解施工现场的水源、电源、料源、交通运输、通信联络、环境保护等情况;对地下设施复查清晰,并在施工中采取保护措施,防止破坏。3.4.3 编制施工组织设计根据设计文件、现场条件,施工顺序及相互关系以及工期要求编制施工组织设计,且内容要全面;施工过程中采用新技术、推行新工艺,对于关键工序、技术难题,要组织技术研究分析,并予以解决。3.4.4 技术交底技术交底包括施工图纸交底、施工技术措施交底和安全技术交底等。确保把设计要求、施工技术要求和质量标准认真贯彻和落实到基层以至施工现场每位工作人员的关键;且
