市政工程施工组织设计方案培训资料.docx
《市政工程施工组织设计方案培训资料.docx》由会员分享,可在线阅读,更多相关《市政工程施工组织设计方案培训资料.docx(33页珍藏版)》请在第壹文秘上搜索。

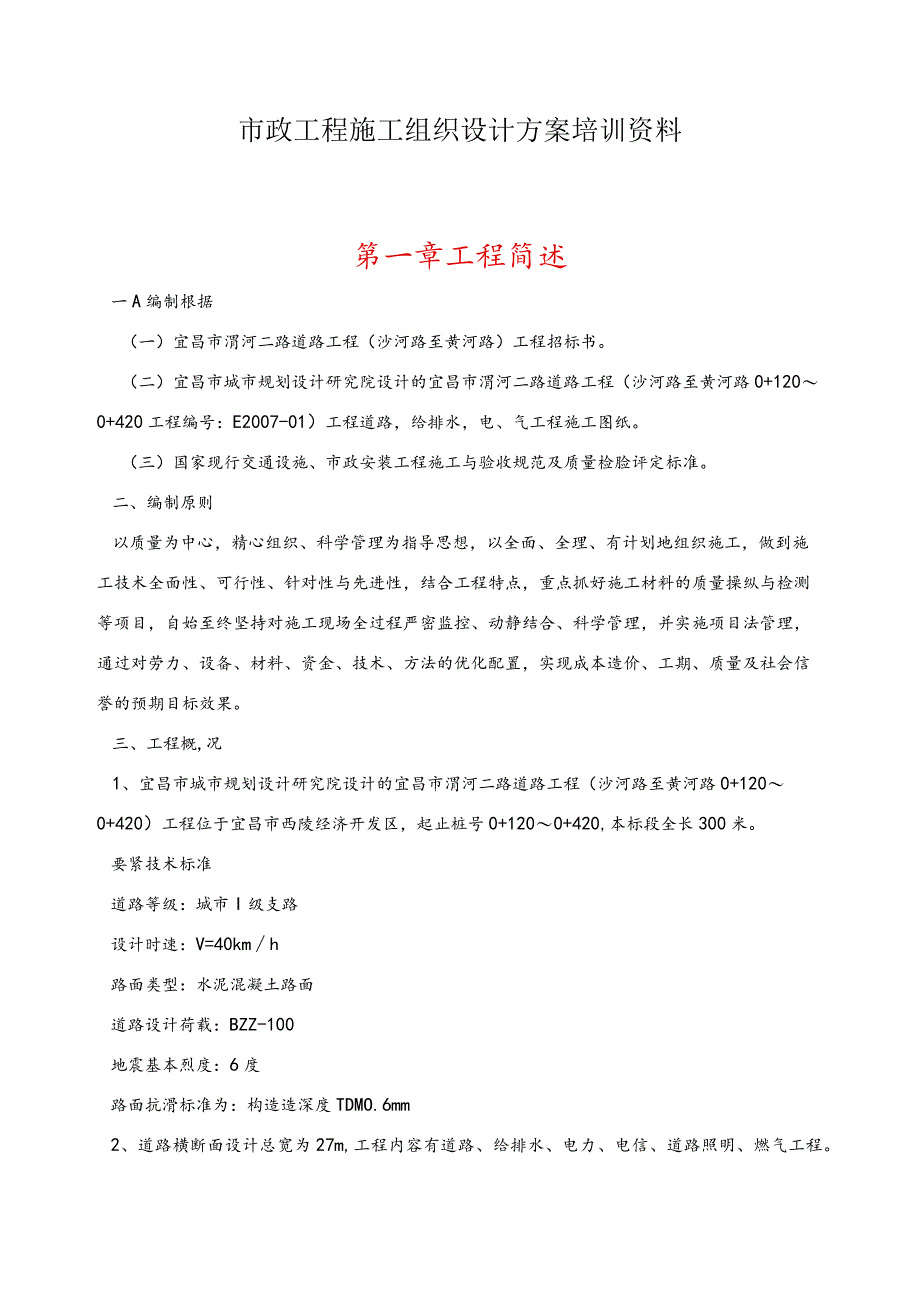

1、市政工程施工组织设计方案培训资料第一章工程简述一A编制根据(一)宜昌市渭河二路道路工程(沙河路至黄河路)工程招标书。(二)宜昌市城市规划设计研究院设计的宜昌市渭河二路道路工程(沙河路至黄河路0+1200+420工程编号:E2007-01)工程道路,给排水,电、气工程施工图纸。(三)国家现行交通设施、市政安装工程施工与验收规范及质量检脸评定标准。二、编制原则以质量为中心,精心组织、科学管理为指导思想,以全面、全理、有计划地组织施工,做到施工技术全面性、可行性、针对性与先进性,结合工程特点,重点抓好施工材料的质量操纵与检测等项目,自始至终坚持对施工现场全过程严密监控、动静结合、科学管理,并实施项目
2、法管理,通过对劳力、设备、材料、资金、技术、方法的优化配置,实现成本造价、工期、质量及社会信誉的预期目标效果。三、工程概,况1、宜昌市城市规划设计研究院设计的宜昌市渭河二路道路工程(沙河路至黄河路0+1200+420)工程位于宜昌市西陵经济开发区,起止桩号0+1200+420,本标段全长300米。要紧技术标准道路等级:城市I级支路设计时速:V=40kmh路面类型:水泥混凝土路面道路设计荷载:BZZ-100地震基本烈度:6度路面抗滑标准为:构造造深度TDMO.6mm2、道路横断面设计总宽为27m,工程内容有道路、给排水、电力、电信、道路照明、燃气工程。其道路横断面构成为:1.0m土路基+3.5m

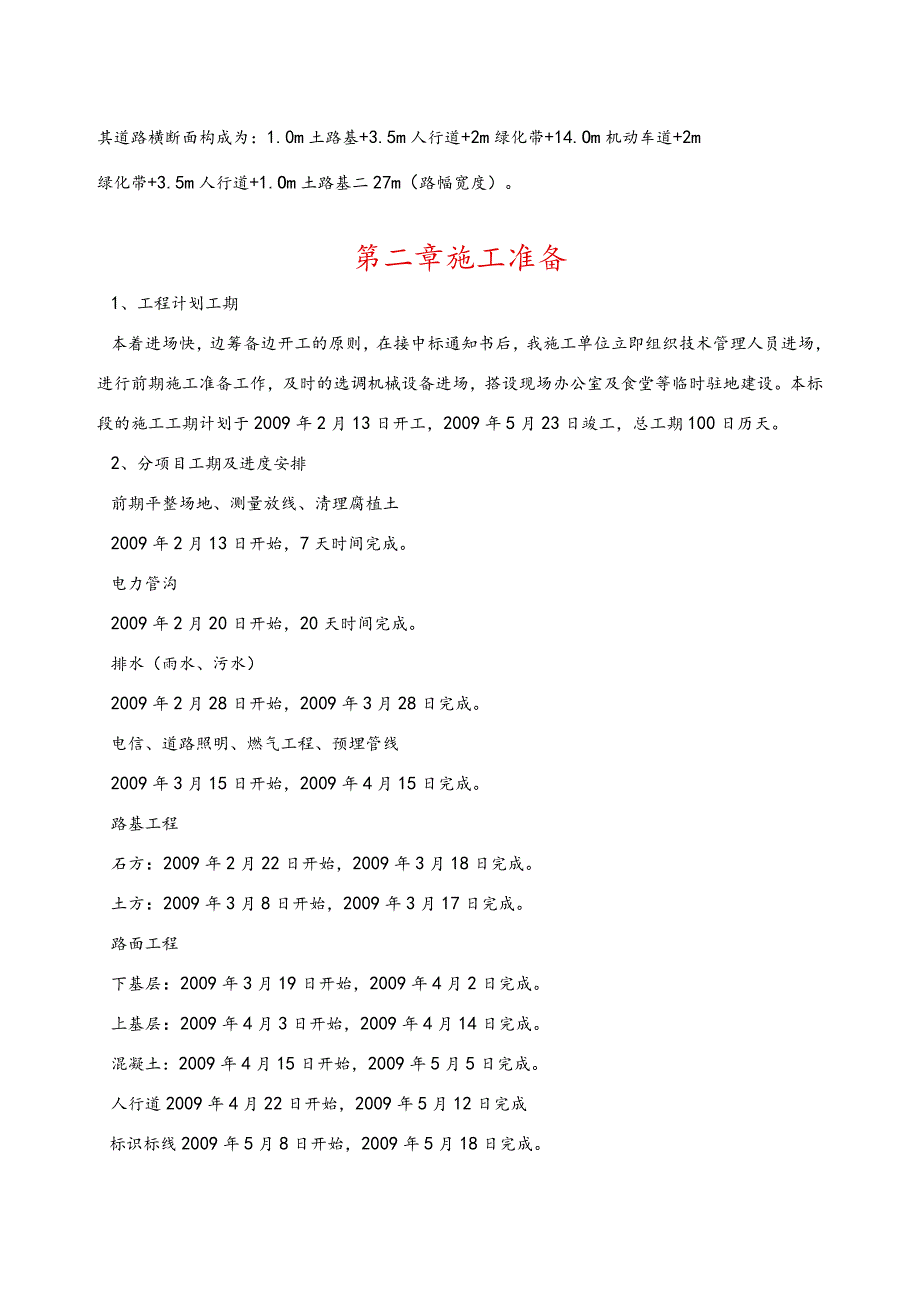

3、人行道+2m绿化带+14.Om机动车道+2m绿化带+3.5m人行道+1.Om土路基二27m(路幅宽度)。第二章施工准备1、工程计划工期本着进场快,边筹备边开工的原则,在接中标通知书后,我施工单位立即组织技术管理人员进场,进行前期施工准备工作,及时的选调机械设备进场,搭设现场办公室及食堂等临时驻地建设。本标段的施工工期计划于2009年2月13日开工,2009年5月23日竣工,总工期100日历天。2、分项目工期及进度安排前期平整场地、测量放线、清理腐植土2009年2月13日开始,7天时间完成。电力管沟2009年2月20日开始,20天时间完成。排水(雨水、污水)2009年2月28日开始,2009年3
4、月28日完成。电信、道路照明、燃气工程、预埋管线2009年3月15日开始,2009年4月15日完成。路基工程石方:2009年2月22日开始,2009年3月18日完成。土方:2009年3月8日开始,2009年3月17日完成。路面工程下基层:2009年3月19日开始,2009年4月2日完成。上基层:2009年4月3日开始,2009年4月14日完成。混凝土:2009年4月15日开始,2009年5月5日完成。人行道2009年4月22日开始,2009年5月12日完成标识标线2009年5月8日开始,2009年5月18日完成。收尾脸收2009年4月19日开始,2009年5月21日完成3、人员与设备动员我单位

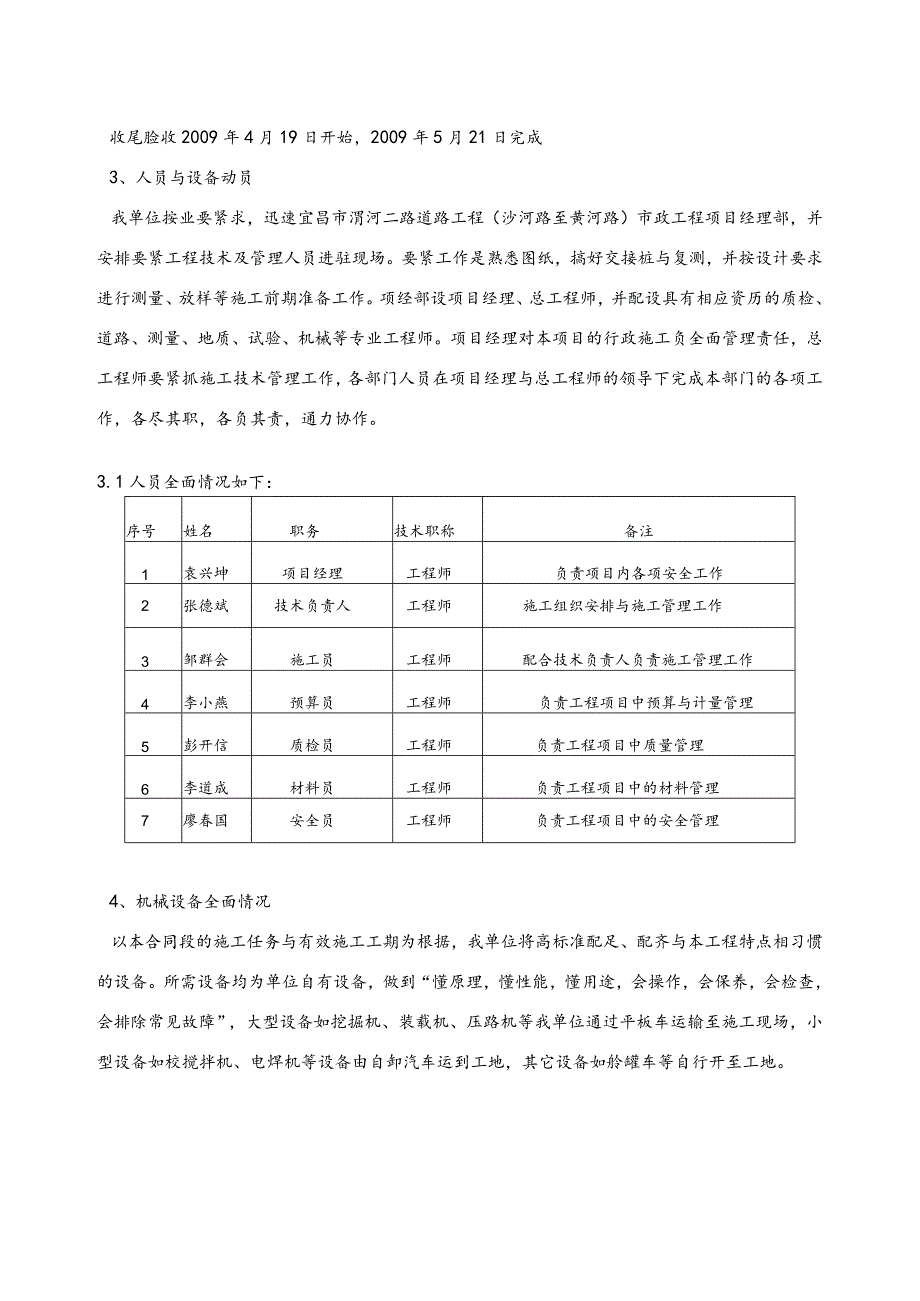

5、按业要紧求,迅速宜昌市渭河二路道路工程(沙河路至黄河路)市政工程项目经理部,并安排要紧工程技术及管理人员进驻现场。要紧工作是熟悉图纸,搞好交接桩与复测,并按设计要求进行测量、放样等施工前期准备工作。项经部设项目经理、总工程师,并配设具有相应资历的质检、道路、测量、地质、试验、机械等专业工程师。项目经理对本项目的行政施工负全面管理责任,总工程师要紧抓施工技术管理工作,各部门人员在项目经理与总工程师的领导下完成本部门的各项工作,各尽其职,各负其责,通力协作。3.1人员全面情况如下:序号姓名职务技术职称备注1袁兴坤项目经理工程师负责项目内各项安全工作2张德斌技术负责人工程师施工组织安排与施工管理工作
6、3邹群会施工员工程师配合技术负责人负责施工管理工作4李小燕预算员工程师负责工程项目中预算与计量管理5彭开信质检员工程师负责工程项目中质量管理6李道成材料员工程师负责工程项目中的材料管理7廖春国安全员工程师负责工程项目中的安全管理4、机械设备全面情况以本合同段的施工任务与有效施工工期为根据,我单位将高标准配足、配齐与本工程特点相习惯的设备。所需设备均为单位自有设备,做到“懂原理,懂性能,懂用途,会操作,会保养,会检查,会排除常见故障”,大型设备如挖掘机、装载机、压路机等我单位通过平板车运输至施工现场,小型设备如校搅拌机、电焊机等设备由自卸汽车运到工地,其它设备如舲罐车等自行开至工地。2.1根据该
7、合同段工程量及工期要求,我合同段为本项目配套了下列机械设备:序号设备名称型号单位数量备注1挖掘机现代1.0立方米台12推土机天津产移山120台13压路机洛阳LSS18T台14空压机3.5立方米台26装载机ZL50台17锯缝机(割缝机)XHQI-83-Ill台19运输车15吨台510搅拌机350B台111手扶振动压路机YZSO.6台212平面钢模5mmm210013钢筋切断机40(mm)台114钢筋弯曲机40(mm)台115摊铺机徐工台15、要紧临时设施5、1驻地建设项目部驻地租设在0+120左侧空地内,为临时修建平房,面积为150m2,设计工地办公室、食堂、材料仓库、值班室等,生活临时设施场地
