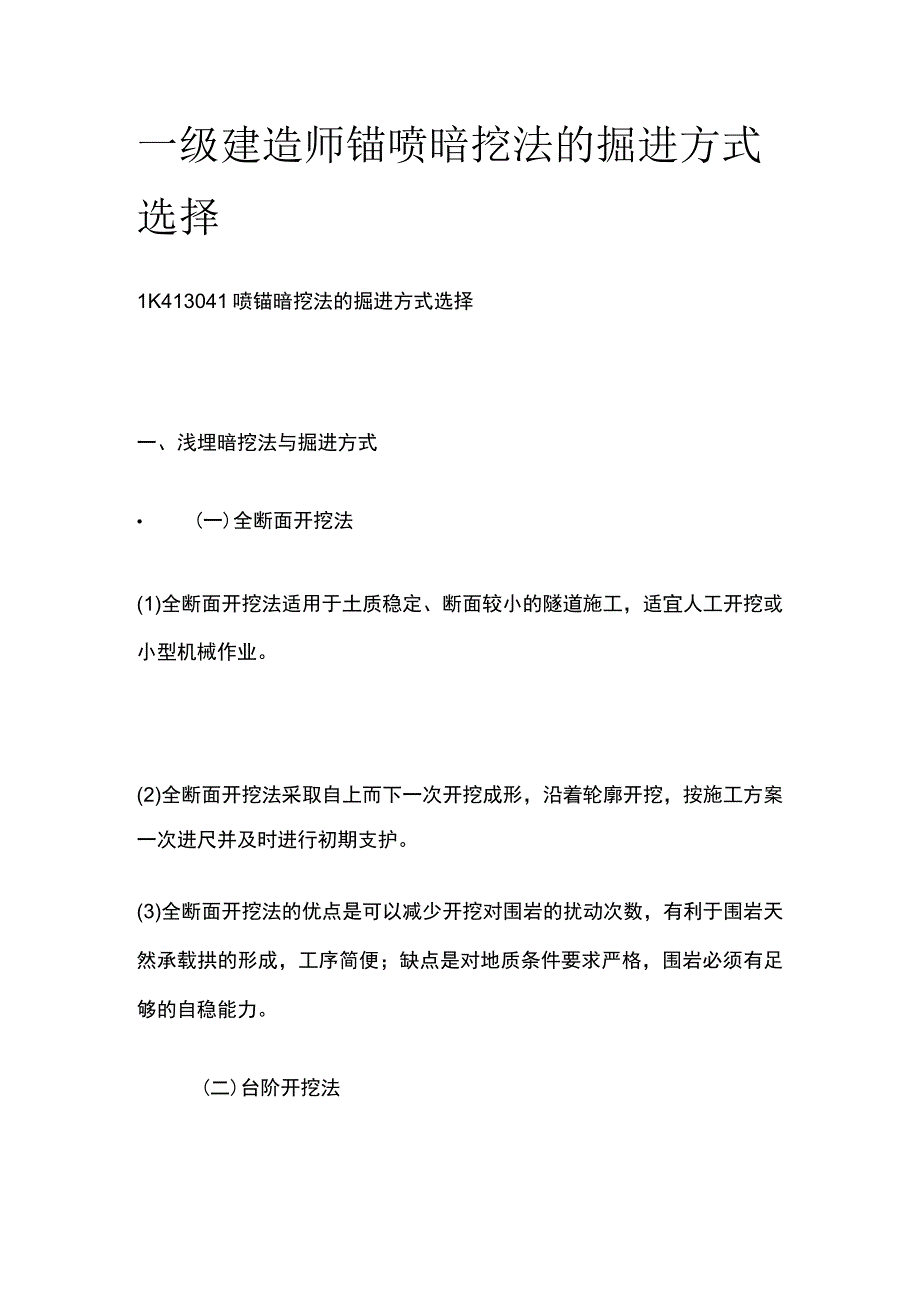

1、一级建造师锚喷暗挖法的掘进方式选择1K413041喷锚暗挖法的掘进方式选择一、浅埋暗挖法与掘进方式(一)全断面开挖法(1)全断面开挖法适用于土质稳定、断面较小的隧道施工,适宜人工开挖或小型机械作业。(2)全断面开挖法采取自上而下一次开挖成形,沿着轮廓开挖,按施工方案一次进尺并及时进行初期支护。(3)全断面开挖法的优点是可以减少开挖对围岩的扰动次数,有利于围岩天然承载拱的形成,工序简便;缺点是对地质条件要求严格,围岩必须有足够的自稳能力。(二)台阶开挖法(2)台阶开挖法将结构断面分成两个以上部分,即分成上下两个工作面或几个工作面,分步开挖。正台阶法能较早使支护闭合,有利于控制其结构变形及由此引起

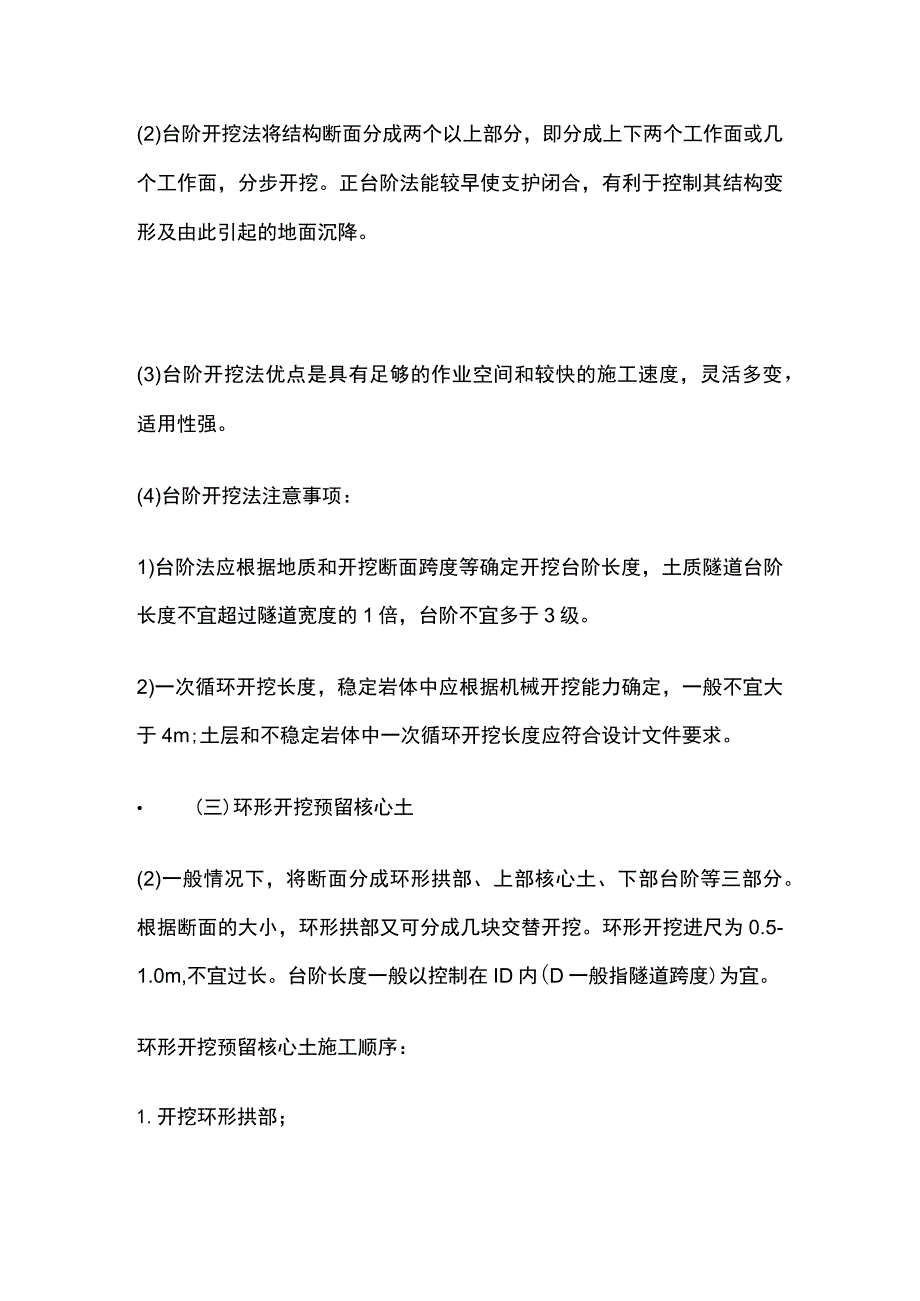

2、的地面沉降。(3)台阶开挖法优点是具有足够的作业空间和较快的施工速度,灵活多变,适用性强。(4)台阶开挖法注意事项:1)台阶法应根据地质和开挖断面跨度等确定开挖台阶长度,土质隧道台阶长度不宜超过隧道宽度的1倍,台阶不宜多于3级。2)一次循环开挖长度,稳定岩体中应根据机械开挖能力确定,一般不宜大于4m;土层和不稳定岩体中一次循环开挖长度应符合设计文件要求。(三)环形开挖预留核心土(2)一般情况下,将断面分成环形拱部、上部核心土、下部台阶等三部分。根据断面的大小,环形拱部又可分成几块交替开挖。环形开挖进尺为0.5-1.0m,不宜过长。台阶长度一般以控制在ID内(D一般指隧道跨度)为宜。环形开挖预留

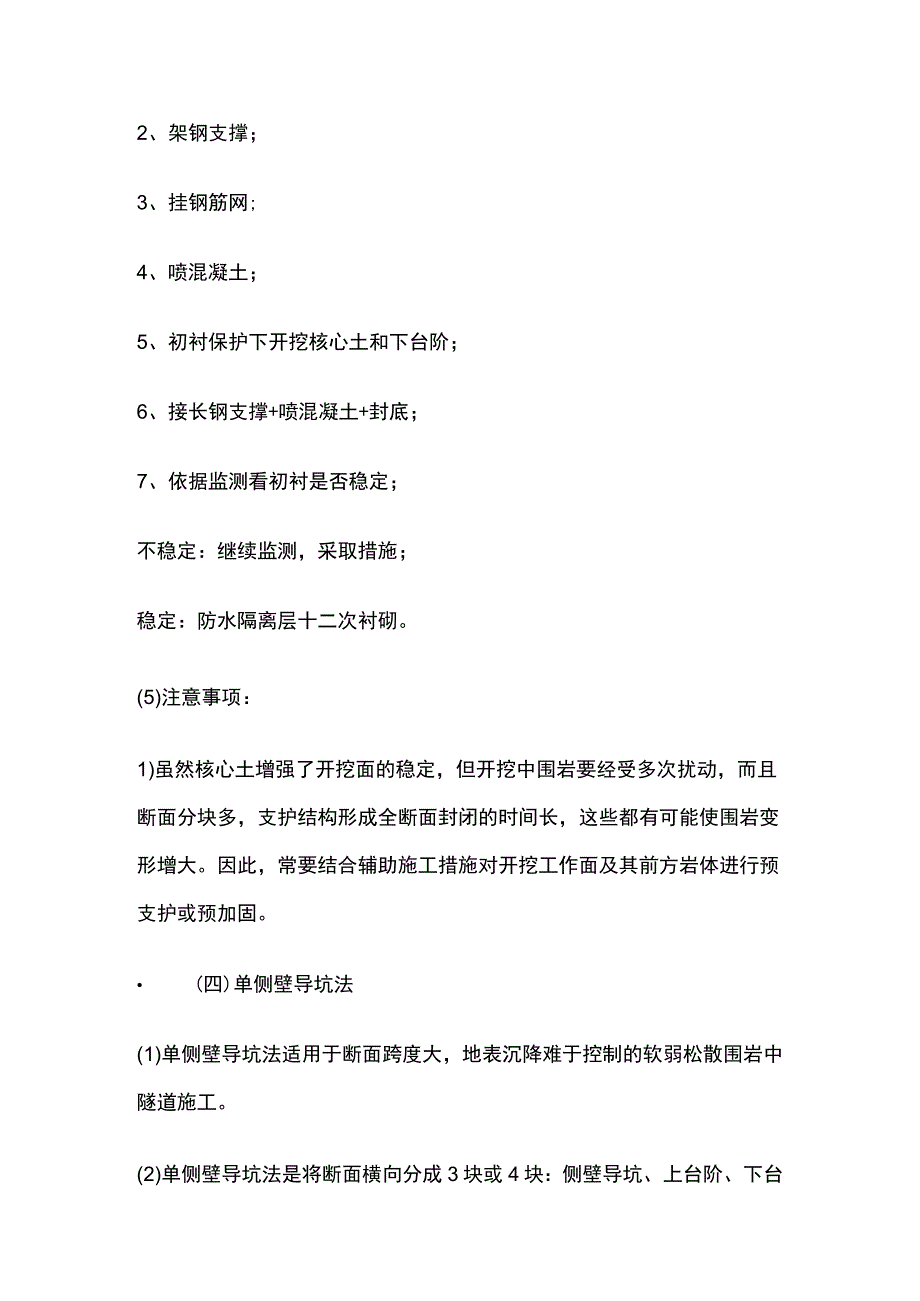

3、核心土施工顺序:1.开挖环形拱部;2、架钢支撑;3、挂钢筋网;4、喷混凝土;5、初衬保护下开挖核心土和下台阶;6、接长钢支撑+喷混凝土+封底;7、依据监测看初衬是否稳定;不稳定:继续监测,采取措施;稳定:防水隔离层十二次衬砌。(5)注意事项:1)虽然核心土增强了开挖面的稳定,但开挖中围岩要经受多次扰动,而且断面分块多,支护结构形成全断面封闭的时间长,这些都有可能使围岩变形增大。因此,常要结合辅助施工措施对开挖工作面及其前方岩体进行预支护或预加固。 (四)单侧壁导坑法(1)单侧壁导坑法适用于断面跨度大,地表沉降难于控制的软弱松散围岩中隧道施工。(2)单侧壁导坑法是将断面横向分成3块或4块:侧壁导
4、坑、上台阶、下台阶。(3)一般情况下侧壁导坑宽度不宜超过0.5倍洞宽,高度以到起拱线为宜,这样导坑可分二次开挖和支护,不需要架设工作平台,人工架立钢支撑也较方便。 (五)双侧壁导坑法(3)施工顺序:开挖一侧导坑,并及时地将其初期支护闭合。相隔适当距离后开挖另一侧导坑,并建造初期支护。开挖上部核心土,建造拱部初期支护,拱脚支承在两侧壁导坑的初期支护上。开挖下台阶,建造底部的初期支护,使初期支护全断面闭合。拆除导坑临空部分的初期支护。施作内层衬砌。(4)优缺点:1)双侧壁导坑法虽然开挖断面分块多,扰动大,初次支护全断面闭合的时间长,但每个分块都是在开挖后立即各自闭合的,所以在施工中间变形几乎不发展
5、。现场实测结果表明,双侧壁导坑法所引起的地表沉降仅为短台阶法的l2o2)双侧壁导坑法施工较为安全,但速度较慢,成本较高。(六)中隔壁法和交叉中隔壁法(1)中隔壁法也称CD工法,主要适用于地层较差、岩体不稳定且地面沉降要求严格的地下工程施工。(2)CD工法不能满足要求时,可在CD工法基础上加设临时仰拱,即所谓的交叉中隔壁法(CRD工法)。仰拱:临时结构,为改善上部支撑结构受力条件,隧道底部反向设置的拱形结构。仰拱的作用1.传递荷载作用隧道上部的地层压力传递到地下,抵抗隧道下部传来的反力。2、封闭作用封闭围岩,防止围岩变形过大,提高整体承载力。3、支撑作用增加底部和侧墙部的支撑抵抗力,增加了结构稳
