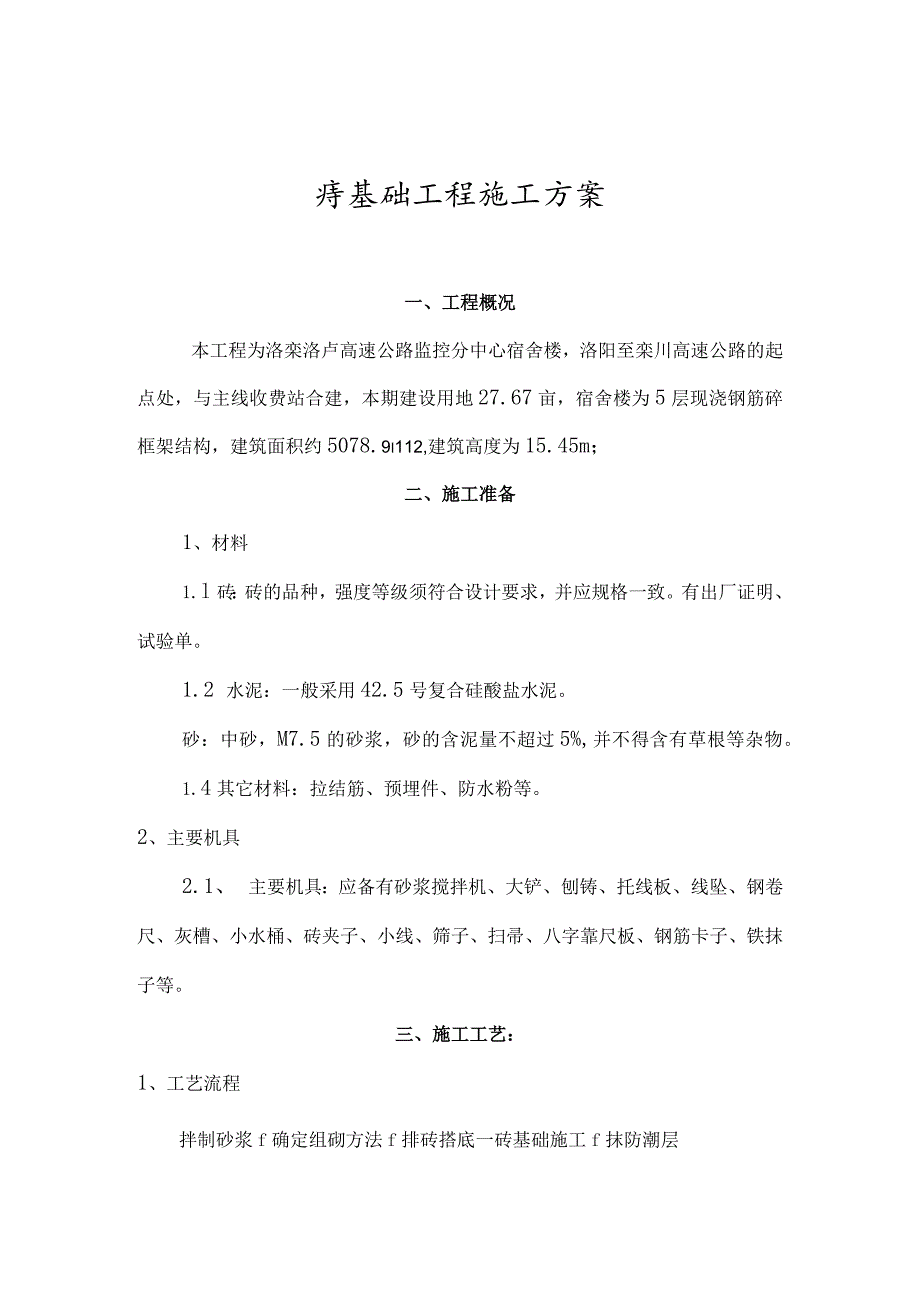

1、痔基础工程施工方案一、工程概况本工程为洛栾洛卢高速公路监控分中心宿舍楼,洛阳至栾川高速公路的起点处,与主线收费站合建,本期建设用地27.67亩,宿舍楼为5层现浇钢筋碎框架结构,建筑面积约5078.9i112,建筑高度为15.45m;二、施工准备1、材料1.l砖:砖的品种,强度等级须符合设计要求,并应规格一致。有出厂证明、试验单。1.2 水泥:一般采用42.5号复合硅酸盐水泥。砂:中砂,M7.5的砂浆,砂的含泥量不超过5%,并不得含有草根等杂物。1.4其它材料:拉结筋、预埋件、防水粉等。2、主要机具2.1、 主要机具:应备有砂浆搅拌机、大铲、刨铸、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线

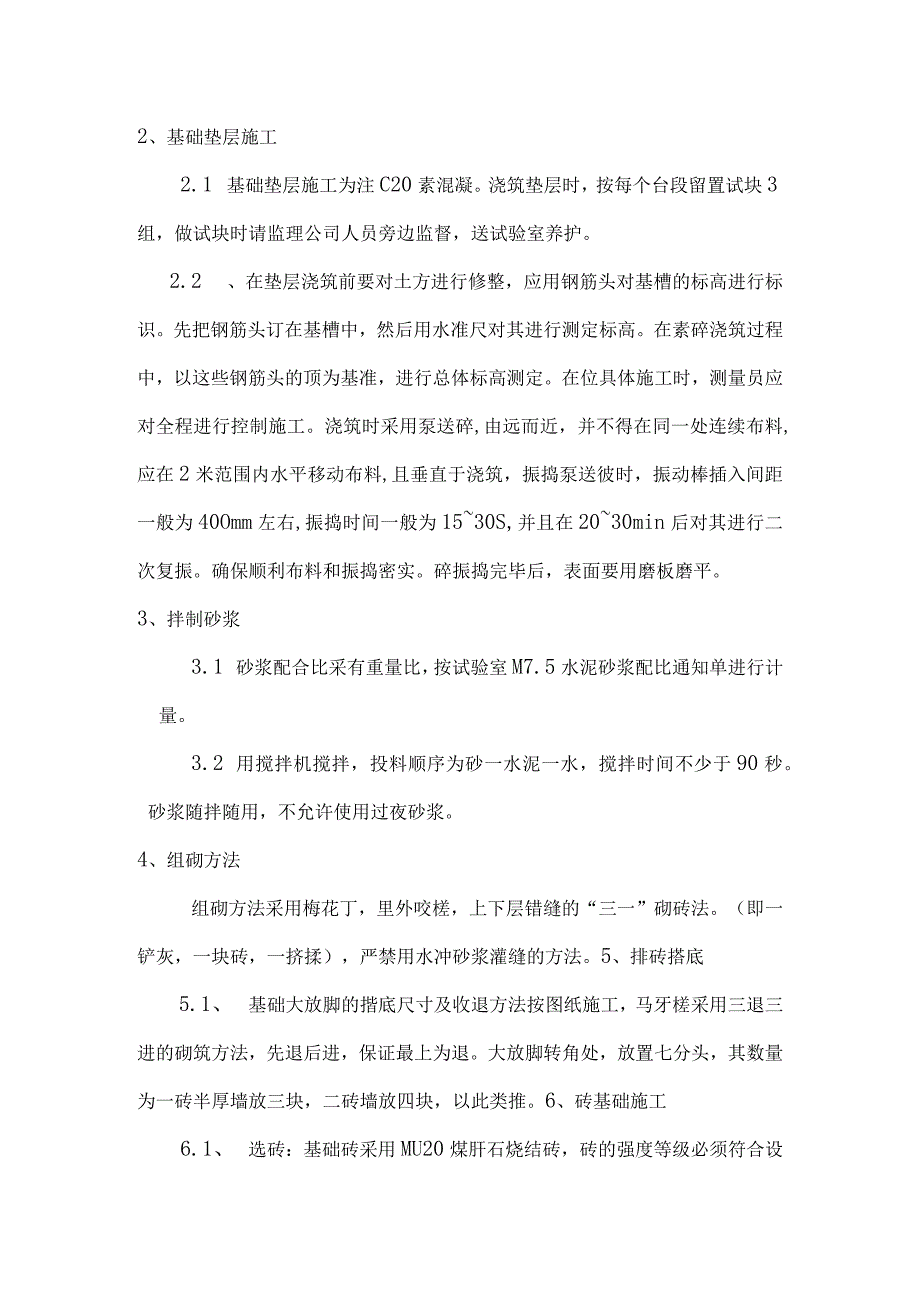

2、、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等。三、施工工艺:1、工艺流程拌制砂浆f确定组砌方法f排砖搭底一砖基础施工f抹防潮层2、基础垫层施工2.1 基础垫层施工为注C20素混凝。浇筑垫层时,按每个台段留置试块3组,做试块时请监理公司人员旁边监督,送试验室养护。2.2 、在垫层浇筑前要对土方进行修整,应用钢筋头对基槽的标高进行标识。先把钢筋头订在基槽中,然后用水准尺对其进行测定标高。在素碎浇筑过程中,以这些钢筋头的顶为基准,进行总体标高测定。在位具体施工时,测量员应对全程进行控制施工。浇筑时采用泵送碎,由远而近,并不得在同一处连续布料,应在2米范围内水平移动布料,且垂直于浇筑,振捣泵送彼时,振
3、动棒插入间距一般为40Omm左右,振捣时间一般为1530S,并且在2030min后对其进行二次复振。确保顺利布料和振捣密实。碎振捣完毕后,表面要用磨板磨平。3、拌制砂浆3.1 砂浆配合比采有重量比,按试验室M7.5水泥砂浆配比通知单进行计量。3.2 用搅拌机搅拌,投料顺序为砂一水泥一水,搅拌时间不少于90秒。砂浆随拌随用,不允许使用过夜砂浆。4、组砌方法组砌方法采用梅花丁,里外咬槎,上下层错缝的“三一”砌砖法。(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。5、排砖搭底5.1、 基础大放脚的揩底尺寸及收退方法按图纸施工,马牙槎采用三退三进的砌筑方法,先退后进,保证最上为退。大放脚转角处

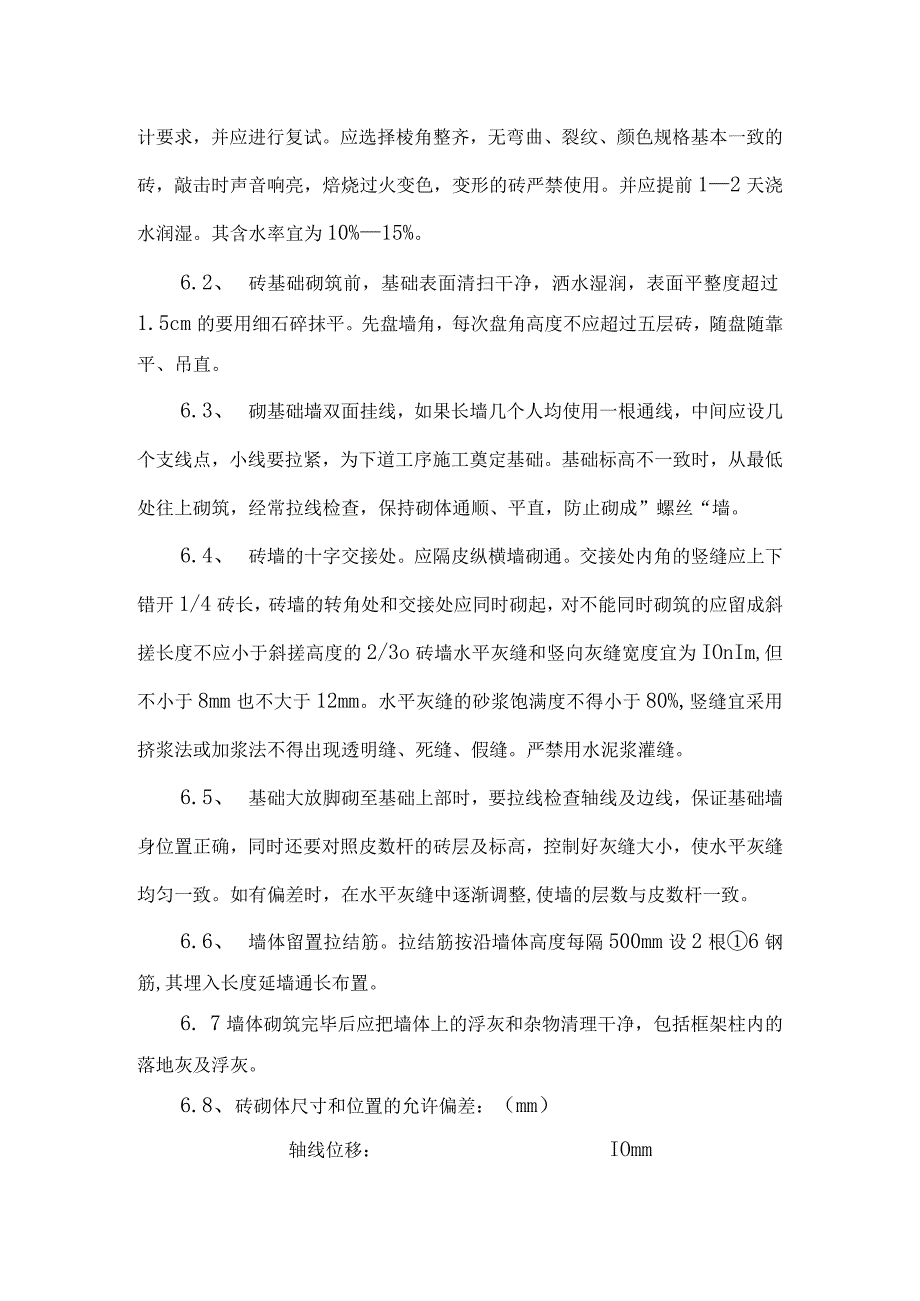

4、,放置七分头,其数量为一砖半厚墙放三块,二砖墙放四块,以此类推。6、砖基础施工6.1、 选砖:基础砖采用MU20煤肝石烧结砖,砖的强度等级必须符合设计要求,并应进行复试。应选择棱角整齐,无弯曲、裂纹、颜色规格基本一致的砖,敲击时声音响亮,焙烧过火变色,变形的砖严禁使用。并应提前12天浇水润湿。其含水率宜为10%15%。6.2、 砖基础砌筑前,基础表面清扫干净,洒水湿润,表面平整度超过1.5cm的要用细石碎抹平。先盘墙角,每次盘角高度不应超过五层砖,随盘随靠平、吊直。6.3、 砌基础墙双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,为下道工序施工奠定基础。基础标高不一致时
5、,从最低处往上砌筑,经常拉线检查,保持砌体通顺、平直,防止砌成”螺丝“墙。6.4、 砖墙的十字交接处。应隔皮纵横墙砌通。交接处内角的竖缝应上下错开1/4砖长,砖墙的转角处和交接处应同时砌起,对不能同时砌筑的应留成斜搓长度不应小于斜搓高度的2/3o砖墙水平灰缝和竖向灰缝宽度宜为IOnIm,但不小于8mm也不大于12mm。水平灰缝的砂浆饱满度不得小于80%,竖缝宜采用挤浆法或加浆法不得出现透明缝、死缝、假缝。严禁用水泥浆灌缝。6.5、 基础大放脚砌至基础上部时,要拉线检查轴线及边线,保证基础墙身位置正确,同时还要对照皮数杆的砖层及标高,控制好灰缝大小,使水平灰缝均匀一致。如有偏差时,在水平灰缝中逐
