地基振冲加固施工方案(全).docx
《地基振冲加固施工方案(全).docx》由会员分享,可在线阅读,更多相关《地基振冲加固施工方案(全).docx(5页珍藏版)》请在第壹文秘上搜索。

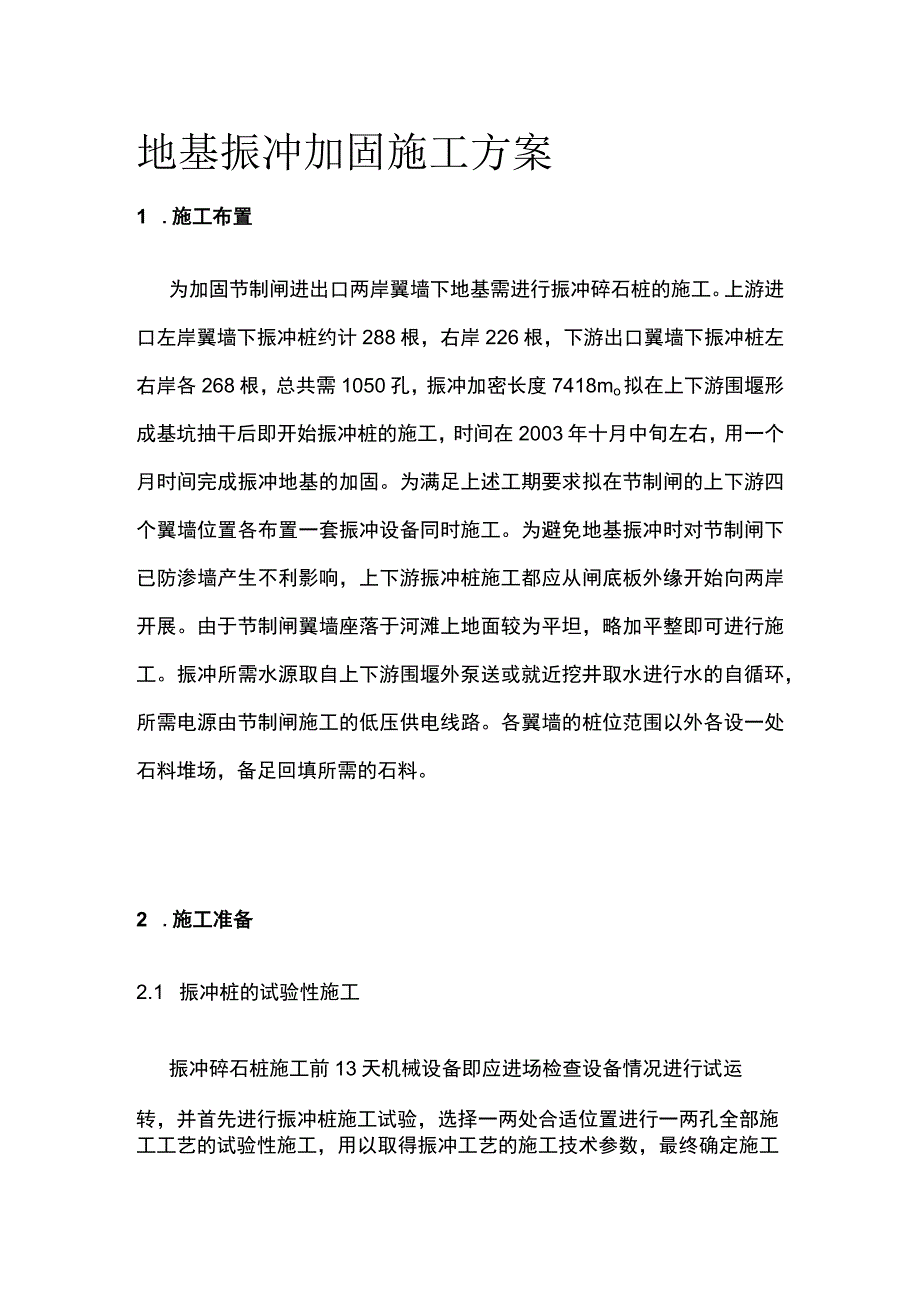

1、地基振冲加固施工方案1 .施工布置为加固节制闸进出口两岸翼墙下地基需进行振冲碎石桩的施工。上游进口左岸翼墙下振冲桩约计288根,右岸226根,下游出口翼墙下振冲桩左右岸各268根,总共需1050孔,振冲加密长度7418mo拟在上下游围堰形成基坑抽干后即开始振冲桩的施工,时间在2003年十月中旬左右,用一个月时间完成振冲地基的加固。为满足上述工期要求拟在节制闸的上下游四个翼墙位置各布置一套振冲设备同时施工。为避免地基振冲时对节制闸下已防渗墙产生不利影响,上下游振冲桩施工都应从闸底板外缘开始向两岸开展。由于节制闸翼墙座落于河滩上地面较为平坦,略加平整即可进行施工。振冲所需水源取自上下游围堰外泵送或

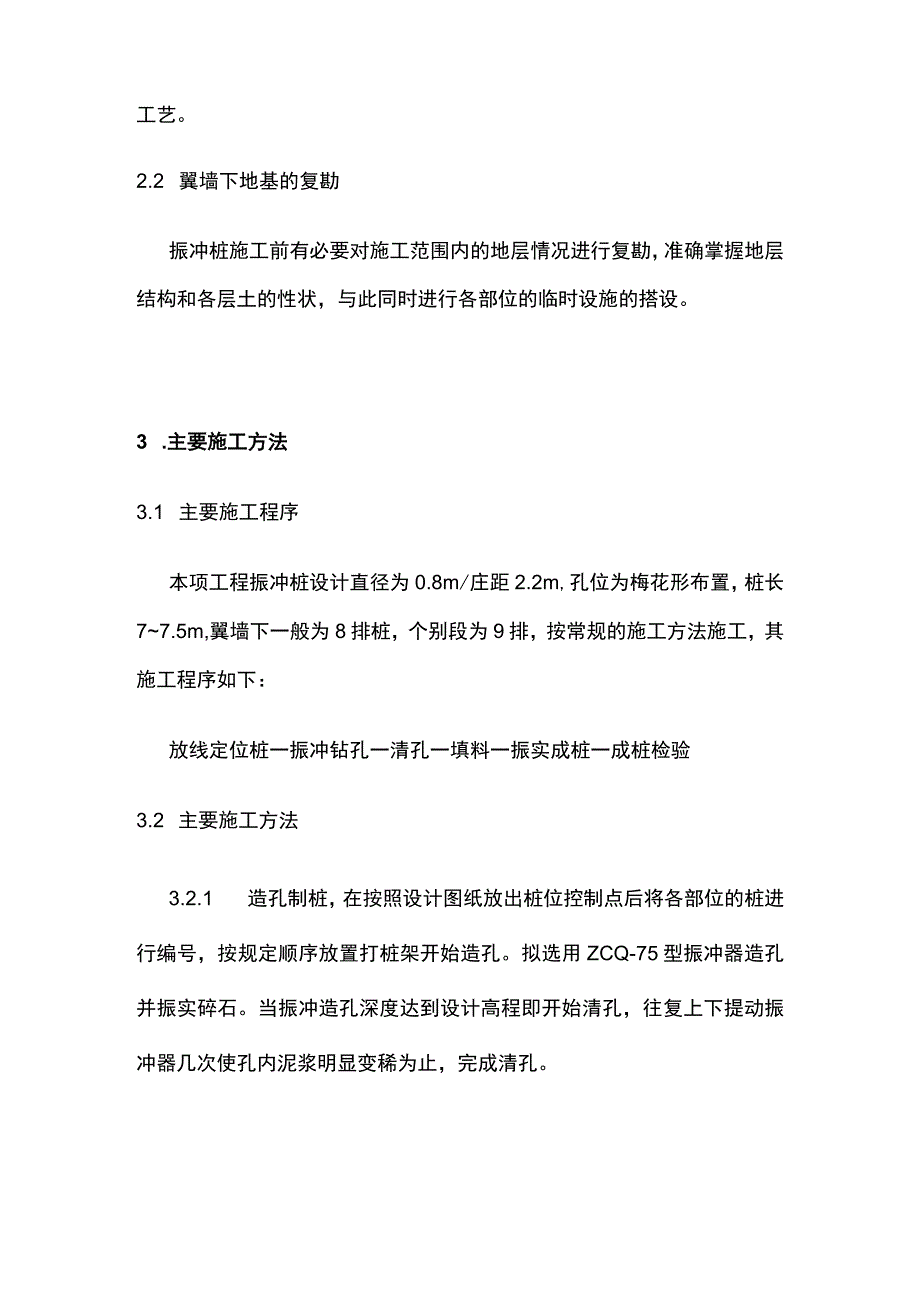

2、就近挖井取水进行水的自循环,所需电源由节制闸施工的低压供电线路。各翼墙的桩位范围以外各设一处石料堆场,备足回填所需的石料。2 .施工准备2.1 振冲桩的试验性施工振冲碎石桩施工前13天机械设备即应进场检查设备情况进行试运转,并首先进行振冲桩施工试验,选择一两处合适位置进行一两孔全部施工工艺的试验性施工,用以取得振冲工艺的施工技术参数,最终确定施工工艺。2.2 翼墙下地基的复勘振冲桩施工前有必要对施工范围内的地层情况进行复勘,准确掌握地层结构和各层土的性状,与此同时进行各部位的临时设施的搭设。3 .主要施工方法3.1 主要施工程序本项工程振冲桩设计直径为0.8m/庄距2.2m,孔位为梅花形布置,

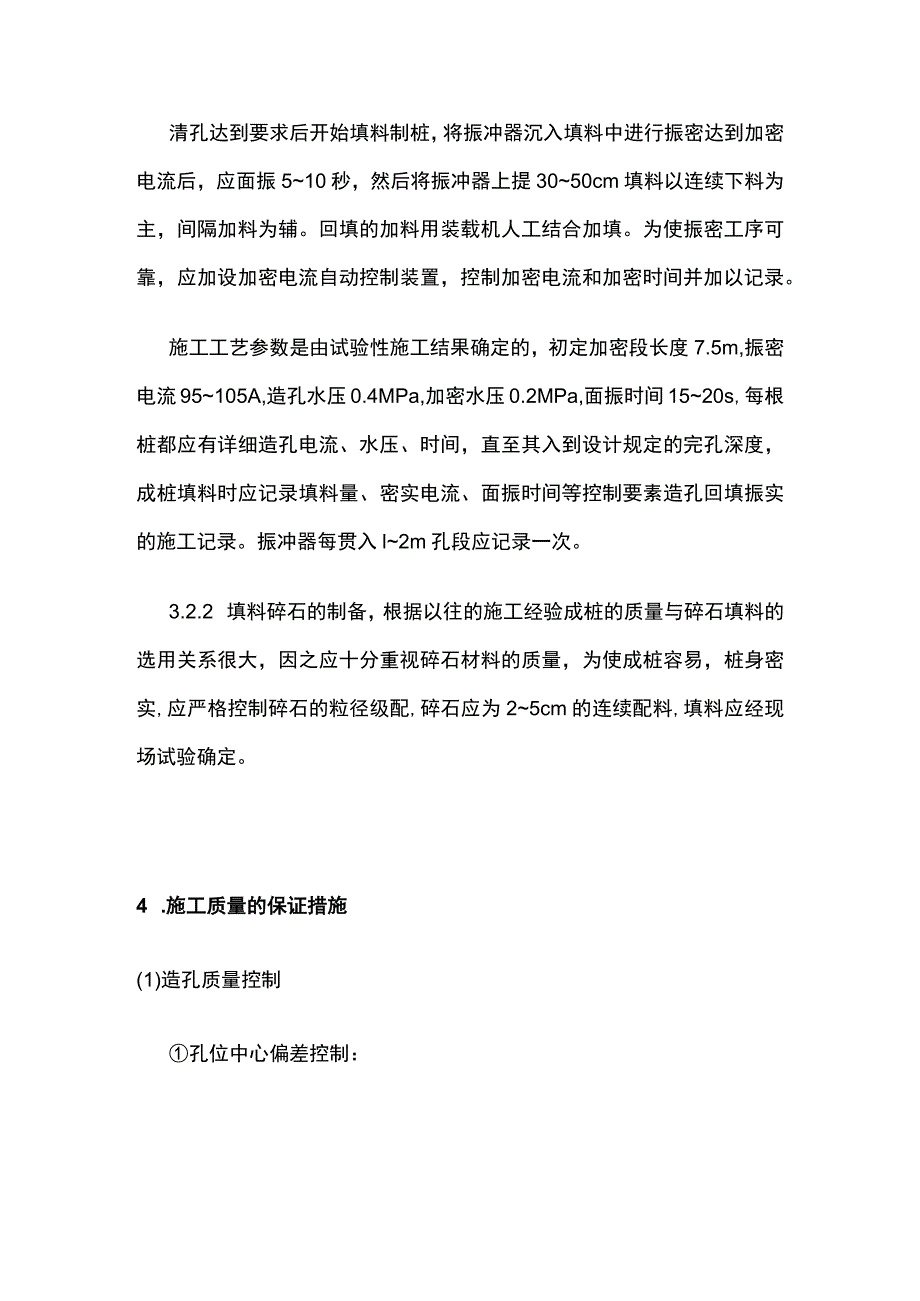

3、桩长77.5m,翼墙下一般为8排桩,个别段为9排,按常规的施工方法施工,其施工程序如下:放线定位桩一振冲钻孔一清孔一填料一振实成桩一成桩检验3.2 主要施工方法3.2.1 造孔制桩,在按照设计图纸放出桩位控制点后将各部位的桩进行编号,按规定顺序放置打桩架开始造孔。拟选用ZCQ-75型振冲器造孔并振实碎石。当振冲造孔深度达到设计高程即开始清孔,往复上下提动振冲器几次使孔内泥浆明显变稀为止,完成清孔。清孔达到要求后开始填料制桩,将振冲器沉入填料中进行振密达到加密电流后,应面振510秒,然后将振冲器上提3050cm填料以连续下料为主,间隔加料为辅。回填的加料用装载机人工结合加填。为使振密工序可靠,应
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 地基 加固 施工 方案
