模板工程施工.docx
《模板工程施工.docx》由会员分享,可在线阅读,更多相关《模板工程施工.docx(2页珍藏版)》请在第壹文秘上搜索。

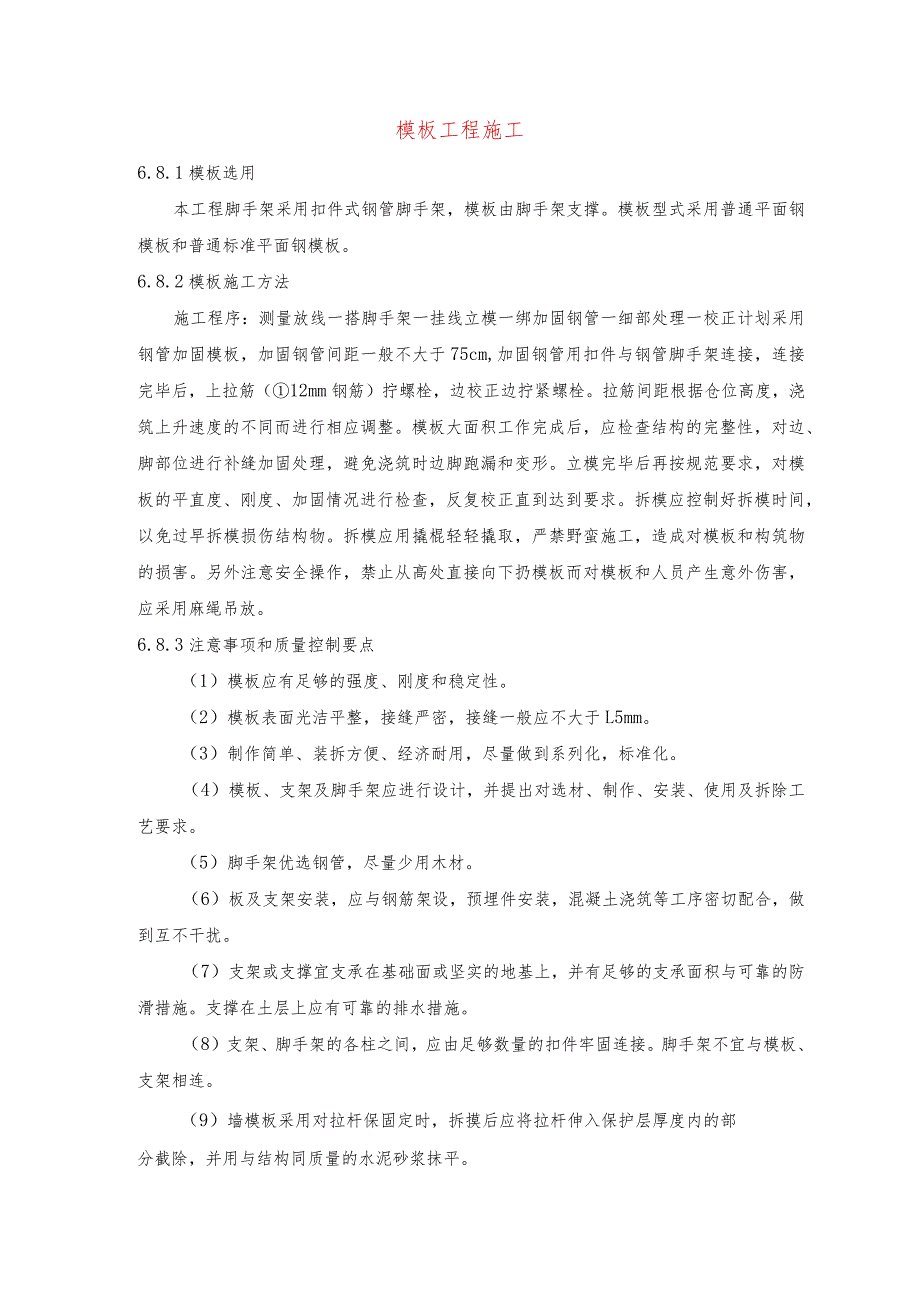

1、模板工程施工6.8.1模板选用本工程脚手架采用扣件式钢管脚手架,模板由脚手架支撑。模板型式采用普通平面钢模板和普通标准平面钢模板。6.8.2模板施工方法施工程序:测量放线一搭脚手架一挂线立模一绑加固钢管一细部处理一校正计划采用钢管加固模板,加固钢管间距一般不大于75cm,加固钢管用扣件与钢管脚手架连接,连接完毕后,上拉筋(12mm钢筋)拧螺栓,边校正边拧紧螺栓。拉筋间距根据仓位高度,浇筑上升速度的不同而进行相应调整。模板大面积工作完成后,应检查结构的完整性,对边、脚部位进行补缝加固处理,避免浇筑时边脚跑漏和变形。立模完毕后再按规范要求,对模板的平直度、刚度、加固情况进行检查,反复校正直到达到要

2、求。拆模应控制好拆模时间,以免过早拆模损伤结构物。拆模应用撬棍轻轻撬取,严禁野蛮施工,造成对模板和构筑物的损害。另外注意安全操作,禁止从高处直接向下扔模板而对模板和人员产生意外伤害,应采用麻绳吊放。6.8.3注意事项和质量控制要点(1)模板应有足够的强度、刚度和稳定性。(2)模板表面光洁平整,接缝严密,接缝一般应不大于L5mm。(3)制作简单、装拆方便、经济耐用,尽量做到系列化,标准化。(4)模板、支架及脚手架应进行设计,并提出对选材、制作、安装、使用及拆除工艺要求。(5)脚手架优选钢管,尽量少用木材。(6)板及支架安装,应与钢筋架设,预埋件安装,混凝土浇筑等工序密切配合,做到互不干扰。(7)
