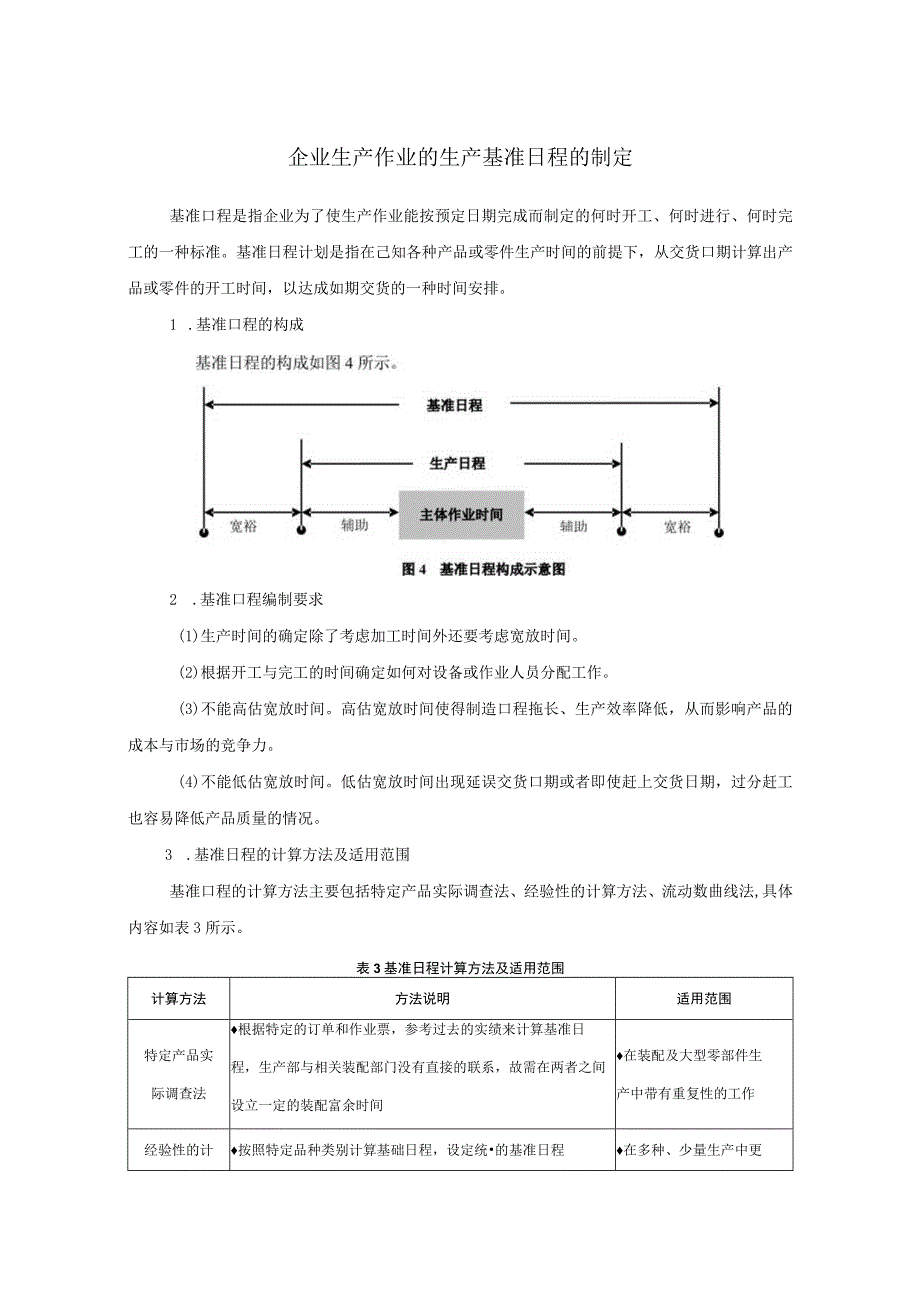

1、企业生产作业的生产基准日程的制定基准口程是指企业为了使生产作业能按预定日期完成而制定的何时开工、何时进行、何时完工的一种标准。基准日程计划是指在己知各种产品或零件生产时间的前提下,从交货口期计算出产品或零件的开工时间,以达成如期交货的一种时间安排。1 .基准口程的构成2 .基准口程编制要求(1)生产时间的确定除了考虑加工时间外还要考虑宽放时间。(2)根据开工与完工的时间确定如何对设备或作业人员分配工作。(3)不能高估宽放时间。高估宽放时间使得制造口程拖长、生产效率降低,从而影响产品的成本与市场的竞争力。(4)不能低估宽放时间。低估宽放时间出现延误交货口期或者即使赶上交货日期,过分赶工也容易降低

2、产品质量的情况。3 .基准日程的计算方法及适用范围基准口程的计算方法主要包括特定产品实际调查法、经验性的计算方法、流动数曲线法,具体内容如表3所示。表3基准日程计算方法及适用范围计算方法方法说明适用范围特定产品实际调查法根据特定的订单和作业票,参考过去的实绩来计算基准日程,生产部与相关装配部门没有直接的联系,故需在两者之间设立一定的装配富余时间在装配及大型零部件生产中带有重复性的工作经验性的计按照特定品种类别计算基础日程,设定统的基准日程在多种、少量生产中更算方法企业若有累计的实际数据,可以把这些零部件按类似品种分类,按各组各工序进行具有相当精确度的推断企业若无积累数据,只能根据现场生产主管的
