地铁施工计划表.docx
《地铁施工计划表.docx》由会员分享,可在线阅读,更多相关《地铁施工计划表.docx(7页珍藏版)》请在第壹文秘上搜索。

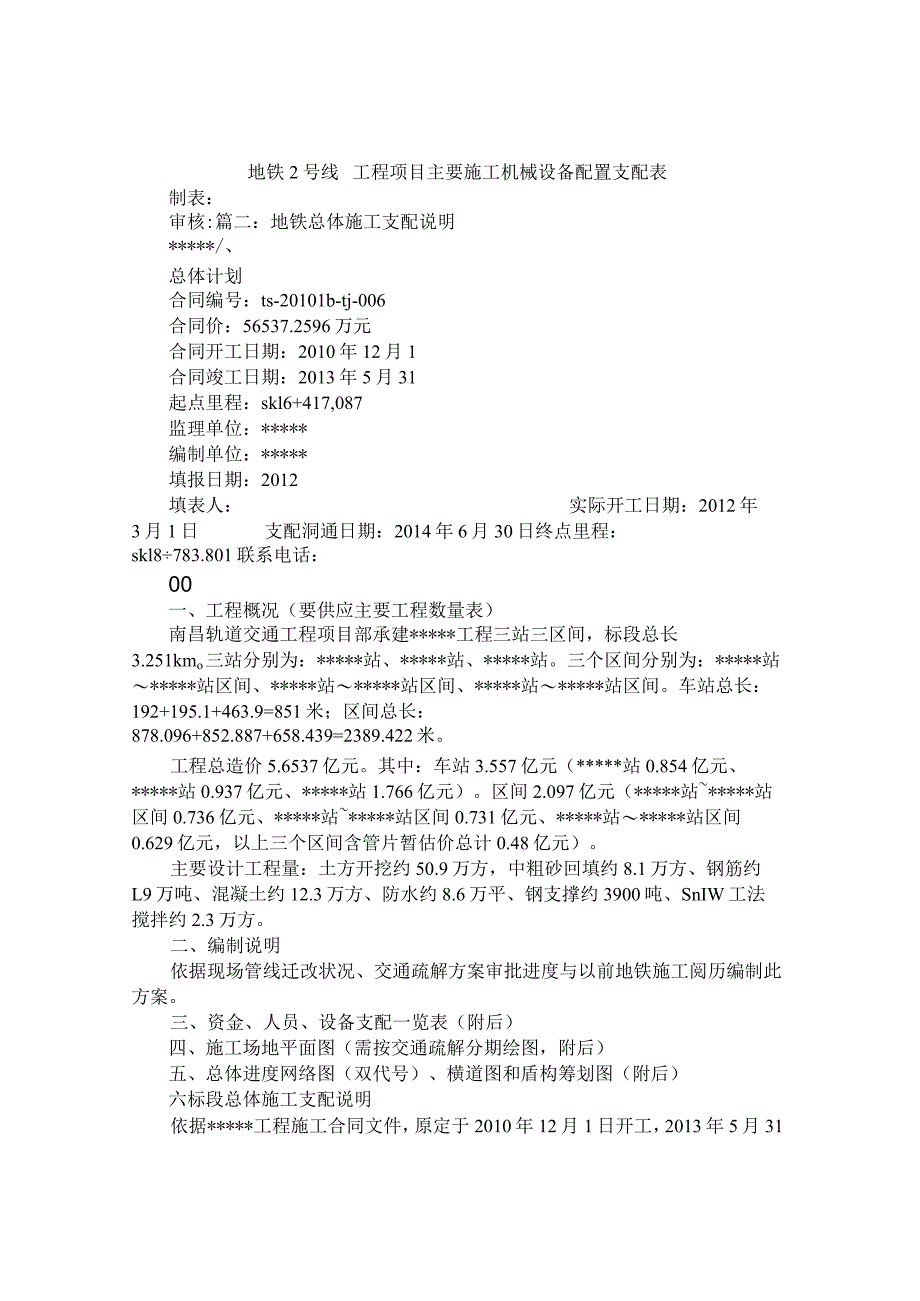

1、地铁2号线工程项目主要施工机械设备配置支配表制表:审核:篇二:地铁总体施工支配说明*/、总体计划合同编号:ts-20101b-tj-006合同价:56537.2596万元合同开工日期:2010年12月1合同竣工日期:2013年5月31起点里程:skl6+417,087监理单位:*编制单位:*填报日期:2012填表人:实际开工日期:2012年3月1日支配洞通日期:2014年6月30日终点里程:skl8783.801联系电话:00一、工程概况(要供应主要工程数量表)南昌轨道交通工程项目部承建*工程三站三区间,标段总长3.251kmo三站分别为:*站、*站、*站。三个区间分别为:*站*站区间、*站*
2、站区间、*站*站区间。车站总长:192+195.1+463.9=851米;区间总长:878.096+852.887+658.439=2389.422米。工程总造价5.6537亿元。其中:车站3.557亿元(*站0.854亿元、*站0.937亿元、*站1.766亿元)。区间2.097亿元(*站*站区间0.736亿元、*站*站区间0.731亿元、*站*站区间0.629亿元,以上三个区间含管片暂估价总计0.48亿元)。主要设计工程量:土方开挖约50.9万方,中粗砂回填约8.1万方、钢筋约L9万吨、混凝土约12.3万方、防水约8.6万平、钢支撑约3900吨、SnIW工法搅拌约2.3万方。二、编制说明依
3、据现场管线迁改状况、交通疏解方案审批进度与以前地铁施工阅历编制此方案。三、资金、人员、设备支配一览表(附后)四、施工场地平面图(需按交通疏解分期绘图,附后)五、总体进度网络图(双代号)、横道图和盾构筹划图(附后)六标段总体施工支配说明依据*工程施工合同文件,原定于2010年12月1日开工,2013年5月31日完工。由于六标的管线迁改方案进度滞后,交通疏解方案始终未能通过审批。*站2012年2月28日起先围挡,支配2014年6月30日实现洞通。依据工程量和现场调查状况,结合我公司机械设备状况和施工阅历,在合理、科学支配进度与支配的同时,加大人力与物力的投入,赶抢工期,如推迟开工时间过长,则会实行

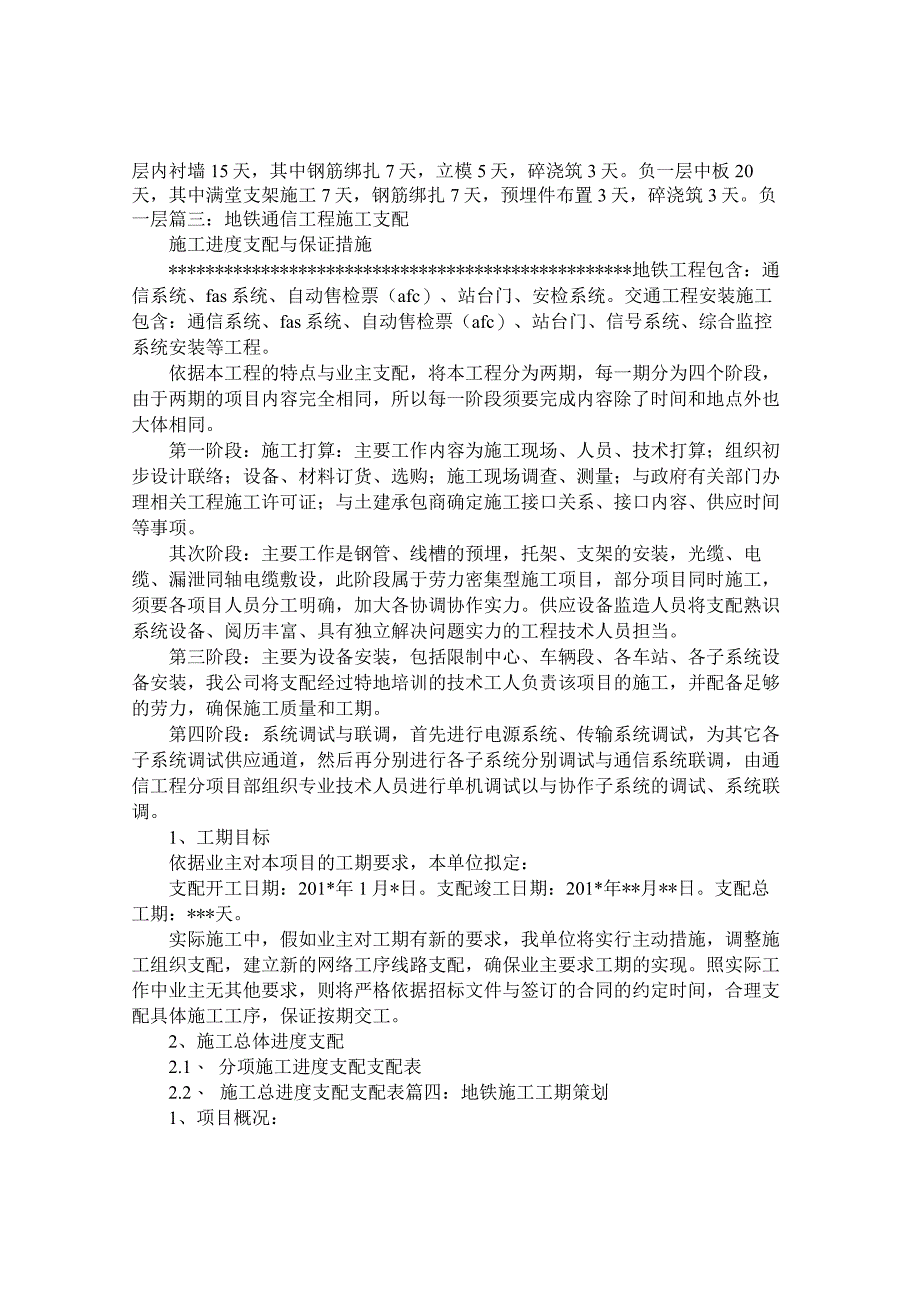

4、赶工措施保证按期完工。一、编制依据与说明本工期支配充分考虑我公司现有施工实力,尽可能增加施工机械、人员,并依据以下原则编制。1、由于目前*站和*站铺盖系统设计方案没有确定,导致施工方案的不确定性,编排工期存在肯定的不确定性。2、由于*站总长463.9米,为加快*站施工进度,*站设2个结构施工队伍;3、土石方开挖按每天承受最大外运实力720m3天计算;4、附属工程围护结构在车站主体结构施工完成后起先施工;二、施工总体支配本工程的重要位置确定了本工程的工期要科学紧凑,场地占用要尽可能缩短,在合理的时间内,完成工程的每一步工序。本着保证工程总工期,满意工程各时间节点要求的原则,在安排工程工期时,尽可

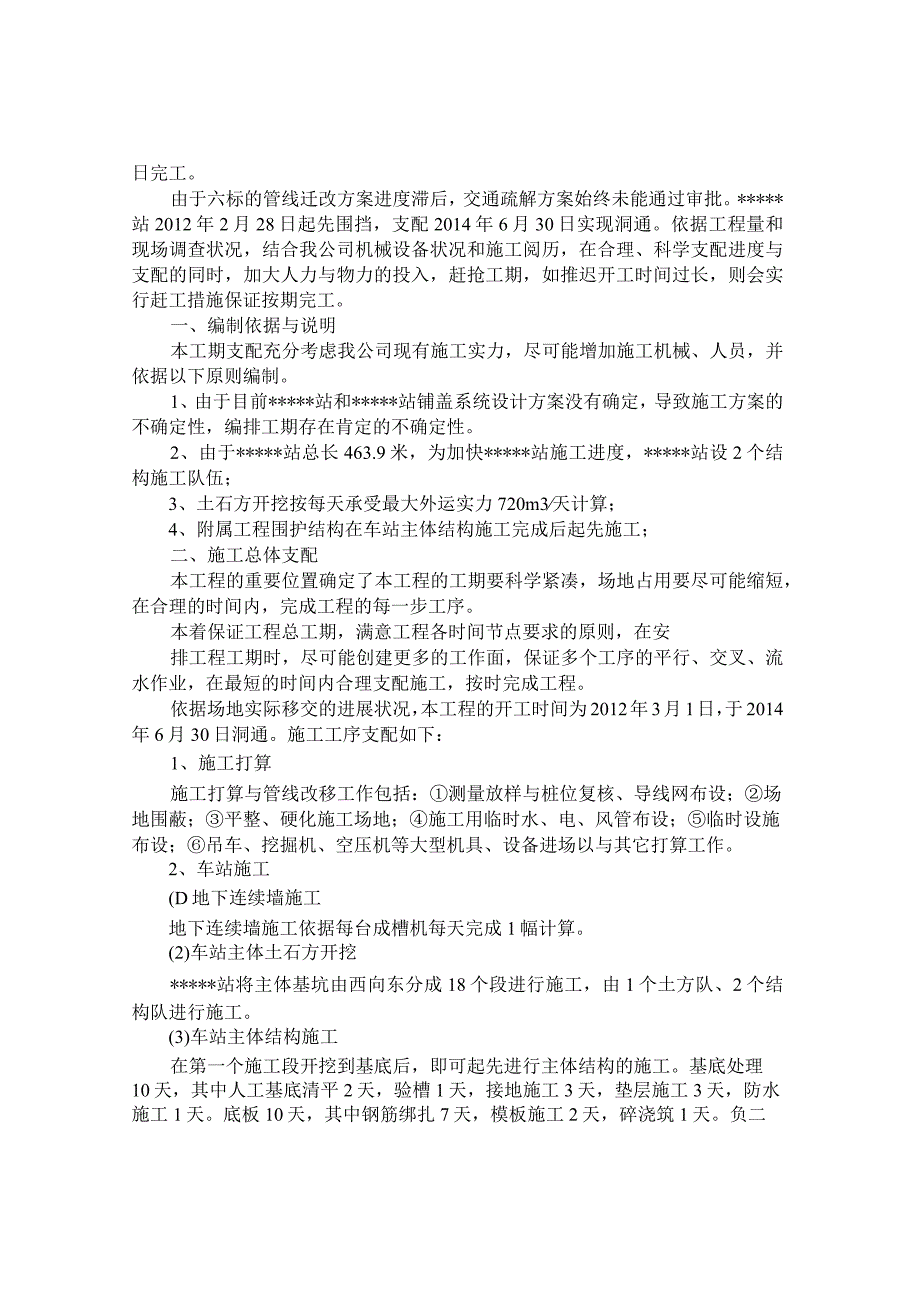

5、能创建更多的工作面,保证多个工序的平行、交叉、流水作业,在最短的时间内合理支配施工,按时完成工程。依据场地实际移交的进展状况,本工程的开工时间为2012年3月1日,于2014年6月30日洞通。施工工序支配如下:1、施工打算施工打算与管线改移工作包括:测量放样与桩位复核、导线网布设;场地围蔽;平整、硬化施工场地;施工用临时水、电、风管布设;临时设施布设;吊车、挖掘机、空压机等大型机具、设备进场以与其它打算工作。2、车站施工(D地下连续墙施工地下连续墙施工依据每台成槽机每天完成1幅计算。(2)车站主体土石方开挖*站将主体基坑由西向东分成18个段进行施工,由1个土方队、2个结构队进行施工。(3)车站
6、主体结构施工在第一个施工段开挖到基底后,即可起先进行主体结构的施工。基底处理10天,其中人工基底清平2天,验槽1天,接地施工3天,垫层施工3天,防水施工1天。底板10天,其中钢筋绑扎7天,模板施工2天,碎浇筑1天。负二层内衬墙15天,其中钢筋绑扎7天,立模5天,碎浇筑3天。负一层中板20天,其中满堂支架施工7天,钢筋绑扎7天,预埋件布置3天,碎浇筑3天。负一层篇三:地铁通信工程施工支配施工进度支配与保证措施*地铁工程包含:通信系统、fas系统、自动售检票(afc)、站台门、安检系统。交通工程安装施工包含:通信系统、fas系统、自动售检票(afc)、站台门、信号系统、综合监控系统安装等工程。依据
7、本工程的特点与业主支配,将本工程分为两期,每一期分为四个阶段,由于两期的项目内容完全相同,所以每一阶段须要完成内容除了时间和地点外也大体相同。第一阶段:施工打算:主要工作内容为施工现场、人员、技术打算;组织初步设计联络;设备、材料订货、选购;施工现场调查、测量;与政府有关部门办理相关工程施工许可证;与土建承包商确定施工接口关系、接口内容、供应时间等事项。其次阶段:主要工作是钢管、线槽的预埋,托架、支架的安装,光缆、电缆、漏泄同轴电缆敷设,此阶段属于劳力密集型施工项目,部分项目同时施工,须要各项目人员分工明确,加大各协调协作实力。供应设备监造人员将支配熟识系统设备、阅历丰富、具有独立解决问题实力
