1、大体积混凝土施工方案一、工程概况宁波金隆中心位于宁波市南苑饭店北侧,工程主楼基础垫层为C15碎,主楼大底板为C40碎,厚度为2200,主楼底板尺寸为49.6534m,其中主楼中心位置局部厚度为4100,主楼后浇带范围的车库底板厚度为500。二、混凝土供应商的选择:本工程主楼基础底板硅用量约为3800立米,碎强度等级为C40,抗渗等级为P8o地下车库A-M轴基础底板碎用量约为:3200立米,碎强度等级为C35抗渗等级为P8。其中主楼后浇带黑心的车库度板碎强度等级同主楼一样为C40o根据本工程的实际情况,我们选择宁波商品硅供应能力较强的金鑫砂搅拌站,作为本工程的商品碎供应商。三、技术分析:大体积混

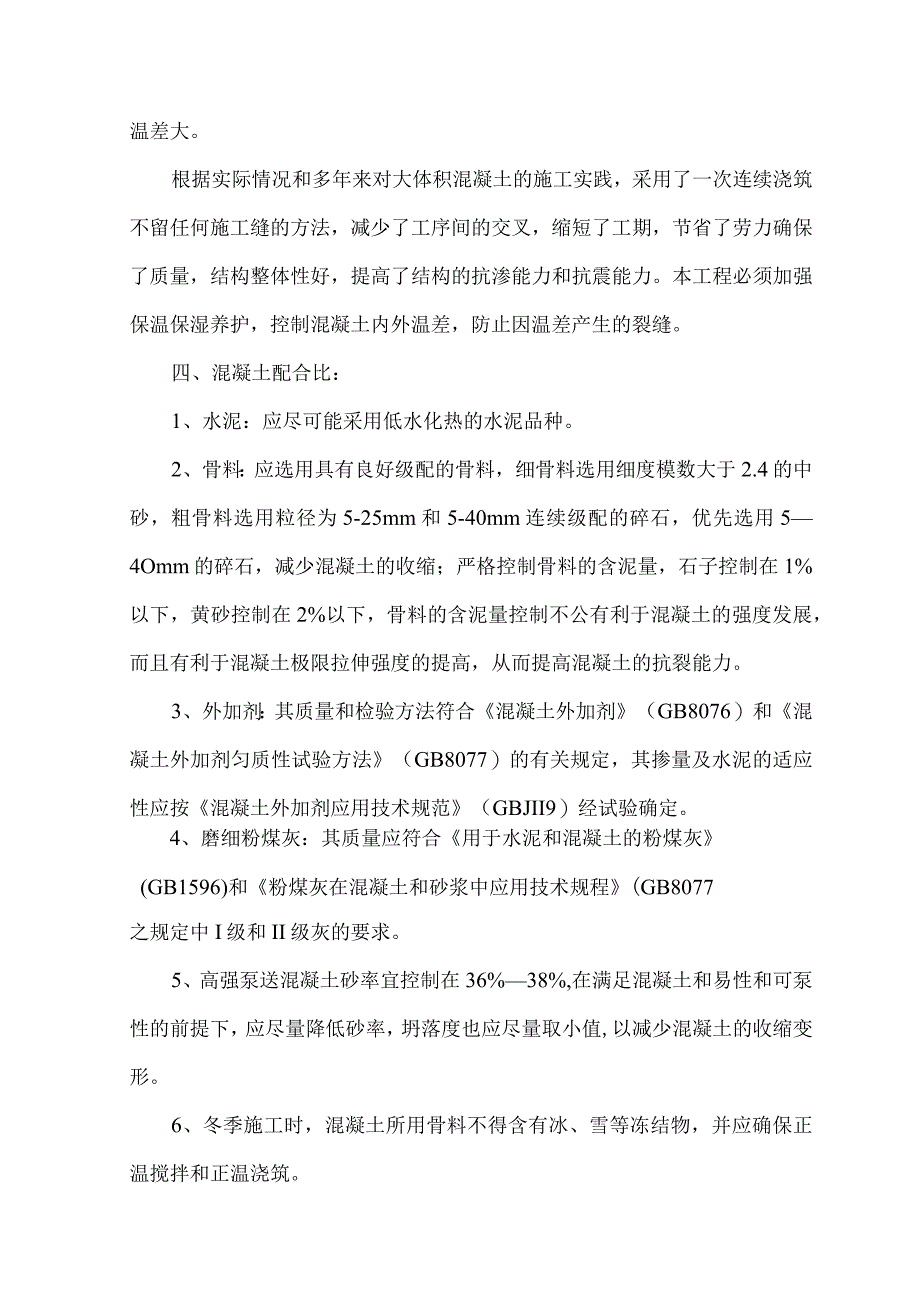

2、凝土施工中的“温控”技术和内散外蓄综合养护技术,主要是采取优化混凝土级配,减少混凝土的水化热,降低混凝土的入模温度,混凝土浇筑后的保温、保温全过程的测温跟踪,以及设计构造上的改进等等,从而降低了混凝土的温升,带走了混凝土内部的水化热量,减小了混凝土的内外温差,提高了混凝土极限拉伸强度,改善了约束状况,最终使混凝土的表面和结构裂缝得以控制。本工程主楼基础底板大体积混凝土施工时,存在诸多的不利因素:1、 施工时间在初冬,气温较低,日晚温差又大。2、 混凝土强度等级为C40,水化热较大,将导致内部温度上升很快。3、 混凝土厚达2200,局部达到4100,内部散热比较困难。容易导致内外温差大。根据实际
3、情况和多年来对大体积混凝土的施工实践,采用了一次连续浇筑不留任何施工缝的方法,减少了工序间的交叉,缩短了工期,节省了劳力确保了质量,结构整体性好,提高了结构的抗渗能力和抗震能力。本工程必须加强保温保湿养护,控制混凝土内外温差,防止因温差产生的裂缝。四、混凝土配合比:1、水泥:应尽可能采用低水化热的水泥品种。2、骨料:应选用具有良好级配的骨料,细骨料选用细度模数大于2.4的中砂,粗骨料选用粒径为5-25mm和5-40mm连续级配的碎石,优先选用54Omm的碎石,减少混凝土的收缩;严格控制骨料的含泥量,石子控制在1%以下,黄砂控制在2%以下,骨料的含泥量控制不公有利于混凝土的强度发展,而且有利于混
4、凝土极限拉伸强度的提高,从而提高混凝土的抗裂能力。3、外加剂:其质量和检验方法符合混凝土外加剂(GB8076)和混凝土外加剂匀质性试验方法(GB8077)的有关规定,其掺量及水泥的适应性应按混凝土外加剂应用技术规范(GBJII9)经试验确定。4、磨细粉煤灰:其质量应符合用于水泥和混凝土的粉煤灰(GB1596)和粉煤灰在混凝土和砂浆中应用技术规程(GB8077之规定中I级和II级灰的要求。5、高强泵送混凝土砂率宜控制在36%38%,在满足混凝土和易性和可泵性的前提下,应尽量降低砂率,坍落度也应尽量取小值,以减少混凝土的收缩变形。6、冬季施工时,混凝土所用骨料不得含有冰、雪等冻结物,并应确保正温搅

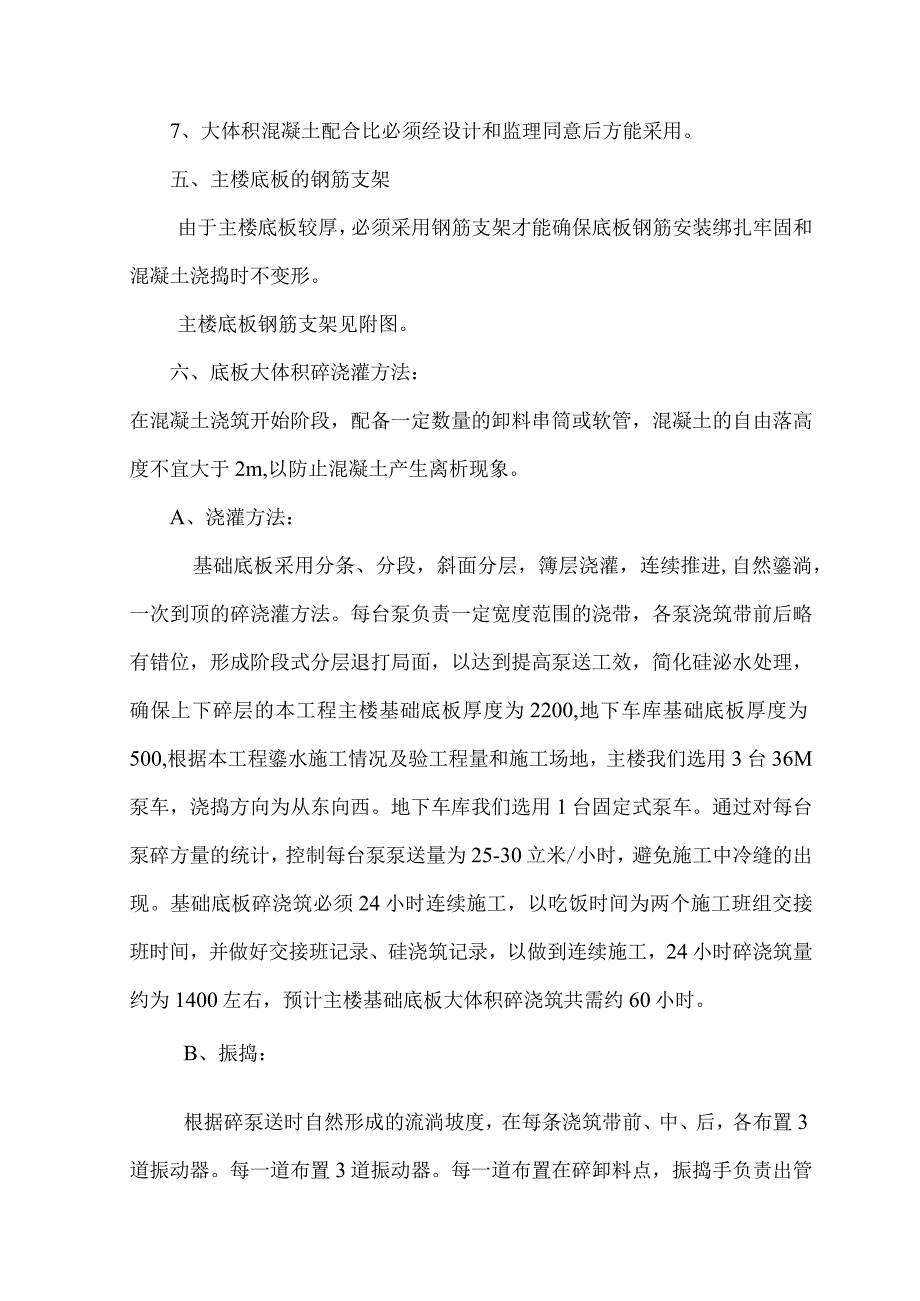

5、拌和正温浇筑。7、大体积混凝土配合比必须经设计和监理同意后方能采用。五、主楼底板的钢筋支架由于主楼底板较厚,必须采用钢筋支架才能确保底板钢筋安装绑扎牢固和混凝土浇捣时不变形。主楼底板钢筋支架见附图。六、底板大体积碎浇灌方法:在混凝土浇筑开始阶段,配备一定数量的卸料串筒或软管,混凝土的自由落高度不宜大于2m,以防止混凝土产生离析现象。A、浇灌方法:基础底板采用分条、分段,斜面分层,簿层浇灌,连续推进,自然鎏淌,一次到顶的碎浇灌方法。每台泵负责一定宽度范围的浇带,各泵浇筑带前后略有错位,形成阶段式分层退打局面,以达到提高泵送工效,简化硅泌水处理,确保上下碎层的本工程主楼基础底板厚度为2200,地下
6、车库基础底板厚度为500,根据本工程鎏水施工情况及验工程量和施工场地,主楼我们选用3台36M泵车,浇捣方向为从东向西。地下车库我们选用1台固定式泵车。通过对每台泵碎方量的统计,控制每台泵泵送量为25-30立米/小时,避免施工中冷缝的出现。基础底板碎浇筑必须24小时连续施工,以吃饭时间为两个施工班组交接班时间,并做好交接班记录、硅浇筑记录,以做到连续施工,24小时碎浇筑量约为1400左右,预计主楼基础底板大体积碎浇筑共需约60小时。B、振捣:根据碎泵送时自然形成的流淌坡度,在每条浇筑带前、中、后,各布置3道振动器。每一道布置3道振动器。每一道布置在碎卸料点,振捣手负责出管碎的振捣,使之顺利通过面
7、筋流入底层;第二道设置在碎的中间部位,振捣手负责斜面碎的密实;第三道设置在坡脚及底层钢筋处,因底层钢筋间距较密,振捣手负责很流入下层钢筋底部,确保下层钢筋碎的振捣密实,振捣手振捣方向为:下层垂直于浇筑方向自下而上,上层振捣自上而下,严格控制振动棒移动的距离、插入深度、振捣时间,避免各浇筑带交接处的漏振。C、泌水处理:流动性的硅浇筑过程中,上涌的泌水和浆水顺垫层坡度流入到周围的排水沟、盲沟,通过集水坑排放到基坑外。当碎的坡脚接近后浇带、顶端模板或底板面标高时,我们要求振捣手改变碎的浇筑方向,即由顶端往回浇筑,与斜坡面形一个积水潭,用软管及时排除最后的泌水。D、表面处理:混凝土表面处理,应做到“三
