火力发电厂新建机组工程屋面防水施工质量控制措施.docx
《火力发电厂新建机组工程屋面防水施工质量控制措施.docx》由会员分享,可在线阅读,更多相关《火力发电厂新建机组工程屋面防水施工质量控制措施.docx(4页珍藏版)》请在第壹文秘上搜索。

1、火力发电厂新建机组工程屋面防水施工质量控制措施1. 1施工准备1.1.1 按照工程管理相关要求完成图纸会检和施工技术交底工作。1.1.2 施工方案已编制完成并经过监理、建设单位审核批准。1.1.3 作业人员已进场,经过培训合格,具备上岗条件。1.1.4 材料出厂合格证和性能检测报告等质量证明材料已报送监理、建设单位审核批准。1.2基层、找平层施工要求1.2.1 施工前应检查排水设计坡度、方向;所有管道、避雷设施全部安装完毕,并通过验收;所有阴阳角、管根做成圆角;并做好女儿墙及压顶、人孔、设备基础、泛水收口、挑檐或留槽,同时将验收合格后的基层表面尘土、杂物清理干净,基层表面应坚实,无起砂、开裂、

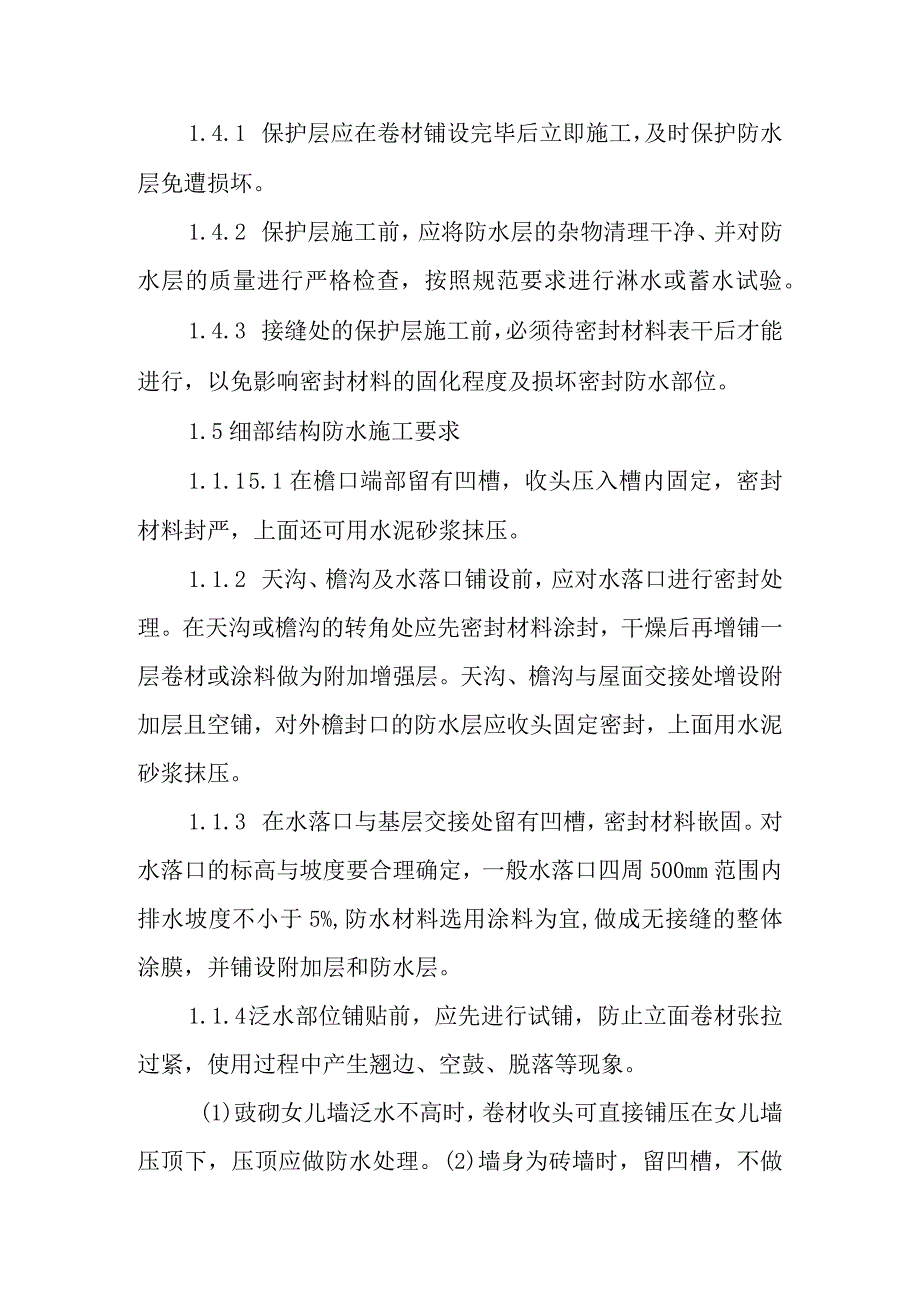

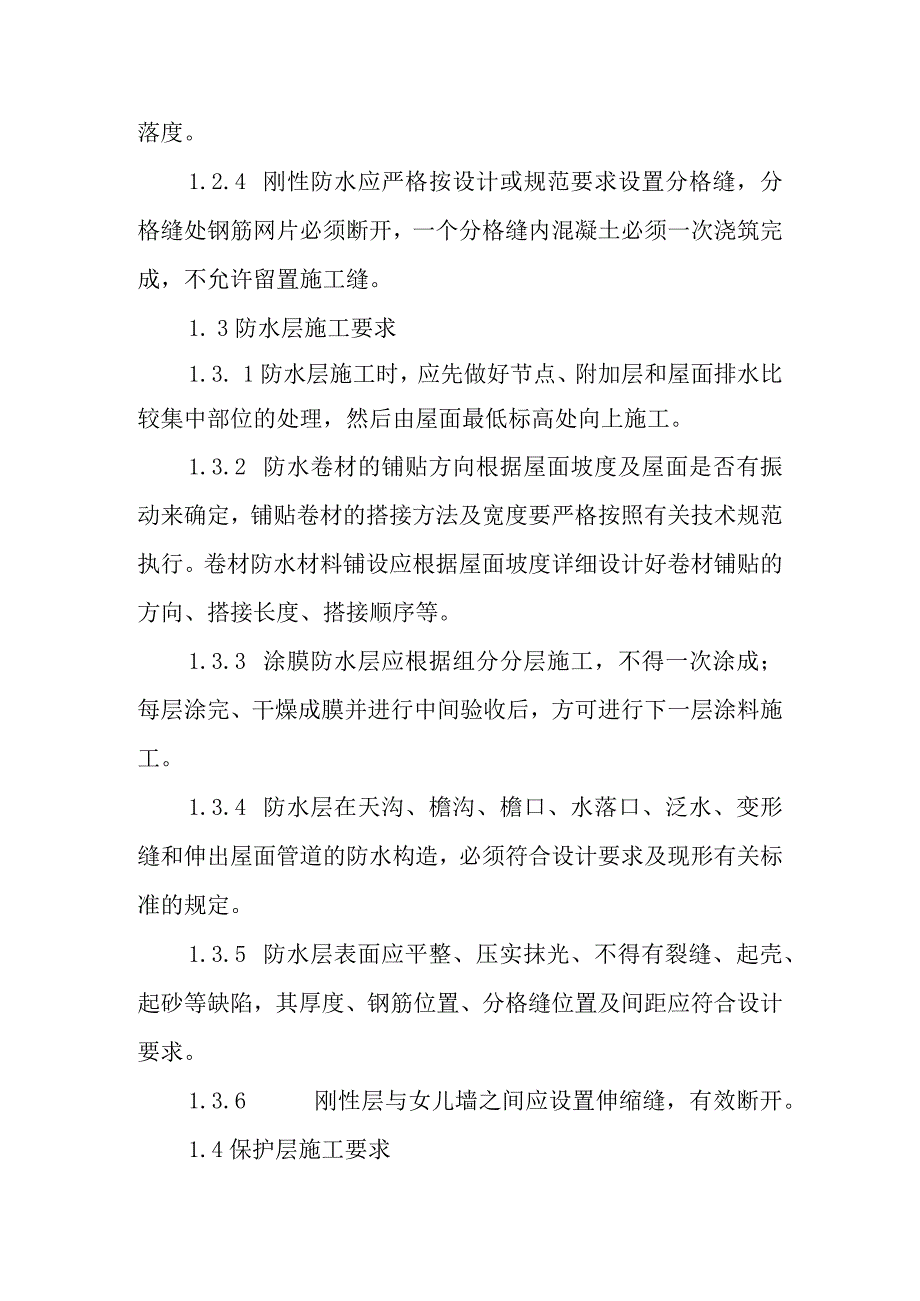

2、空鼓等现象,表面干燥、含水率不大于8%o1.2.2 涂刷基层处理剂按产品说明书配套使用基层处理剂,搅拌均匀,用长把滚刷均匀涂于基层表面上,按照说明书要求的停置时间后,开始铺贴卷材。1.2.3 为防止开裂,找平层的水泥砂浆或细石混凝土中宜掺加减水剂及微膨胀剂,严格控制砂浆的稠度及细石混凝土的塌落度。1.2.4 刚性防水应严格按设计或规范要求设置分格缝,分格缝处钢筋网片必须断开,一个分格缝内混凝土必须一次浇筑完成,不允许留置施工缝。1. 3防水层施工要求1.3. 1防水层施工时,应先做好节点、附加层和屋面排水比较集中部位的处理,然后由屋面最低标高处向上施工。1.3.2 防水卷材的铺贴方向根据屋面坡
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 火力发电厂 新建 机组 工程 屋面 防水 施工 质量 控制 措施
