1、汉国城市中心地下人行通道工程汽车吊吊装方案编制:审核:审批:一、工程概况1、工程概述:本工程位于深圳市深南路与福明路交叉口西南侧,暗挖段52米,明挖段27米,总长79米;地下通道平面布置呈L形,连接既有华富路地下人行通道方向的主通道通行净宽4.0m,通行净高2.5m,出福明路方向疏散通道净宽3.0m,净高2.5m;出口梯道净宽2.65m。地道埋深受制条件较多,主通道中部须要下穿并避开将来深南路左转华富路下穿隧道,主通道最大覆土约9.7米,与地下待建隧道净距约LO米。2、工程相关单位:建设管理单位:深圳市广海投资有限公司设计单位:天津城建设计院有限公司监理单位:深圳市龙城建设监理有限公司施工单位
2、:深圳市中邦集团建设总承包有限公司二、编制依据汽车式起重机租赁公司供应的出厂检测报告、产品说明书建筑机械运用平安技术规程JGJ33-2012建筑施工平安检查标准JGJ59-20U建筑施工平安技术手册建设工程平安生产管理条例广东省建设工程文明施工若干规定三、汽车吊吊装运用状况本工程汽车吊主要运用与大型设备吊装、钢构件装卸车、钢筋原材卸料、小构件、松散材料吊装,主要运用吊车型号20吨一50吨,汽车吊参数见附件汽车吊参数表四、汽车吊施工组织流程汽车吊运用申请(项目工作负责人)汽车吊进场检查(公司设备管理员)f吊装交底(公司责任技术负责人)ff吊装作业平安监督(项目现场负责人、项目专职平安员、项目施工

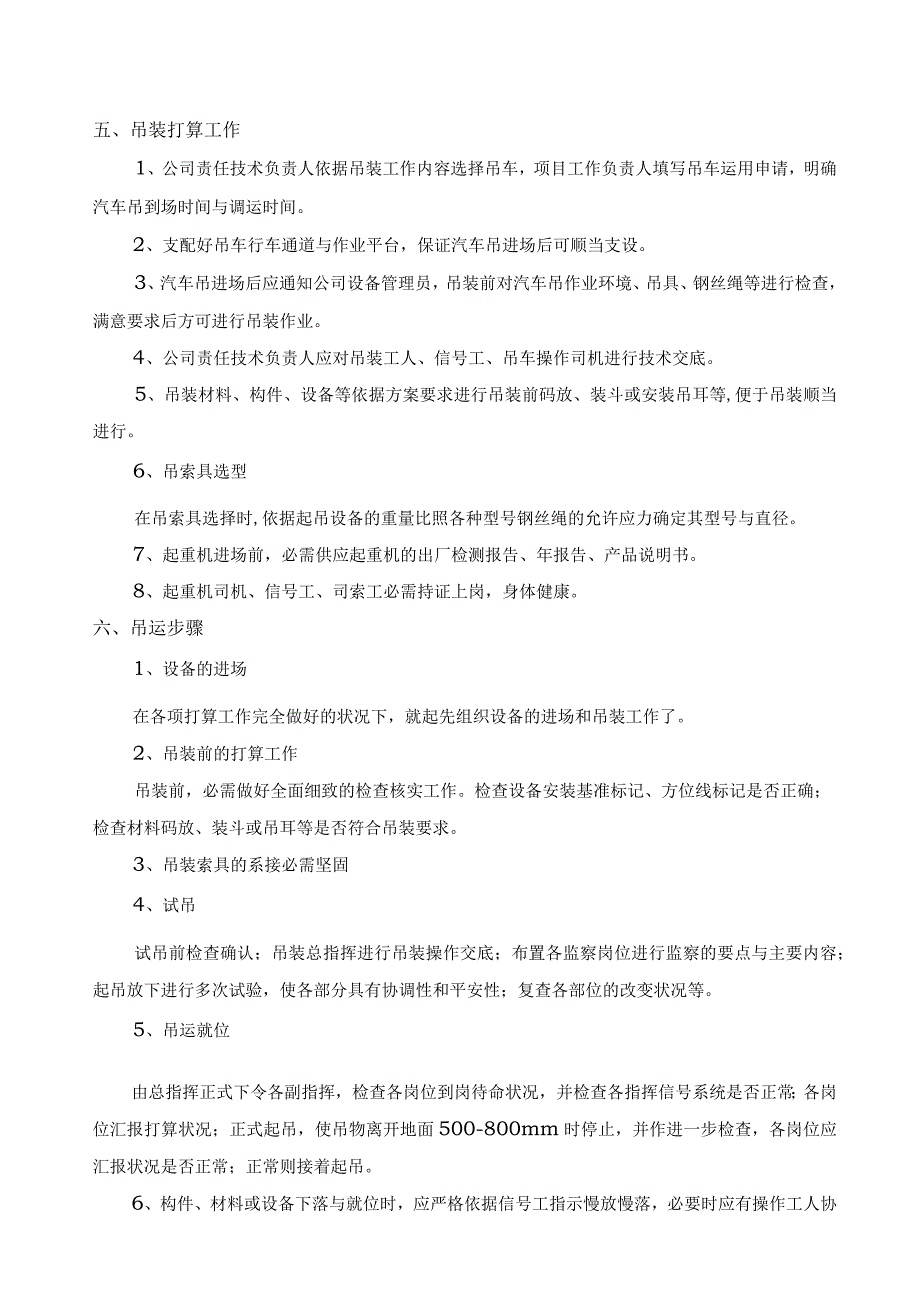

3、员)五、吊装打算工作1、公司责任技术负责人依据吊装工作内容选择吊车,项目工作负责人填写吊车运用申请,明确汽车吊到场时间与调运时间。2、支配好吊车行车通道与作业平台,保证汽车吊进场后可顺当支设。3、汽车吊进场后应通知公司设备管理员,吊装前对汽车吊作业环境、吊具、钢丝绳等进行检查,满意要求后方可进行吊装作业。4、公司责任技术负责人应对吊装工人、信号工、吊车操作司机进行技术交底。5、吊装材料、构件、设备等依据方案要求进行吊装前码放、装斗或安装吊耳等,便于吊装顺当进行。6、吊索具选型在吊索具选择时,依据起吊设备的重量比照各种型号钢丝绳的允许应力确定其型号与直径。7、起重机进场前,必需供应起重机的出厂检
4、测报告、年报告、产品说明书。8、起重机司机、信号工、司索工必需持证上岗,身体健康。六、吊运步骤1、设备的进场在各项打算工作完全做好的状况下,就起先组织设备的进场和吊装工作了。2、吊装前的打算工作吊装前,必需做好全面细致的检查核实工作。检查设备安装基准标记、方位线标记是否正确;检查材料码放、装斗或吊耳等是否符合吊装要求。3、吊装索具的系接必需坚固4、试吊试吊前检查确认;吊装总指挥进行吊装操作交底;布置各监察岗位进行监察的要点与主要内容;起吊放下进行多次试验,使各部分具有协调性和平安性;复查各部位的改变状况等。5、吊运就位由总指挥正式下令各副指挥,检查各岗位到岗待命状况,并检查各指挥信号系统是否正
5、常;各岗位汇报打算状况;正式起吊,使吊物离开地面500-800mm时停止,并作进一步检查,各岗位应汇报状况是否正常;正常则接着起吊。6、构件、材料或设备下落与就位时,应严格依据信号工指示慢放慢落,必要时应有操作工人协作吊装。七、汽车吊运用留意事项1、起重机行驶和工作的场地应平坦坚实,保证在工作时不沉陷,不得在倾斜的地面行驶和作业,视其土质的状况,起重机的作业位置应离基坑有必要的平安距离;2、严格执行例行保养起动前应将主离合器分开,各操纵杆应放在空档位置。作业前应首先检查发动机传动部分,作业制动部分、仪表、钢丝绳以与液压传动等部分是否正常,当确认无问题后,方可正式作业,严禁酒后作业;3、全部伸出
6、支腿(放支腿时,应先放后支腿,后放前支腿;收支腿时,应先收前支腿,后收后支腿)。在撑脚板下垫方木,调整机体,使回转支承面与地面的倾斜度在无负荷时,不大于1/1OOO,支腿有定位销的必需插上;4、司机必需与指挥人员(起重工)亲密协作,严格依据指挥人员发出的信号(旗号或手势)进行操作;操作前必需鸣号(铃或喇叭)示意;如发觉指挥信号不清或错误,有权拒绝执行,并实行措施防止发生事故;操作时,对其他人员发出的危急信号,司机也应实行制止措施,以避开发生事故。5、施工中,如遇有大雨、大雾和六级以上的风影响施工平安时,应停止起重工作,并将臂杆降低到平安位置。6、起重机在吊装过程中,现场平安员必需负责现场的平安
7、管理。7、新到、修复和新安装的起重机械设备,应遵照建筑机械技术试验规程中的有关规定进行试验和试吊,并经过主管机务人员、操作人员和项目部平安部门共同检查,合格后方可运用。8、不准载荷行驶或不放下支腿就起重。在不平整的场地工作前,应先平整场地,支腿伸出应在吊臂起升之前完成,支腿的收入应在吊臂放睛搁稳之后进行。支腿下要垫硬木块,在支点不平的状况上,应加厚垫木调低,以保持机身水平。操作前应检查距尾部迥转范围50Cm内无障碍物。9、动臂式起重机起重时,臂杆的最大仰角不得超过原厂规定,无资料可查时最大不超过78度;如需超过78度,须与有关人员探讨,订出平安措施,经项目部技术负责人批准后,方可起吊。10、不
