屋面保温防水施工方案.docx
《屋面保温防水施工方案.docx》由会员分享,可在线阅读,更多相关《屋面保温防水施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

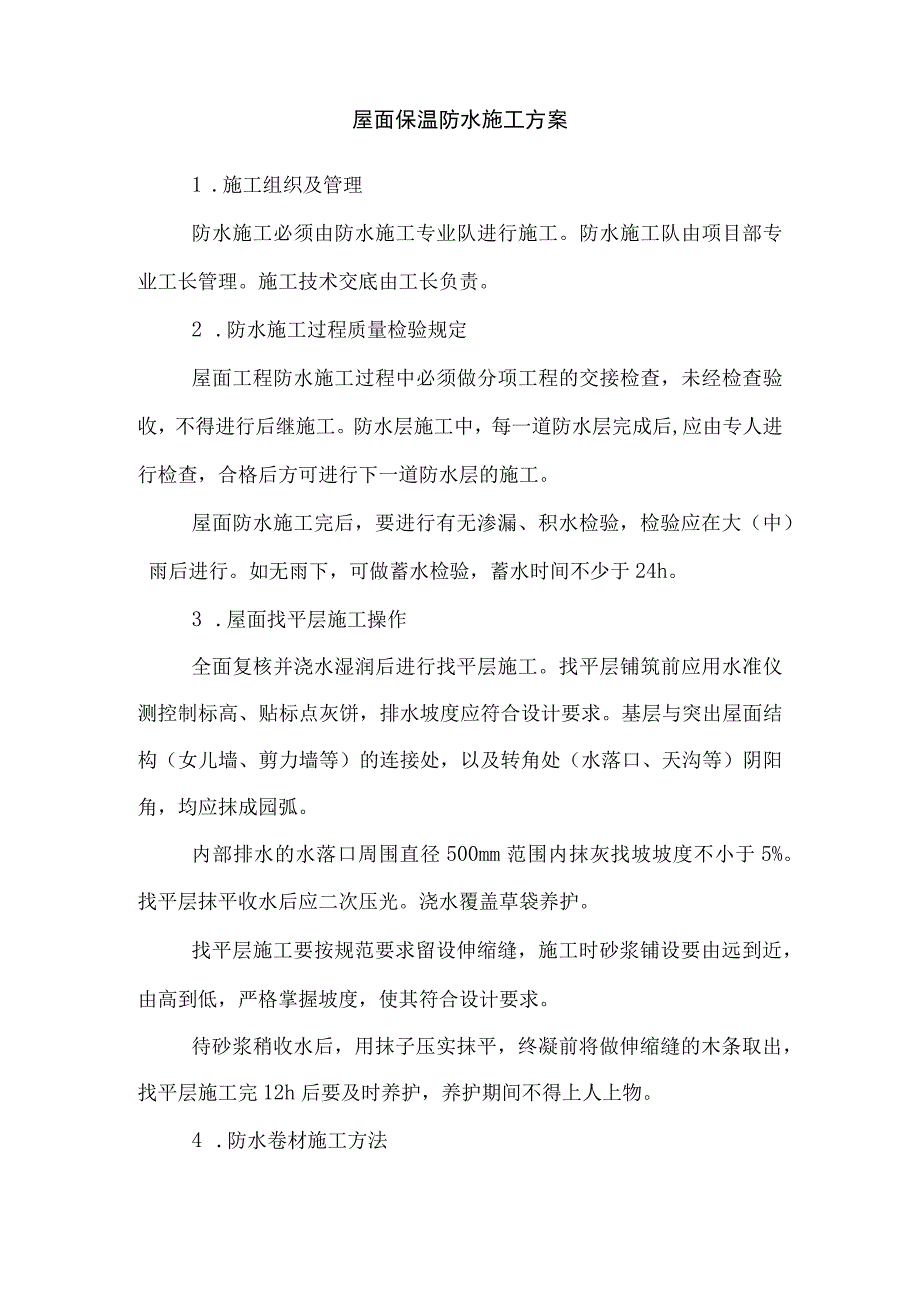

1、屋面保温防水施工方案1 .施工组织及管理防水施工必须由防水施工专业队进行施工。防水施工队由项目部专业工长管理。施工技术交底由工长负责。2 .防水施工过程质量检验规定屋面工程防水施工过程中必须做分项工程的交接检查,未经检查验收,不得进行后继施工。防水层施工中,每一道防水层完成后,应由专人进行检查,合格后方可进行下一道防水层的施工。屋面防水施工完后,要进行有无渗漏、积水检验,检验应在大(中)雨后进行。如无雨下,可做蓄水检验,蓄水时间不少于24h。3 .屋面找平层施工操作全面复核并浇水湿润后进行找平层施工。找平层铺筑前应用水准仪测控制标高、贴标点灰饼,排水坡度应符合设计要求。基层与突出屋面结构(女儿

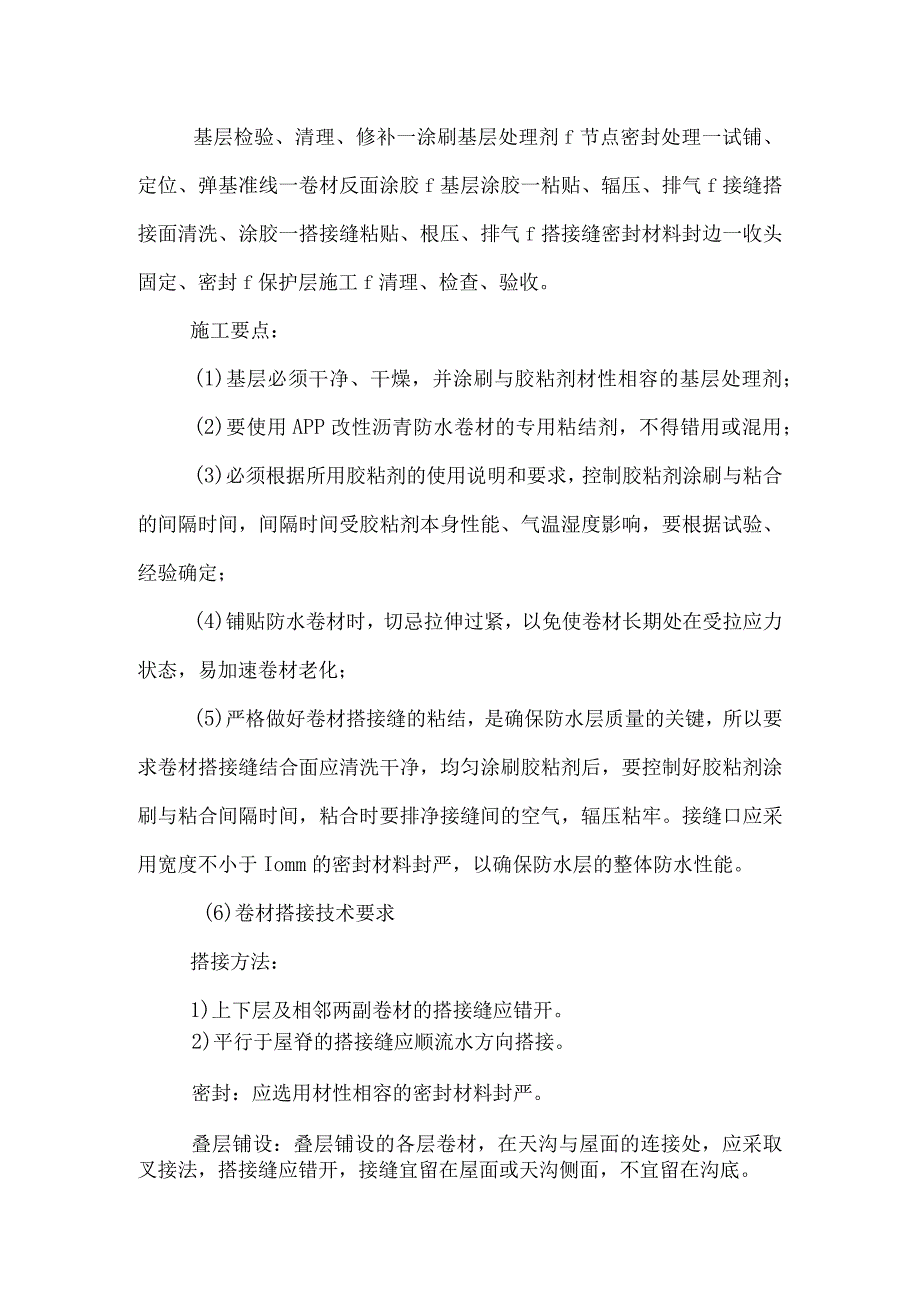

2、墙、剪力墙等)的连接处,以及转角处(水落口、天沟等)阴阳角,均应抹成园弧。内部排水的水落口周围直径500mm范围内抹灰找坡坡度不小于5%。找平层抹平收水后应二次压光。浇水覆盖草袋养护。找平层施工要按规范要求留设伸缩缝,施工时砂浆铺设要由远到近,由高到低,严格掌握坡度,使其符合设计要求。待砂浆稍收水后,用抹子压实抹平,终凝前将做伸缩缝的木条取出,找平层施工完12h后要及时养护,养护期间不得上人上物。4 .防水卷材施工方法基层检验、清理、修补一涂刷基层处理剂f节点密封处理一试铺、定位、弹基准线一卷材反面涂胶f基层涂胶一粘贴、辐压、排气f接缝搭接面清洗、涂胶一搭接缝粘贴、根压、排气f搭接缝密封材料封

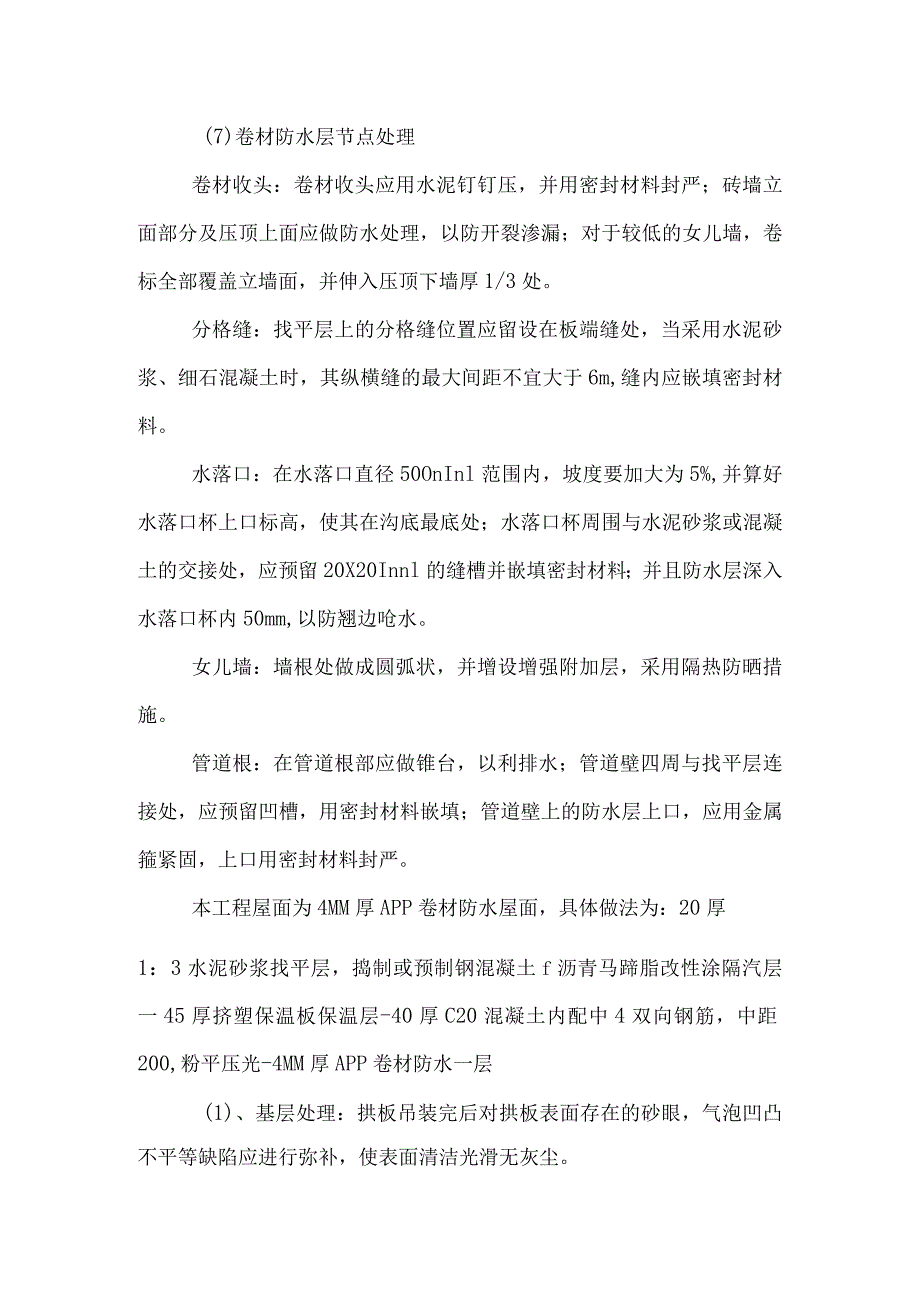

3、边一收头固定、密封f保护层施工f清理、检查、验收。施工要点:(1)基层必须干净、干燥,并涂刷与胶粘剂材性相容的基层处理剂;(2)要使用APP改性沥青防水卷材的专用粘结剂,不得错用或混用;(3)必须根据所用胶粘剂的使用说明和要求,控制胶粘剂涂刷与粘合的间隔时间,间隔时间受胶粘剂本身性能、气温湿度影响,要根据试验、经验确定;(4)铺贴防水卷材时,切忌拉伸过紧,以免使卷材长期处在受拉应力状态,易加速卷材老化;(5)严格做好卷材搭接缝的粘结,是确保防水层质量的关键,所以要求卷材搭接缝结合面应清洗干净,均匀涂刷胶粘剂后,要控制好胶粘剂涂刷与粘合间隔时间,粘合时要排净接缝间的空气,辐压粘牢。接缝口应采用宽
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 屋面 保温 防水 施工 方案
