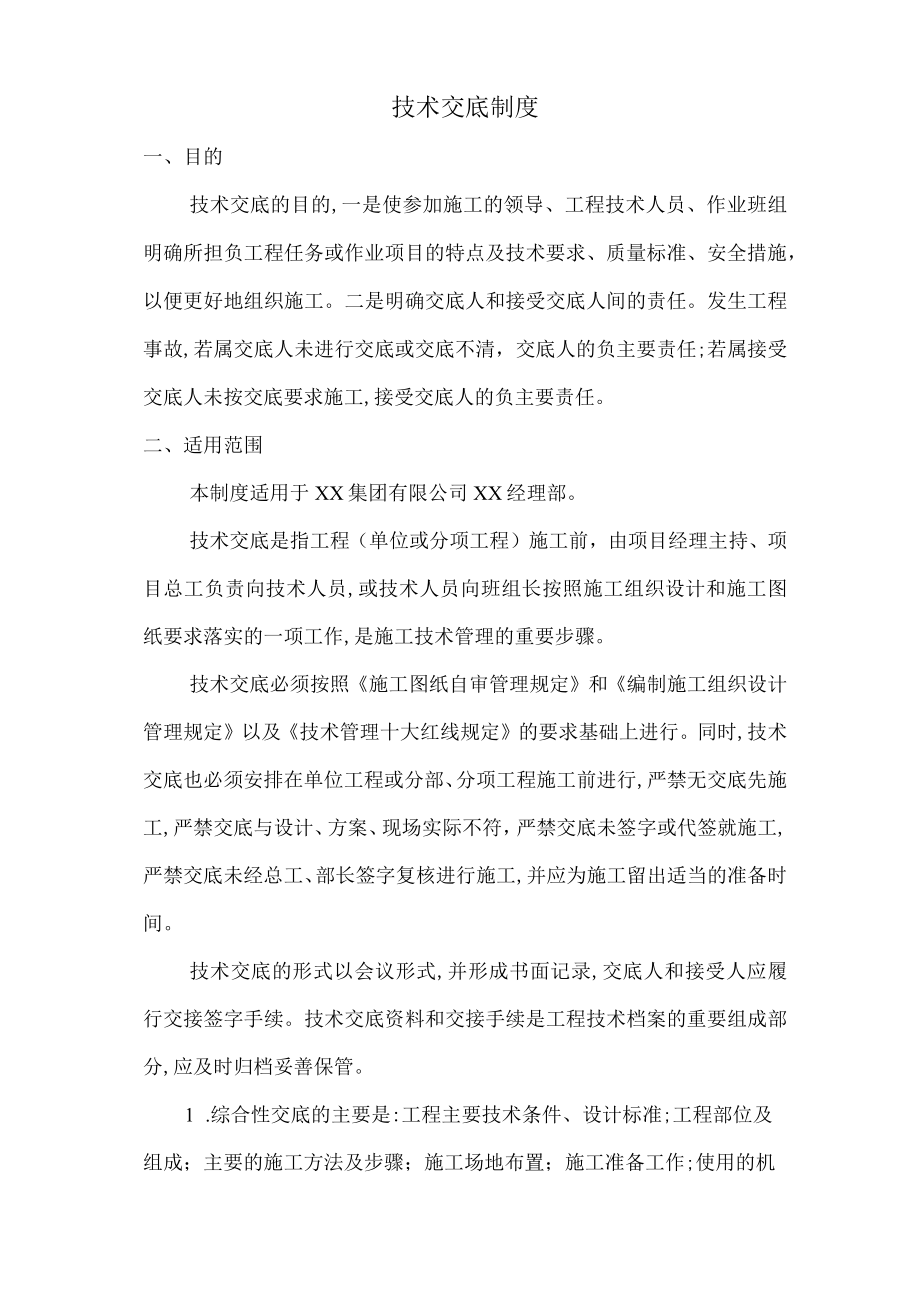

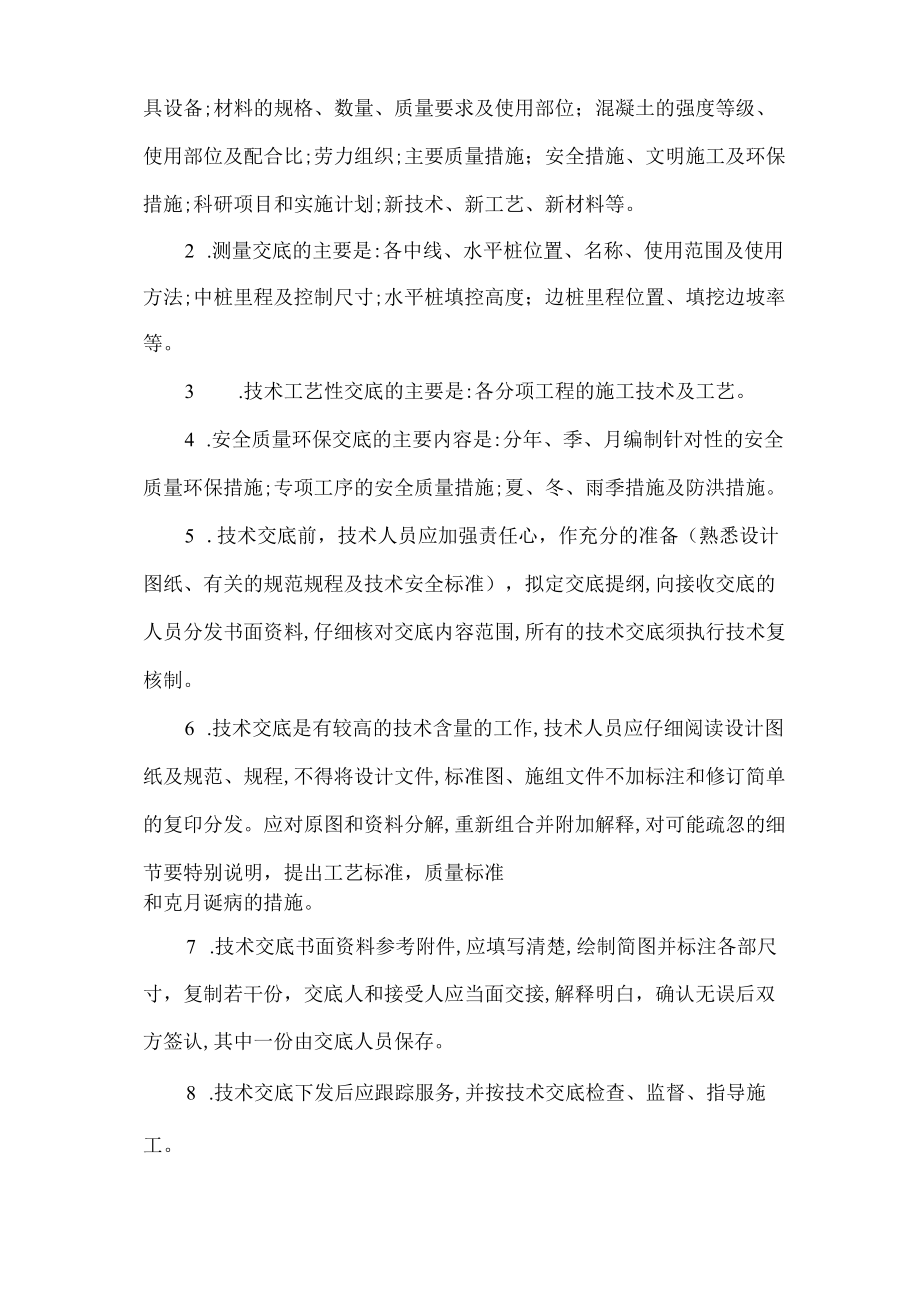

1、技术交底制度一、目的技术交底的目的,一是使参加施工的领导、工程技术人员、作业班组明确所担负工程任务或作业项目的特点及技术要求、质量标准、安全措施,以便更好地组织施工。二是明确交底人和接受交底人间的责任。发生工程事故,若属交底人未进行交底或交底不清,交底人的负主要责任;若属接受交底人未按交底要求施工,接受交底人的负主要责任。二、适用范围本制度适用于XX集团有限公司XX经理部。技术交底是指工程(单位或分项工程)施工前,由项目经理主持、项目总工负责向技术人员,或技术人员向班组长按照施工组织设计和施工图纸要求落实的一项工作,是施工技术管理的重要步骤。技术交底必须按照施工图纸自审管理规定和编制施工组织设
2、计管理规定以及技术管理十大红线规定的要求基础上进行。同时,技术交底也必须安排在单位工程或分部、分项工程施工前进行,严禁无交底先施工,严禁交底与设计、方案、现场实际不符,严禁交底未签字或代签就施工,严禁交底未经总工、部长签字复核进行施工,并应为施工留出适当的准备时间。技术交底的形式以会议形式,并形成书面记录,交底人和接受人应履行交接签字手续。技术交底资料和交接手续是工程技术档案的重要组成部分,应及时归档妥善保管。1 .综合性交底的主要是:工程主要技术条件、设计标准;工程部位及组成;主要的施工方法及步骤;施工场地布置;施工准备工作;使用的机具设备;材料的规格、数量、质量要求及使用部位;混凝土的强度
