火灾自动报警配管技术交底.docx
《火灾自动报警配管技术交底.docx》由会员分享,可在线阅读,更多相关《火灾自动报警配管技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

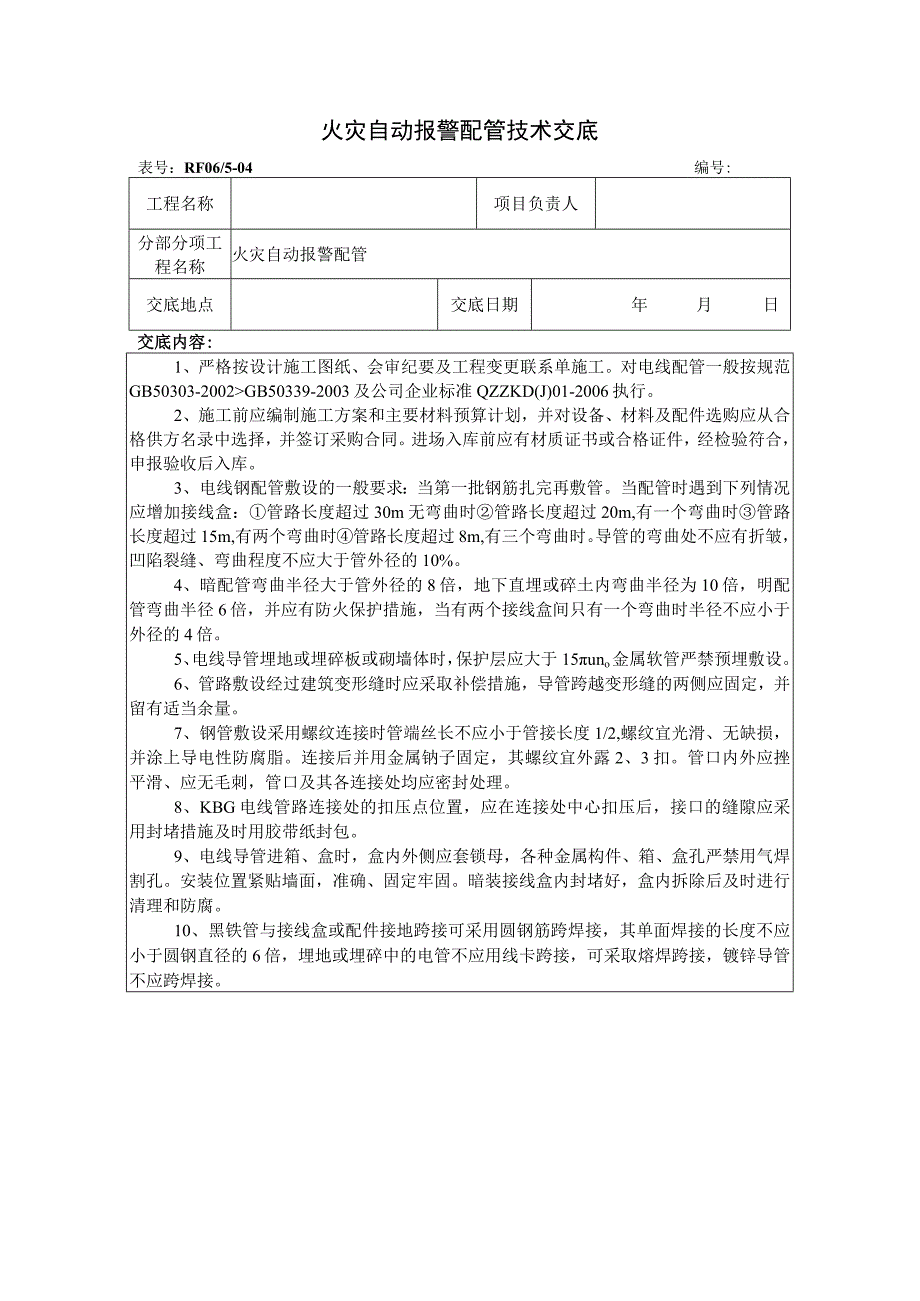

1、火灾自动报警配管技术交底表号:RF06/5-04编号:工程名称项目负责人分部分项工程名称火灾自动报警配管交底地点交底日期年月日交底内容:1、严格按设计施工图纸、会审纪要及工程变更联系单施工。对电线配管一般按规范GB50303-2002GB50339-2003及公司企业标准QZZKD(J)01-2006执行。2、施工前应编制施工方案和主要材料预算计划,并对设备、材料及配件选购应从合格供方名录中选择,并签订采购合同。进场入库前应有材质证书或合格证件,经检验符合,申报验收后入库。3、电线钢配管敷设的一般要求:当第一批钢筋扎完再敷管。当配管时遇到下列情况应增加接线盒:管路长度超过30m无弯曲时管路长度

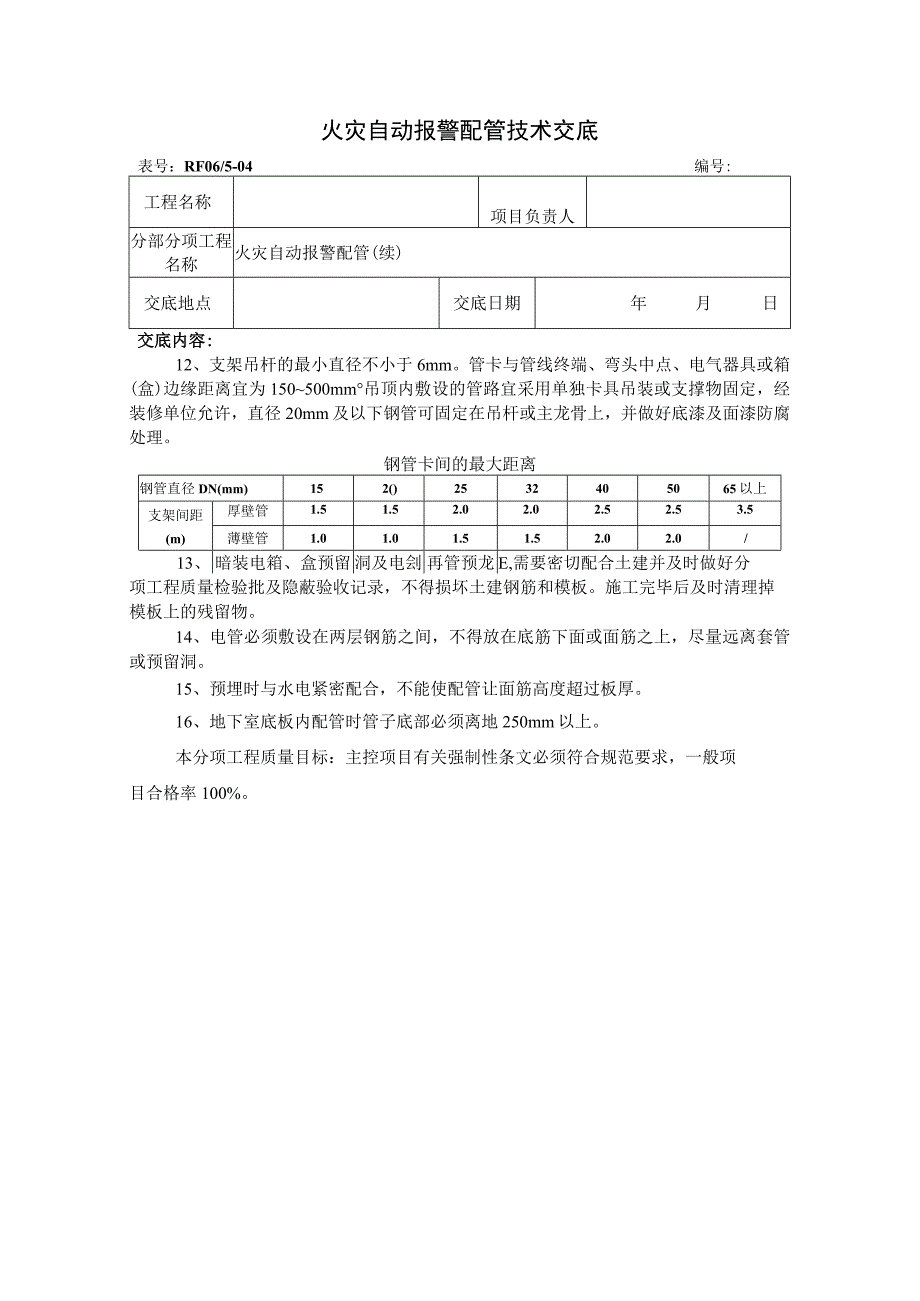

2、超过20m,有一个弯曲时管路长度超过15m,有两个弯曲时管路长度超过8m,有三个弯曲时。导管的弯曲处不应有折皱,凹陷裂缝、弯曲程度不应大于管外径的10%。4、暗配管弯曲半径大于管外径的8倍,地下直埋或碎土内弯曲半径为10倍,明配管弯曲半径6倍,并应有防火保护措施,当有两个接线盒间只有一个弯曲时半径不应小于外径的4倍。5、电线导管埋地或埋碎板或砌墙体时,保护层应大于15uno金属软管严禁预埋敷设。6、管路敷设经过建筑变形缝时应采取补偿措施,导管跨越变形缝的两侧应固定,并留有适当余量。7、钢管敷设采用螺纹连接时管端丝长不应小于管接长度1/2,螺纹宜光滑、无缺损,并涂上导电性防腐脂。连接后并用金属钠
