定向钻机拆除行走安装的安全技术措施.docx
《定向钻机拆除行走安装的安全技术措施.docx》由会员分享,可在线阅读,更多相关《定向钻机拆除行走安装的安全技术措施.docx(18页珍藏版)》请在第壹文秘上搜索。

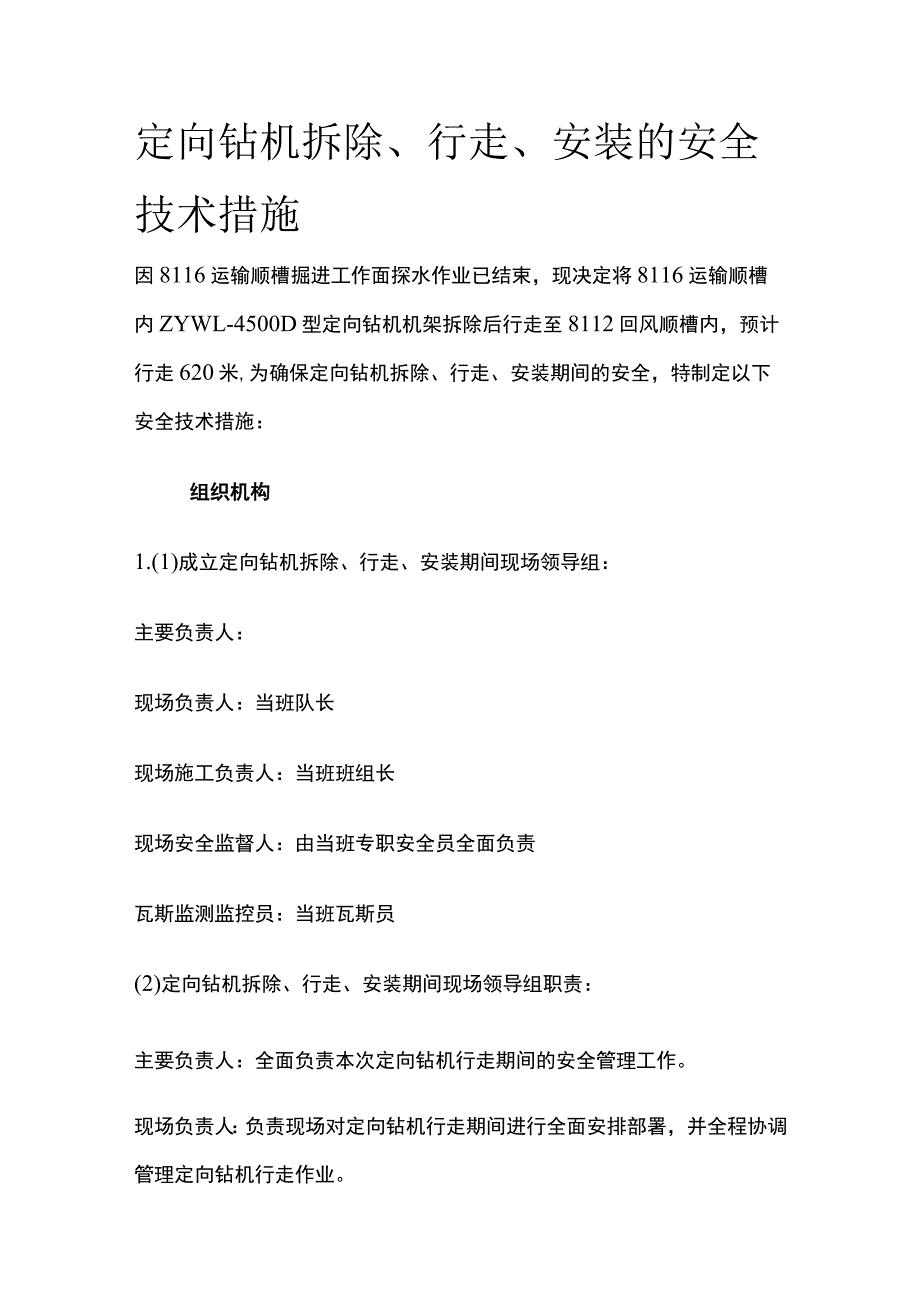

1、定向钻机拆除、行走、安装的安全技术措施因8116运输顺槽掘进工作面探水作业已结束,现决定将8116运输顺槽内ZYWL-4500D型定向钻机机架拆除后行走至8112回风顺槽内,预计行走620米,为确保定向钻机拆除、行走、安装期间的安全,特制定以下安全技术措施:组织机构1.(1)成立定向钻机拆除、行走、安装期间现场领导组:主要负责人:现场负责人:当班队长现场施工负责人:当班班组长现场安全监督人:由当班专职安全员全面负责瓦斯监测监控员:当班瓦斯员(2)定向钻机拆除、行走、安装期间现场领导组职责:主要负责人:全面负责本次定向钻机行走期间的安全管理工作。现场负责人:负责现场对定向钻机行走期间进行全面安排

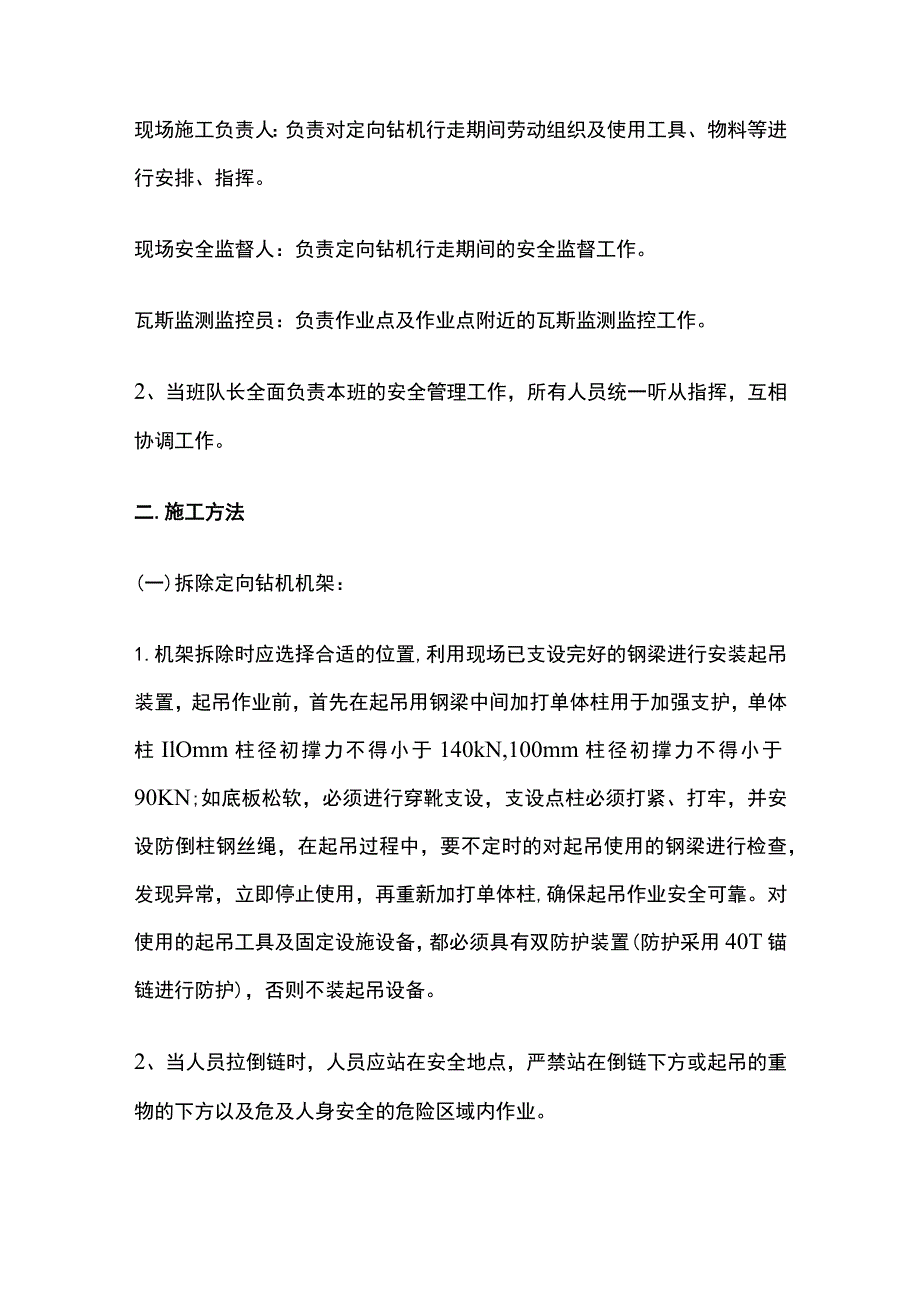

2、部署,并全程协调管理定向钻机行走作业。现场施工负责人:负责对定向钻机行走期间劳动组织及使用工具、物料等进行安排、指挥。现场安全监督人:负责定向钻机行走期间的安全监督工作。瓦斯监测监控员:负责作业点及作业点附近的瓦斯监测监控工作。2、当班队长全面负责本班的安全管理工作,所有人员统一听从指挥,互相协调工作。二.施工方法(一)拆除定向钻机机架:1.机架拆除时应选择合适的位置,利用现场已支设完好的钢梁进行安装起吊装置,起吊作业前,首先在起吊用钢梁中间加打单体柱用于加强支护,单体柱IlOmm柱径初撑力不得小于140kN,100mm柱径初撑力不得小于90KN;如底板松软,必须进行穿靴支设,支设点柱必须打紧

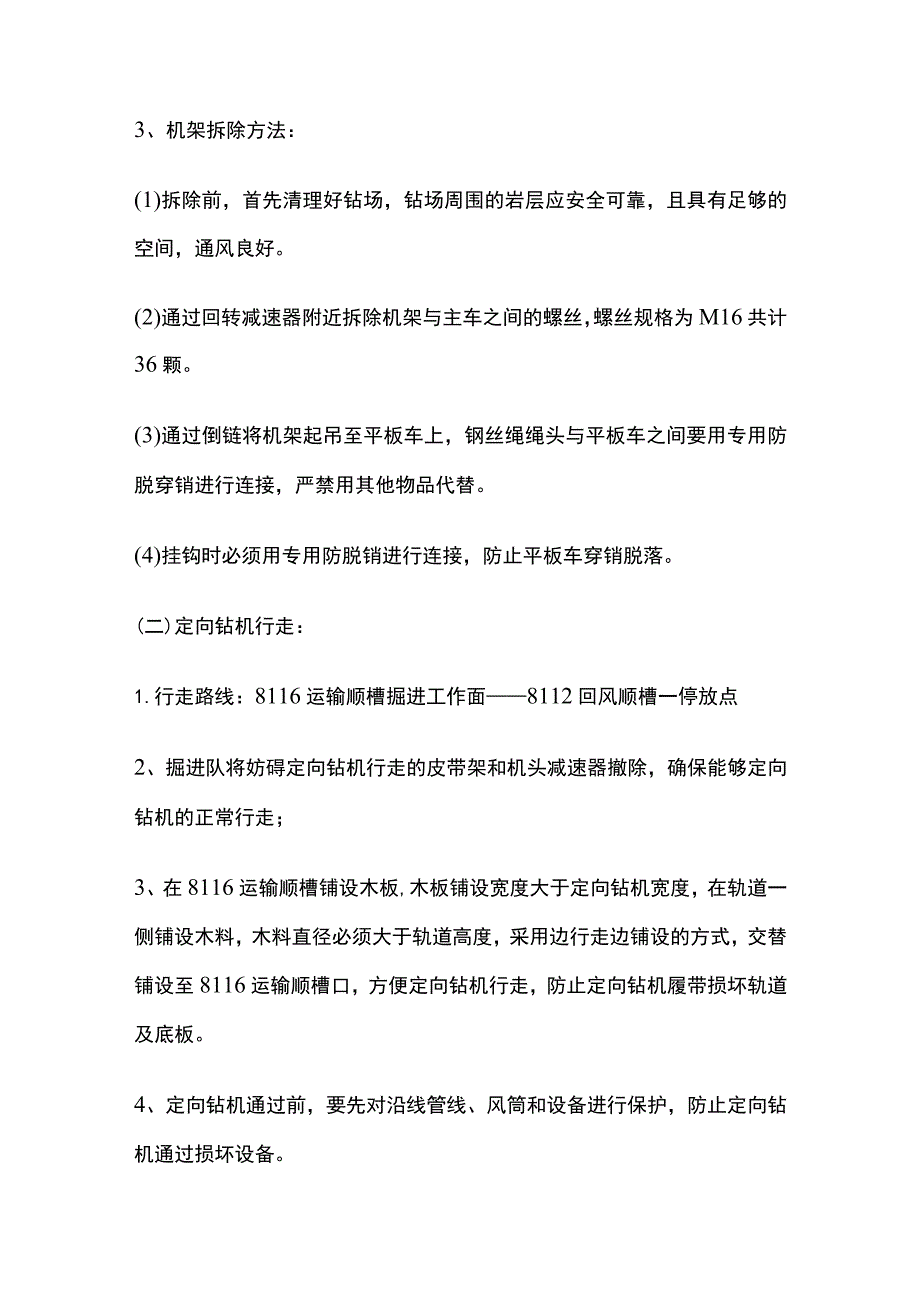

3、、打牢,并安设防倒柱钢丝绳,在起吊过程中,要不定时的对起吊使用的钢梁进行检查,发现异常,立即停止使用,再重新加打单体柱,确保起吊作业安全可靠。对使用的起吊工具及固定设施设备,都必须具有双防护装置(防护采用40T锚链进行防护),否则不装起吊设备。2、当人员拉倒链时,人员应站在安全地点,严禁站在倒链下方或起吊的重物的下方以及危及人身安全的危险区域内作业。3、机架拆除方法:(1)拆除前,首先清理好钻场,钻场周围的岩层应安全可靠,且具有足够的空间,通风良好。(2)通过回转减速器附近拆除机架与主车之间的螺丝,螺丝规格为M16共计36颗。(3)通过倒链将机架起吊至平板车上,钢丝绳绳头与平板车之间要用专用防
4、脱穿销进行连接,严禁用其他物品代替。(4)挂钩时必须用专用防脱销进行连接,防止平板车穿销脱落。(二)定向钻机行走:1.行走路线:8116运输顺槽掘进工作面8112回风顺槽一停放点2、掘进队将妨碍定向钻机行走的皮带架和机头减速器撤除,确保能够定向钻机的正常行走;3、在8116运输顺槽铺设木板,木板铺设宽度大于定向钻机宽度,在轨道一侧铺设木料,木料直径必须大于轨道高度,采用边行走边铺设的方式,交替铺设至8116运输顺槽口,方便定向钻机行走,防止定向钻机履带损坏轨道及底板。4、定向钻机通过前,要先对沿线管线、风筒和设备进行保护,防止定向钻机通过损坏设备。5、定向钻机通过后,及时对皮带架和设备进行恢复
5、,试运转。(三)机架运输:装有设备的平板车必须低速慢行。钢丝绳绳头与平板车之间要用专用防脱穿销进行连接,严禁用其他物品代替。当车辆运行到停车位置时,应提前安设好卡轨器和阻车器,待车辆停稳后方准摘挂钩。装车与捆绑质量必须经现场安全员检查验收,不合格的车辆必须重新捆绑合格后方可运输。挂钩时必须用专用防脱销进行连接,防止平板车穿销脱落。(四)定向钻机安装:1.定向钻机安装时应选择合适的位置,安装起吊时必须另打专用的起吊锚杆,起吊大件时锚杆数量应根据安设手拉葫芦的位置进行加打(用于安装起吊吊装环,吊装环要用专用锚具固定,锚杆采用202000mm,预紧力不低于200Nm),并重新支设防护用的锚杆,用于悬
6、挂手拉葫芦,预紧力不小于200N.m,同时不得利用原支护锚杆进行安装起吊装置和作为安装防护用,在起吊过程中,要不定时的对起吊使用的锚杆进行检查,发现异常,立即停止使用,再重新另打起吊锚杆,确保起吊锚杆安全可靠。对使用的起吊工具及固定设施设备,都必须具有双防护装置(防护采用40T锚链进行防护),否则不装起吊设备。2、当人员拉倒链时,人员应站在安全地点,严禁站在倒链下方或起吊的重物的下方以及危及人身安全的危险区域内作业。3、钻机安装方法:(1)钻机运输到预定钻场后,安装前,首先清理好钻场,钻场周围的岩层应安全可靠,且具有足够的空间,通风良好。(2)平板车停稳并使用三脚架和卡轨器将车辆刹稳后,在平板
7、车前方逐阶铺设枕木,形成坡道,厂家技术人员在车辆后方,远程操作本体部开下平板车。(3)通过回转减速器附近安装机架与主车之间的螺丝,螺丝规格为Ml6共计36颗。(4)完成钻机各零部件的装配后,根据管路图(详见图)进行正确连接,并注意连接管路过程中清洁各接头。4、安装后调试操作:(1)安装后要对电控设备进行细致检查,以免安装的设备出现失爆或不完好现象。此项工作必须由专职电工进行作业和检查,整体完成后由防爆检查员进行复检合格后,方可进行调试,调试工作必须由专职人员进行,调试合格后方可进行其他工作。(2)按润滑图表检查需润滑的各部位的油量符合要求后(所使用的润滑油必须使用专用的与之相配套的润滑油),方
8、可对机器设备进行调试、调整,调试合格后,方可进行下一步的工作。5、试车操作:(1)配有与钻机相适应的水源、电源及相应的配套设备。水路系统供水流量113Q365L/min,压力2.8MPao(2)钻机装配完成,将五通、四通和导向座按顺序依次连接,拧紧螺栓,然后,将7L底马达、下无磁、探管等依次送入孔内,最后将导向套拧紧,完成封孔;(3)连接好五通、四通与系统管网、汽渣分离器和收集箱的所有管路系统,完成抽放、汽渣分离器和收集箱等装置的管路布置,便可进行正常加油,接上电源,调定压力和转速。(3)试车时观察操作台上压力表压力情况,动力头正、反转压力应小于4MPa,油缸往复运动压力小于2MPa,总回油压
