某房地产公司奖金激励管理方案.docx
《某房地产公司奖金激励管理方案.docx》由会员分享,可在线阅读,更多相关《某房地产公司奖金激励管理方案.docx(7页珍藏版)》请在第壹文秘上搜索。

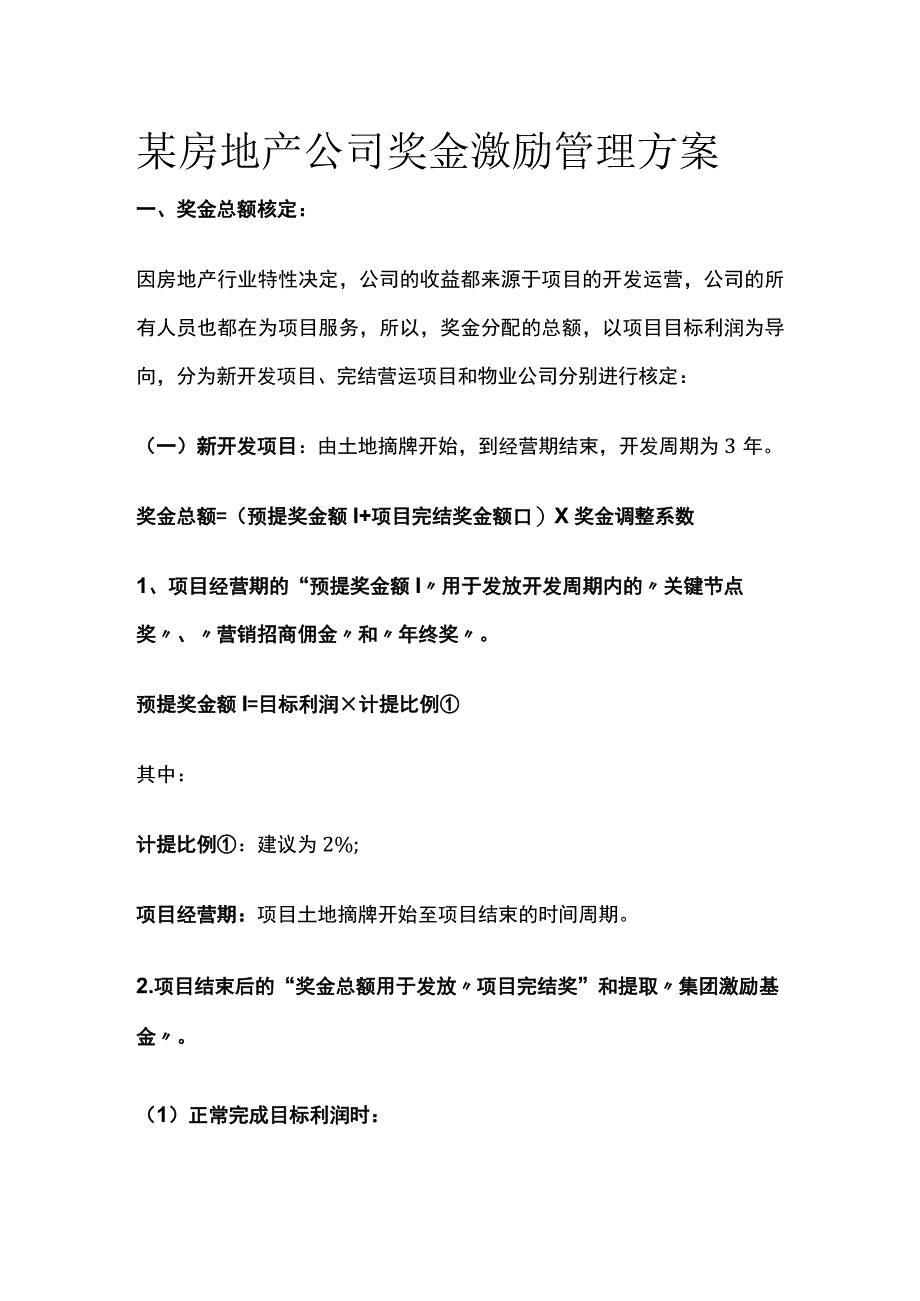

1、某房地产公司奖金激励管理方案一、奖金总额核定:因房地产行业特性决定,公司的收益都来源于项目的开发运营,公司的所有人员也都在为项目服务,所以,奖金分配的总额,以项目目标利润为导向,分为新开发项目、完结营运项目和物业公司分别进行核定:(一)新开发项目:由土地摘牌开始,到经营期结束,开发周期为3年。奖金总额=(预提奖金额I+项目完结奖金额口)X奖金调整系数1、项目经营期的“预提奖金额I用于发放开发周期内的关键节点奖、营销招商佣金和年终奖。预提奖金额I=目标利润计提比例其中:计提比例:建议为2%;项目经营期:项目土地摘牌开始至项目结束的时间周期。2.项目结束后的“奖金总额用于发放项目完结奖”和提取集团

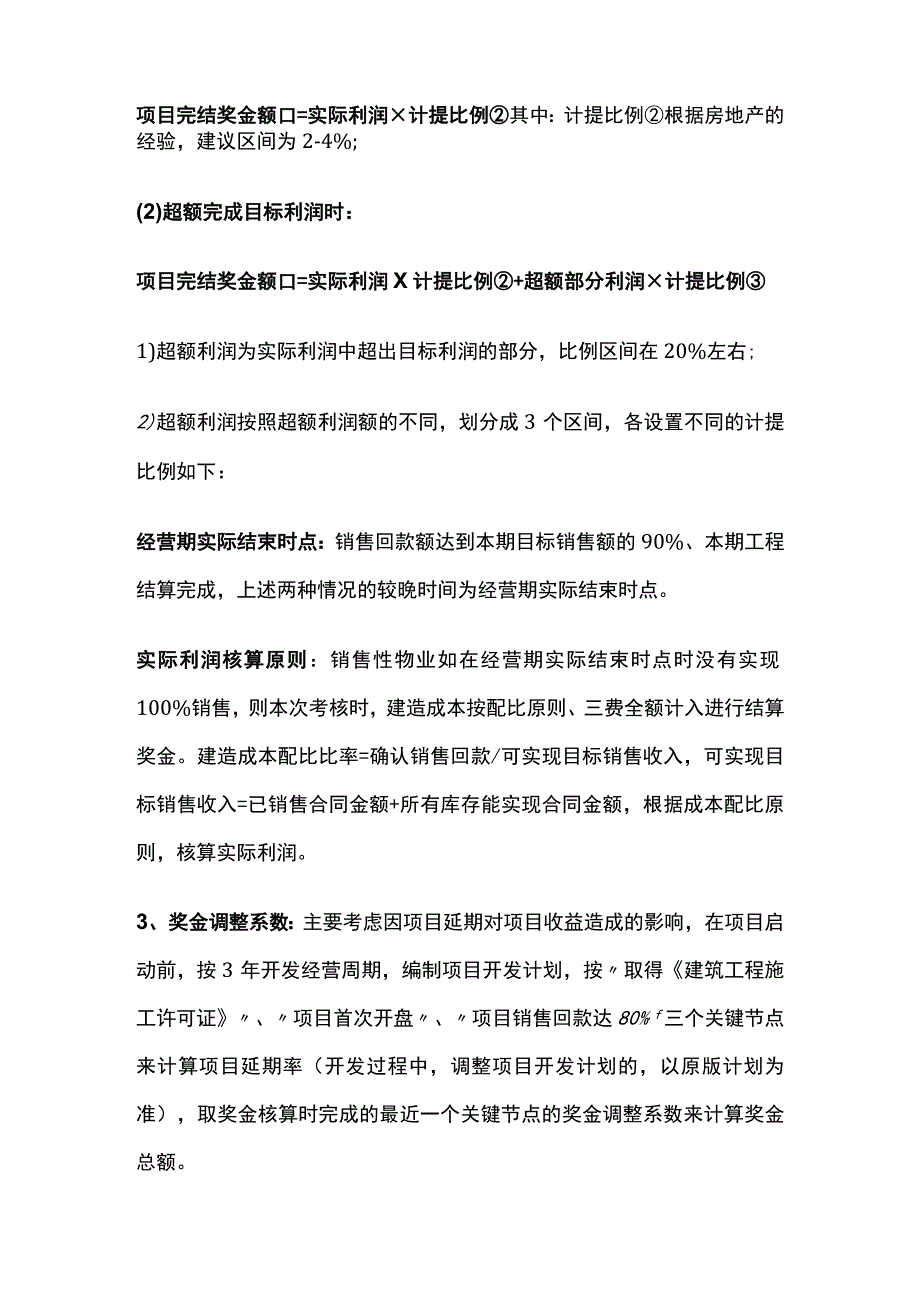

2、激励基金。(1)正常完成目标利润时:项目完结奖金额口=实际利润计提比例其中:计提比例根据房地产的经验,建议区间为2-4%;(2)超额完成目标利润时:项目完结奖金额口=实际利润X计提比例+超额部分利润计提比例1)超额利润为实际利润中超出目标利润的部分,比例区间在20%左右;2)超额利润按照超额利润额的不同,划分成3个区间,各设置不同的计提比例如下:经营期实际结束时点:销售回款额达到本期目标销售额的90%、本期工程结算完成,上述两种情况的较晚时间为经营期实际结束时点。实际利润核算原则:销售性物业如在经营期实际结束时点时没有实现100%销售,则本次考核时,建造成本按配比原则、三费全额计入进行结算奖金

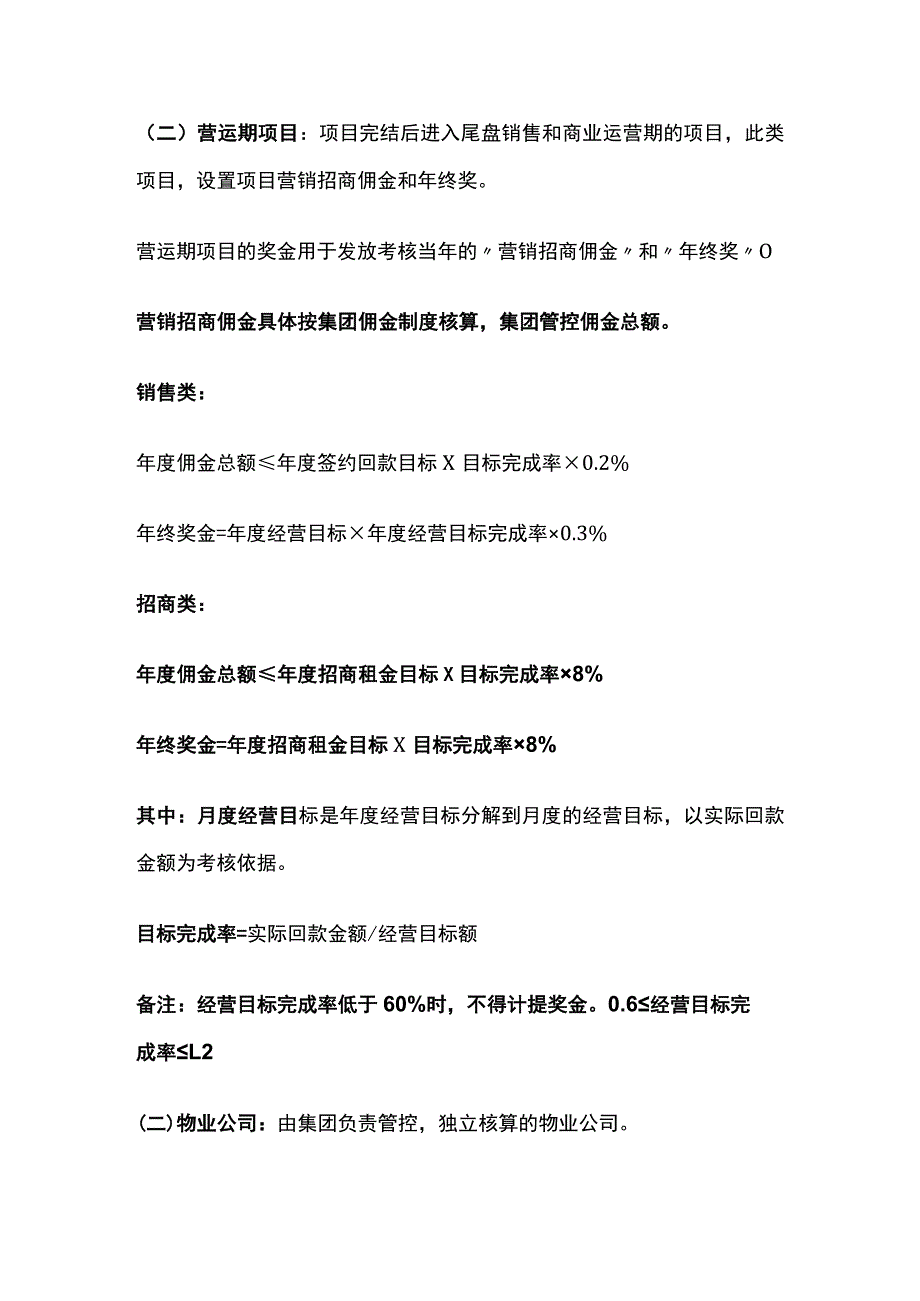

3、。建造成本配比比率=确认销售回款/可实现目标销售收入,可实现目标销售收入=已销售合同金额+所有库存能实现合同金额,根据成本配比原则,核算实际利润。3、奖金调整系数:主要考虑因项目延期对项目收益造成的影响,在项目启动前,按3年开发经营周期,编制项目开发计划,按取得建筑工程施工许可证、项目首次开盘、项目销售回款达80%,f三个关键节点来计算项目延期率(开发过程中,调整项目开发计划的,以原版计划为准),取奖金核算时完成的最近一个关键节点的奖金调整系数来计算奖金总额。(二)营运期项目:项目完结后进入尾盘销售和商业运营期的项目,此类项目,设置项目营销招商佣金和年终奖。营运期项目的奖金用于发放考核当年的营
4、销招商佣金和年终奖O营销招商佣金具体按集团佣金制度核算,集团管控佣金总额。销售类:年度佣金总额年度签约回款目标X目标完成率0.2%年终奖金=年度经营目标年度经营目标完成率0.3%招商类:年度佣金总额年度招商租金目标X目标完成率8%年终奖金=年度招商租金目标X目标完成率8%其中:月度经营目标是年度经营目标分解到月度的经营目标,以实际回款金额为考核依据。目标完成率=实际回款金额/经营目标额备注:经营目标完成率低于60%时,不得计提奖金。0.6经营目标完成率L2(二)物业公司:由集团负责管控,独立核算的物业公司。奖金总额In=实际利润计提比例实际利润=实际收缴物业管理费X计提比例计提比例:建议区间为
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 房地产公司 奖金 激励 管理 方案
