水泥砂浆找平层施工方案推荐.docx
《水泥砂浆找平层施工方案推荐.docx》由会员分享,可在线阅读,更多相关《水泥砂浆找平层施工方案推荐.docx(19页珍藏版)》请在第壹文秘上搜索。

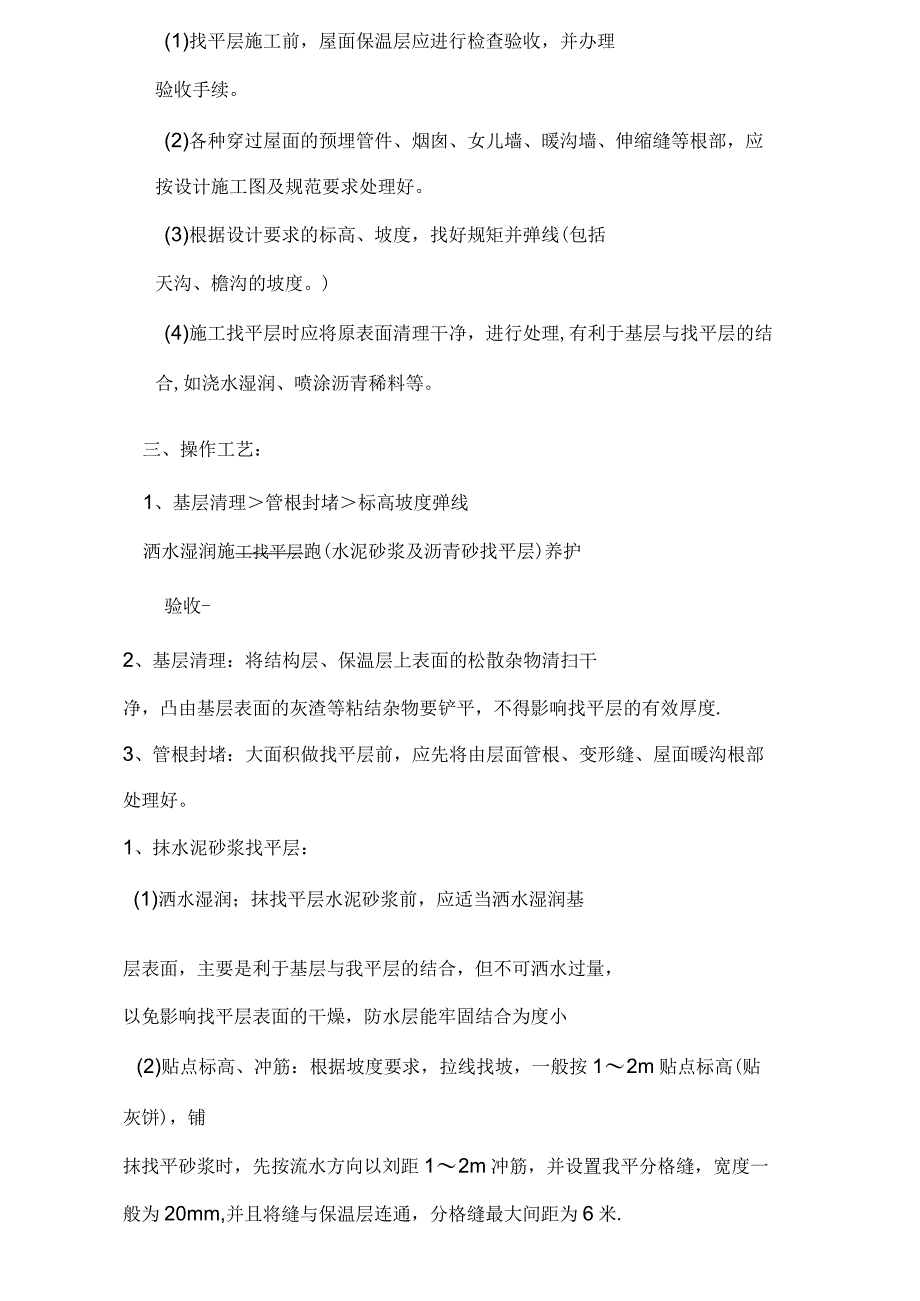

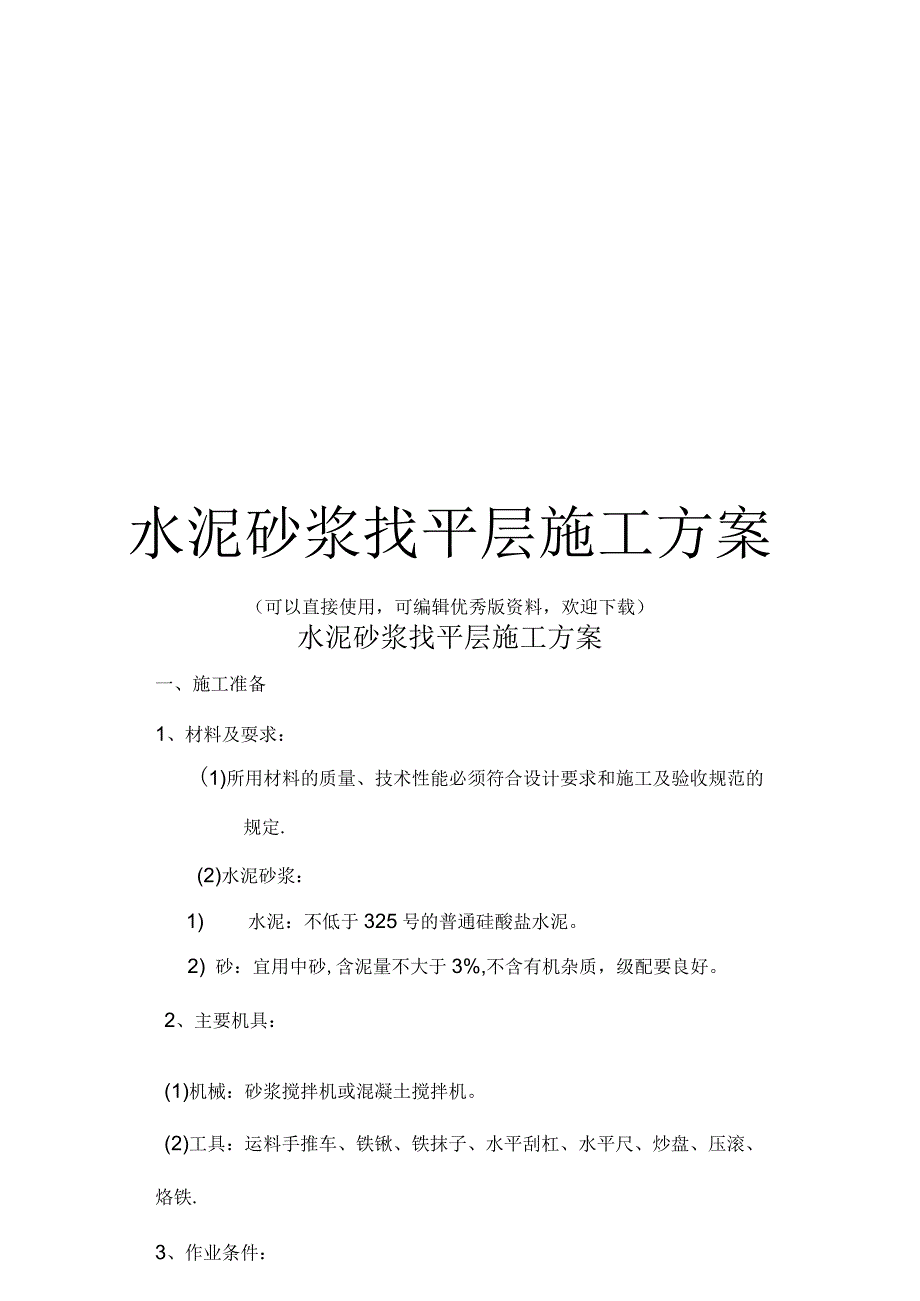

1、水泥砂浆找平层施工方案(可以直接使用,可编辑优秀版资料,欢迎下载)水泥砂浆找平层施工方案一、施工准备1、材料及耍求:(1)所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定.(2)水泥砂浆:1) 水泥:不低于325号的普通硅酸盐水泥。2) 砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。2、主要机具:(1)机械:砂浆搅拌机或混凝土搅拌机。(2)工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、炒盘、压滚、烙铁.3、作业条件:(1)找平层施工前,屋面保温层应进行检查验收,并办理验收手续。(2)各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要
2、求处理好。(3)根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度。)(4)施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润、喷涂沥青稀料等。三、操作工艺:1、基层清理管根封堵标高坡度弹线洒水湿润施工找平层跑(水泥砂浆及沥青砂找平层)养护验收-2、基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸由基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度.3、管根封堵:大面积做找平层前,应先将由层面管根、变形缝、屋面暖沟根部处理好。1、抹水泥砂浆找平层:(1)洒水湿润;抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与我平层的结合,但不可

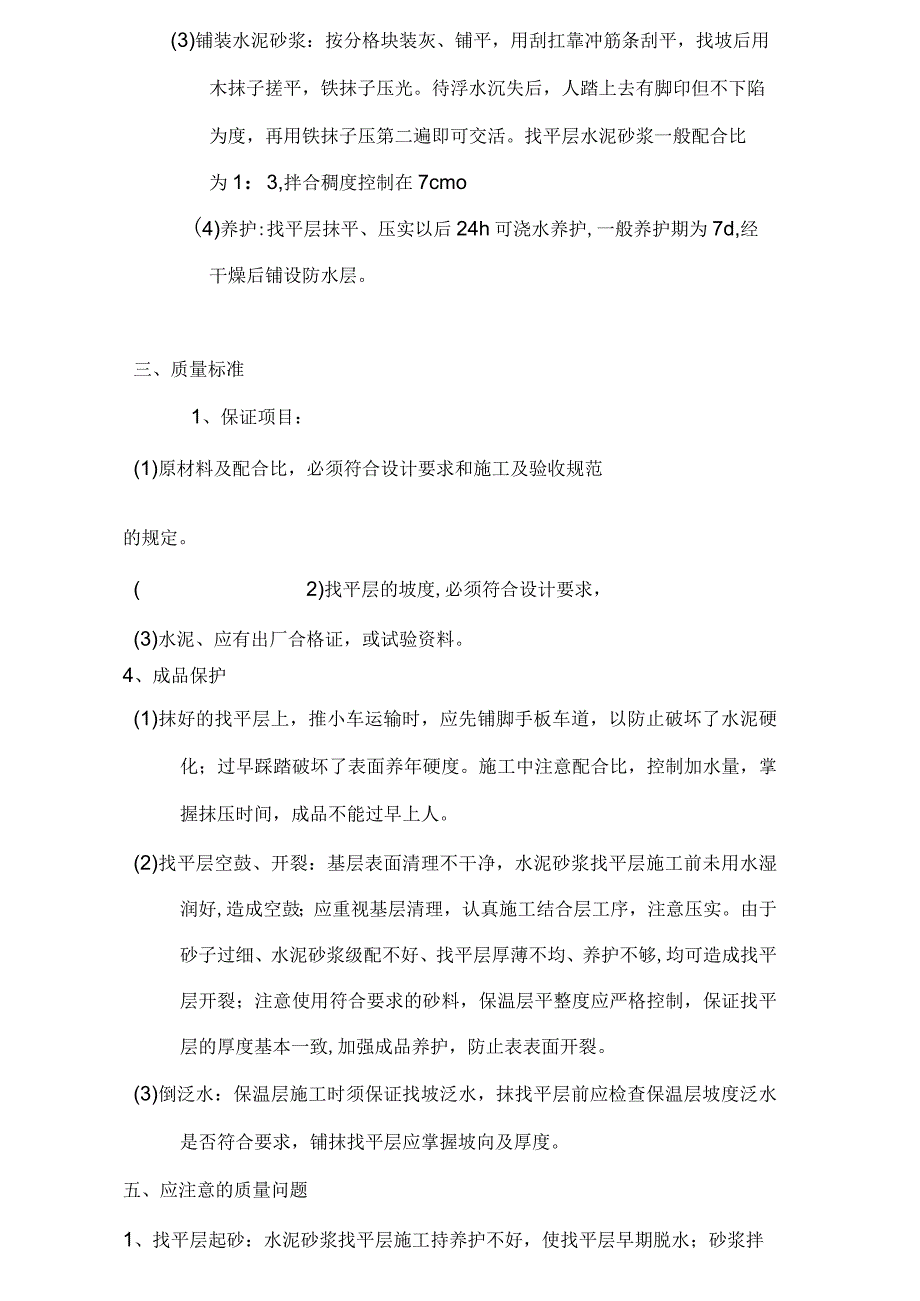

3、洒水过量,以免影响找平层表面的干燥,防水层能牢固结合为度小(2)贴点标高、冲筋:根据坡度要求,拉线找坡,一般按12m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以刘距12m冲筋,并设置我平分格缝,宽度一般为20mm,并且将缝与保温层连通,分格缝最大间距为6米.(3)铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。找平层水泥砂浆一般配合比为1:3,拌合稠度控制在7cmo(4)养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。三、质量标准1、保证项目:(1
4、)原材料及配合比,必须符合设计要求和施工及验收规范的规定。(2)找平层的坡度,必须符合设计要求,(3)水泥、应有出厂合格证,或试验资料。4、成品保护(1)抹好的找平层上,推小车运输时,应先铺脚手板车道,以防止破坏了水泥硬化;过早踩踏破坏了表面养年硬度。施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。(2)找平层空鼓、开裂:基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓;应重视基层清理,认真施工结合层工序,注意压实。由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂;注意使用符合要求的砂料,保温层平整度应严格控制,保证找平层的厚度基本一致,
5、加强成品养护,防止表表面开裂。(3)倒泛水:保温层施工时须保证找坡泛水,抹找平层前应检查保温层坡度泛水是否符合要求,铺抹找平层应掌握坡向及厚度。五、应注意的质量问题1、找平层起砂:水泥砂浆找平层施工持养护不好,使找平层早期脱水;砂浆拌合加水过多,影响成品强度;抹压时机不对,过晚破坏了水泥硬化;过早踩踏破坏了表面养生硬度施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。2、找平层空鼓、开裂:基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓;应重视基层清理,认真施工结合层工序,注意压实.由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂;注意使用
6、符合要求的砂料,保温层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂。3、倒泛水:保温层施工时须保证找坡泛水,抹找平层前应检查站保温层坡度泛水是否符合要求,铺抹找平层应掌握坡向及厚度.枣庄银行营业办公楼水泥砂浆找平方案编制时间:2014年8月1日编制单位:江苏江中集团有限公司水泥砂浆找平方案工程概况:枣庄银行营业办公楼工程为高层办公楼,总建筑面积30OOOm2。位于枣庄市新城区光明路南,交警支队西侧。基础为筏板基础。主楼施工垫层时的施工面积较大,适逢雨季施工,表面平整度局部存在高差,计划用1:2水泥砂浆找平.(一)施工准备1、主要材料(1)水泥:硅酸盐水泥、普通硅酸盐水
7、泥,其标号不应小于P.042o5,并严禁混用不同品种、不同标号的水泥。(2)砂:应采用中砂或粗砂,过8项孔径筛子,含泥量不应大于3%。2、主要机具搅拌机、手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、鎏子、锤子.3、作业条件:(1)地面的垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实。有地漏房间应找好泛水。(2)墙面的+50cm水平标高线已弹在四周墙上.门框已立好,并在框内侧做好保护,防止手推车碰坏。(4)墙、顶抹灰已做完.屋面防水做完.(二)操作工艺基层处理一找标高、弹线-洒水湿润一抹灰饼和标筋一搅拌砂浆一刷水泥浆结合
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 水泥砂浆 找平层 施工 方案 推荐
![提示](https://www.1wenmi.com/images/bang_tan.gif)
