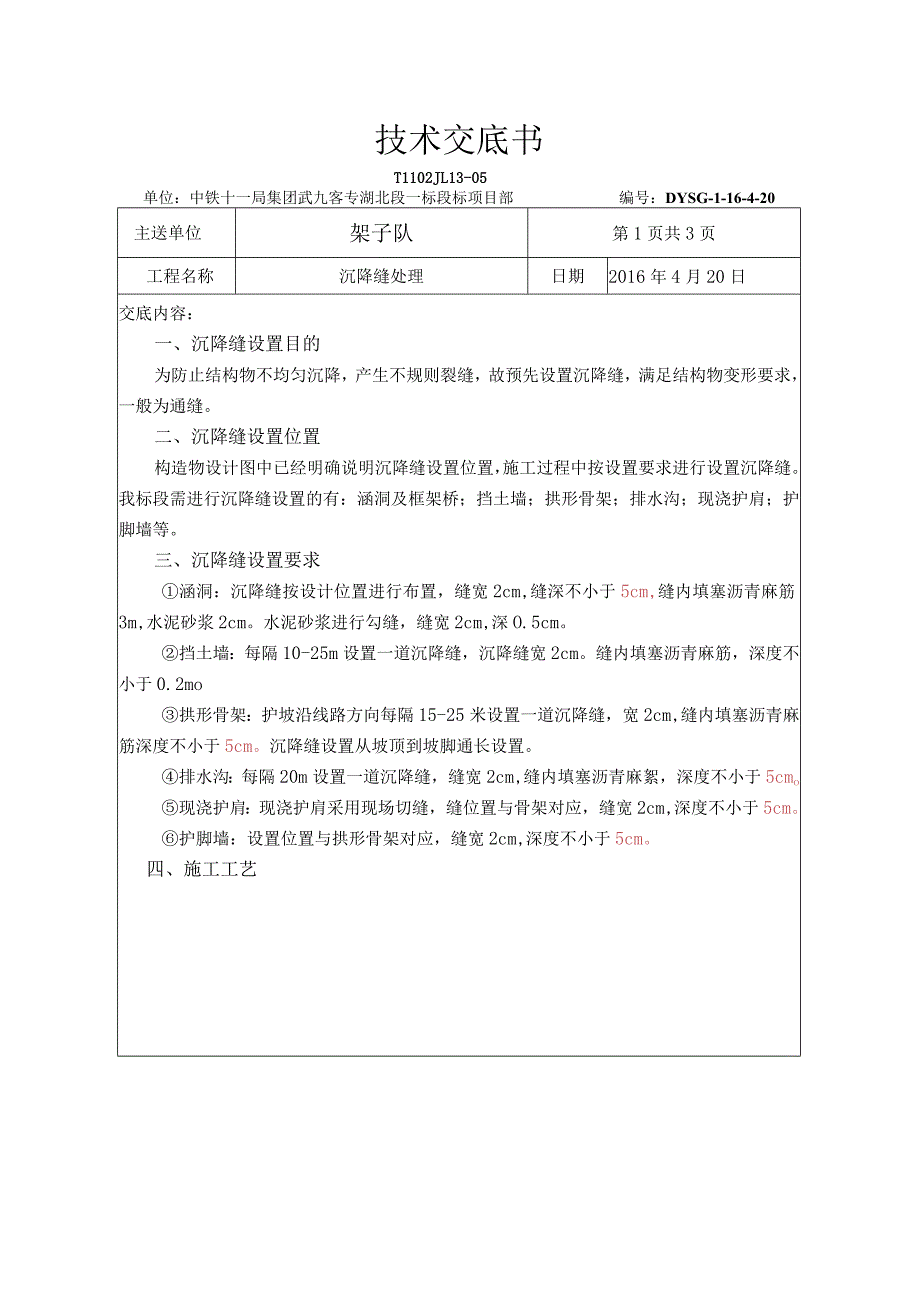

1、技术交底书T1102JL13-05单位:中铁十一局集团武九客专湖北段一标段标项目部编号:DYSG-1-16-4-20主送单位架子队第1页共3页工程名称沉降缝处理日期2016年4月20日交底内容:一、沉降缝设置目的为防止结构物不均匀沉降,产生不规则裂缝,故预先设置沉降缝,满足结构物变形要求,一般为通缝。二、沉降缝设置位置构造物设计图中已经明确说明沉降缝设置位置,施工过程中按设置要求进行设置沉降缝。我标段需进行沉降缝设置的有:涵洞及框架桥;挡土墙;拱形骨架;排水沟;现浇护肩;护脚墙等。三、沉降缝设置要求涵洞:沉降缝按设计位置进行布置,缝宽2cm,缝深不小于5cm,缝内填塞沥青麻筋3m,水泥砂浆2c
2、m。水泥砂浆进行勾缝,缝宽2cm,深O.5cm。挡土墙:每隔10-25m设置一道沉降缝,沉降缝宽2cm。缝内填塞沥青麻筋,深度不小于0.2mo拱形骨架:护坡沿线路方向每隔15-25米设置一道沉降缝,宽2cm,缝内填塞沥青麻筋深度不小于5cm。沉降缝设置从坡顶到坡脚通长设置。排水沟:每隔20m设置一道沉降缝,缝宽2cm,缝内填塞沥青麻絮,深度不小于5cmo现浇护肩:现浇护肩采用现场切缝,缝位置与骨架对应,缝宽2cm,深度不小于5cm。护脚墙:设置位置与拱形骨架对应,缝宽2cm,深度不小于5cm。四、施工工艺技术交底书T1102JL13-05单位:中铁十一局集团武九客专湖北段一标段标项目部编号:D

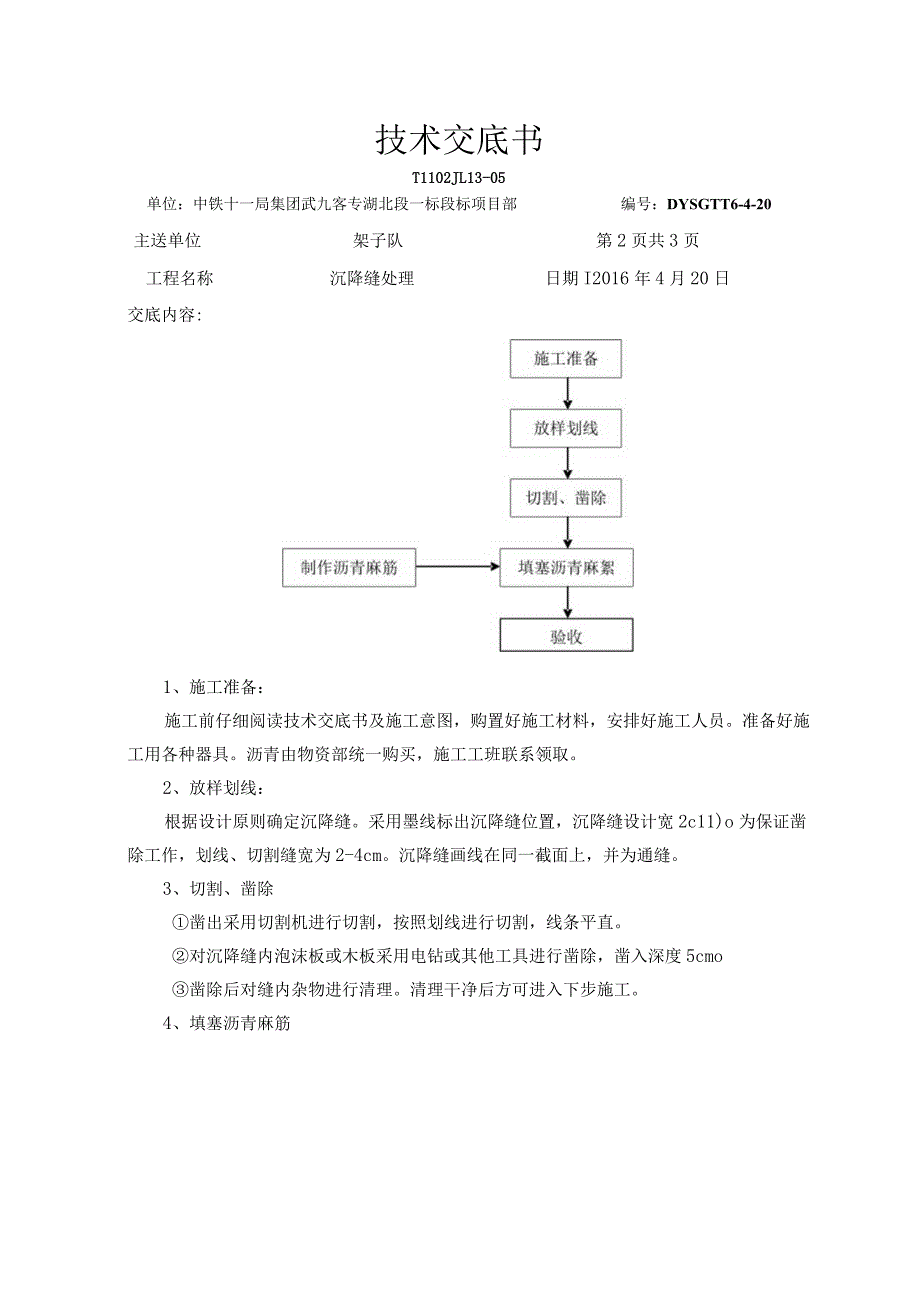

3、YSGTT6-4-20主送单位架子队第2页共3页工程名称沉降缝处理日期I2016年4月20日交底内容:1、施工准备:施工前仔细阅读技术交底书及施工意图,购置好施工材料,安排好施工人员。准备好施工用各种器具。沥青由物资部统一购买,施工工班联系领取。2、放样划线:根据设计原则确定沉降缝。采用墨线标出沉降缝位置,沉降缝设计宽2c11)o为保证凿除工作,划线、切割缝宽为2-4cm。沉降缝画线在同一截面上,并为通缝。3、切割、凿除凿出采用切割机进行切割,按照划线进行切割,线条平直。对沉降缝内泡沫板或木板采用电钻或其他工具进行凿除,凿入深度5cmo凿除后对缝内杂物进行清理。清理干净后方可进入下步施工。4、

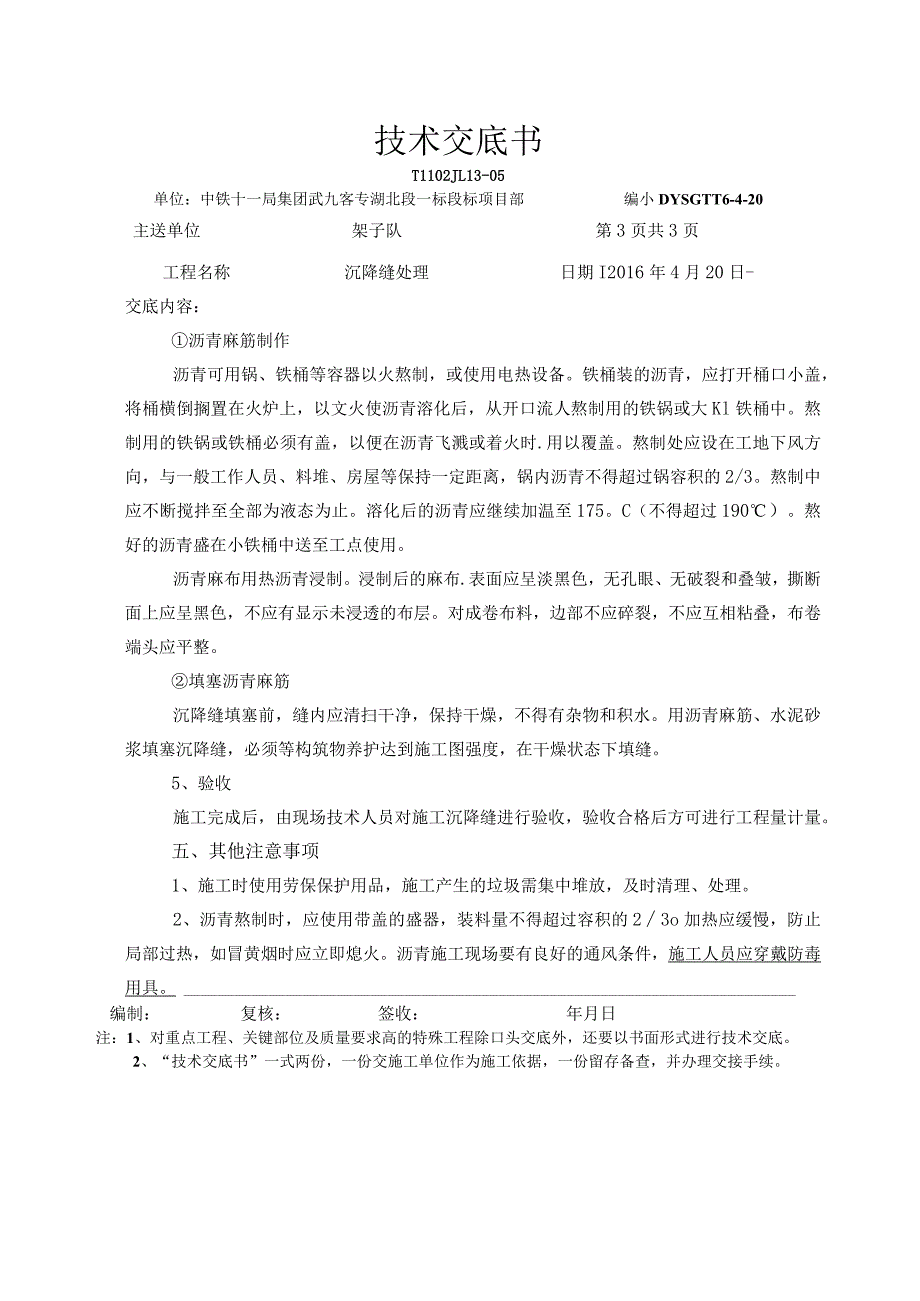

4、填塞沥青麻筋技术交底书T1102JL13-05单位:中铁十一局集团武九客专湖北段一标段标项目部编小DYSGTT6-4-20主送单位架子队第3页共3页工程名称沉降缝处理日期I2016年4月20日-交底内容:沥青麻筋制作沥青可用锅、铁桶等容器以火熬制,或使用电热设备。铁桶装的沥青,应打开桶口小盖,将桶横倒搁置在火炉上,以文火使沥青溶化后,从开口流人熬制用的铁锅或大Kl铁桶中。熬制用的铁锅或铁桶必须有盖,以便在沥青飞溅或着火时.用以覆盖。熬制处应设在工地下风方向,与一般工作人员、料堆、房屋等保持一定距离,锅内沥青不得超过锅容积的2/3。熬制中应不断搅拌至全部为液态为止。溶化后的沥青应继续加温至175
5、。C(不得超过190)。熬好的沥青盛在小铁桶中送至工点使用。沥青麻布用热沥青浸制。浸制后的麻布.表面应呈淡黑色,无孔眼、无破裂和叠皱,撕断面上应呈黑色,不应有显示未浸透的布层。对成卷布料,边部不应碎裂,不应互相粘叠,布卷端头应平整。填塞沥青麻筋沉降缝填塞前,缝内应清扫干净,保持干燥,不得有杂物和积水。用沥青麻筋、水泥砂浆填塞沉降缝,必须等构筑物养护达到施工图强度,在干燥状态下填缝。5、验收施工完成后,由现场技术人员对施工沉降缝进行验收,验收合格后方可进行工程量计量。五、其他注意事项1、施工时使用劳保保护用品,施工产生的垃圾需集中堆放,及时清理、处理。2、沥青熬制时,应使用带盖的盛器,装料量不得超过容积的23o加热应缓慢,防止局部过热,如冒黄烟时应立即熄火。沥青施工现场要有良好的通风条件,施工人员应穿戴防毒用具。编制:复核:签收:年月日注:1、对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。2、“技术交底书”一式两份,一份交施工单位作为施工依据,一份留存备查,并办理交接手续。
