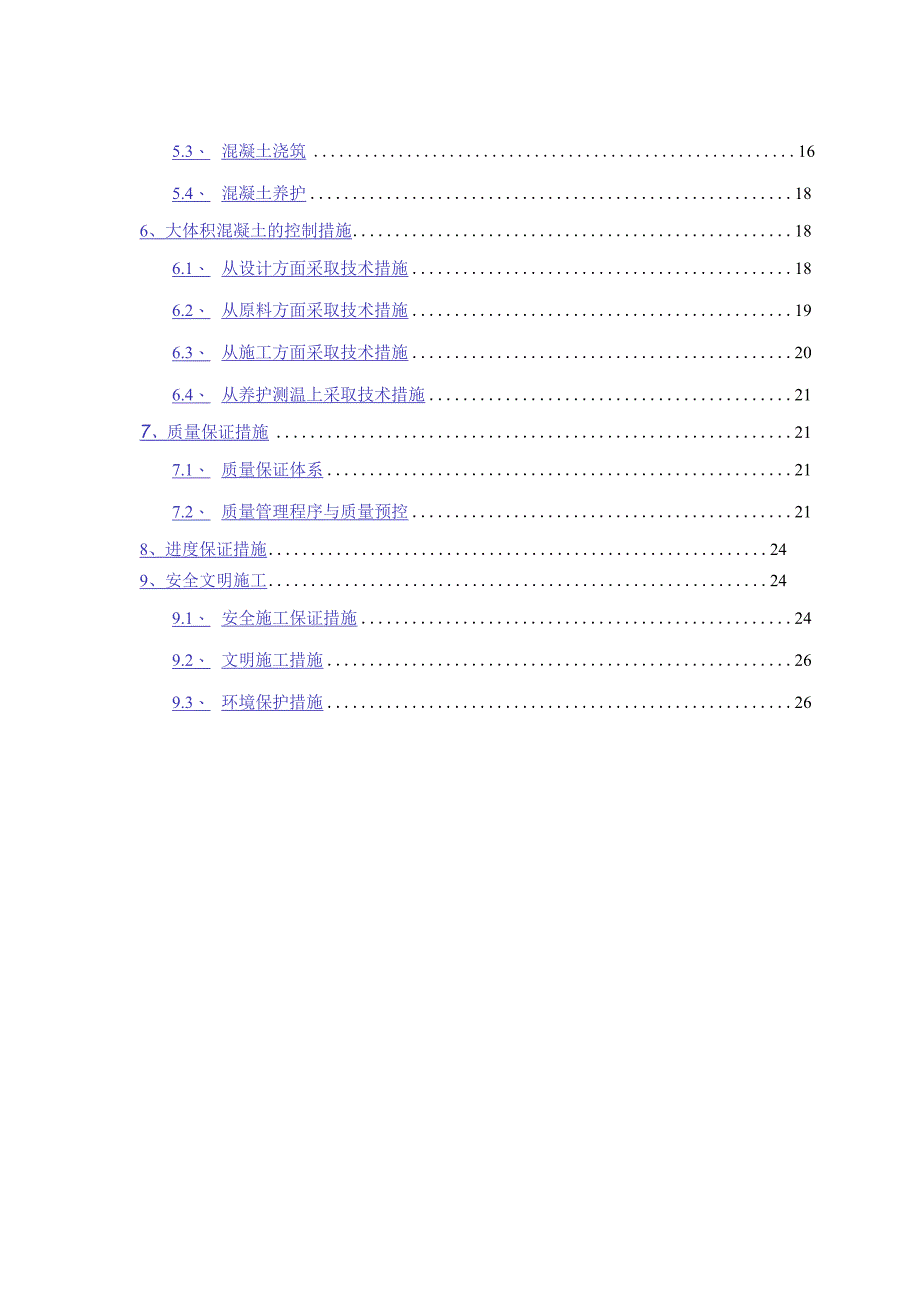

1、一、编制依据3二、工程概况31.1、 工程概况31.3、 基础底板(大体积混凝土)概况41.4、 现场周边情况43、施工准备43. 1、技术准备43.1、 现场准备53.2、 材料准备53.3、 劳动力准备73.4、 5、项Ll组织机构73.5、 测量放线74、施工部署84. 1.力j84.1、 流水段划分84.2、 混凝土浇筑时间计算84.3、 大体积混凝土温度应力和收缩应力的分析94.4、 底板混凝土测温145、施工要点165. 、165.1、 垫层施工165.2、 钢板止水带的安装设计165.3、 混凝土浇筑165.4、 混凝土养护186、大体积混凝土的控制措施186.1、 从设计方面采
2、取技术措施186.2、 从原料方面采取技术措施196.3、 从施工方面采取技术措施206.4、 从养护测温上采取技术措施217、质量保证措施217.1、 质量保证体系217.2、 质量管理程序与质量预控218、进度保证措施249、安全文明施工249.1、 安全施工保证措施249.2、 文明施工措施269.3、 环境保护措施26(GB 50204-2002) 2011 年版(GB 50496-2009)(GB50666-2011)(GB 50300-2001)(GB 50010-2010)(11G329-1)(JGJ80-91)(JGJ 33-2012)(JGJ 46-2005)(JGJ 107

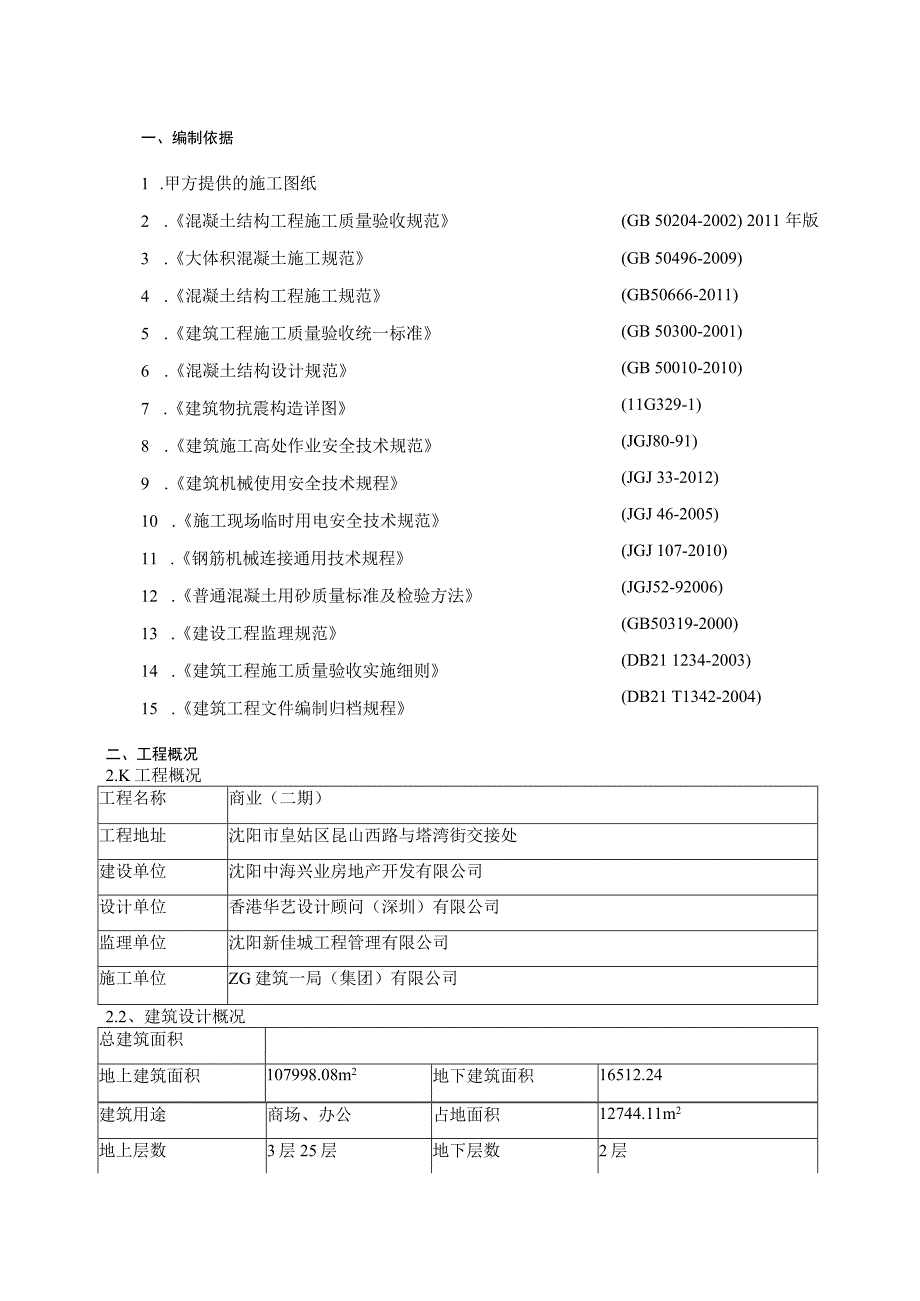

3、-2010)(JGJ52-92006)(GB50319-2000)(DB21 1234-2003)(DB21 T1342-2004)一、编制依据1 .甲方提供的施工图纸2 .混凝土结构工程施工质量验收规范3 .大体积混凝土施工规范4 .混凝土结构工程施工规范5 .建筑工程施工质量验收统一标准6 .混凝土结构设计规范7 .建筑物抗震构造详图8 .建筑施工高处作业安全技术规范9 .建筑机械使用安全技术规程10 .施工现场临时用电安全技术规范11 .钢筋机械连接通用技术规程12 .普通混凝土用砂质量标准及检验方法13 .建设工程监理规范14 .建筑工程施工质量验收实施细则15 .建筑工程文件编制归档
4、规程二、工程概况2.K工程概况工程名称商业(二期)工程地址沈阳市皇姑区昆山西路与塔湾街交接处建设单位沈阳中海兴业房地产开发有限公司设计单位香港华艺设计顾问(深圳)有限公司监理单位沈阳新佳城工程管理有限公司施工单位ZG建筑一局(集团)有限公司2.2、建筑设计概况总建筑面积地上建筑面积107998.08m2地下建筑面积16512.24建筑用途商场、办公占地面积12744.11m2地上层数3层25层地下层数2层0.000标高建筑总高度商场办公楼2.3、基础底板(大体积混凝土)概况本工程地下二层,基础形式为筏板基础,基底顶标高-8.6m、-10.2m,垫层厚度为100mm0裙房部分筏板厚度为0.5m,
5、柱墩区域为LoL5m;塔楼核心筒区域筏板厚度为2m,核心筒以外区域为L5m,柱墩区域为2.2m。筏板基础根据设计要求设置80Omm宽温度后浇带,筏板施工2个月后浇筑;伸缩后浇带在两侧混凝土龄期达到45天,并且经设计同意后浇注;沉降后浇带在主体结构封顶且地下室顶板覆土完成90天后,提供沉降观测数据,经设计同意后浇注。本工程筏板基础以沉降后浇带为界线划分为3个流水段,分三次进行浇筑,浇筑范围详见附图1所示。本工程筏板基础区域1、3属于大体积混凝土施工基础底板混凝土方量详见下表(此表为粗算,不可做为施工依据):水平投影面积(m2)浇筑宽度(m)总方量(m3)1段356765.260532段13316
6、5.29943段351365.259112.4、现场周边情况基坑支护结构设计时坑顶超载未考虑施工荷载,故混凝土罐车、混凝土输送泵等需布置在基坑边坡滑移面外,我司考虑布置在基坑上口线3m以外。施工用水、用电施工前需接驳到位。3、施工准备3.1、技术准备组织项目人员认真学习相关的规范、规程或规定,在施工的过程中做到有据可依;施工前认真查阅结构施工图纸,并与建筑图、机电图等对比,做深入细致的研究,在图纸会审的基础上争取将施工中可能碰到的难题在施工前解决;提前分析确定施工中的难点及需要着重注意的部分,做到目标明确,重点突出;收集或准备相应技术资料。实行三级交底制,即:技术部对项目部有关人员、劳务分包技
7、术人员进行方案交底;工程部对劳务分包工长、班组长进行交底(技术部参与并作问题解答);劳务分包工长、班组长对班组进行技术交底。技术保证体系:3.2、 现场准备(1)熟悉周围环境,现场核对总平面图,依据红线桩,对现场标高和平面位置进行测定。(2)办理施工许可证、环保、卫生、治安消防等手续和证件,同时与周围街道建立联系,就扰民、民扰等可能遇到的不利因素做好各项准备工作。(3)对现场及周围的地下管网作详细调查,做好施工平面布置,进行现场临电、临水、办公用房及临时道路施工。(4)对工程所需的机械设备、施工材料进行合理配备,以确保充足的资源,良好的运行。(5)已拟定进场的操作人员就操作工艺、质量要求、安全
