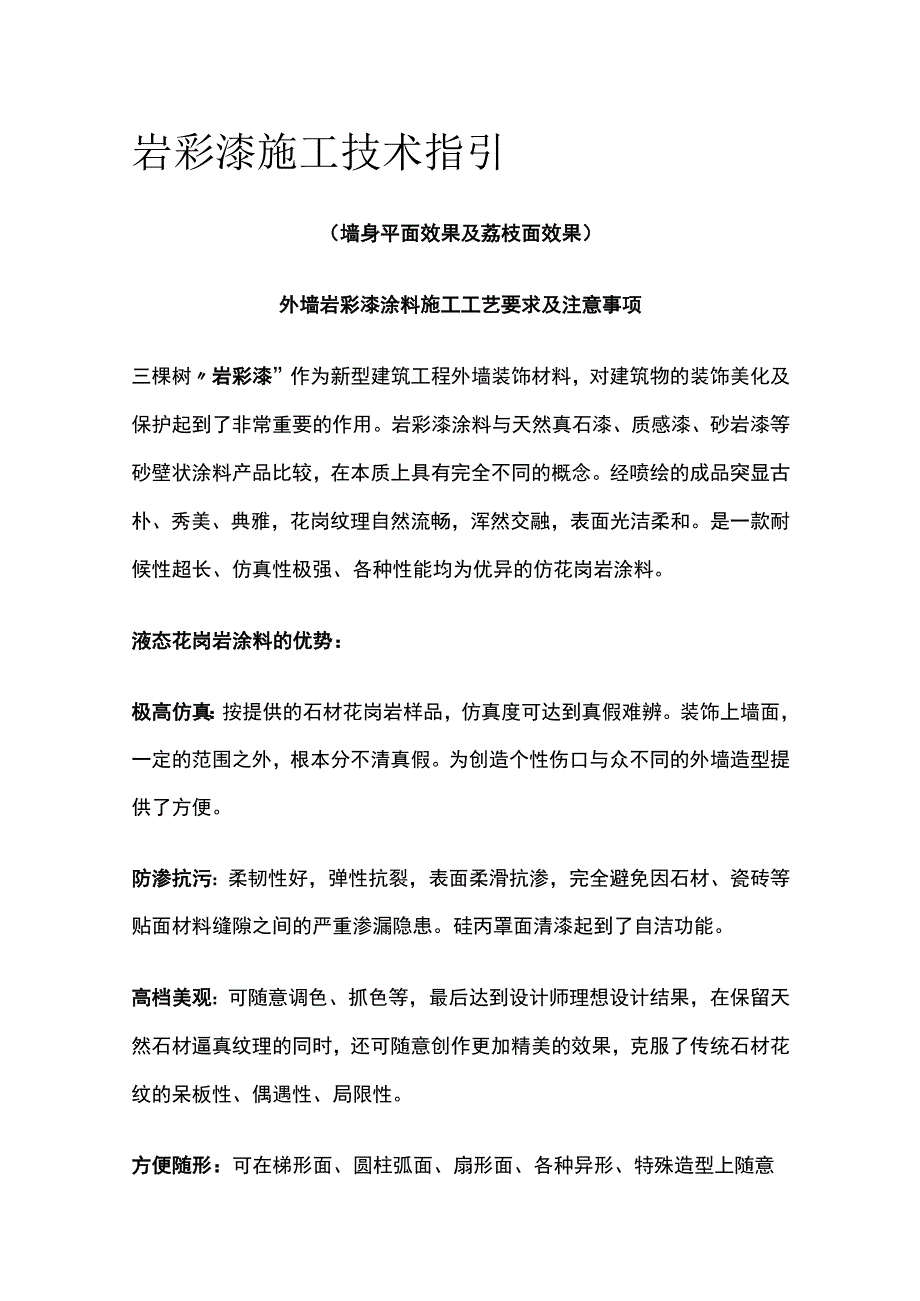

1、岩彩漆施工技术指引(墙身平面效果及荔枝面效果)外墙岩彩漆涂料施工工艺要求及注意事项三棵树岩彩漆”作为新型建筑工程外墙装饰材料,对建筑物的装饰美化及保护起到了非常重要的作用。岩彩漆涂料与天然真石漆、质感漆、砂岩漆等砂壁状涂料产品比较,在本质上具有完全不同的概念。经喷绘的成品突显古朴、秀美、典雅,花岗纹理自然流畅,浑然交融,表面光洁柔和。是一款耐候性超长、仿真性极强、各种性能均为优异的仿花岗岩涂料。液态花岗岩涂料的优势:极高仿真:按提供的石材花岗岩样品,仿真度可达到真假难辨。装饰上墙面,一定的范围之外,根本分不清真假。为创造个性伤口与众不同的外墙造型提供了方便。防渗抗污:柔韧性好,弹性抗裂,表面柔

2、滑抗渗,完全避免因石材、瓷砖等贴面材料缝隙之间的严重渗漏隐患。硅丙罩面清漆起到了自洁功能。高档美观:可随意调色、抓色等,最后达到设计师理想设计结果,在保留天然石材逼真纹理的同时,还可随意创作更加精美的效果,克服了传统石材花纹的呆板性、偶遇性、局限性。方便随形:可在梯形面、圆柱弧面、扇形面、各种异形、特殊造型上随意喷绘,如水之无常形。轻松解决传统板材无法任意贴面的施工难题。时尚新潮:更新改造方便,永葆青春时尚新潮。彻底改变了传统石材干挂框架定型无法拆卸和改观的麻烦。二、外墙岩彩漆涂料的配套体系(一)平面体系(如仿豹皮花.仿古典棕)工涂序层结构材料配置及配套膜厚(mm)理论用量(Kgm2)-V-道

3、数(道)施干燥时间工(25)方式1基层抹灰及抹面砂浆检干燥良好查及处理2找平层外墙粗底腻子1.22.002批12-48h刮后打磨3找平层外墙中等细度腻子0.61.001批12-48h刮后打磨4封闭层外墙封闭底漆SGD2050.030.121滚6-24h涂5分格弹线、胶带根据设计6底色层背景色漆SGElOO0.070.252滚6-24h涂7主材岩彩漆ZSG400-100.07-0.20.4-0.72专72h内无用雨喷涂8罩面层罩面漆SGM1030.0350.111滚24h涂/喷涂(二)荔枝面体系(如:仿烧面金麻黄真石漆+岩彩漆)工涂材料配置及膜厚理论用量道数施干燥时间序层配套(mm)(Kgm2)
4、(道)工(25)结方构式1基层抹灰及抹面一一砂浆检干燥良好查及处理2找平层外墙粗底腻2子SGN7022.002批12-48h刮后打磨3封闭层外墙封闭底0.03漆SGD2050.121滚6-24h涂4分格弹线、胶带一一根据设计5造型层真石漆2-3ZSG100-Ii42喷24h涂6底色层背景色漆0.07SGElOO0.252滚6-24h涂7主材岩彩漆主材0.07-0.2ZSG400-100.5-0.82专72h内无用雨喷涂8罩罩面清漆0.0350.111滚24h面 SGM104涂/层喷涂三.涂装的基本规定1.根据使用的涂饰材料和建筑物的特点,对建筑物的涂饰面应做必要的设计及建筑技术处理。2、涂饰施
5、工温度,应遵守产品说明书(5。C-35。C)要求的温度范围;施工时空气相对湿度宜小于80%;当遇大雾、大风、下雨时,应停止户外工程施工。3、涂饰施工应符合现行国家标准涂装作业安全规程的有关规定。4、涂饰材料除应满足国家相关标准外,对于内墙涂饰材料还就执行现行国家标准室内装饰装修材料内墙涂料中有害物质限量GB18582-2001和民用建筑工程室内环境污染控制规范GB50325的环保要求。5、为达到建筑涂饰工程的质量要求,必须保证基层的养护期、涂料正常的施工工期及涂层养护期。6、为使涂层在饰面工程规定的使用年限内能保持洁净少污染,规定墙面做必要的建筑技术处理及墙面设计,如凡外窗盘粉刷层两端应粉出挡
6、水坡端、檐口、窗盘底部都必须按技术标准完成滴水线构造措施;女儿墙及阳台的压顶,其粉刷面应有指向内侧的泛水坡度;对坡屋面建筑物的檐口,应超出墙面,防止雨水玷污墙面。对于涂刷面积较大的墙面,应作墙面装饰性分格设计,具体分格构成及尺寸由设计给定。对于墙管道与设备(如空调室外机组、脱排机等)应作合理的建筑处理,以减少对外墙饰面的污染。7、由于各个产品不同,其适用的环境状况不尽相同,因而涂料在使用时,必须按产品说明书要求进行施工。8、基层的养护期是指基层在达到涂料施工条件下所必须的养护时间,其施工条件是:基层的PH值小于10,含水率小于10%(水性外墙涂料)的要求,否则,会造成泛碱、起皮等弊病;正常施工
7、工期是指根据涂料的特点,保证涂料头道工序完成可进行下一道所必须保证的时间;涂层的养护期是指涂层完全干燥,可正常经受日晒雨淋等环境条件的时间。四.涂装基层面的质量要求在外墙涂料施工前,要全面完整地检查需涂装的基层面质量,以建筑涂饰工程施工及验收规程JGJ/T29-2003中的基层规范进行验收,经验收合格后,才能JI褥进行外墙涂装的各个工序施工。新的外墙砂浆面(混凝土基层、砂浆基层)的碱性及含水率较大。它的碱性度刚开始约在PH=13左右,一般认为由于水分的蒸发和CO2的碳化作用,混凝土基层(砂浆基层)表层的碱性逐渐下降。(注:新粉刷的水泥砂浆基层在一周内应清水养护,每天一到二次,可以加快水泥砂浆固
