一建机电实务 机电工程试运行管理 全考点梳理.docx
《一建机电实务 机电工程试运行管理 全考点梳理.docx》由会员分享,可在线阅读,更多相关《一建机电实务 机电工程试运行管理 全考点梳理.docx(4页珍藏版)》请在第壹文秘上搜索。

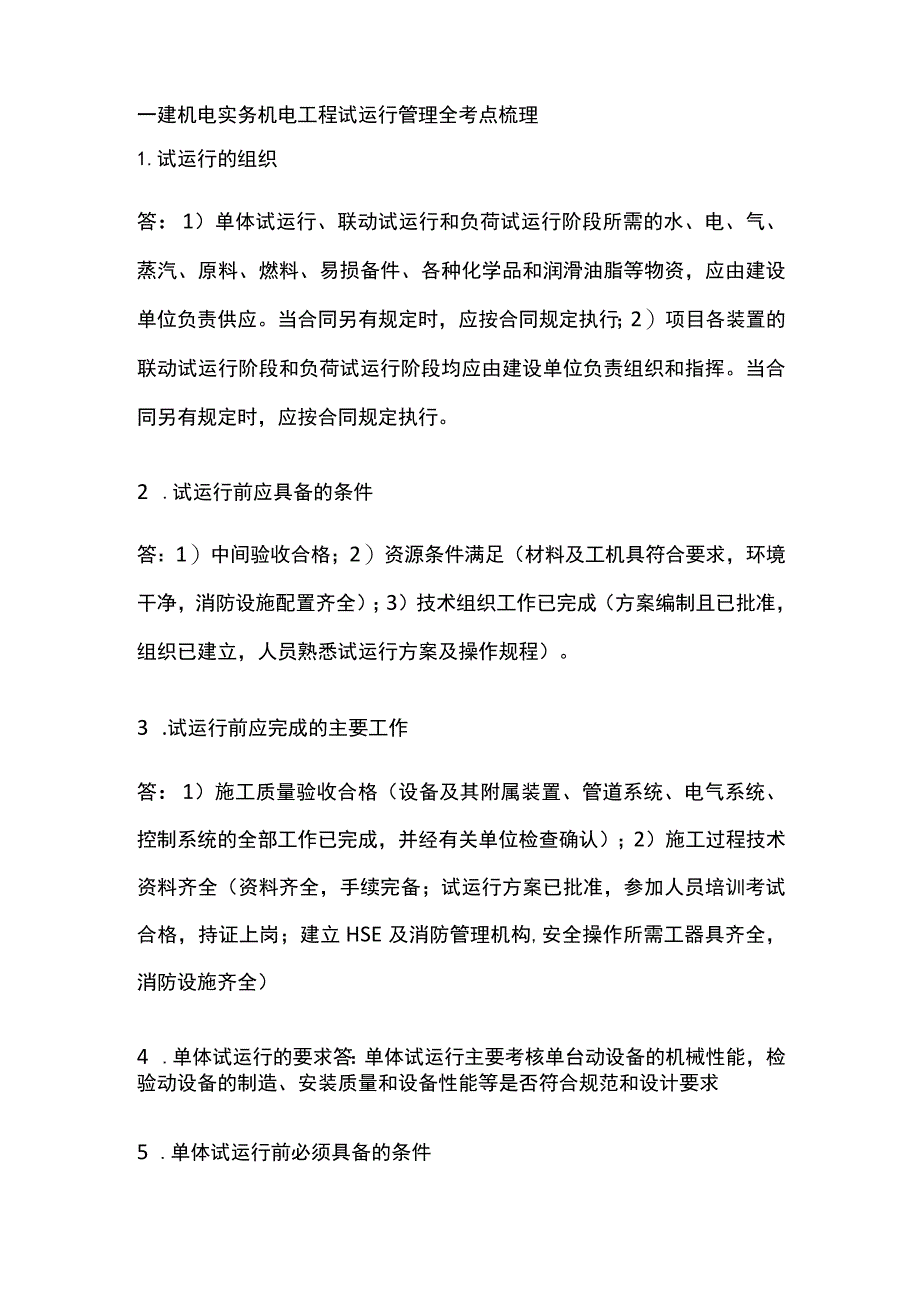

1、一建机电实务机电工程试运行管理全考点梳理1.试运行的组织答:1)单体试运行、联动试运行和负荷试运行阶段所需的水、电、气、蒸汽、原料、燃料、易损备件、各种化学品和润滑油脂等物资,应由建设单位负责供应。当合同另有规定时,应按合同规定执行;2)项目各装置的联动试运行阶段和负荷试运行阶段均应由建设单位负责组织和指挥。当合同另有规定时,应按合同规定执行。2 .试运行前应具备的条件答:1)中间验收合格;2)资源条件满足(材料及工机具符合要求,环境干净,消防设施配置齐全);3)技术组织工作已完成(方案编制且已批准,组织已建立,人员熟悉试运行方案及操作规程)。3 .试运行前应完成的主要工作答:1)施工质量验收
2、合格(设备及其附属装置、管道系统、电气系统、控制系统的全部工作已完成,并经有关单位检查确认);2)施工过程技术资料齐全(资料齐全,手续完备;试运行方案已批准,参加人员培训考试合格,持证上岗;建立HSE及消防管理机构,安全操作所需工器具齐全,消防设施齐全)4 .单体试运行的要求答:单体试运行主要考核单台动设备的机械性能,检验动设备的制造、安装质量和设备性能等是否符合规范和设计要求5 .单体试运行前必须具备的条件答:1)单体试运行责任已明确;2)有关分项工程验收合格;3)施工过程资料齐全(产品合格证书或复验报告;施工记录、隐蔽工程记录和各种检验、试验合格文件;电气和仪表调校合格资料);4)资源条件

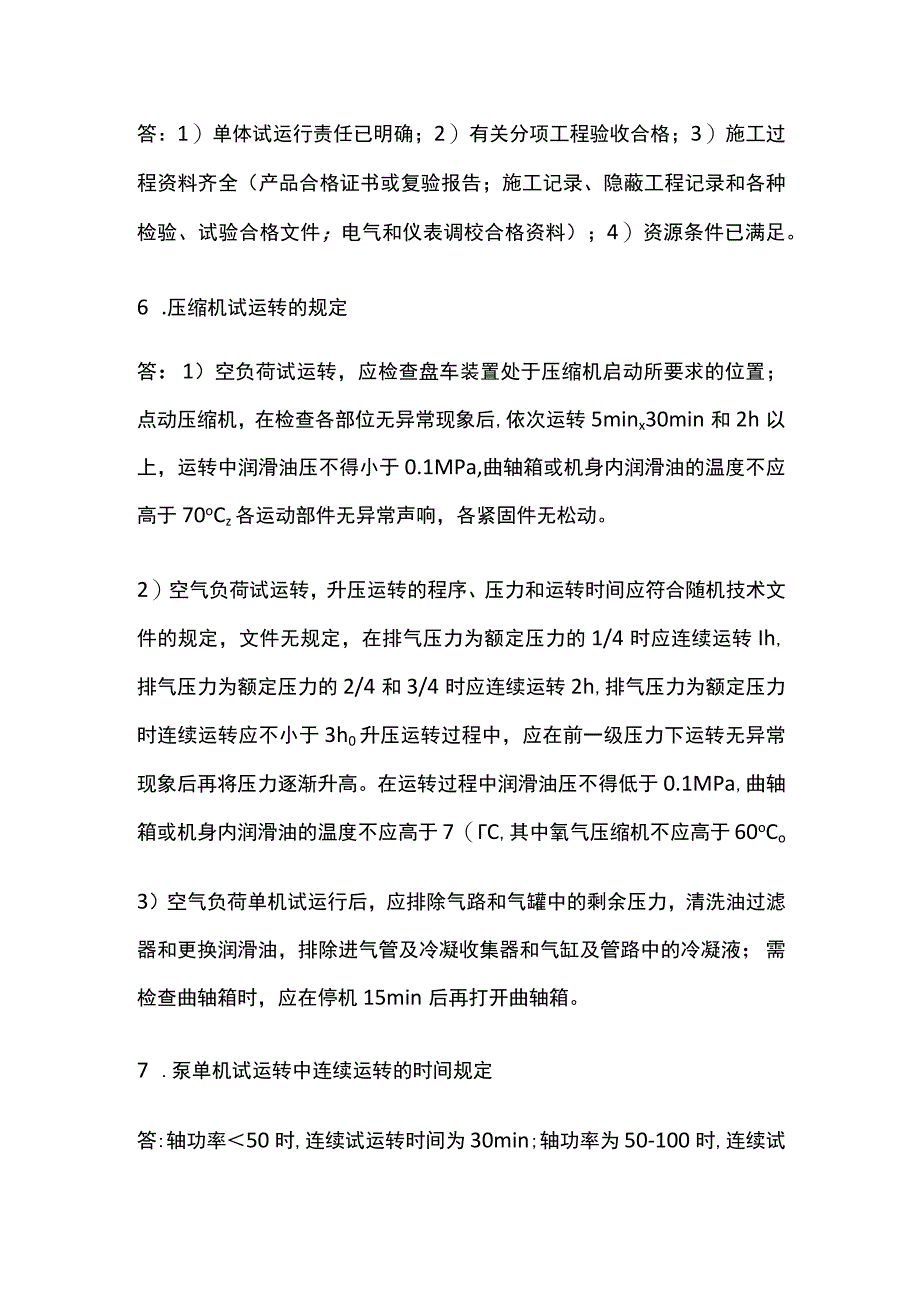

3、已满足。6 .压缩机试运转的规定答:1)空负荷试运转,应检查盘车装置处于压缩机启动所要求的位置;点动压缩机,在检查各部位无异常现象后,依次运转5minx30min和2h以上,运转中润滑油压不得小于0.1MPa,曲轴箱或机身内润滑油的温度不应高于70oCz各运动部件无异常声响,各紧固件无松动。2)空气负荷试运转,升压运转的程序、压力和运转时间应符合随机技术文件的规定,文件无规定,在排气压力为额定压力的1/4时应连续运转Ih,排气压力为额定压力的2/4和3/4时应连续运转2h,排气压力为额定压力时连续运转应不小于3h0升压运转过程中,应在前一级压力下运转无异常现象后再将压力逐渐升高。在运转过程中润
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 一建机电实务 机电工程试运行管理 全考点梳理 机电 实务 机电工程 试运行 管理 考点 梳理
