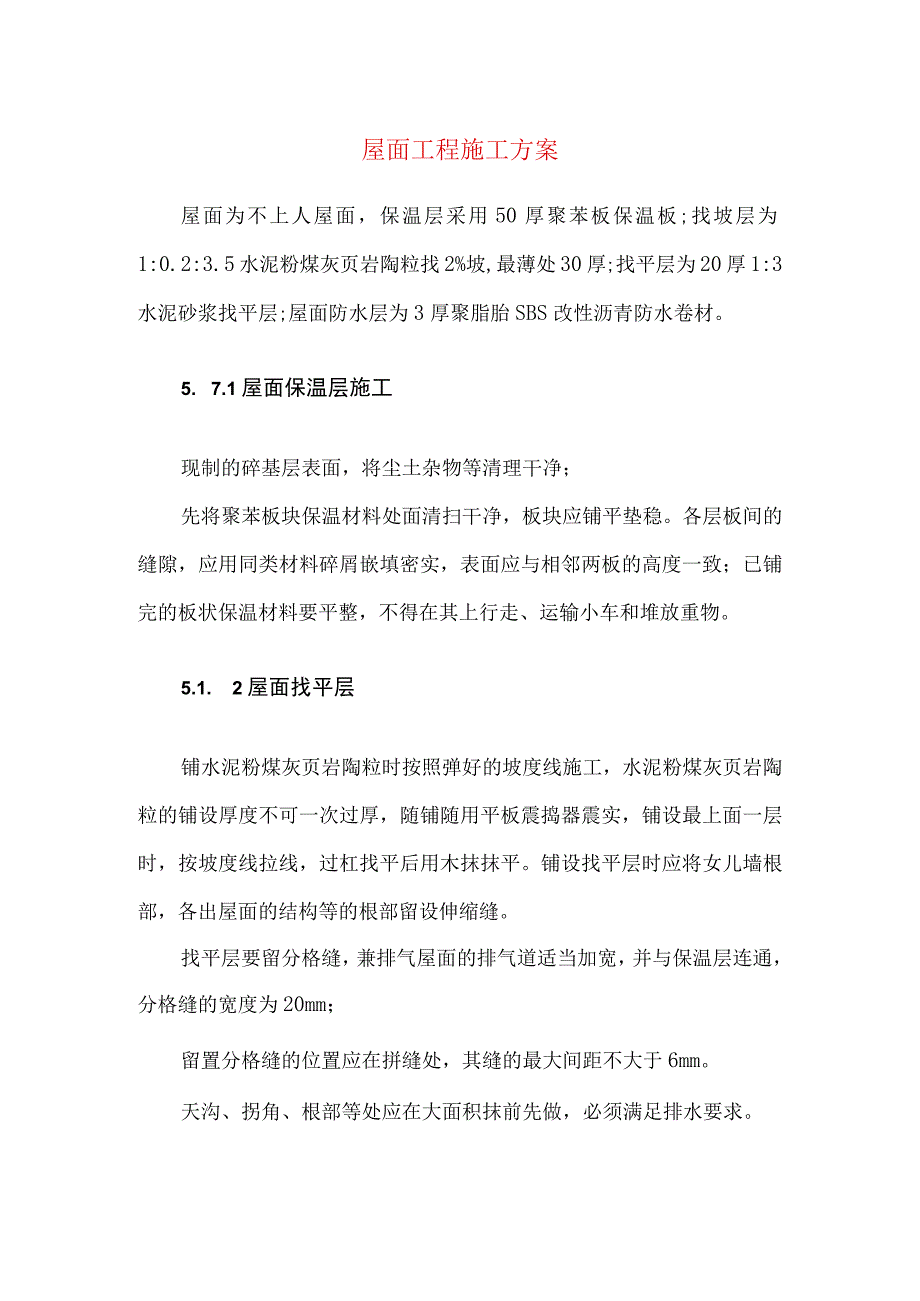

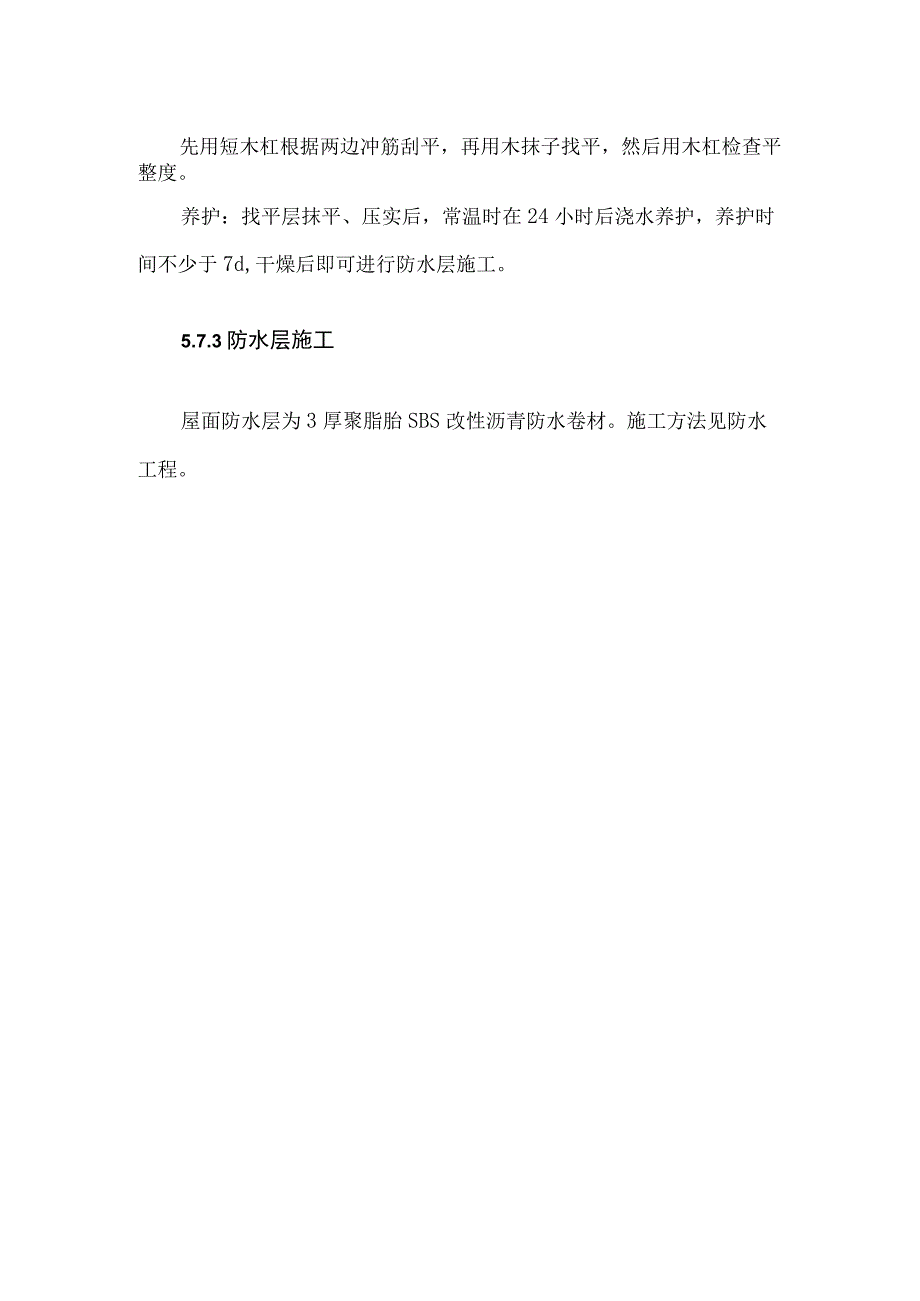

屋面工程施工方案屋面为不上人屋面,保温层采用50厚聚苯板保温板;找坡层为1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡,最薄处30厚;找平层为20厚1:3水泥砂浆找平层;屋面防水层为3厚聚脂胎SBS改性沥青防水卷材。5. 7.1屋面保温层施工现制的碎基层表面,将尘土杂物等清理干净;先将聚苯板块保温材料处面清扫干净,板块应铺平垫稳。各层板间的缝隙,应用同类材料碎屑嵌填密实,表面应与相邻两板的高度一致;已铺完的板状保温材料要平整,不得在其上行走、运输小车和堆放重物。5.1. 2屋面找平层铺水泥粉煤灰页岩陶粒时按照弹好的坡度线施工,水泥粉煤灰页岩陶粒的铺设厚度不可一次过厚,随铺随用平板震捣器震实,铺设最上面一层时,按坡度线拉线,过杠找平后用木抹抹平。铺设找平层时应将女儿墙根部,各出屋面的结构等的根部留设伸缩缝。找平层要留分格缝,兼排气屋面的排气道适当加宽,并与保温层连通,分格缝的宽度为20mm;留置分格缝的位置应在拼缝处,其缝的最大间距不大于6mm。天沟、拐角、根部等处应在大面积抹前先做,必须满足排水要求。先用短木杠根据两边冲筋刮平,再用木抹子找平,然后用木杠检查平整度。养护:找平层抹平、压实后,常温时在24小时后浇水养护,养护时间不少于7d,干燥后即可进行防水层施工。5.7.3防水层施工屋面防水层为3厚聚脂胎SBS改性沥青防水卷材。施工方法见防水工程。
