支撑拆除施工方案.docx
《支撑拆除施工方案.docx》由会员分享,可在线阅读,更多相关《支撑拆除施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

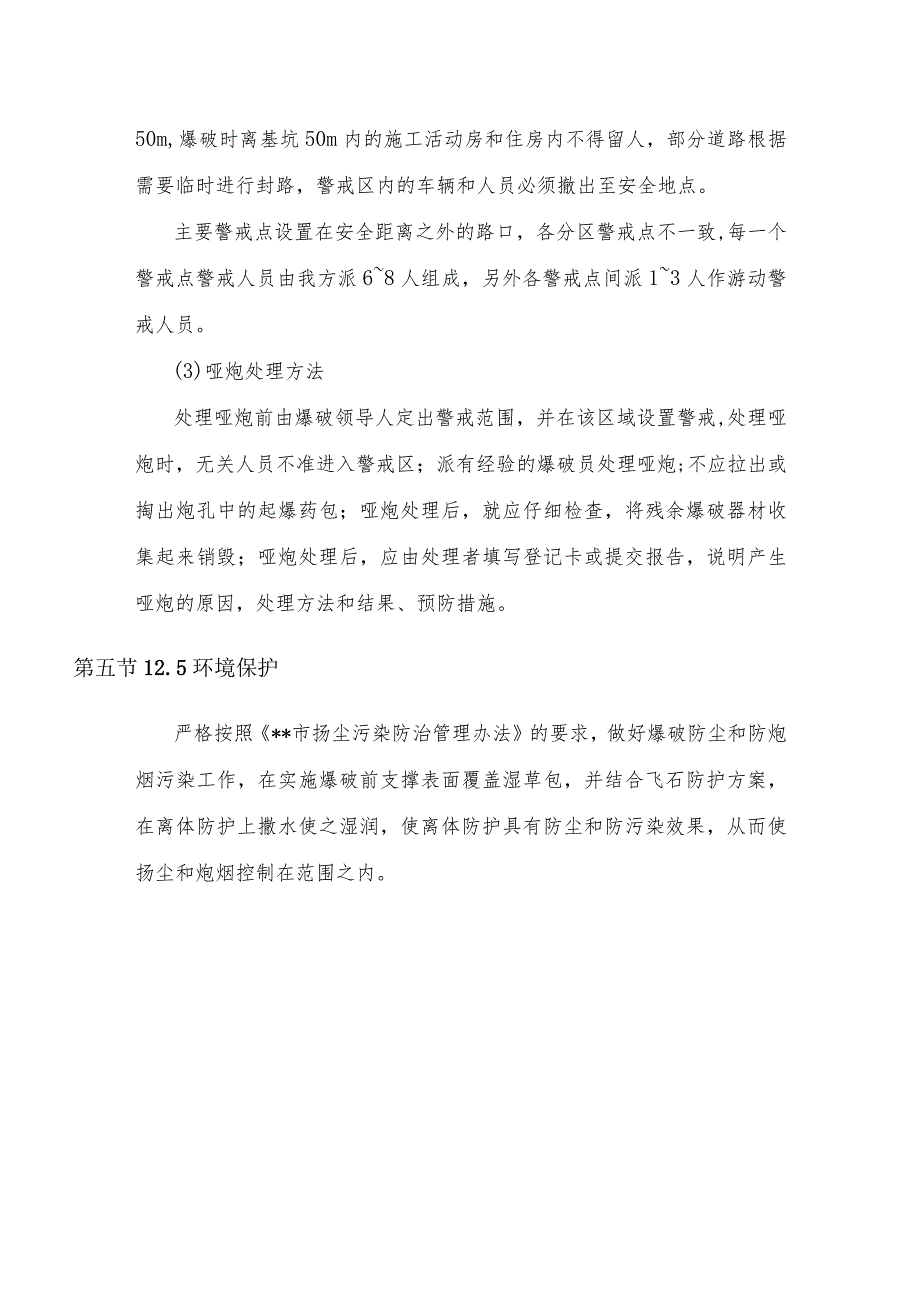

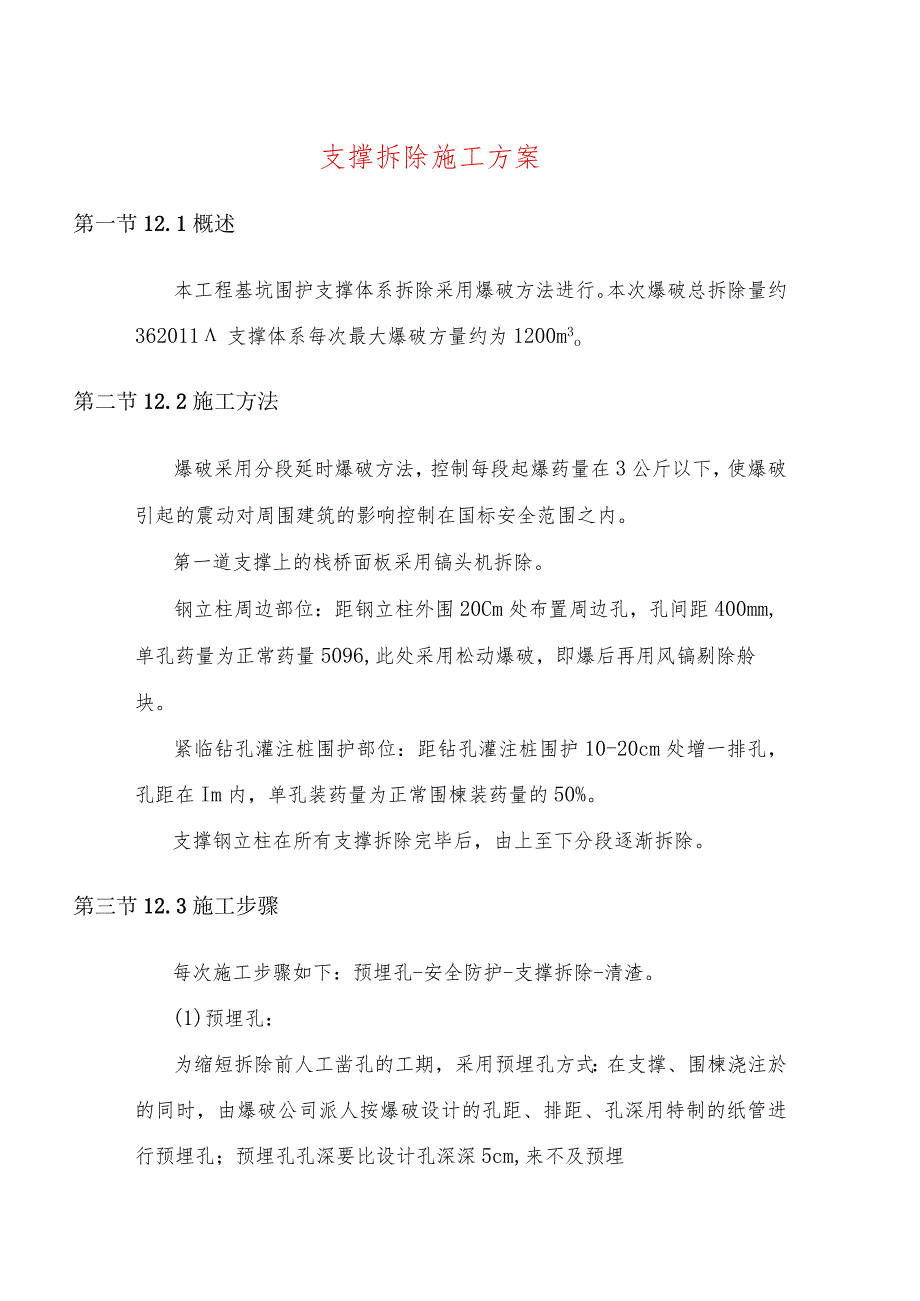

1、支撑拆除施工方案第一节12.1概述本工程基坑围护支撑体系拆除采用爆破方法进行。本次爆破总拆除量约362011支撑体系每次最大爆破方量约为1200m3o第二节12.2施工方法爆破采用分段延时爆破方法,控制每段起爆药量在3公斤以下,使爆破引起的震动对周围建筑的影响控制在国标安全范围之内。第一道支撑上的栈桥面板采用镐头机拆除。钢立柱周边部位:距钢立柱外围20Cm处布置周边孔,孔间距400mm,单孔药量为正常药量5096,此处采用松动爆破,即爆后再用风镐剔除舲块。紧临钻孔灌注桩围护部位:距钻孔灌注桩围护10-20cm处增一排孔,孔距在Im内,单孔装药量为正常围楝装药量的50%。支撑钢立柱在所有支撑拆除
2、完毕后,由上至下分段逐渐拆除。第三节12.3施工步骤每次施工步骤如下:预埋孔-安全防护-支撑拆除-清渣。(1)预埋孔:为缩短拆除前人工凿孔的工期,采用预埋孔方式:在支撑、围楝浇注於的同时,由爆破公司派人按爆破设计的孔距、排距、孔深用特制的纸管进行预埋孔;预埋孔孔深要比设计孔深深5cm,来不及预埋孔的,爆前钻孔。(2)安全防护:爆破安全防护:爆破时采用钢管、竹笆、绿网组成安全防护架,确保爆破的安全。(3)支撑拆除:爆破拆除:由于已预埋孔,为保证爆破效果,爆前需对预埋孔进行检查、补孔,使其达到设计要求。搭好防护架后,装药、覆盖,并采用孔内孔外分段延时方式进行起爆。(4)清渣:每次爆破后由爆破员及时
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 支撑 拆除 施工 方案
