电梯井道安装标准标准全.docx
《电梯井道安装标准标准全.docx》由会员分享,可在线阅读,更多相关《电梯井道安装标准标准全.docx(3页珍藏版)》请在第壹文秘上搜索。

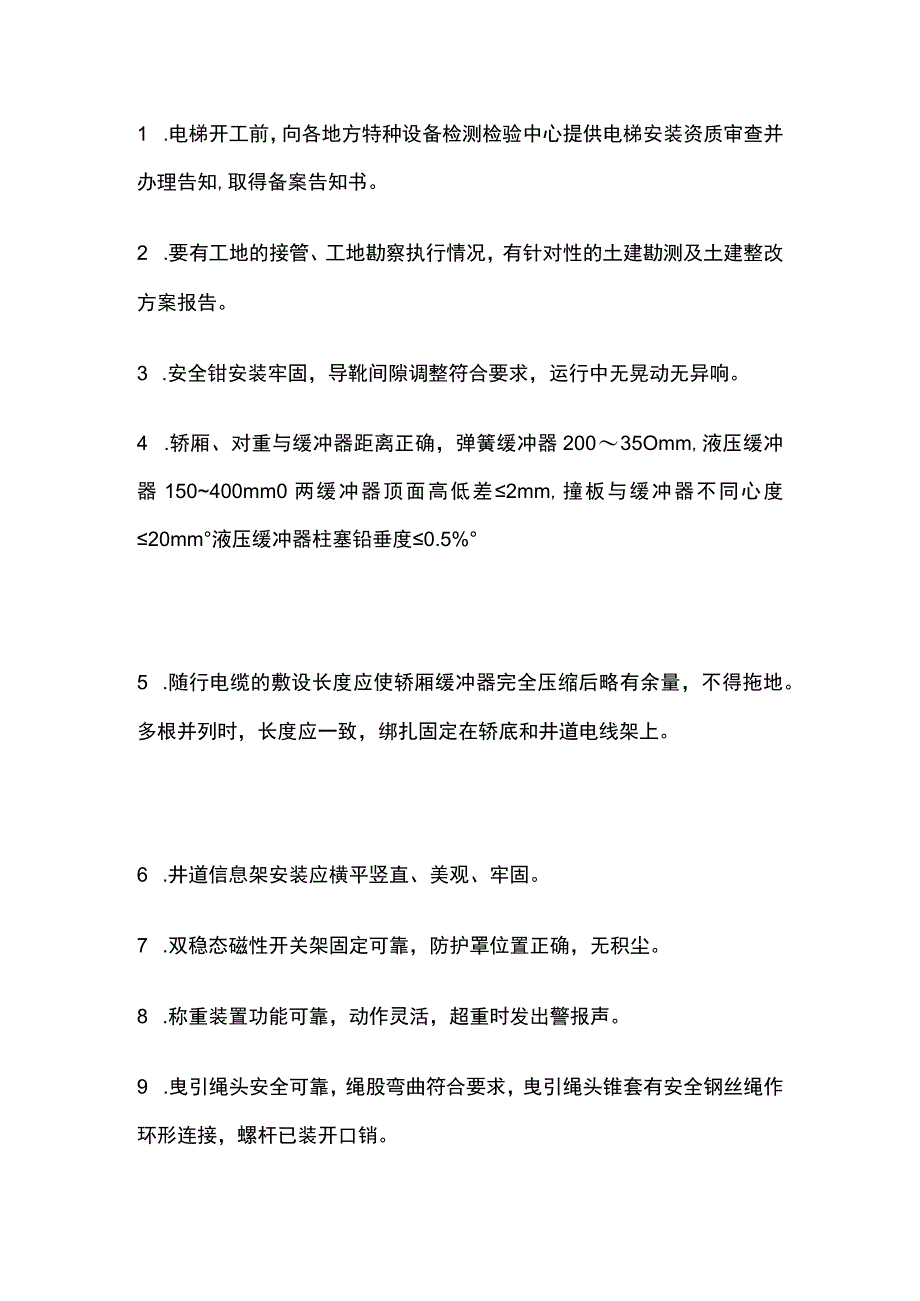

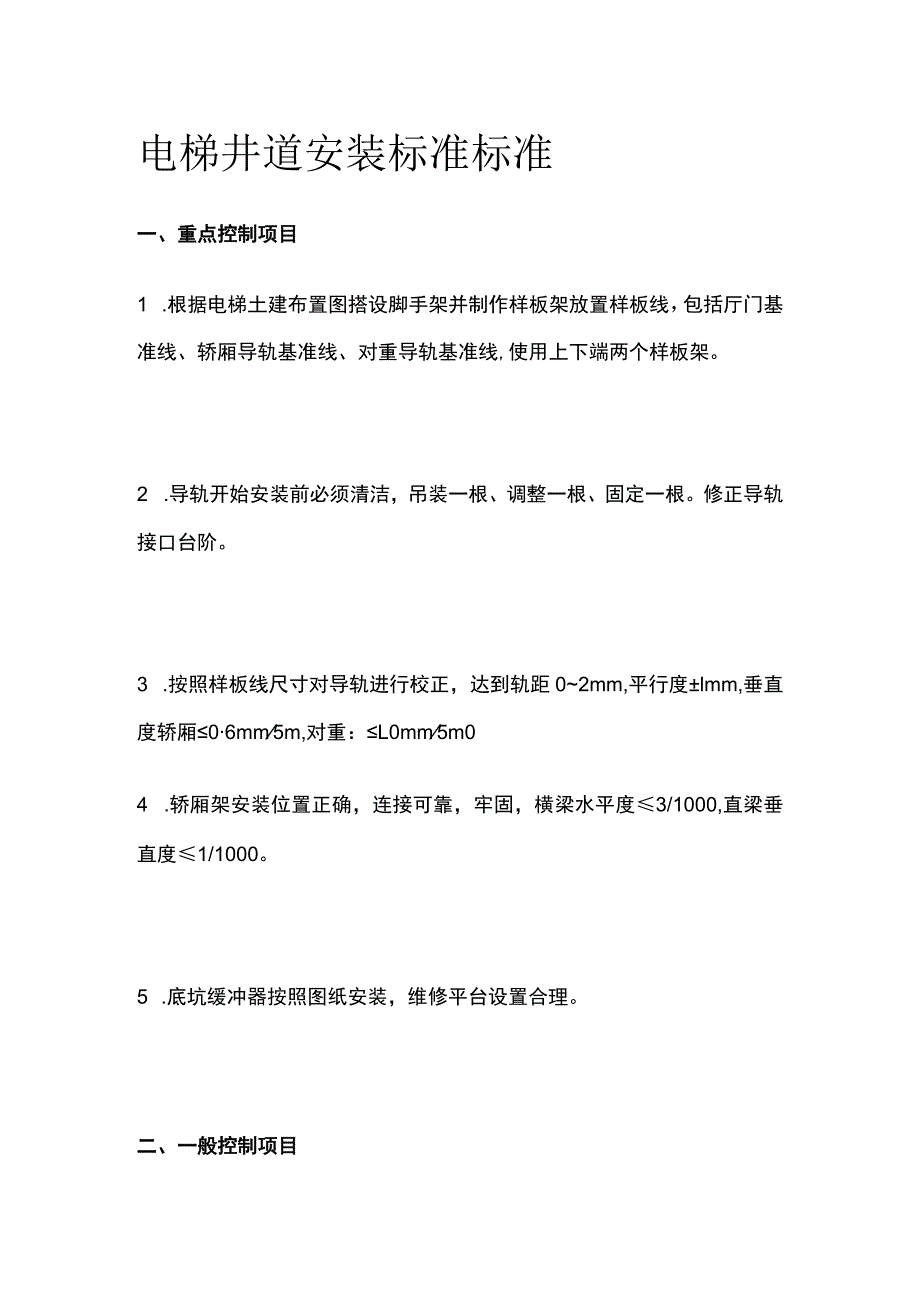

1、电梯井道安装标准标准一、重点控制项目1 .根据电梯土建布置图搭设脚手架并制作样板架放置样板线,包括厅门基准线、轿厢导轨基准线、对重导轨基准线,使用上下端两个样板架。2 .导轨开始安装前必须清洁,吊装一根、调整一根、固定一根。修正导轨接口台阶。3 .按照样板线尺寸对导轨进行校正,达到轨距02mm,平行度lmm,垂直度轿厢06mm5m,对重:L0mm5m04 .轿厢架安装位置正确,连接可靠,牢固,横梁水平度3/1000,直梁垂直度1/1000。5 .底坑缓冲器按照图纸安装,维修平台设置合理。二、一般控制项目1 .电梯开工前,向各地方特种设备检测检验中心提供电梯安装资质审查并办理告知,取得备案告知书

2、。2 .要有工地的接管、工地勘察执行情况,有针对性的土建勘测及土建整改方案报告。3 .安全钳安装牢固,导靴间隙调整符合要求,运行中无晃动无异响。4 .轿厢、对重与缓冲器距离正确,弹簧缓冲器20035Omm,液压缓冲器150400mm0两缓冲器顶面高低差2mm,撞板与缓冲器不同心度20mm液压缓冲器柱塞铅垂度0.5%5 .随行电缆的敷设长度应使轿厢缓冲器完全压缩后略有余量,不得拖地。多根并列时,长度应一致,绑扎固定在轿底和井道电线架上。6 .井道信息架安装应横平竖直、美观、牢固。7 .双稳态磁性开关架固定可靠,防护罩位置正确,无积尘。8 .称重装置功能可靠,动作灵活,超重时发出警报声。9 .曳引绳头安全可靠,绳股弯曲符合要求,曳引绳头锥套有安全钢丝绳作环形连接,螺杆已装开口销。10 .自动扶梯进场吊装前须预留有充足的通道,宽度2m,高度3m11 .对重块固定良好,并做编号三.质量通病现象1 .电梯交付后运行抖动,舒适感差,具体为电梯导轨安装不垂直,接驳处存在台阶等现象。2 .井道双稳态开关(平层感应器)安装不正确导致电梯经常出现的失楼层,困人现象。3 .扁平型随行电缆重叠根数不宜超过3根且扁平型电缆的固定未使用楔型插座或卡,导致电梯频繁出现故障更换随行电缆。
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 电梯 井道 安装 标准
