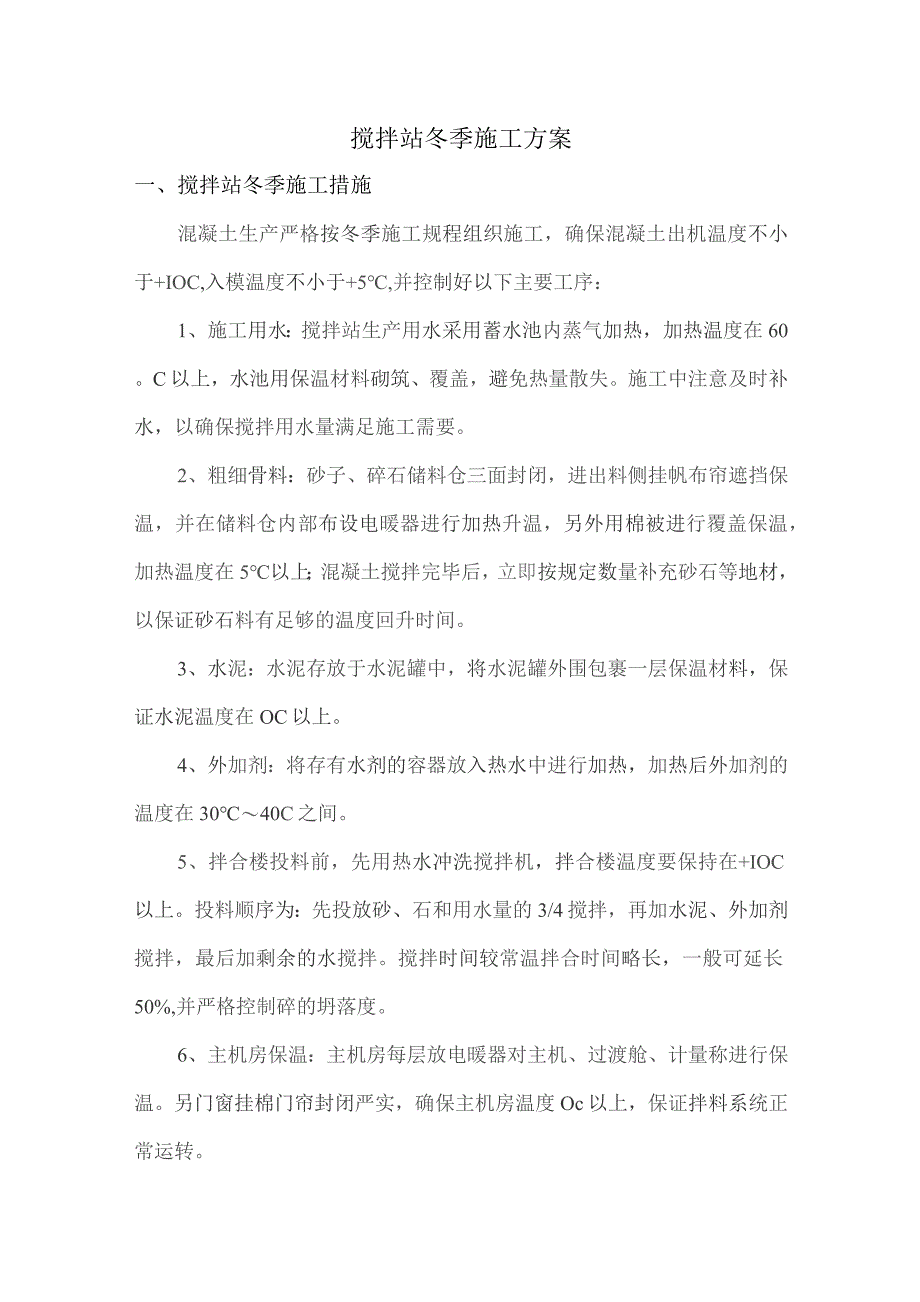

《搅拌站冬季施工方案.docx》由会员分享,可在线阅读,更多相关《搅拌站冬季施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。
1、搅拌站冬季施工方案一、搅拌站冬季施工措施混凝土生产严格按冬季施工规程组织施工,确保混凝土出机温度不小于+IOC,入模温度不小于+5,并控制好以下主要工序:1、施工用水:搅拌站生产用水采用蓄水池内蒸气加热,加热温度在60。C以上,水池用保温材料砌筑、覆盖,避免热量散失。施工中注意及时补水,以确保搅拌用水量满足施工需要。2、粗细骨料:砂子、碎石储料仓三面封闭,进出料侧挂帆布帘遮挡保温,并在储料仓内部布设电暖器进行加热升温,另外用棉被进行覆盖保温,加热温度在5以上;混凝土搅拌完毕后,立即按规定数量补充砂石等地材,以保证砂石料有足够的温度回升时间。3、水泥:水泥存放于水泥罐中,将水泥罐外围包裹一层保温
2、材料,保证水泥温度在OC以上。4、外加剂:将存有水剂的容器放入热水中进行加热,加热后外加剂的温度在3040C之间。5、拌合楼投料前,先用热水冲洗搅拌机,拌合楼温度要保持在+IOC以上。投料顺序为:先投放砂、石和用水量的3/4搅拌,再加水泥、外加剂搅拌,最后加剩余的水搅拌。搅拌时间较常温拌合时间略长,一般可延长50%,并严格控制碎的坍落度。6、主机房保温:主机房每层放电暖器对主机、过渡舱、计量称进行保温。另门窗挂棉门帘封闭严实,确保主机房温度Oc以上,保证拌料系统正常运转。7、主机接料口三面用彩板进行密封,进出车道加工棉窗帘,内生火炉2个,保证混凝土从主机放料到输送车时减小热量损失,确保混凝土质
3、量。8、搅拌上水管道及外加剂管道购买岩棉管进行保温。外加剂房子内放电暖器一台进行保温,门窗加棉门帘进行密封,温度保证5度以上。9、机械及输送车冬施保温措施:更换冬季燃油及润滑油,冷却系统用防冻液,制动系统加入酒精,加工棉保温套等措施确保车辆冬季正常运转。10、严把原材料质量关,不合格材料禁止进场。11、从锅炉至搅拌机的供热管路采取保温措施防止热量损失过大。12、定时进行碎出机温度、拌合水温度及骨料温度的检测监控,并作好记录以便及时调整。13、碎运输采用搅拌车运输,在搅拌车的筒体外侧增加保温的棉罩或其它保温罩,减少碎在运输过程中的热量损失。泵车管道加工棉保温套进行包裹保温,混凝土浇注过程中加快灌

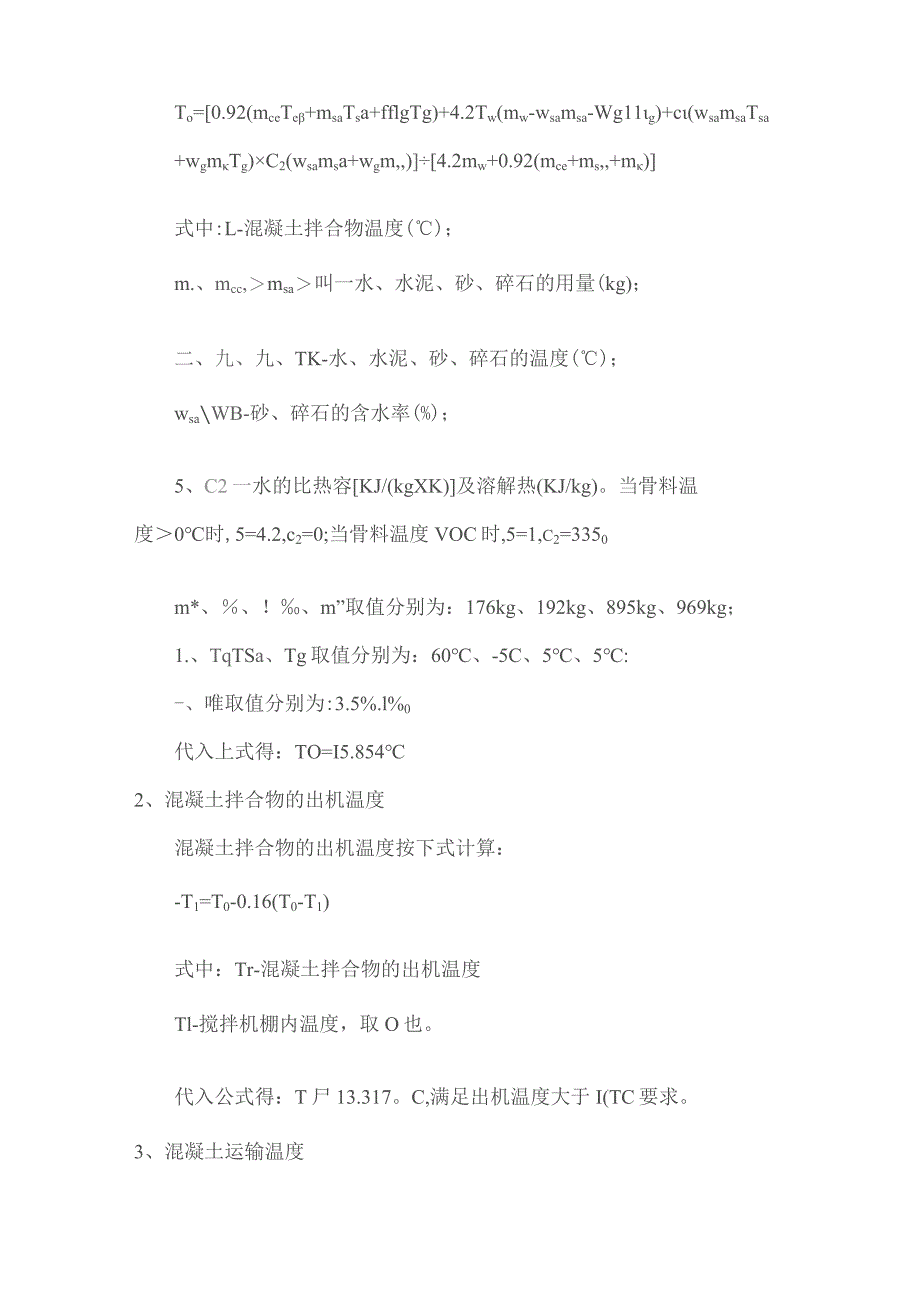

4、注施工速度,减少混凝土施工过程中的热量散失,下料时逐车检测碎温度,低于5的碎坚决不予采用。二、热工计算以C20为例进行热工计算。材料名称水泥砂子碎石水外加剂数量(kg)1928959691763.201、混凝土拌合的理论温度混凝土拌合物的热量系各种材料提供的热量,按材料的重量、比热及温度的乘积相加求得,混凝土拌合物的温度按下式计算:To=0.92(mceTe+msaTsa+fflgTg)+4.2Tw(mw-wsamsa-Wg11g)+c(wsamsaTsa+wgmTg)C2(wsamsa+wgm,)4.2mw+0.92(mce+ms,+m)式中:L-混凝土拌合物温度();m.、mcc,msa叫
5、一水、水泥、砂、碎石的用量(kg);二、九、九、TK-水、水泥、砂、碎石的温度();wsaWB-砂、碎石的含水率(%);5、C2一水的比热容KJ/(kgXK)及溶解热(KJ/kg)。当骨料温度0时,5=4.2,c2=0;当骨料温度VOC时,5=1,c2=3350m*、!、m”取值分别为:176kg、192kg、895kg、969kg;1.、TqTSa、Tg取值分别为:60、-5C、5、5:-、唯取值分别为:3.5%.l%0代入上式得:TO=I5.8542、混凝土拌合物的出机温度混凝土拌合物的出机温度按下式计算:-T1=T0-0.16(T0-T1)式中:Tr-混凝土拌合物的出机温度Tl-搅拌机棚
6、内温度,取O也。代入公式得:T尸13.317。C,满足出机温度大于I(TC要求。3、混凝土运输温度混凝土经运输到浇注时的温度按下式计算T2=T1(tt+O.032n)X(TlTa)式中:一混凝土拌合物经运输到浇注时的温度(C):3-混凝土拌合物经运输到浇注时的时间(h);n混凝土拌合物运转次数;Ta-混凝土拌合物运输时的环境温度(C);a一温度折损系数(h-1);T13、n、Ta、a取值分别为:13.317C、lh、1、-5、0.25;将上式代入公式得:T2=8.15C,满足入仓温度大于5C要求。4、混凝土浇筑温度混凝土拌合物出机后,经运输、振捣过程后的温度为浇筑温度。混凝土温度与外界气温有关
7、,当外界气温高于拌合温度时,浇筑温度比拌合物温度高;反之亦然。这种冷量或热量的损失,随混凝土运输工具的类型、转运次数及振捣的时间而变化,根据实测资料,浇筑温度可按下式计算:Tj=7*0(7qT*)(Al+A+At+An)式中(-混凝土浇筑温度(C);A一一混凝土拌合物温度(C);7;一外界气温(C);4、4、Ai4、温度损失系数。混凝土装、卸和转运,每次4=0.032;混凝土运输时走火,T为运输时间(以min计);浇筑过程中在0003,r为浇捣时间(以min计)。冬季混凝土浇筑温度按下式计算:T,=Tu-at+0.032)(To-工)式中工一一混凝土自运输至浇筑成型完成的时间(h);n一一混凝
8、土的转运次数;a一温度损失系数(仁)。当用混凝土搅拌输送车时,a25;当用开敞式大型自卸汽车时,a-0.20;当用开敞式小型自卸汽车时,aR30;当用封闭式自卸汽车时,a-0.10;当用手推车口寸,a$.50;外界气温与混凝土拌合物温度相差越大,对浇筑温度的影响就越大,在混凝土浇筑前对模板钢筋进行预热。施工中要加快浇注速度,缩短浇筑时间,来降低混凝土的浇筑温差,保证混凝土的施工质量。三、温度监控1、建立温度监测体系,对施工环境温度、原材料温度、混凝土拌合料温度、混凝土养护温度等进行监测,针对温度变化情况,适时调整防寒保温措施。2、在浇筑地点对施工环境温度进行监测。每天测量6时、14时、21时的
9、室外气温,求平均值计算环境昼夜平均气温。3、测量原材料使用前的温度,根据测温情况采取适当措施。水泥、粉煤灰,粗细骨料、外加剂温度于混凝土开盘前4小时测量,水的温度于混凝土开盘前1小时测量,根据热工计算和实际试拌确定的温度参数,采取加热措施,保证原材料使用前的初始温度符合要求。4、混凝土生产过程中,对水泥、粉煤灰,粗细骨料、外加剂、水等原材料以及混凝土拌合料的出机温度进行监测。原材料的温度监测每工作班不少于3次,拌合料出机温度监测每2小时测温1次。5、混凝土运至浇注现场,对其出罐温度进行监测。每2小时测温1次,并与其出机温度测量相对应,以便计算在运输途中的温度降低值。6、混凝土灌注过程中,对工地环境气温、工作面的气温和混凝土入模温度进行监测。工地环境气温、工作面的气温监测每工作班不少于3次,混凝土入模温度监测每2小时测温1次,并与其出罐温度测量相对应,以便计算在浇注过程中的温度降低值。7、在混凝土养护期间,分别对热源、结构物温度进行监测。8、所有测温活动均应详细记录,并按顺序、时间、部位整理成册。
